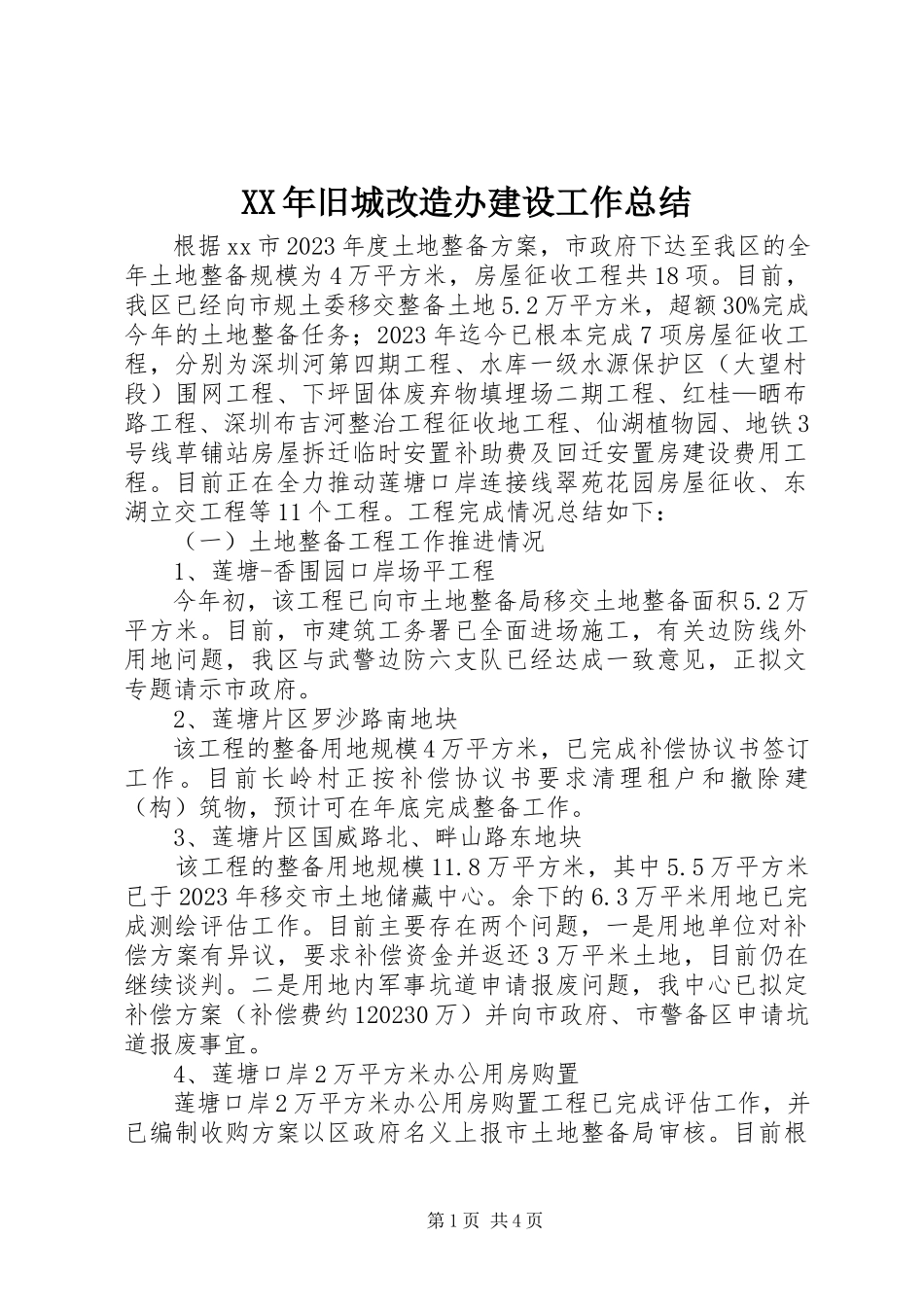

2023 旧城 改造 建设 工作总结

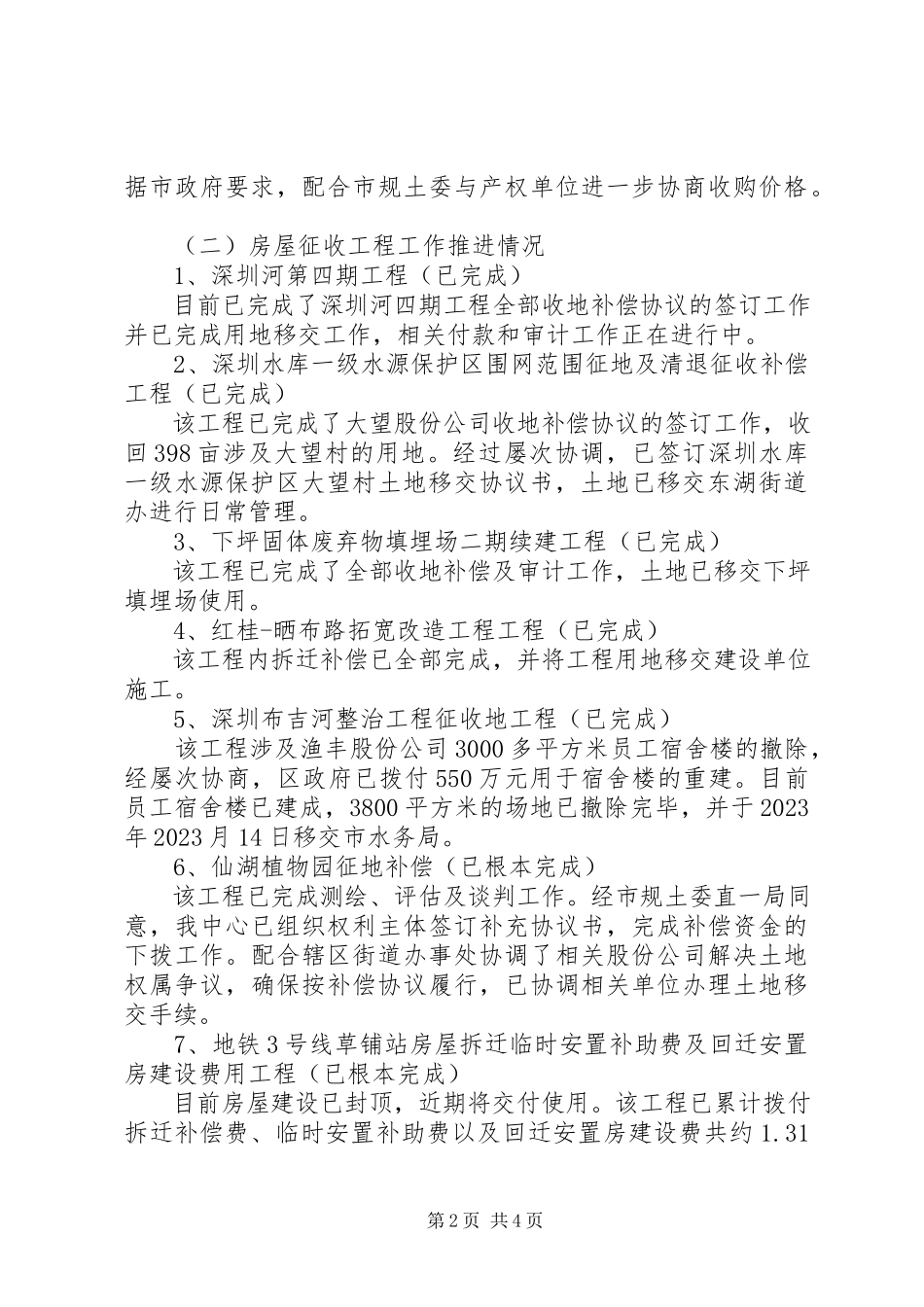

XX年旧城改造办建设工作总结 根据xx市2023年度土地整备方案,市政府下达至我区的全年土地整备规模为4万平方米,房屋征收工程共18项。目前,我区已经向市规土委移交整备土地5.2万平方米,超额30%完成今年的土地整备任务;2023年迄今已根本完成7项房屋征收工程,分别为深圳河第四期工程、水库一级水源保护区(大望村段)围网工程、下坪固体废弃物填埋场二期工程、红桂—晒布路工程、深圳布吉河整治工程征收地工程、仙湖植物园、地铁3号线草铺站房屋拆迁临时安置补助费及回迁安置房建设费用工程。目前正在全力推动莲塘口岸连接线翠苑花园房屋征收、东湖立交工程等11个工程。工程完成情况总结如下: (一)土地整备工程工作推进情况 1、莲塘-香围园口岸场平工程 今年初,该工程已向市土地整备局移交土地整备面积5.2万平方米。目前,市建筑工务署已全面进场施工,有关边防线外用地问题,我区与武警边防六支队已经达成一致意见,正拟文专题请示市政府。 2、莲塘片区罗沙路南地块 该工程的整备用地规模4万平方米,已完成补偿协议书签订工作。目前长岭村正按补偿协议书要求清理租户和撤除建(构)筑物,预计可在年底完成整备工作。 3、莲塘片区国威路北、畔山路东地块 该工程的整备用地规模11.8万平方米,其中5.5万平方米已于2023年移交市土地储藏中心。余下的6.3万平米用地已完成测绘评估工作。目前主要存在两个问题,一是用地单位对补偿方案有异议,要求补偿资金并返还3万平米土地,目前仍在继续谈判。二是用地内军事坑道申请报废问题,我中心已拟定补偿方案(补偿费约120230万)并向市政府、市警备区申请坑道报废事宜。 4、莲塘口岸2万平方米办公用房购置 莲塘口岸2万平方米办公用房购置工程已完成评估工作,并已编制收购方案以区政府名义上报市土地整备局审核。目前根据市政府要求,配合市规土委与产权单位进一步协商收购价格。 (二)房屋征收工程工作推进情况 1、深圳河第四期工程(已完成) 目前已完成了深圳河四期工程全部收地补偿协议的签订工作,并已完成用地移交工作,相关付款和审计工作正在进行中。 2、深圳水库一级水源保护区围网范围征地及清退征收补偿工程(已完成) 该工程已完成了大望股份公司收地补偿协议的签订工作,收回398亩涉及大望村的用地。经过屡次协调,已签订深圳水库一级水源保护区大望村土地移交协议书,土地已移交东湖街道办进行日常管理。 3、下坪固体废弃物填埋场二期续建工程(已完成) 该工程已完成了全部收地补偿及审计工作,土地已移交下坪填埋场使用。 4、红桂-晒布路拓宽改造工程工程(已完成) 该工程内拆迁补偿已全部完成,并将工程用地移交建设单位施工。 5、深圳布吉河整治工程征收地工程(已完成) 该工程涉及渔丰股份公司3000多平方米员工宿舍楼的撤除,经屡次协商,区政府已拨付550万元用于宿舍楼的重建。目前员工宿舍楼已建成,3800平方米的场地已撤除完毕,并于2023年2023月14日移交市水务局。 6、仙湖植物园征地补偿(已根本完成) 该工程已完成测绘、评估及谈判工作。经市规土委直一局同意,我中心已组织权利主体签订补充协议书,完成补偿资金的下拨工作。配合辖区街道办事处协调了相关股份公司解决土地权属争议,确保按补偿协议履行,已协调相关单位办理土地移交手续。 7、地铁3号线草铺站房屋拆迁临时安置补助费及回迁安置房建设费用工程(已根本完成) 目前房屋建设已封顶,近期将交付使用。该工程已累计拨付拆迁补偿费、临时安置补助费以及回迁安置房建设费共约1.31亿元,剩余1265万元正办理拨付手续。 8、国槐路市政改造工程 该工程收地工作共涉及三家单位,工程已完成了测绘、评估工作,并已完成七支队补偿协议书的签订。武警通信站补偿事宜,已就补偿标准问题请示市政府;新屋吓股份公司的收地补偿事宜,因涉及8000平方米土地历史遗留补偿问题,一直未签订协议。 9、插花地第一中学建设收地拆迁工程 该宗地因涉及原宝xx县商业局(已变更为xx区贸发局)土地使用历史遗留问题处理,经市土地整备局协调,xx区政府已成立工作组与我中心就收地事宜进行协商。目前已完成现状土地、建筑物、临时建筑(附属)物测绘,并出具测绘报告初稿;评估方面已完成现场勘查,并完成二次装修、临时建筑(附属)物的初步评估。 2023、金琥路市政改造工程征地拆迁 该工程的收地工作涉及3家单位,经我中心多方努力,现已完成以上三家单位的评估工作。其中罗湖公安分局已签订补偿协议;特区检查站因置换土地未落实,暂未签订收地补偿协议。我中心与巴士集团、市交委、市国资委屡次协调,但巴士集团拒绝收地谈判。市规土委提出原地安置的解决方式,我中心将根据市规土委的意见继续推进与巴士集团的收地谈判工作。 11、黄贝岭片区市政道路改造工程 该工程已完成测绘、评估工作。我中心根据谈判情况,已组织相关部门对权利主体提出的要求进行研究落实。 目前,市评估中心正对监测站进行选址重建,初步选择在大望村,已通过专家评审,等待职能部门出具新站选址意见前方可启动重建工作。燃气集团供应站的搬迁工作,现已完成深燃集团供应站重建方案的设计。经向市规划部门了解,拟扩展用地规划性质为公共绿地,调整该规划用途作为供应站扩建用地的审批难度较大,建议局部用地腾挪并以临时建筑处理。对于住宅楼收地工作,现已进入正常司法程序。 12、沙荷西路工程工程罗湖段征地 工程已发布房屋征收提示,目前已完成被征收房屋(16户)测绘工作并出具正式测绘报告,并已完成15户房屋的预评估工作。正积极开展土地及房屋确实权与谈判工作。 13、东湖立交工程征地拆迁补偿工作 整个沿线的收地测绘工作已完成,正在开展评估及谈判工作。目前已与东湖公园签订收地补偿协议。对于工程存在的吴氏兄弟房屋撤除、连廊撤除、交通疏解占用爱国、布心加油站、布心路垃圾站撤除及恢复重建等主要问题,区里近期已召开会议研究。目前东湖立交的相关工作正按会议精神加紧推进。 14、清水河油气库搬迁工程工程进展情况 清水河油气库搬迁工程,市规土委直一局已将相关资料转交我中心,权利主体提出更新要求,我局正在开展相关研究工作。 15.莲塘口岸连接线翠苑花园房屋征收工程 该工程需征收翠苑花园第1栋房屋。目前已完成测绘、评估工作,已发布项房屋征收提示,已编制工程实施方案,并已上报市土地整备局审核。工程主要存在两个问题:一是翠苑花园第1栋房屋居民要求提高补偿标准;二是第2、3栋居民上访问题严重,要求纳入征收范围。我中心将协调莲塘街道办共同推进此项工作。 16.深圳电网北环12023kv架空线改造入地隧道工程 该工程已完成测绘、权属核查等前期工作。工程主要涉及ej3、ej5、ej8三个竖井的收地工作,经协调,ej8竖井已开始进场施工;ej3竖井因涉及历史违法建筑问题,已协调区规划土地监察局进行查处,市工务署已进场施工;ej5竖井位于插花地一中学校收地拆迁工程内,由市工务署与xx区政府商议入场施工问题。 17、其他工程 此外,正在有续地开展东部高速通道(华昱公司bot段)、莲塘东片区规划一二路市政工程、宝润路和宝泰路市政道路工程等工程的前期工作。 第6页 共6页
