分享
2023年关于项目部例会的纪要.docx
下载文档

ID:977772

大小:12.34KB

页数:4页

格式:DOCX

时间:2023-04-16

收藏 分享赚钱
温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
2023 年关 项目 例会 纪要

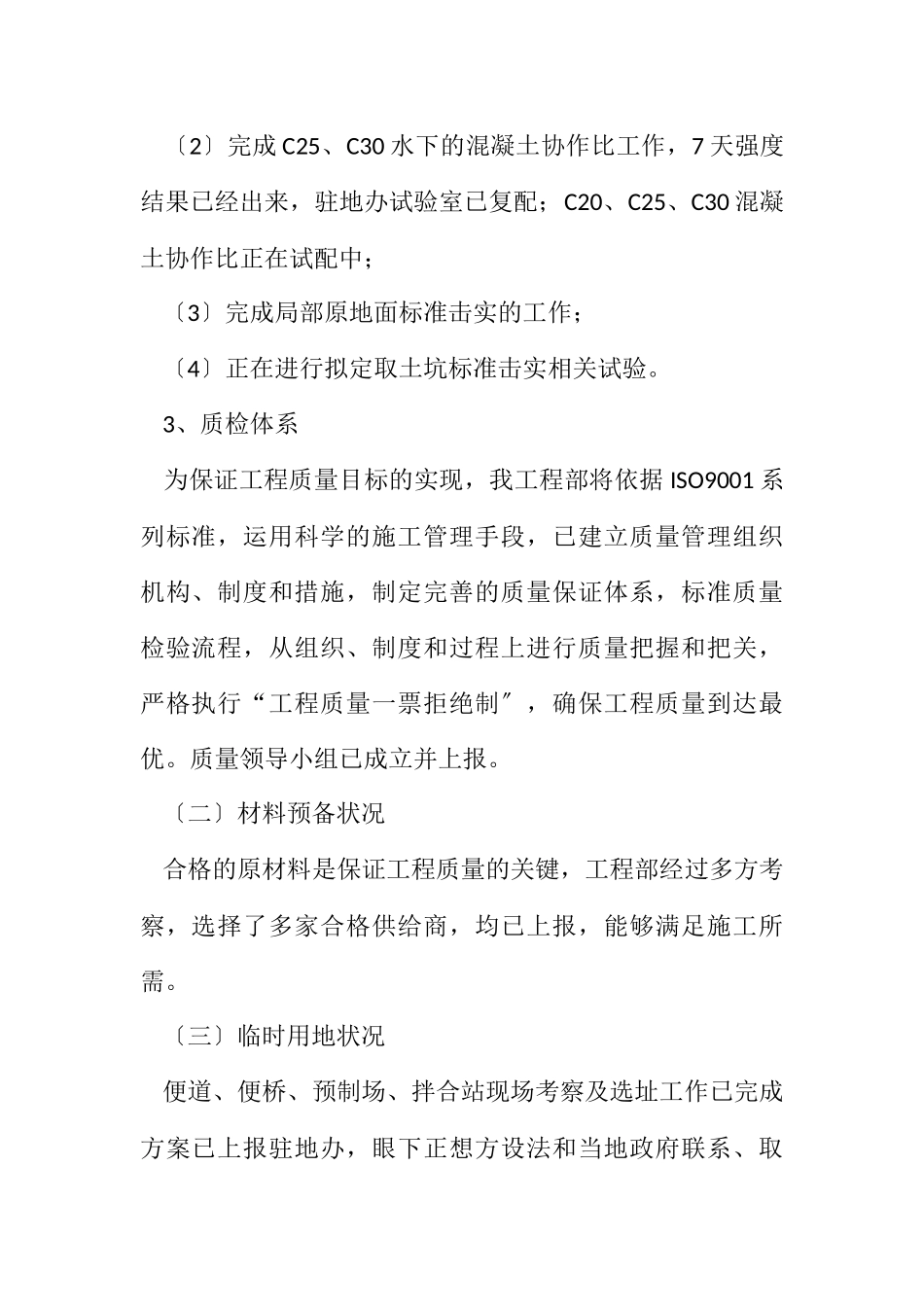

关于工程部例会的纪要 敬重的各位领导: 我工程经理部自月第一次工地会议以来,依据省工程办的部署和要求,在总监办、驻地办的关心指导下,在市办和市指和地方各级政府的乐观的协作下,各项施工前期预备工作获得了一些进展,但进展很慢。现具体汇报如下: 一、6月份施工进展状况 〔一〕技术预备完成状况 1、工程类 〔1〕完成总体开工报告; 〔2〕完成单体工程施工方案和开工报告预备工作,G32023国道交通管制方案初步方案已经成型,正在等待公司审批; 〔3〕完成水准、导线的测量平差工作,平差成果已批复;加密工作完成一半; 〔4〕完成工程技术初步交底工作。 2、试验类 〔1〕料源调查已结束,外检单位已选定,已上报驻地办; 〔2〕完成C25、C30水下的混凝土协作比工作,7天强度结果已经出来,驻地办试验室已复配;C20、C25、C30混凝土协作比正在试配中; 〔3〕完成局部原地面标准击实的工作; 〔4〕正在进行拟定取土坑标准击实相关试验。 3、质检体系 为保证工程质量目标的实现,我工程部将依据ISO9001系列标准,运用科学的施工管理手段,已建立质量管理组织机构、制度和措施,制定完善的质量保证体系,标准质量检验流程,从组织、制度和过程上进行质量把握和把关,严格执行“工程质量一票拒绝制〞,确保工程质量到达最优。质量领导小组已成立并上报。 〔二〕材料预备状况 合格的原材料是保证工程质量的关键,工程部经过多方考察,选择了多家合格供给商,均已上报,能够满足施工所需。 〔三〕临时用地状况 便道、便桥、预制场、拌合站现场考察及选址工作已完成,方案已上报驻地办,眼下正想方设法和当地政府联系、取得他们的支持,尽快解决临时征地工作。 取土场:意向已有,实际解决还要时间。 二、月份的施工规划和保证措施 〔一〕生产规划 1、完成临时道路和便桥施工; 2、组织三个路基队的进场,做好麦收后马上进行田路分家预备、尽快进行清表和1-2个路基试验段试验工作; 3.落实单体工程施工中的试验桩工作和局部桩基施工; 4、胶济铁路立交桥的预制场预备和实施; 5、完成拌和站的安装与调试; 6、拌和站、胶济铁路立交桥、青州中互通的电力安装; (二)、完成规划的措施 月份施工任务的完成要充分考虑到施工中的各种困难,要细心组织,要在落实上下功夫,要从人、财、物机械、等各个方面予以保证,多方努力,大胆决策、巧干加实干才有可能完成月份的施工规划。 1、做好拌合备用站的协调工作; 2、做好施工队人员、设备、技术预备和平安教育工作,随时预备大干,一旦有工作面随时开放工作。 3、加强人员、调制战术,寻求地方工作的突破。 三、目前的困难: 1、临时用地难度大; 2、原地面复测大棚多,进展困难。 这些存在的问题是在建工程中正常现象,这问题的存在是必定的,工程部将正视这些问题和困难,我们坚信,在业主和监理的大力支持和关心下,紧紧依靠地方政府,存在的问题和困难我们确定可以克服和战胜。我们有力量、有信念干好二和同的施工任务。

此文档下载收益归作者所有

下载文档
你可能关注的文档
收起
展开
