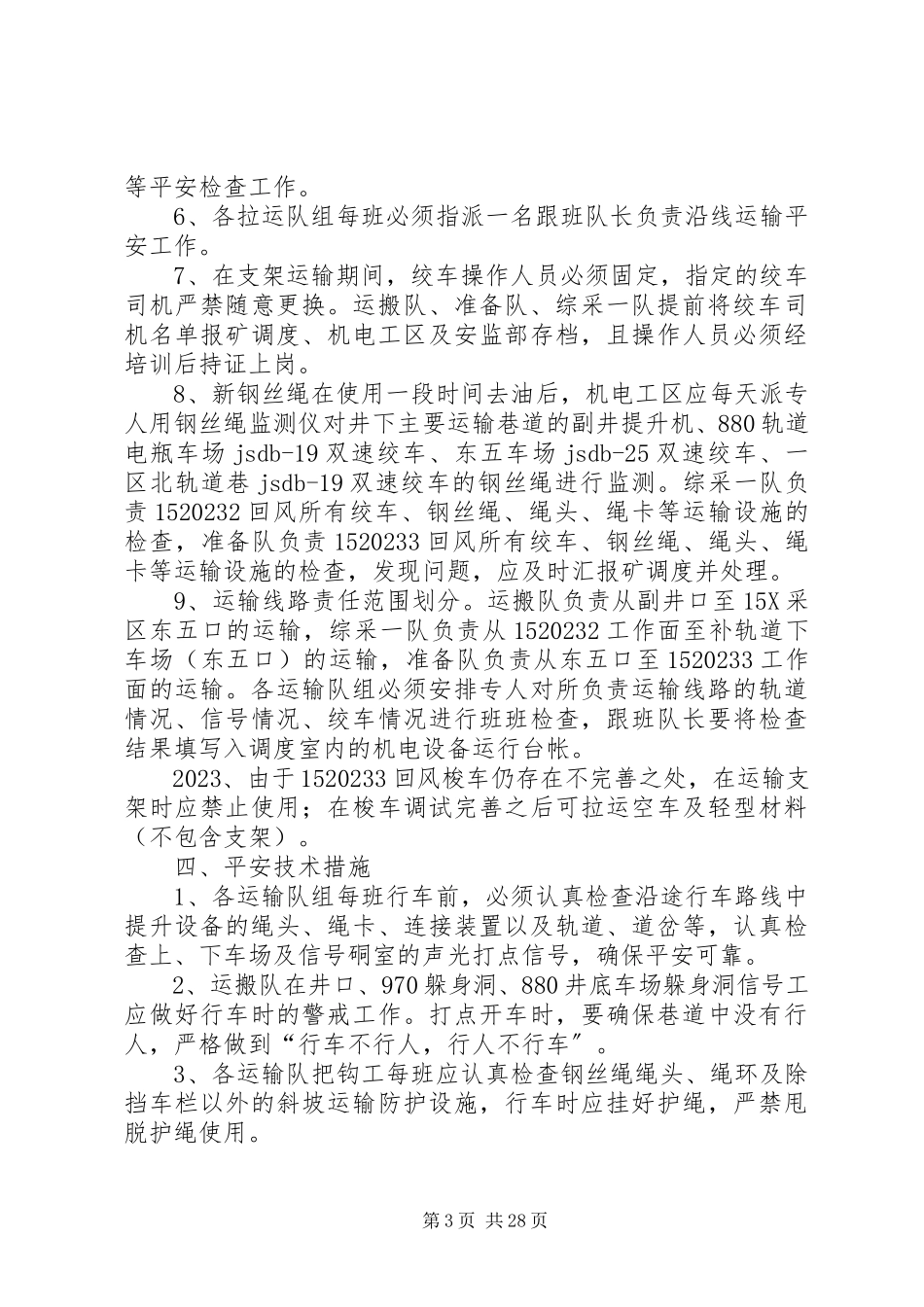

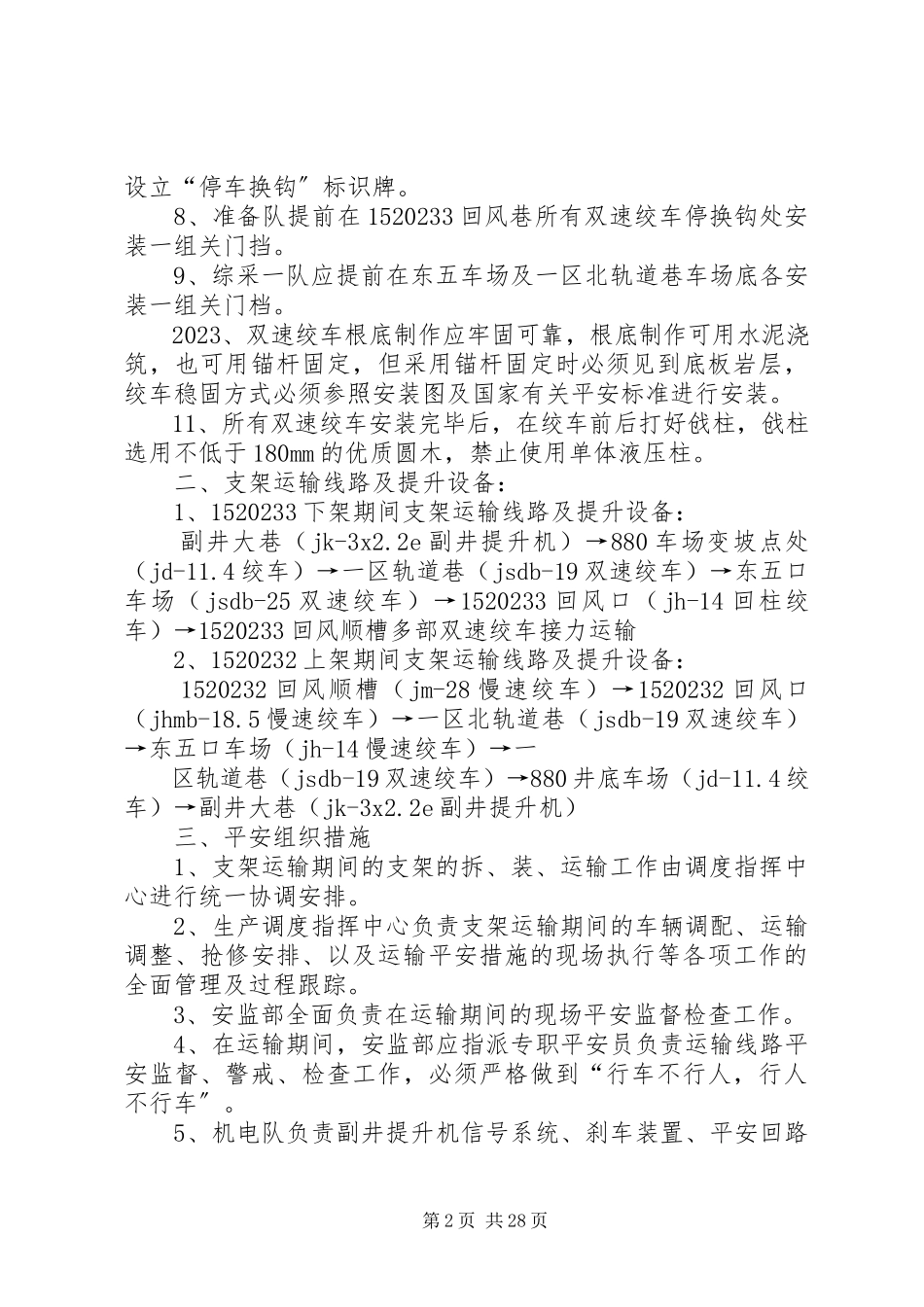

第1页共28页煤矿支架运输平安措施因我矿拟进行15X采区1520232工作面支架拆装升井以及1520233工作面支架安装工作,为确保运输大型液压支架期间的人员平安及设备运输平安,特制定如下平安措施:一、前期准备工作:1、设备在装车运输前,应预先确定好运输线路,并由调度指挥中心组织机电、运搬、技术等职能部门对已确定的运输线路进行沿线巡查。对沿途影响设备运输的路障,应及时组织进行去除,为设备的拆装运输创造有利条件。2、机电工区要根据支架运输线路绘制出提升设备布置图,并参照设备重量、巷道坡度、坡长等数据,预先对运输线路提升设备进行提升能力及钢丝绳的平安系数验算,验算结果应及时上报公司有关领导并作为制定本次运输方案的依据。3、机电工区要及时组织在用的(同批次)矿车连接环、钢丝绳等连接装置的抽样送检,经检验合格的同批次连接件方可使用。4、根据运输线路绞车提升能力及钢丝绳平安验算结果,1520232支架采用解体运输,在880电瓶车场安装一部jsdb-19型双速绞车,配用直径30mm钢丝绳。由于30mm配型钢丝绳未购回,暂时选用28mm钢丝绳代替,使用28mm钢丝绳拉运时,必须将1520232支架解体成两局部(一局部为顶梁11.317吨,一局部为剩余部件22.837吨),在jsdb-19双速绞车钢丝绳更换为30mm钢丝绳后,须将1520232运输支架解体成两局部(一局部为护帮板、伸缩梁及其各部件3.2吨,一局部为剩余部件30.5吨)。1520233支架运输采用解体运输方式且必须将支架解体成两局部(一局部为顶梁,一局部为剩余部件)。5、由于受支架高度限制,在支架运输期间,运搬队提前将挡车栏绑起,在支架运输结束后,必须恢复挡车栏的使用。6、支架拉运队组应提前检查运输线路上的语音打点信号,发现无信号、信号不畅以及信号串接的应提前汇报调度并由调度安排有关队组恢复信号功能。7、准备队应在1520233回风巷指定的双速绞车换钩点处,第2页共28页设立“停车换钩〞标识牌。8、准备队提前在1520233回风巷所有双速绞车停换钩处安装一组关门挡。9、综采一队应提前在东五车场及一区北轨道巷车场底各安装一组关门档。2023、双速绞车根底制作应牢固可靠,根底制作可用水泥浇筑,也可用锚杆固定,但采用锚杆固定时必须见到底板岩层,绞车稳固方式必须参照安装图及国家有关平安标准进行安装。11、所有双速绞车安装完毕后,在绞车前后打好戗柱,戗柱选用不低于180mm的优质圆木,禁止使用单体液压柱。二、支架运输线路及提升设备:1、1520233下架期间支架运输线路...
