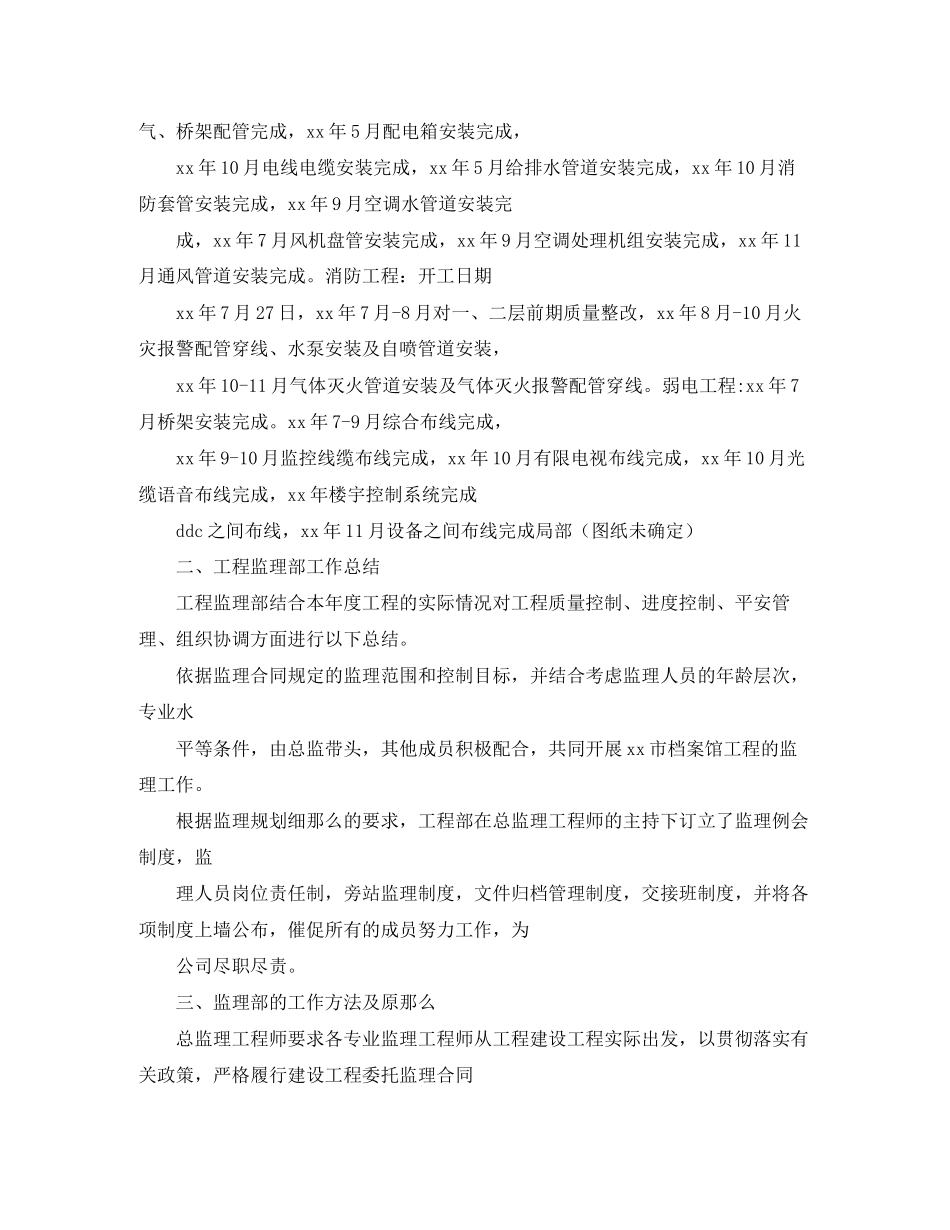

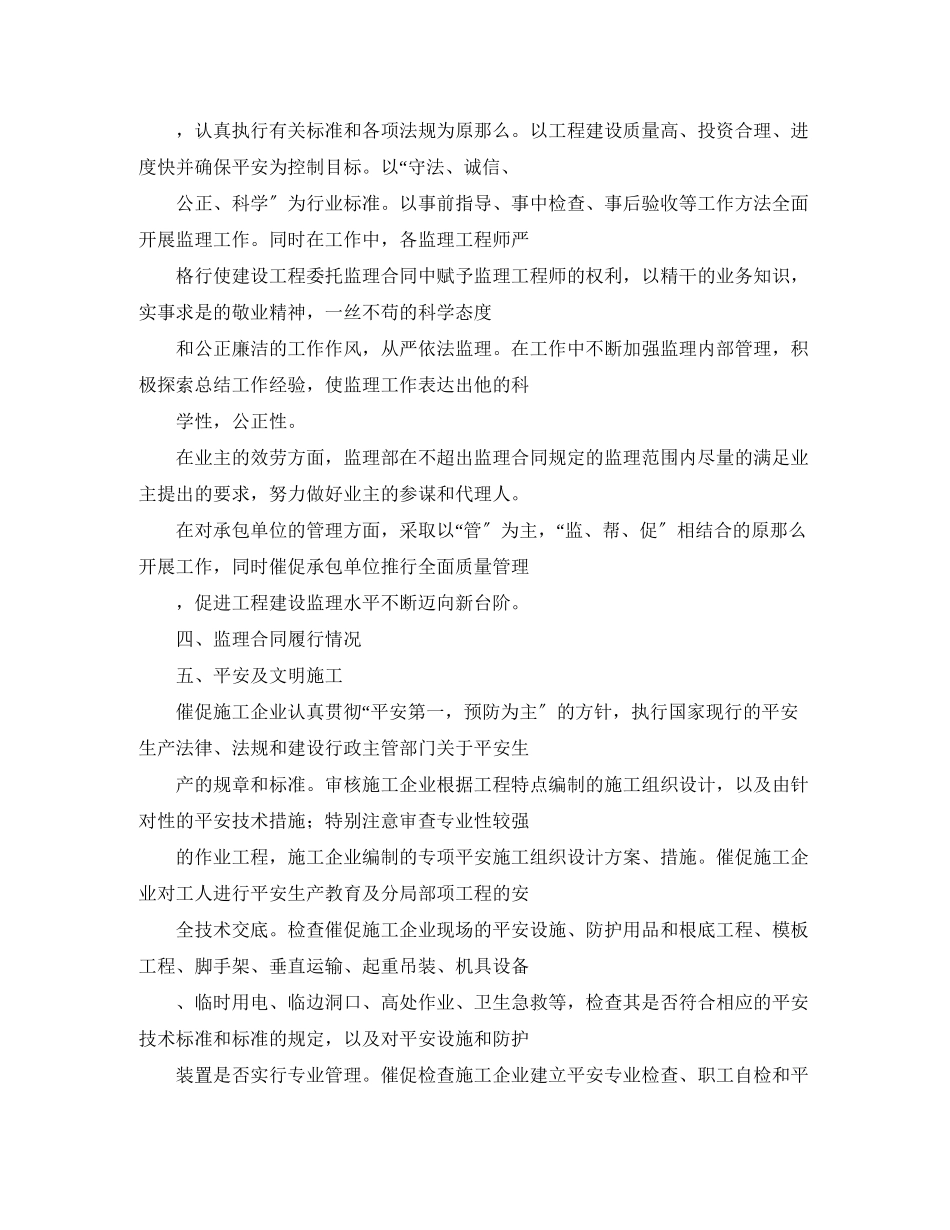

2023年工程监理个人总结范文一年来,在城投集团领导英明的委托、信任和正确大力支持下、公司领导的帮助下和监理部人员的共同努力下,根本圆满的完成了相应的监理工作任务,现将本年度的工作情况简要总结报告工程概况xx市档案馆工程位于xx市经济开发区长兴路北,总建筑面积为15570m2,局部地下一层,地上5层.地基为砂地基和砂石地基的人工地基,根底类型为条型根底,地下室局部为筏板,地下室墙体为全现浇剪力墙,主体为框架结构,根底梁板砼为c35,地下室底板外墙砼为c30s6,主体梁、板、柱砼为c30,其它构造构件砼为c25。地下室填充墙采用kf1非承重空心粘土砖,砂浆为m5.0混合砂浆,±0.000以上,卫生间等用水房间的隔墙用kf1非承重空心粘土砖,其他全部用加气混凝土砌块,砂浆为m5.0混合砂浆。建筑物总高度为24m,工程设计等级为一级,建筑结构平安等级为二级,建筑物耐火等级为一级、地基根底设计等级为乙级,结构使用年限等级为三级、建筑抗震设防类别为丙类,场地类别为ⅱ类。本工程自开工以来未发生质量平安事故。xx市档案馆工程完成形象进度:土建:xx年10月12日主体工程完成。xx年11月15东歇停工,xx年3月1日复工,xx年4月份地下室填充墙完成。xx年4月至6月墙面一般抹灰完成。xx年3月15日至xx年8月10日钢结构博古架制作安装完成。xx年5月屋面卷材防水、屋面保温隔热挤塑板完成。xx年7月-9月室内石材墙面全部完成。xx年7月卫生间及多水房间块料墙面完成。xx年8月水泥砂浆地面、耐磨彩色砼地面完成。xx年9月-10月一层、二层、三层、五层地砖完成。xx年9月-10月吊顶二层、三层全部完成,四层已开始施工。安装工程:xx年3月电气、桥架配管完成,xx年5月配电箱安装完成,xx年10月电线电缆安装完成,xx年5月给排水管道安装完成,xx年10月消防套管安装完成,xx年9月空调水管道安装完成,xx年7月风机盘管安装完成,xx年9月空调处理机组安装完成,xx年11月通风管道安装完成。消防工程:开工日期xx年7月27日,xx年7月-8月对一、二层前期质量整改,xx年8月-10月火灾报警配管穿线、水泵安装及自喷管道安装,xx年10-11月气体灭火管道安装及气体灭火报警配管穿线。弱电工程:xx年7月桥架安装完成。xx年7-9月综合布线完成,xx年9-10月监控线缆布线完成,xx年10月有限电视布线完成,xx年10月光缆语音布线完成,xx年楼宇控制系统完成ddc之间布线,xx年11月设备之间布线完成局部(图纸未确定)二、工程监理部工作总结工程监理部结合本年度工程的实际情况对工程质量...
