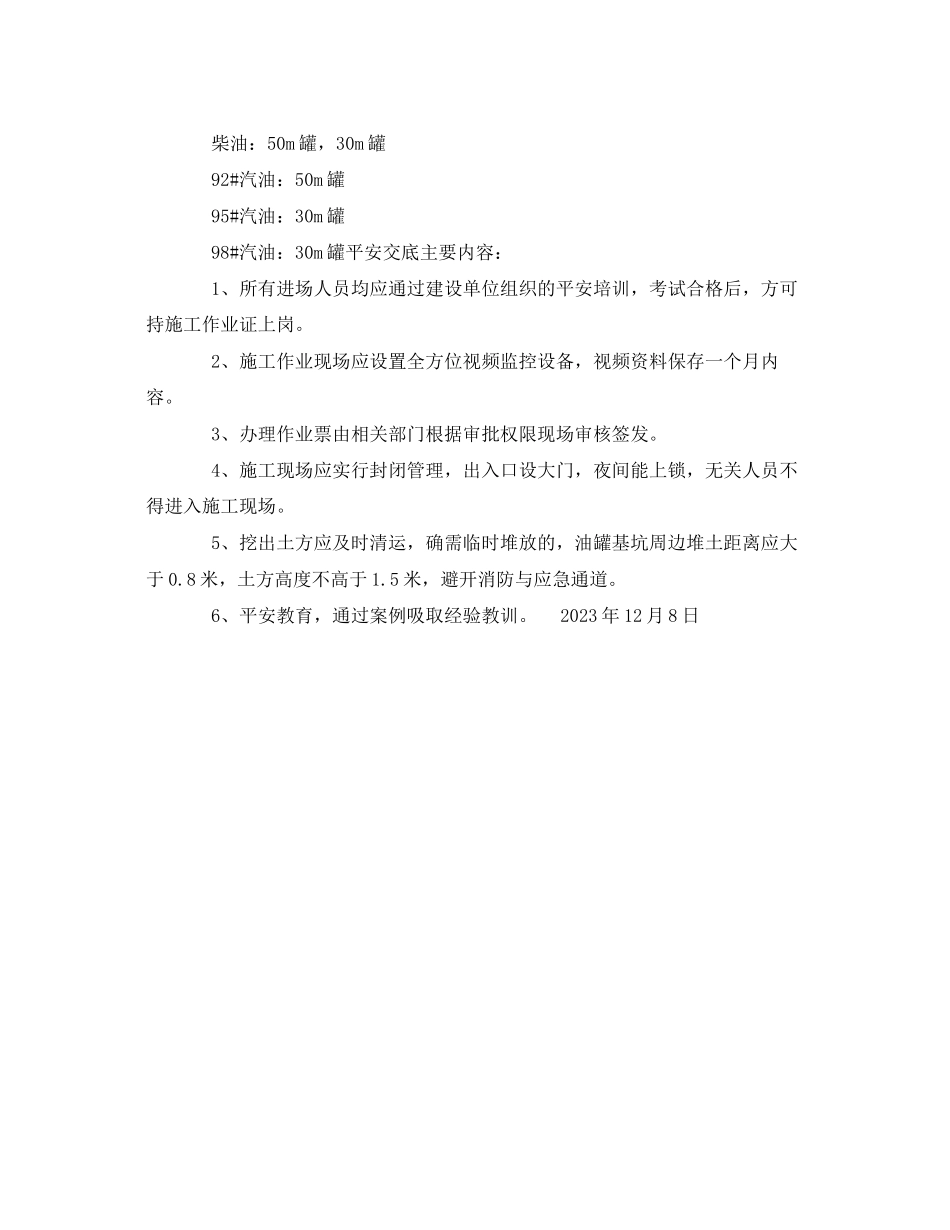

某加油站技术平安交底会议纪要     12月08日下午13:00,市分公司开展基建部梁工,薛工到兴山古夫城东加油站进行技术交底,平安交底。参会人员为:xxxxx     技术交底主要内容:     1、加油站双层罐改造开工时间定于12月9日,工期46天,要求尽量提前完成改造工程。     2、施工单位定于12月9日进场,搭设围挡(彩钢瓦高度要求为     2.5m);并于下午进行抽底油,油罐注水,保证平安前提下油气浓度检测合格后进行清罐作业。     3、设计单位需要提供工艺管线详图,电气管线布置图。     4、旧油罐应在清罐油气浓度检测合格后进行氮气置换,必须盲板封堵后才能进行油罐区开挖与吊装(平安、零管、基建等人员现场确认)。     5、基坑开挖做好放坡或支护措施,防止土方坍塌;基坑旁须做好临边围护措施,基坑顶部的四周做1.2米高的防护围栏,并用密目网封闭,悬挂防坠落标识,夜间设红色警示灯,并确保正常工作。     6、施工单位双层罐安装提前4天通知双层罐运送,双层罐吊装前罐根底底部应铺放回填材料(中性黄沙或细土),将回填材料夯实平整作为油罐基床,厚度不小于300mm。     7、双层罐安装完毕一次回填后进行注水沉降。     8、卸油油气回收管道和加油油气回收管道的坡度,不应小于1%     9、调整油品,根据油品销量布局:柴油罐储量减半,计150m符合二级加油站油罐储量。     柴油:50m罐,30m罐     92#汽油:50m罐     95#汽油:30m罐     98#汽油:30m罐平安交底主要内容:     1、所有进场人员均应通过建设单位组织的平安培训,考试合格后,方可持施工作业证上岗。     2、施工作业现场应设置全方位视频监控设备,视频资料保存一个月内容。     3、办理作业票由相关部门根据审批权限现场审核签发。     4、施工现场应实行封闭管理,出入口设大门,夜间能上锁,无关人员不得进入施工现场。     5、挖出土方应及时清运,确需临时堆放的,油罐基坑周边堆土距离应大于0.8米,土方高度不高于1.5米,避开消防与应急通道。     6、平安教育,通过案例吸取经验教训。     2023年12月8日

此文档下载收益归作者所有

下载文档
你可能关注的文档
收起
展开
