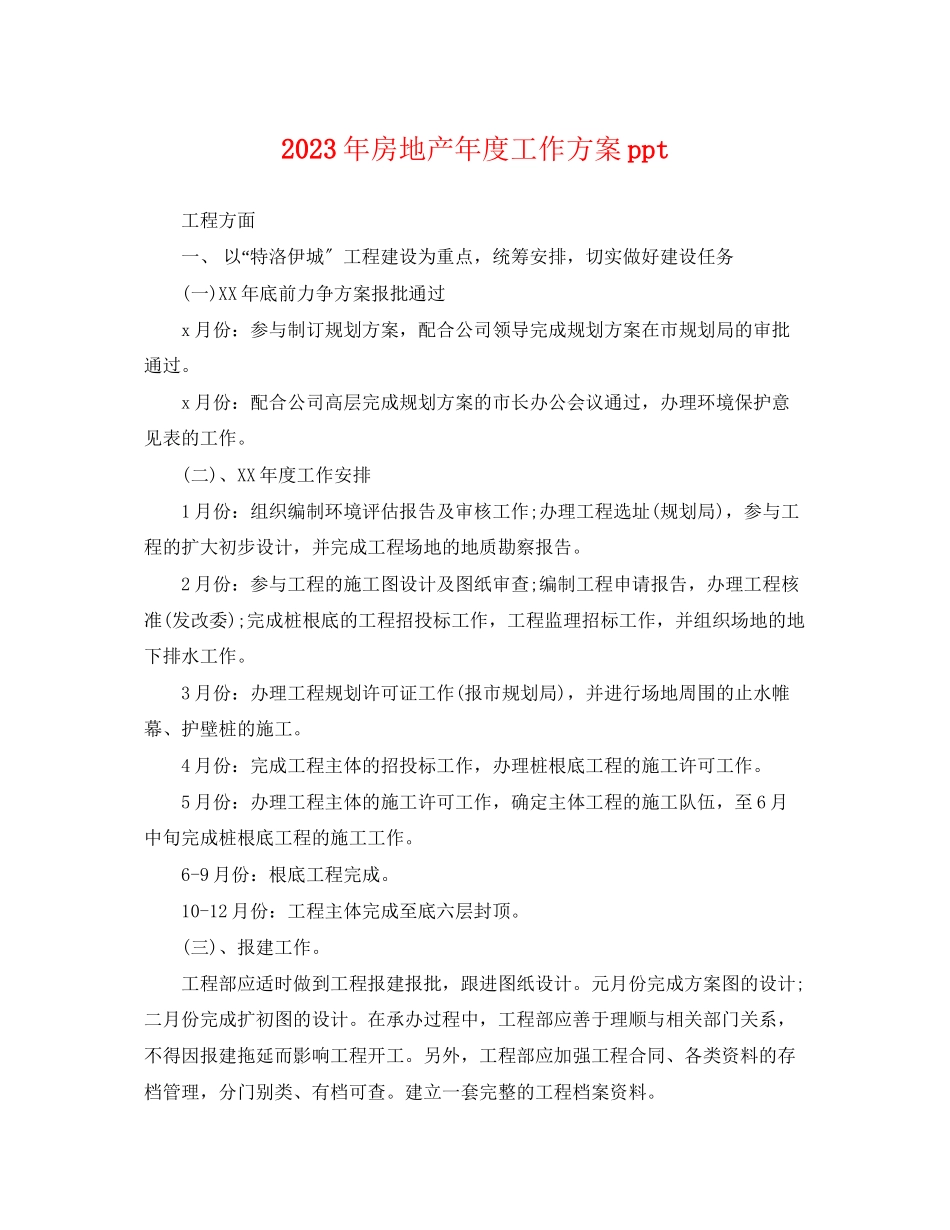

2023年房地产年度工作方案ppt工程方面“一、以特洛伊城〞工程建设为重点,统筹安排,切实做好建设任务(一)XX年底前力争方案报批通过x月份:参与制订规划方案,配合公司领导完成规划方案在市规划局的审批通过。x月份:配合公司高层完成规划方案的市长办公会议通过,办理环境保护意见表的工作。(二)、XX年度工作安排1月份:组织编制环境评估报告及审核工作;办理工程选址(规划局),参与工程的扩大初步设计,并完成工程场地的地质勘察报告。2月份:参与工程的施工图设计及图纸审查;编制工程申请报告,办理工程核准(发改委);完成桩根底的工程招投标工作,工程监理招标工作,并组织场地的地下排水工作。3月份:办理工程规划许可证工作(报市规划局),并进行场地周围的止水帷幕、护壁桩的施工。4月份:完成工程主体的招投标工作,办理桩根底工程的施工许可工作。5月份:办理工程主体的施工许可工作,确定主体工程的施工队伍,至6月中旬完成桩根底工程的施工工作。6-9月份:根底工程完成。10-12月份:工程主体完成至底六层封顶。(三)、报建工作。工程部应适时做到工程报建报批,跟进图纸设计。元月份完成方案图的设计;二月份完成扩初图的设计。在承办过程中,工程部应善于理顺与相关部门关系,不得因报建拖延而影响工程开工。另外,工程部应加强工程合同、各类资料的存档管理,分门别类、有档可查。建立一套完整的工程档案资料。(四)、工程质量。““特洛伊城〞工程是市重点工程,也是特洛伊城〞品牌的形象工程。因而抓好工程质量尤为重要。工程部在协助工程监理公司工作的同时,应逐渐行成公司“工程质量监督体系。以监理为主,以自我为辅,力争将特洛伊城〞工程建成为优质工程。(六)、预决算工作。工程部、财务部必须严格工程预算、决算工作的把关。严格执行约定的定额标准,不得擅自增加工程量和无据结算。不得超预算支付工程款,在XX年工程进展的同时做好以下两项工作1、认真编制工程预算,配合工程部及时做好工程手续的洽谈协商、变更,及时掌握材料的变动情况,配合工程部做好工程进度的控制工作,做好工程的两表比照,限度的节约使用资金。2“、制定工程资金使用方案,特洛伊城〞工程工程估算需用资金4.6亿元左右;其中根底局部需用约0.8亿元;地上商业局部约用1.4亿元;公寓局部约用2.43亿元,做好工程资金的使用方案对工程的建设起着关键性的作用,工程部、预决算部、财务部、采购部以及招商部等职能部门必须紧密联系、团结协作,使各项工作顺利进行。...
