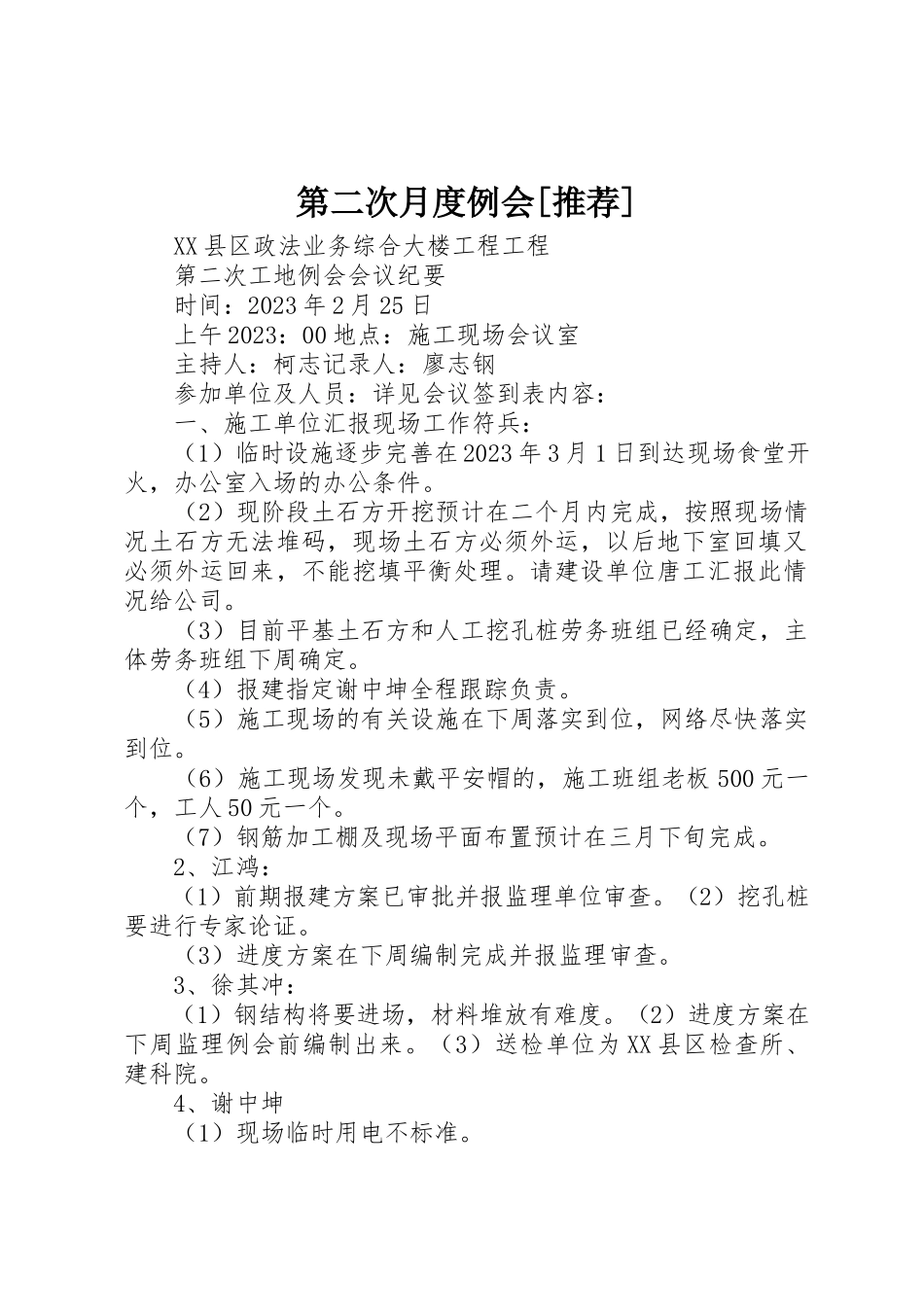

XX县区政法业务综合大楼工程工程
第二次工地例会会议纪要
时间:2023年2月25日
上午2023:00地点:施工现场会议室
主持人:柯志记录人:廖志钢
参加单位及人员:详见会议签到表内容:
一、施工单位汇报现场工作符兵:
(1)临时设施逐步完善在2023年3月1日到达现场食堂开火,办公室入场的办公条件。
(2)现阶段土石方开挖预计在二个月内完成,按照现场情况土石方无法堆码,现场土石方必须外运,以后地下室回填又必须外运回来,不能挖填平衡处理。请建设单位唐工汇报此情况给公司。
(3)目前平基土石方和人工挖孔桩劳务班组已经确定,主体劳务班组下周确定。
(4)报建指定谢中坤全程跟踪负责。
(5)施工现场的有关设施在下周落实到位,网络尽快落实到位。
(6)施工现场发现未戴平安帽的,施工班组老板500元一个,工人50元一个。
(7)钢筋加工棚及现场平面布置预计在三月下旬完成。
2、江鸿:
(1)前期报建方案已审批并报监理单位审查。(2)挖孔桩要进行专家论证。
(3)进度方案在下周编制完成并报监理审查。
3、徐其冲:
(1)钢结构将要进场,材料堆放有难度。(2)进度方案在下周监理例会前编制出来。(3)送检单位为XX县区检查所、建科院。
4、谢中坤

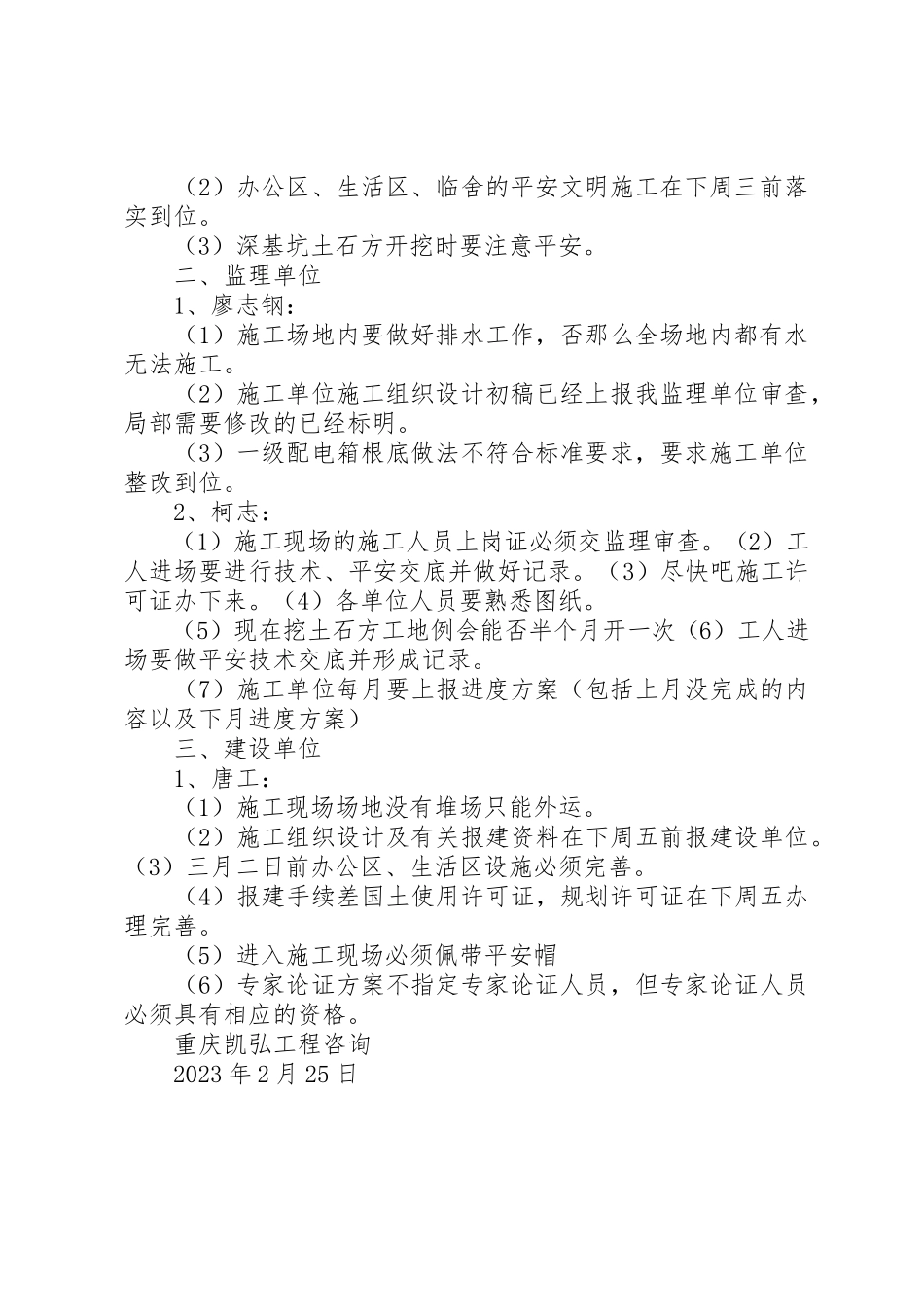

(1)现场临时用电不标准。
(2)办公区、生活区、临舍的平安文明施工在下周三前落实到位。
(3)深基坑土石方开挖时要注意平安。
二、监理单位
1、廖志钢:
(1)施工场地内要做好排水工作,否那么全场地内都有水无法施工。
(2)施工单位施工组织设计初稿已经上报我监理单位审查,局部需要修改的已经标明。
(3)一级配电箱根底做法不符合标准要求,要求施工单位整改到位。
2、柯志:
(1)施工现场的施工人员上岗证必须交监理审查。(2)工人进场要进行技术、平安交底并做好记录。(3)尽快吧施工许可证办下来。(4)各单位人员要熟悉图纸。
(5)现在挖土石方工地例会能否半个月开一次(6)工人进场要做平安技术交底并形成记录。
(7)施工单位每月要上报进度方案(包括上月没完成的内容以及下月进度方案)
三、建设单位
1、唐工:
(1)施工现场场地没有堆场只能外运。
(2)施工组织设计及有关报建资料在下周五前报建设单位。(3)三月二日前办公区、生活区设施必须完善。
(4)报建手续差国土使用许可证,规划许可证在下周五办理完善。
(5)进入施工现场必须佩带平安帽
(6)专家论证方案不指定专家论证人员,但专家论证人员必须具有相应的资格。
重庆凯弘工程咨询
2023年2月25日
