一.总说明
1工程概略及特色
1.1体育馆人行天桥位于笋岗西路,深圳市体育馆正门处,全桥总长51.4m,桥面宽5.0m,由二跨梁构成,整座桥钢构造总重约136t。
1.2主梁:主梁截面方法为单室直腹板箱形梁,梁两头带伸臂,梁截面高0.8m,每跨梁全长25.7m,毛重约33t,两跨主梁衔接处互相搭接,即北边主梁放置在南方主梁上,两主梁间设40mm伸缩缝,用螺栓衔接起来,主梁竖向曲线半径为R=450m,制造时应起拱。
1.3墩柱:全桥共9组墩柱,每组由二根钢管柱构成,主桥墩柱尺寸均为φ500×16钢管柱,最长5.7m,最重约3.2t,梯道墩柱尺寸均为φ300×16钢管柱,最长3.7m,最年夜单重1.23t,墩柱装置完后恳求2x墩柱内灌满砼。
1.4梯道:本桥共设四部梯道,此中二部为人行梯道,坡度为1∶2;二部为人自行车梯道,坡度为1∶×1.1m,每侧梯道均分为多少段,每段直截了当放置在墩柱上,每段梯道之间设10mm伸缩缝,同时两段梯道之间用螺栓衔接起来,梯段最长10.6m最年夜吊装单重约7.1t。
1.5根底:本桥根底构造是先将地足螺栓焊在预埋钢板上,而后将预埋钢板埋入砼根底内,钢柱装置直截了当放置在预埋钢板上,用螺栓结实。
1.6雕栏及铺装层:天桥主桥面及梯道雕栏均为不锈钢雕栏,主桥面及梯道踏步均铺防滑地砖。
1.7工程特色
1.7.1由于吊装恳求,主梁必需在工厂分两跨全体系造,全体吊装,而主梁尺寸较年夜,焊接量年夜,在制造时要思索焊接变形及吊、翻转等施工操纵时的变形,在主梁成型进程中要采纳需要方法,来保障主梁各尺寸的精度恳求及主梁竖曲线、拱度的打算恳求。
1.7.2主梁之间、梯道梁之间均恳求用螺栓衔接起来,因此加工制造及装置均恳求操纵好尺寸精度,便于现场装置顺遂进展。
1.7.3由于主梁吊装阻碍路途交通,故主梁吊装必需在夜晚23∶00至清晨6∶00之间一次性实现,因此应做好各项吊装预备任务,体例详细的吊假装业打算,充分思索种种要素的阻碍,保障主梁在一夜之间吊完。
2施工安排
2.1施工分工
2.1.1根底及雕栏、桥面塑胶由一冶深圳分公司八工程处施工
2.1.2钢构造制造及装置由一冶深圳分公司冶达构造厂施工
2.2工程治理方法

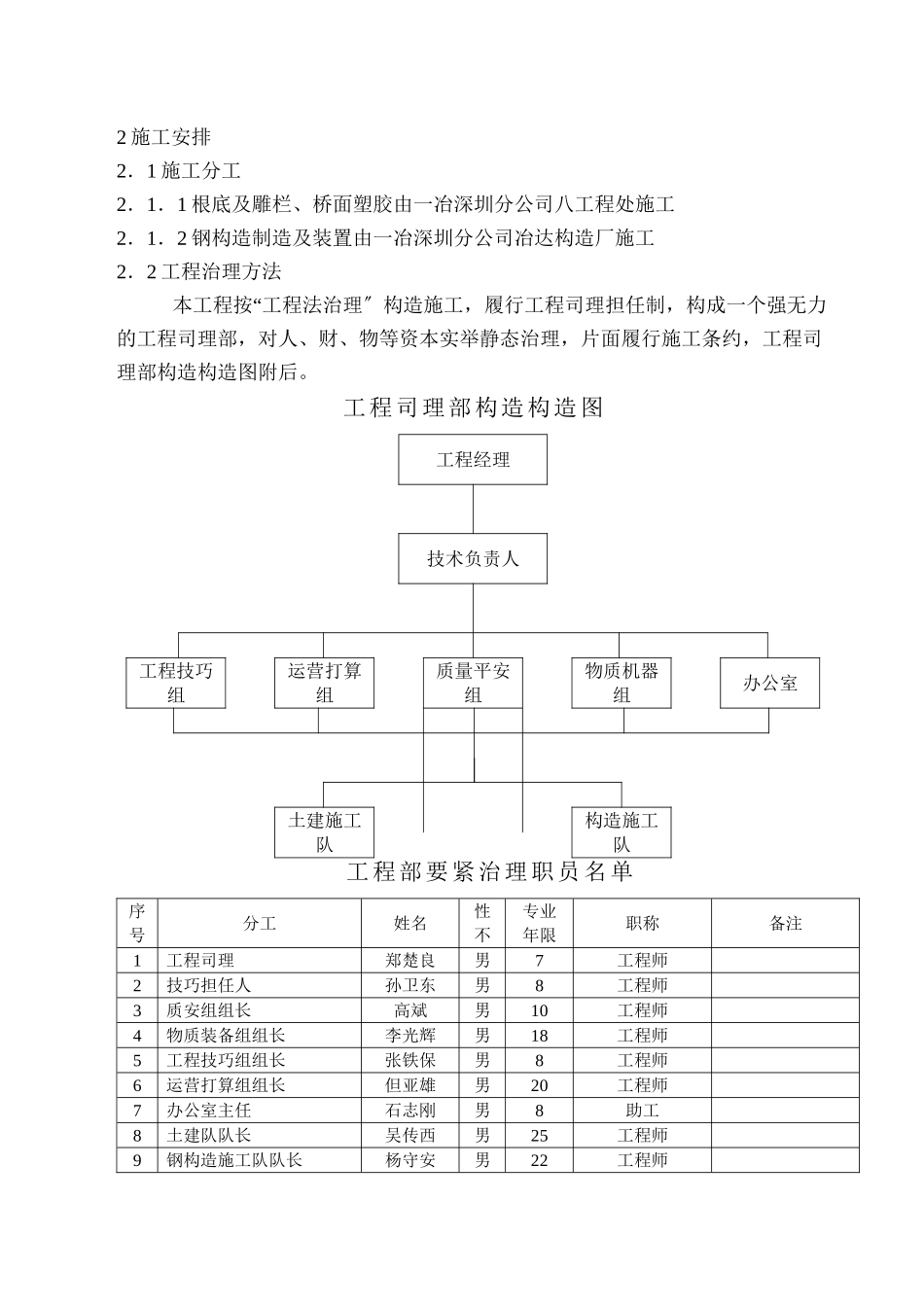

本工程按“工程法治理〞构造施工,履行工程司理担任制,构成一个强无力的工程司理部,对人、财、物等资本实举静态治理,片面履行施工条约,工程司理部构造构造图附后。
工程司理部构造构造图
工程经理
技术负责人
工程技巧组
运营打算组
质量平安组
物质机器组
办公室
土建施工队
构造施工队
工程部要紧治理职员名单
序号
分工
姓名
性不
专业年限
职称
备注
1
工程司理
郑楚良
男
7
工程师
2
技巧担任人
孙卫东
男
8
工程师
3
质安组组长
高斌
男
10
工程师
4
物质装备组组长
李光辉
男
18
工程师
5
工程技巧组组长
张铁保
男
8
工程师
6
运营打算组组长
但亚雄
男
20
工程师
7
办公室主任
石志刚
男
8
助工
8
土建队队长
吴传西
男
25
工程师
9
钢构造施工队队长
杨守安
男
22
工程师
10
实验员
季晖
殷滇
男
10
7
工程师
助工
11
丈量员
沈国圣
石志刚
男
13
7
工程师
助工
2.3总体施工次序及现场临时交通构造
施
工
准
备
→
场区封锁及
临时装备搭设
→
根底施工
→
柱、盖梁
吊装
→
主梁吊装
→
梯道吊装
→
雕栏装置
↑
↑
↑
↓
→
钢构件制造、刷油漆、试拼装
→
构件拼装
构件运输
桥面铺装
2.3.1施工预备阶段应实现复核业主供应的丈量操纵点坐标、高程,接引施工丈量操纵桩,进展根底定位放线及年夜众装备防护、阻碍拆迁、材料推销跟测验及临时装备安排等打算方法任务。
2.3.2施工厂区严峻按审定范畴封锁,并作好平安防护以确保行人及车辆平安疏通。
2.3.3充分调查制造工厂到施工现场的路途情况,断定构件的制造及运输方法、时刻;保障构件运输平安。
2.3.4主桥钢构造箱梁运输及吊装时期,由于箱梁超长(25.7m),运输及吊装必需选定好行驶路途(恳求路面宽、平坦、转弯半径年夜)及车流量较小的时刻(23∶00-6∶00),同时必需获得交管局部的支撑共同,恳求一次性实现主梁吊装义务,其细那么如下:
2.3.4.1主梁在工厂组拼,采纳40t拖车运往现场吊装,吊装时采纳90t吊车进展吊装。
2.3.4.2桥面、雕栏及补漆及各个工序施工进程中设置平安防护断绝,如防护雕栏、足手架及平安网或彩条布封锁等,封锁高度应超过任务1.2m,以保障交通平安疏通;并设置无效的平安标记提示或引导车辆及职员平安通行。夜间施工设置反光标记等。
2.4施工总破体安排(详见B-8-4表施工总破体安排图)
×60m2以内);隔墙高度为1.8m。其内作为根底施工,材料机具堆放之用,详见施工总破体安排图。
2.4.2上述断绝地区待根底施工终了后,作为构件现场拼装园地及停放机具之用。
2.4.3现场不设临时生涯区,只在天桥西侧设置施工临时照顾棚跟不锈钢加工厂,采纳1个集装箱(面积为12m2阁下)作为东西库跟临时照顾棚之用。
2.4.4施工临时用电跨过笋岗路时,电缆采纳排斥设置,排斥高度≥5.5m(采纳临时电杆或借用路灯并用钢索拉紧,主电缆选用3×16+1×10mm2)。
2.4.5施工临时用水(生涯用水)分不在路两侧水源接出,管材选用Dg15-25。
2.4.6临时设置要紧材料量如下:
2.4.6.1pv板钢木足手隔墙(含4个出进口)215m2
2.4.6.2集装箱(东西房)(12m2/座)1座
2.4.6.3电缆3×16+1×10260m3×10+1×5100m
拉线钢索300m临时电杆6-8m6根
2.4.6.4平安电箱4个照明线280m
2.4.6.5镀锌管Dg2540mDg1560m
2.4.6.6总用电量12700KW·H
2.5装备职员周期出场打算及其出场方法
2.5.1装备职员发动周期出场打算
一冶深圳分公司在深圳有永世性消费生涯基地,下辖的冶达金属构造厂不断在畸形消费,种种职员、装备可随时出场,以满意施工需要。装备职员出场打算详见下表:
职员装备出场打算表
序号
名称
单元
数量
进登场时刻
1
钢筋工、杂工(挖土方)
人
18
开工第3天~27天
2
木匠、砼、杂工
人
12-15
开工第3天~27天
3
板金工、电焊工、气焊工、铆工、
机器工、电工、钳工、油漆工等
人
28
开工第3天~35天
4
起重工
人
5
开工第30天~38天
5
电焊机(BX-500)
台
10
开工第3天~38天
6
埋弧主动焊机(MZ-100)
台
4
开工第3天~35天
7
摇臂钻床(φ50mm)
台
2
同上
8
半主动切割机(G1-100)
台
6
同上
9
卷管机(20mm、25mm)
台
2
同上
10
剪板机(16mm)
台
1
同上
11
Co2气保焊机(NZC-500-1)
台
2
同上
12
油漆喷涂装备
套
1
开工第3天~35天
13
3)
台
3
开工第1天~3天
14
空压机(3m3)
台
1
同上
15
风镐、水泵
台
各2
同上
16
25t汽车吊
台
1
开工第30天~38天
17
90t汽车吊
台
1
开工第30天~38天
18
商品砼
m3
开工第3天~27天
19
氩弧焊机
台
5
开工第38天~46天
2.5.2装备职员、材料出场方法
2.5.2.1材料、装备等出场应确保在车少人稀时刻,一般以23∶00-6∶00为宜;材料出场亦同。
2.5.2.2根底钢筋在工厂制造。
2.5.2.3砼采纳商品砼(除二次灌浆现场人工拌制外),灌溉砼时,根底顶埋件上开φ250下料振捣孔。
2.5.2.4钢构件制造及油漆、拼装均在工厂内实现,采纳平板拖车运至现场组拼吊装(天天23∶00-6∶00收支场)。
2.6地下管线保护方法及空中阻碍物迁徙方法
2.6.1地下管线保护方法
2.6.1.1 在根底土方开挖前,请深圳市勘探研讨院对地下管线进展探测,查明地下种种管线,如雨水管、污水管、给水管、通讯电缆、电力电缆、煤气管等的位置及埋置深度,按照探测后果寻出阻碍本工程施工的种种管线,以防止根底土方开挖时毁坏此管线。
2.6.1.2根底土方开挖时采纳人工开挖,假设有管线穿过基坑,开挖时要警觉开挖,用铁铲从管线周边逐步将土去撤除,免得挖断、挖破管线,假设是电信、电力等电缆线穿过根底时,用直径比电缆稍年夜的PVC管将电缆包起来,如此浇筑根底砼时,电缆线不会遭到破坏,假设是给水管或雨水管、污水管穿过根底,在砼浇筑前用横板排斥,使砼浇完后,保障管线与根底砼之间有必定(约5cm)的缝隙,如此保障根底砼不压坏管道。
2.6.1.3碰到地下管线与根底发作抵触时,使得根底无奈按图施工,那么请打算院、甲方、监理与施工单元一同独特研讨处置。
2.6.2空中阻碍物迁徙方法
2.6.2.1本天桥施工园地范畴内只要绿化带及树木需迁徙,接到中标告诉书后,破刻到市城管办绿化处操持有关迁徙手续,并敦促市管办绿化处尽快迁徙,以便施工。
3施工打算及要紧分项工程施工方法
3.1施工打算
天桥主梁跟梯道在一冶北环基地冶达厂内加工成型,运输至现场桥位,整跨吊装就位,钢筋砼预制根底土方采纳人工开挖,根底钢筋在一冶北环基地院内加工成型,根底砼采纳商品砼,钢筋砼预制根底在一冶北环基地院内预制后运到现场吊装,不锈钢雕栏在现场制造加工、装置就位。
3.2要紧分项工程施工方法
3.2.1墩柱根底施
