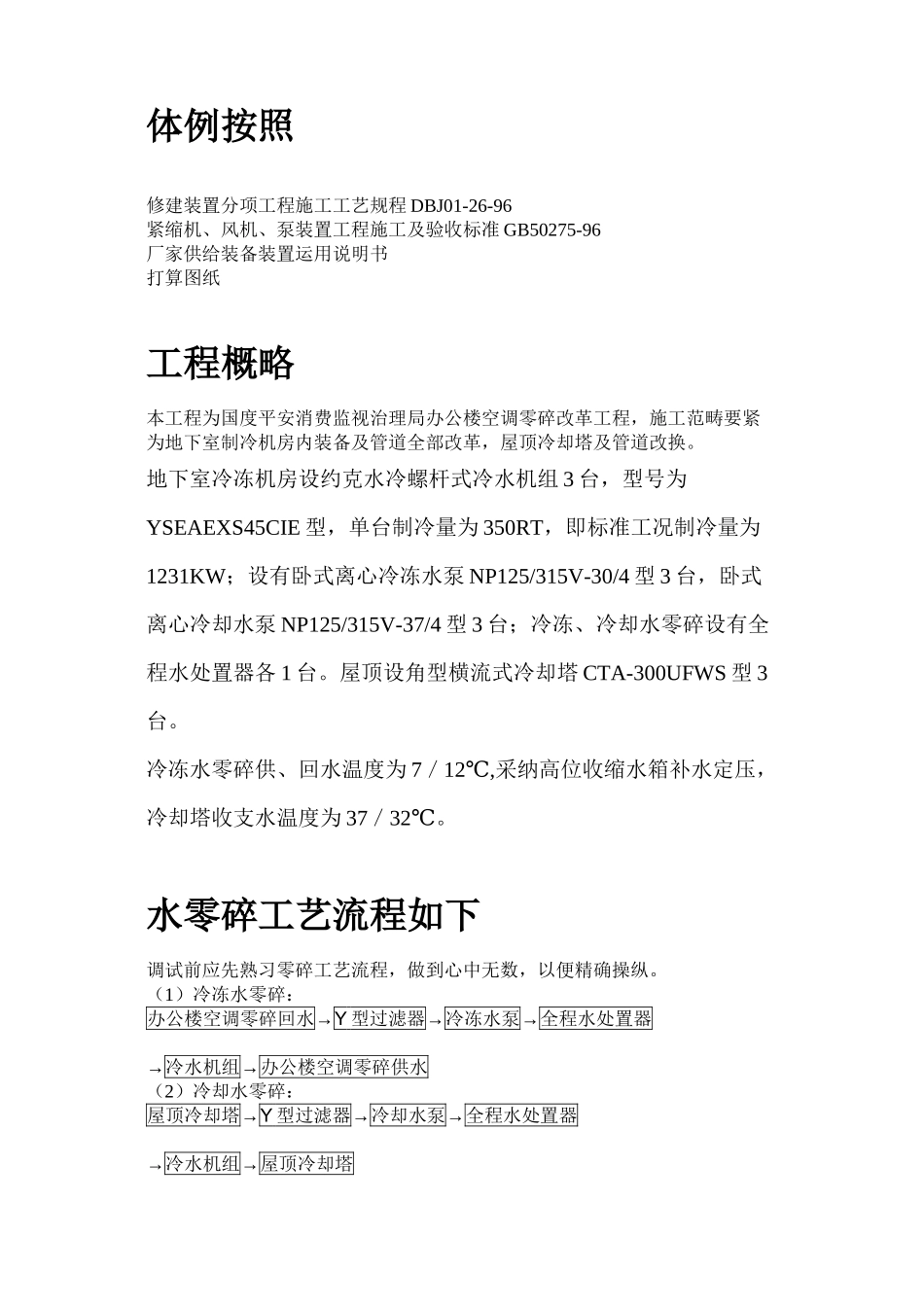

第一章体例按照 2
第二章工程概略 2
第三章水零碎工艺流程如下 3
体例按照
修建装置分项工程施工工艺规程DBJ01-26-96
紧缩机、风机、泵装置工程施工及验收标准GB50275-96
厂家供给装备装置运用说明书
打算图纸
工程概略
本工程为国度平安消费监视治理局办公楼空调零碎改革工程,施工范畴要紧为地下室制冷机房内装备及管道全部改革,屋顶冷却塔及管道改换。
地下室冷冻机房设约克水冷螺杆式冷水机组3台,型号为YSEAEXS45CIE型,单台制冷量为350RT,即标准工况制冷量为1231KW;设有卧式离心冷冻水泵NP125/315V-30/4型3台,卧式离心冷却水泵NP125/315V-37/4型3台;冷冻、冷却水零碎设有全程水处置器各1台。屋顶设角型横流式冷却塔CTA-300UFWS型3台。
冷冻水零碎供、回水温度为7/12℃,采纳高位收缩水箱补水定压,冷却塔收支水温度为37/32℃。
水零碎工艺流程如下
调试前应先熟习零碎工艺流程,做到心中无数,以便精确操纵。
(1)冷冻水零碎:
办公楼空调零碎回水→Y型过滤器→冷冻水泵→全程水处置器
→冷水机组→办公楼空调零碎供水
(2)冷却水零碎:
屋顶冷却塔→Y型过滤器→冷却水泵→全程水处置器
→冷水机组→屋顶冷却塔

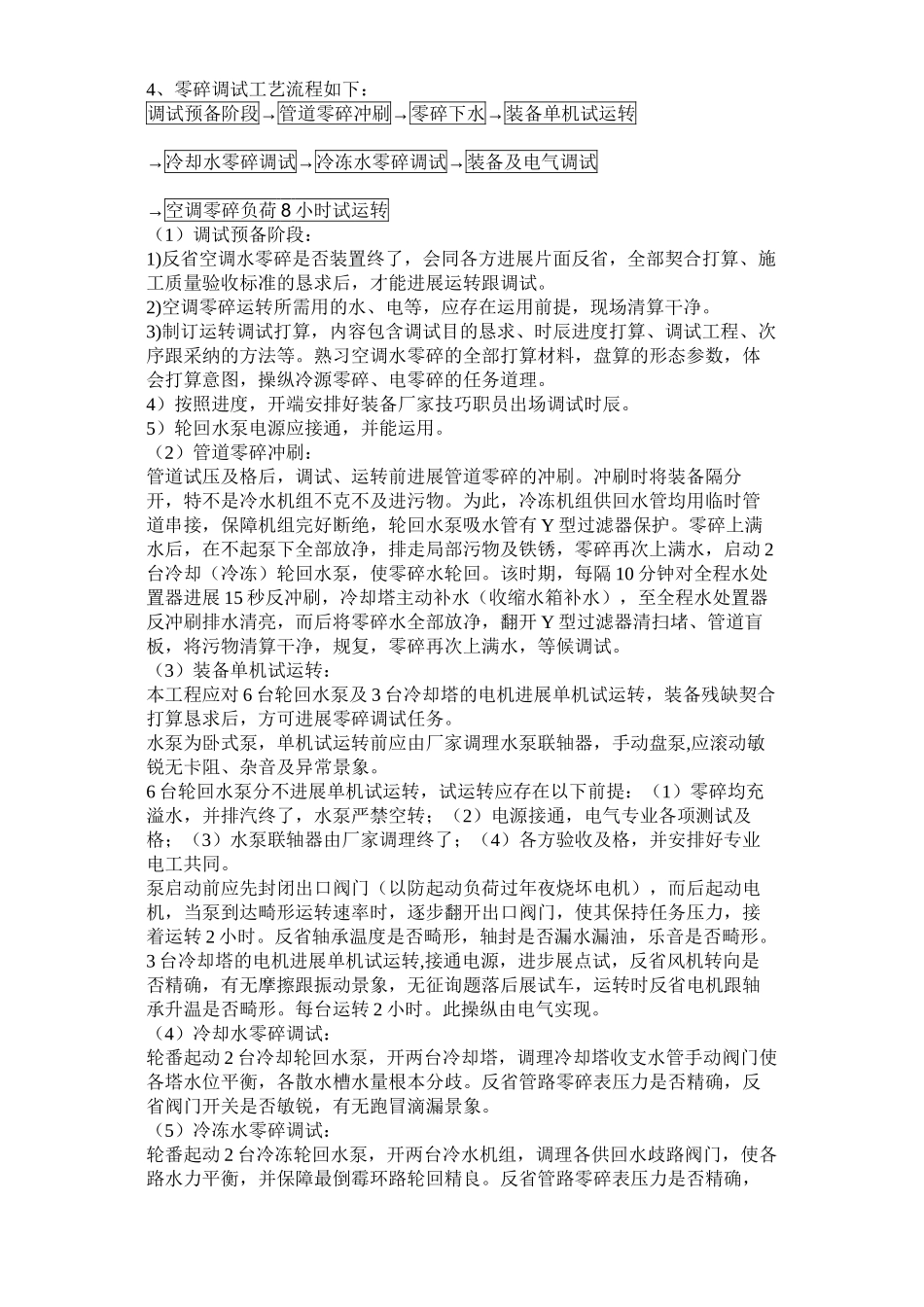

4、零碎调试工艺流程如下:
调试预备阶段→管道零碎冲刷→零碎下水→装备单机试运转
→冷却水零碎调试→冷冻水零碎调试→装备及电气调试
→空调零碎负荷8小时试运转
(1)调试预备阶段:
1)反省空调水零碎是否装置终了,会同各方进展片面反省,全部契合打算、施工质量验收标准的恳求后,才能进展运转跟调试。
2)空调零碎运转所需用的水、电等,应存在运用前提,现场清算干净。
3)制订运转调试打算,内容包含调试目的恳求、时辰进度打算、调试工程、次序跟采纳的方法等。熟习空调水零碎的全部打算材料,盘算的形态参数,体会打算意图,操纵冷源零碎、电零碎的任务道理。
4)按照进度,开端安排好装备厂家技巧职员出场调试时辰。
5)轮回水泵电源应接通,并能运用。
(2)管道零碎冲刷:
管道试压及格后,调试、运转前进展管道零碎的冲刷。冲刷时将装备隔分开,特不是冷水机组不克不及进污物。为此,冷冻机组供回水管均用临时管道串接,保障机组完好断绝,轮回水泵吸水管有Y型过滤器保护。零碎上满水后,在不起泵下全部放净,排走局部污物及铁锈,零碎再次上满水,启动2台冷却(冷冻)轮回水泵,使零碎水轮回。该时期,每隔10分钟对全程水处置器进展15秒反冲刷,冷却塔主动补水(收缩水箱补水),至全程水处置器反冲刷排水清亮,而后将零碎水全部放净,翻开Y型过滤器清扫堵、管道盲板,将污物清算干净,规复,零碎再次上满水,等候调试。
(3)装备单机试运转:
本工程应对6台轮回水泵及3台冷却塔的电机进展单机试运转,装备残缺契合打算恳求后,方可进展零碎调试任务。
水泵为卧式泵,单机试运转前应由厂家调理水泵联轴器,手动盘泵,应滚动敏锐无卡阻、杂音及异常景象。
6台轮回水泵分不进展单机试运转,试运转应存在以下前提:(1)零碎均充溢水,并排汽终了,水泵严禁空转;(2)电源接通,电气专业各项测试及格;(3)水泵联轴器由厂家调理终了;(4)各方验收及格,并安排好专业电工共同。
泵启动前应先封闭出口阀门(以防起动负荷过年夜烧坏电机),而后起动电机,当泵到达畸形运转速率时,逐步翻开出口阀门,使其保持任务压力,接着运转2小时。反省轴承温度是否畸形,轴封是否漏水漏油,乐音是否畸形。
3台冷却塔的电机进展单机试运转,接通电源,进步展点试,反省风机转向是否精确,有无摩擦跟振动景象,无征询题落后展试车,运转时反省电机跟轴承升温是否畸形。每台运转2小时。此操纵由电气实现。
(4)冷却水零碎调试:
轮番起动2台冷却轮回水泵,开两台冷却塔,调理冷却塔收支水管手动阀门使各塔水位平衡,各散水槽水量根本分歧。反省管路零碎表压力是否精确,反省阀门开关是否敏锐,有无跑冒滴漏景象。
(5)冷冻水零碎调试:
轮番起动2台冷冻轮回水泵,开两台冷水机组,调理各供回水歧路阀门,使各路水力平衡,并保障最倒霉环路轮回精良。反省管路零碎表压力是否精确,反省阀门开关是否敏锐,有无跑冒滴漏景象。零碎轮回至无夹汽,轮回水泵收支口表压力波动为止。
本零碎中有4个冬夏季切换阀门:冷冻总回水电动阀(DN350)、南旧楼冷冻回水电动阀(DN250)、新楼及西旧楼冷冻供水电动阀(DN350)、南旧楼冷冻供水电动阀(DN200),以上电动阀夏季均翻开,夏季均封闭。
(6)装备及电气调试:
冷却塔调试:要紧由厂家实现,我方共同。水槽应无渗漏,填料应平均、密度契合装置技巧说明书恳求,其余技巧参数契合恳求。
冷水机组调试:抽真空、加制冷剂,装备功用及平安保护检测等均由厂家实现。
水泵调试:扬程及流量应满意运用恳求,由厂家实现。
全程水处置器:要紧检测其反冲刷及超污染过滤功用。装备畸形任务时,进水电动阀翻开,出海员动阀翻开,旁通电动阀封闭,排污电动阀封闭;当收支水口压差到达0.05Mpa时,零碎进展反冲刷,反洗时辰为10秒,反洗时,进水电动阀封闭,出海员动阀翻开,旁通电动阀翻开,排污电动阀翻开。当水质差或新零碎初次运用时,应工资操纵,每8个小时反冲刷2-3次。
(7)电气局部调试:
能源电源调试:配电柜内采纳除尘方法,所有端子从新进展紧固反省,在装备装置后必需进展第二次绝缘摇测(变频配电柜除外),电阻值应到达规矩恳求。
冷冻泵、冷却泵调试:起首断定接线是否精确,确认前方可供电。进步展手动操纵调试,再进展主动调试。应留意电机转向是否精确。
电动阀门调试:起首断定接线是否精确,确认前方可供电。调试时应留意电动阀门开关到位时,变频配电柜上旌旗灯号是否精确,变频配电柜收回旌旗灯号是否能精确操纵电动阀门。
冷却塔风机调试:起首断定接线是否精确,确认前方可供电。调试时应留意风机转向是否精确,变频配电柜上旌旗灯号是否精确。
变频柜调试:
1)、起首对进线电缆进展绝缘摇测阻值应年夜于1MΩ(相间及绝对地)。
Ω。
3)、反省变频器电源是否衔接在L1/R,L2/S,L3/T上,并确认电源电压是否在同意范畴内。
4)、核查接线是否精确,特不反省变频输入端子U、V、W不克不及衔接至电源,并确认接地端子接地精良。
5)、确认端子间或裸露的带电部位不短路或对地短路情况,端子及螺栓均紧固应无松动。投入电源前,使所有开关都处于断开形态;投入电源后应留意核查:变频器键盘面板表现无缺点,冷却电扇运转畸形。
6)、电源投入后,键盘面板操纵:LED(液晶表现屏)上应表现0Hz,设定变频器频率为50Hz。进展正向、反向改变及加速停顿运转,反省电机转向是否精确、颠簸。
7)、如无异常情况,那么添加运转频率,接着试运转;否那么应破刻停运。主电源断开后,待充电唆使灯燃烧,才能进展测验任务。
8)、键盘面板调试终了后,在操纵器的操纵下按照供水量巨细调剂到适宜的频率上,保障水泵出口跟出口压差恒定,压差可在变频器的操纵器上设定。
操纵零碎调试:
1)、旱路操纵
旱路分为两路,一起为冷冻水回路,另一起为冷却水回路。此中主管路对应的电动阀门为M25-M28,对应的电机为M7-M24,M29-M34共28支电动阀。
畸形任务时M29、M31、M32、M34封闭,其余主管路阀门翻开。水处置器反冲刷时M30、M33封闭,而后翻开M29、M31、M32、M34。
其余管路随空调制冷机组对应启动。
1#机组启动次序如下:
M19开-M20开-M7开-M30开-M13开-M10开-M33开-M14开,水流波动后启动1#冷冻机组。封闭机组次序跟启动时相反。
2#机组启动次序如下:
M21开-M22开-M8开-M30开-M15开-M11开-M33开-M16开,水流波动后启动2#冷冻机组。封闭机组次序跟启动时相反。
3#机组启动次序如下:
M23开-M24开-M9开-M30开-M17开-M12开-M33开-M18开,水流波动后启动3#冷冻机组。封闭机组次序跟启动时相反。
在制冷量较小时三台空调机组不全部投入运用。现在假设某一旱路泵或电机呈现缺点可以启动空闲旱路的泵或电机起到备用感化,同时收报答警旌旗灯号提示任务职员维修。
2)、轮回水的变频操纵
Ⅰ、手开任务:
六台泵手开任务,稳定频。启动为直截了当启动。
空调制冷机组手动启动。
PLC实现对应轮回旱路的阀门开启或封闭以及对应冷却塔风机的启动
对应旱路的启动/停顿由手动按钮履行,由PLC2实现。
手动启动次序:翻开水轮回零碎阀门-启动冷却轮回泵-启动冷冻轮回泵-启动制冷机组。
留意:翻开或封闭阀门时为落低对电网打击,同时启动的电动阀门数目不克不及超越4个,水泵单台启动时辰间隔30秒以上。
Ⅱ、半主动运转
主动运转形态与手动运转根本一样,但六台水泵都由变频驱动运转。操纵通过人机界面实现,机组的启动由PLC2主动履行。现在可以手动调剂变频器的频率,以断定最精确的工艺参数。
Ⅲ、主动运转调剂
该阶段零碎构造已实现,根本参数已断定,上位机可以读取制冷机组、变频器、PLC的参数。通过种种参数的统计寻出最精确的操纵算法。对工艺进展进一步的优化、完满。
3)、主动运转
零碎恳求的所有功用都已实现,实现最初的组装验收。该阶段实现恳求如下:
A.PLC、变频器、空调机组都实现与上位机通讯,在上位机可以监视、操纵所有的装备。
B.零碎缺点时可以主动报警,剖析并可以表现、打印缺点部位或缺点缘故、封闭缺点装备,同时(在三台机组不全部投入运转时)启动空闲的装备。
C.通过上位机的操纵,在保障室内温度的前提下,使制冷机组、轮回泵的功率消耗最小化,同时波动、牢靠的运转。
D.在三台机组不全部投入运转时,优化机组运转时辰,连续任务时辰较长的机组装备活期轮换任务,提高零碎寿命,
E.夏季轮回零碎水泵长时辰停顿任务轻易生锈,发生缺点,因此夏季水泵应主动活期保护。详细方法是:每隔必准时辰水泵主动以300R/min任务5-10分钟,防止水泵生锈,错误管路发生过高的压力。
(8)空调零碎负荷试运转8小时:
零碎结合试运转是调试的最主要局部,调试小构成员(树破单位及运用局部要紧技巧担任人、监理单位、施工单位、装备厂家技巧职员等构成)均须在现场处置相关事件。调试时期,办公楼内应由树破单位派人巡回反省,将异情及空调房间制冷情况敏捷反响到地下机房。
调试分区:办公楼内冷冻水零碎属原有零碎,我施工单位不熟习情况,同时职员收支便利,因此,原那么上该局部由运用局部派人调试;地下室机房冷冻水零碎及全楼冷却水零碎属新装置零碎,均由我方片面担任调试。
开机前,起首由各方反省通电情况、装备情况、手动及电动阀门开关严密情况、仪表有无破坏、操纵零碎是否畸形任务等,确保完事存在后,开机。开机次序为:起首启动冷却水零碎,待零碎运转畸形,反省无异情,而后启动冷冻水零碎,开始2个零碎的结合试运转,空调零碎负荷试运转8小时。详细启动先后次序如下:
任务管路电动蝶阀→冷却水泵→冷却塔风机→
冷冻水泵→冷水机组
调试目的:
冷冻、冷却、补水零碎均运转畸形,零碎水力平衡,同时管路无渗漏;
电气装备畸形运转,平安牢靠;主动操纵、讯号零碎及仪表调试及格,敏锐牢靠;
温度传感感化,实现冷冻、冷却水泵的变频操纵;
通过压差传感器、电动阀门的结协感化,实现全程水处置器的全主动反冲刷排污,并主动复位。
冷水机组超高温、超高温、超压、高压保护任务畸形,冷冻机组出、出口温度为7/12℃,冷却塔收支水温度为37/32℃。
零碎运转8小时后,停机,停机次序为:起首停冷冻水零碎,而后停冷却水零碎。详细停机先后次序如下:
冷水机组→冷冻水泵→冷却塔风机→冷却水泵
调试记载及标记:
零碎运转时期应做好调试记载,并纳入开工材料作为存案,也为空调运用供给参考。应记载及标记以下内容
