温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
2023
产业
项目
建设
情况
调研
报告
市产业工程建设情况调研报告
产业工程是“八大经济区〞战略部署的重要载体和支撑,是破解全市经济社会开展难题的总开关、总钥匙,是经济开展的根本动力,全市经过几年的产业工程建设既增强产业的集聚度、丰厚度,又培植了财源税源,增强经济开展内动力,推动经济又好又快开展。为全面掌握全市202223—20xx年产业工程(总投资3000万元以上,下同)建设情况和成效,分析存在问题,加快推进今后产业工程建设,我们联系有关工程主管单位组成调研组,深入各县(市、区)对各地产业工程建设情况进行了调研。现将有关调研情况报告如下:
一、产业工程建设总体情况
20xx年以来,在市委市政府的正确领导下,各县(市、区)、市直各部门充分发挥职能作用,把新上工程与优化结构、提升效益有机统一起来,深入开展产业工程建设攻坚,一批事关长远、牵动全市经济开展全局的重大工程建成投产或加快推进,进一步夯实了全市产业开展根底。四年来,全市共实施产业工程185项,总投资517亿元,累计完成投资304亿元。其中,建成投产及具备投产条件工程74项,占全部工程的39.8%,完成投资118亿元,占全部投资的37.4%;在建工程20233项,完成投资178.6亿元;没有建成而无法继续实施的工程8项,完成投资7.3亿元。

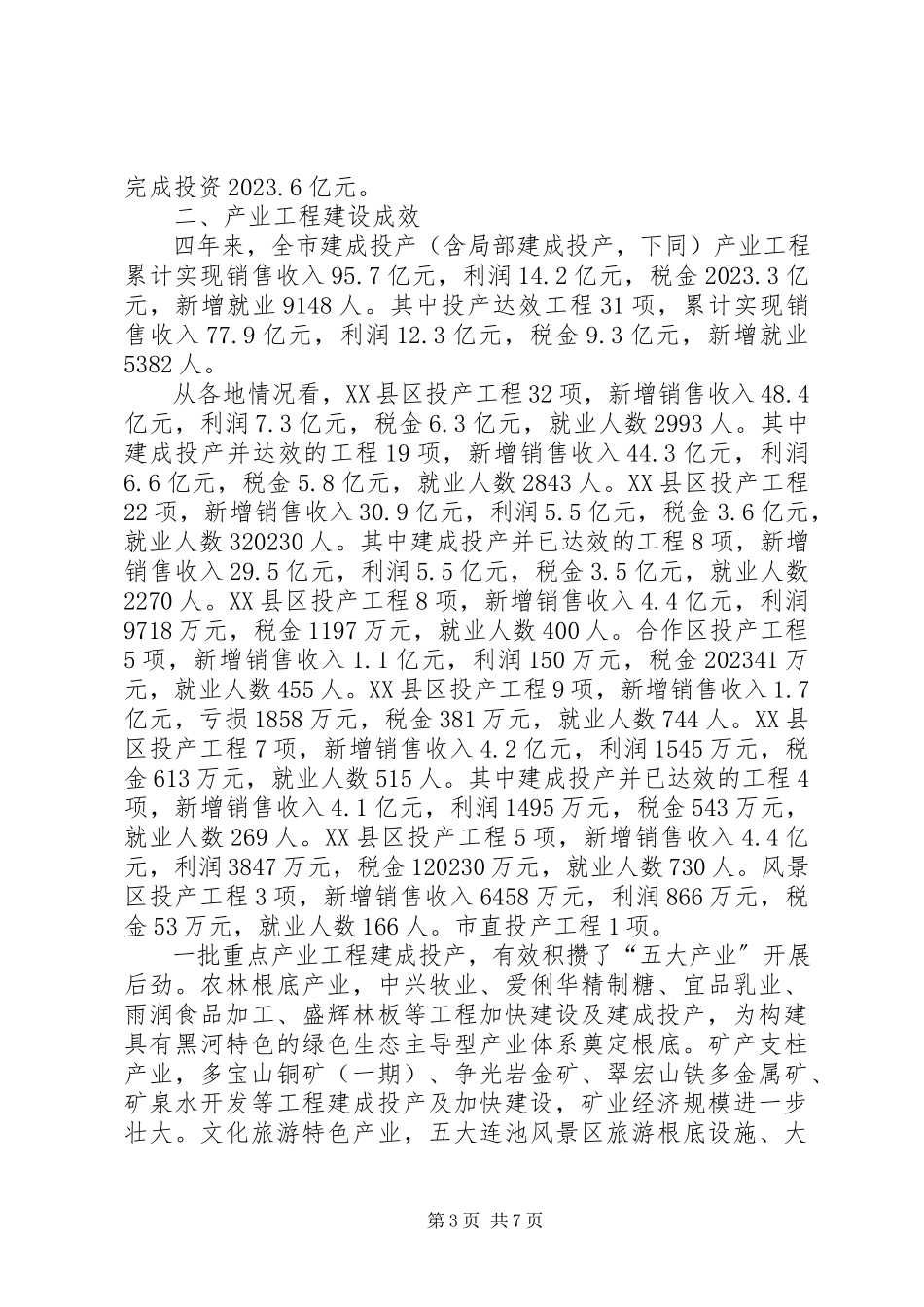

从各地情况看,XX县区共实施上海电气风电设备制造、完达山乳业等产业工程61项,总投资116.4亿元,累计完成投资55.5亿元。其中,进发塑料汽车配件、恒泰速食马铃薯等26个工程建成投产,完成投资31.2亿元;谷神大豆、金阳电梯制造等34个工程在建,完成投资23.9亿元;无法继续实施的工程1个,为双达cl建筑模块工程,完成投资3000万元。XX县区共实施多宝山铜矿(一期)、松彬建材保温板等产业工程43项,总投资20232.1亿元,累计完成投资68.5亿元。其中,北药中药饮片、鹏程物流等22个工程建成投产,完成投资49.5亿元;凯迪生物质发电、辰鹰乳业等18个工程在建,完成投资15.7亿元;无法继续实施的工程3项,分别为盛泰玉米加工、宇翔塑料编织、穆鲁尔河漂流工程,完成投资3.4亿元。XX县区共实施中兴牧业、林板一体化等产业工程24项,总投资116.8亿元,累计完成投资58.8亿元。其中,建成投产工程2项,分别为银河万吨岩棉板、鹿源春酒厂扩建,完成投资9300万元;争光岩金矿、兰天绿色高性能混凝土等21个工程在建,完成投资57.3亿元;无法继续实施的工程1项,为太阳能并网发电工程,完成投资5390万元。合作区共实施龙江化工、合盛多晶硅(一期)等产业工程11项,总投资29.5亿元,累计完成投资27.1亿元。其中,华源清雪机、鼎盛钢结构等5个工程建成投产,完成投资3.1亿元;利源达专用车出口制造、绿色环保建材等6个工程在建,完成投资24亿元。XX县区共实施北大荒矿泉水、宝泉啤酒等产业工程11项,总投资29.3亿元,累计完成投资25.5亿元。其中,新兴商贸物流、圣丰生物育种等7个工程建成投产,完成投资19.5亿元;在建工程2项,分别为新邮通矿泉产品开发、大沾河尚元薯业工程,完成投资2.9亿元;无法继续实施的工程2项,分别为东谕矿泉饮品、华强玉米仓储物流工程,完成投资3.1亿元。XX县区共实施爱俐华精制糖、博来徳物流等产业工程11项,总投资24.2亿元,累计完成投资16.3亿元。其中,亿达特种电缆、鼎盛新型建材等6个工程建成投产,完成投资4.1亿元;大果沙棘种植与加工、艾禾牧草种植等4个工程在建,完成投资12.2亿元;无法继续实施的工程1项,为晨星马铃薯精淀粉加工工程。XX县区共实施翠宏山铁多金属矿、北药开发等产业工程2023项,总投资45亿元,累计完成投资18.1亿元。其中,建成投产工程2项,分别为库南铅锌矿、茅宝沟铁钼矿技改工程,完成投资9400万元;高松山岩金矿、蓝莓开发等8个工程在建,完成投资17.2亿元。风景区共实施40万吨天然矿泉水等产业工程4项,总投资23.3亿元,累计完成投资20.4亿元。其中,建成投产工程2项,完成投资5.7亿元;在建工程2项,完成投资14.8亿元。市直共实施中俄黄金子粮食仓储物流、蓝靛果忍冬种植及浆果加工等产业工程2023项,总投资29.7亿元,累计完成投资13.7亿元。其中,建成投产工程2项,分别为欧林煤矿、寒地小浆果加工工程,完成投资3.1亿元;富宏煤矿改扩建等8个工程在建,完成投资2023.6亿元。
二、产业工程建设成效
四年来,全市建成投产(含局部建成投产,下同)产业工程累计实现销售收入95.7亿元,利润14.2亿元,税金2023.3亿元,新增就业9148人。其中投产达效工程31项,累计实现销售收入77.9亿元,利润12.3亿元,税金9.3亿元,新增就业5382人。
从各地情况看,XX县区投产工程32项,新增销售收入48.4亿元,利润7.3亿元,税金6.3亿元,就业人数2993人。其中建成投产并达效的工程19项,新增销售收入44.3亿元,利润6.6亿元,税金5.8亿元,就业人数2843人。XX县区投产工程22项,新增销售收入30.9亿元,利润5.5亿元,税金3.6亿元,就业人数320230人。其中建成投产并已达效的工程8项,新增销售收入29.5亿元,利润5.5亿元,税金3.5亿元,就业人数2270人。XX县区投产工程8项,新增销售收入4.4亿元,利润9718万元,税金1197万元,就业人数400人。合作区投产工程5项,新增销售收入1.1亿元,利润150万元,税金202341万元,就业人数455人。XX县区投产工程9项,新增销售收入1.7亿元,亏损1858万元,税金381万元,就业人数744人。XX县区投产工程7项,新增销售收入4.2亿元,利润1545万元,税金613万元,就业人数515人。其中建成投产并已达效的工程4项,新增销售收入4.1亿元,利润1495万元,税金543万元,就业人数269人。XX县区投产工程5项,新增销售收入4.4亿元,利润3847万元,税金120230万元,就业人数730人。风景区投产工程3项,新增销售收入6458万元,利润866万元,税金53万元,就业人数166人。市直投产工程1项。
一批重点产业工程建成投产,有效积攒了“五大产业〞开展后劲。农林根底产业,中兴牧业、爱俐华精制糖、宜品乳业、雨润食品加工、盛辉林板等工程加快建设及建成投产,为构建具有黑河特色的绿色生态主导型产业体系奠定根底。矿产支柱产业,多宝山铜矿(一期)、争光岩金矿、翠宏山铁多金属矿、矿泉水开发等工程建成投产及加快建设,矿业经济规模进一步壮大。文化旅游特色产业,五大连池风景区旅游根底设施、大沾河森林公园等工程局部建成投产,进一步凸显了全市文化旅游名城的独特魅力。外贸物流现代效劳业,利源达挂车出口制造、中俄黄金子粮食仓储物流等工程加快建设和投入运营,油品储运工程前期推进取得重大进展,为延伸跨境产业链条,推动对俄合作转型升级奠定根底。新能源等战略性新兴产业,上海电气风电设备制造、天华风电、龙源风能发电场、聚乙烯管材、小江生物制药等工程建成投产或加快建设,为开展新能源、新材料及生物医药等上下游配套的战略性新兴产业夯实了产业根底。
三、存在问题
总的来看,四年来全市产业工程建设取得了突出成效,开展势头良好,但也存在一些问题亟待解决。
一是工程投产达效率有待进一步提高。虽然建成投产率较高,到达40%以上的有XX县区63.6%、XX县区54.5%、XX县区51.2%、风景区50%、合作区45.5%、XX县区42.6%。但投产达效率方面,XX县区59.4%、XX县区57.1%、XX县区36.4%,其他县(市、区)无建成投产并达效的工程。
二是工程建设用地需求与现行土地利用规划衔接不够紧密。按照省政府20xx年批准的XX市土地总体利用规划,近两年新招商工程拟建选址在现有土地利用规划中并未表达,致使局部招商工程的建设用地需要重新调整用地规划,但规划调整程序复杂、时间长,导致局部县(市、区)出现用地指标限制瓶颈,一些工程推进缓慢甚至搁浅。比方嫩江象屿物流工程需用地157公顷,因拟建地点不在现行土地利用规划区内,也就没有建设用地指标,无法正常开工建设;黑河(孙吴)健康产业园局部用地不在土地利用规划区内,规划调整审批难度大,用地指标紧张,目前无法落实水苏糖加工、中兴牧业乳制品加工等工程建设用地,影响了工程快速推进,对后续的招商引资也带来一定影响。
三是企业规模小,抵御市场风险能力差。一些工程受市场营销、外部环境影响较大,虽建成投产但无法达产并实现预期经济效益。比方,宝泉啤酒、北大荒矿泉水、五大连池矿泉水等工程缺少有效的营销策略和销售渠道,产品销量低,未达产,没有实现预期效益;宇翔塑料编织工程受水泥行业低迷(所用包装袋减少),粮食储运方式改变(直接用车辆运输,不使用编织袋)等市场因素影响,该工程无法继续实施;宏福温都水城工程受旅游人数少、入住率低影响,企业处于亏损状态。同时,企业的自主创新能力不强,核心竞争力弱,产品仅为初级加工,技术含量较低,产品无法打入市场,导致个别工程建成但却关闭。比方,嫩江北泰铜制品工程,由于产品技术含量低,市场前景不好,投资商已经撤离。
四是产业工程审批手续办理繁琐、周期长。工程从工商注册到开工建设办理相关手续所需时间长,影响工程有效施工期。有的工程开工建设所需手续达22项,最快3个多月才能办理完成。矿产工程在国家、省级层面办理土地、矿权、核准等审批手续,程序复杂,要件多、评审多,办理周期更长。比方,翠宏山铁多金属矿采矿证办理需提供的各种文本材料约30个,历时3年多;宝发煤矿在省国土厅办理征地手续的时间为1年;争光岩金矿、大青山岩金矿、上马厂岩金矿等矿产资源开发工程因占地、矿权、环评、安评等相关支持性文件审批环节多,影响了工程加快推进。受省资源换产业政策影响,一些矿产工程推进缓慢。比方,嫩江铜山铜矿工程,取得采矿许可证已经近两年,但由于要求建设的铜冶炼工程效益不好,没有客商投资,省发改委就不予核准铜山铜矿工程,致使该工程推进停顿;受此政策影响,多宝山铜矿二期工程的前期推进也比较缓慢。
五是上级部门审批权限下放不同步、不配套。比方,根据省林业厅的要求,黑河进出口加工产业园区根底设施和入园工程在办理林地占用许可上,需要提交省发改委立项批复。按照国家产业政策和审批权限归属的有关规定,非限制类的工程由所在地发改部门立项即可。由此导致省直部门间在相关审批手续办理方面的不协调、不一致,影响了林地手续报批工作的正常推进。再比方争光岩金矿的核准权限已下放到省发改委,但环评等手续还需在国家层面办理。
六是园区根底设施建设资金投入缺乏。由于地方财力薄弱,各产业园区根底设施建设不同程度滞后,功能不够完善,招商引资吸引力不强,难以形成产业集聚。比方,五大连池风景区矿泉产业基地,园区配套的道路、供电等根底设施为企业自行建设;瑷珲对俄进出口加工园,中兴饲料工程的供水问题还没得到有效解决。
七是工程谋划工作亟待进一步加强。市政府为加强工程招商和谋划工作,在市直9个部门设立了招商科室,并具有工程谋划职能,但各部门、各县(市、区)对工程谋划重视程度不够,多数县(市、区)工程谋划机构不完善、谋划力量薄弱。除XX县区、合作区设立了专门机构,配备了专业人员外,其它县(市、区)和市直有关部门都没有配备专职人员、落实经费保障。各县(市、区)的工程谋划机构由于编制少,根本都是名义上成立的,目前都在和工程办合署办公,人员混岗,没有专业人员集中精力研究工程谋划,导致运行不够顺畅,上下脱节。同时谋划储藏工程老、旧、小的多,精、新、大的工程少,概念性的工程多,可操作的工程少。在市政府支持下,市发改委成立了工程生成研究中心,围绕“五大产业〞开展,延伸产业链条,加大了对科技含量高、产业关联度强、市场前景好的重大工程的研究谋划,成效初显。
四、意见建议
一是建议结合目前和
