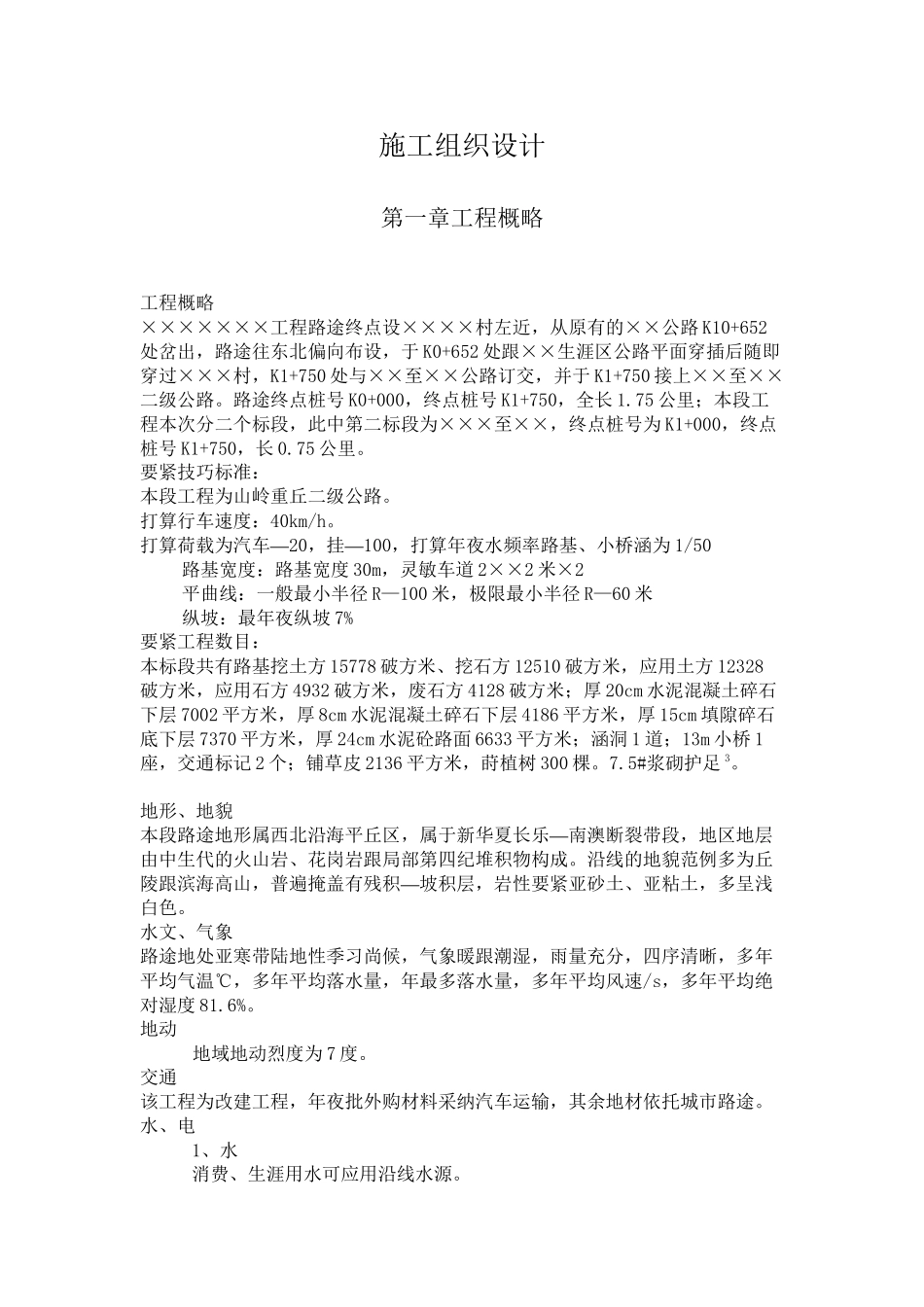

施工组织设计第一章工程概略工程概略×××××××工程路途终点设××××村左近,从原有的××公路K10+652处岔出,路途往东北偏向布设,于K0+652处跟××生涯区公路平面穿插后随即穿过×××村,K1+750处与××至××公路订交,并于K1+750接上××至××二级公路。路途终点桩号K0+000,终点桩号K1+750,全长1.75公里;本段工程本次分二个标段,此中第二标段为×××至××,终点桩号为K1+000,终点桩号K1+750,长0.75公里。要紧技巧标准:本段工程为山岭重丘二级公路。打算行车速度:40km/h。—打算荷载为汽车20—,挂100,打算年夜水频率路基、小桥涵为1/50路基宽度:路基宽度30m,灵敏车道2××2米×2平曲线:一般最小半径R—100米,极限最小半径R—60米纵坡:最年夜纵坡7%要紧工程数目:本标段共有路基挖土方15778破方米、挖石方12510破方米,应用土方12328破方米,应用石方4932破方米,废石方4128破方米;厚20cm水泥混凝土碎石下层7002平方米,厚8cm水泥混凝土碎石下层4186平方米,厚15cm填隙碎石底下层7370平方米,厚24cm水泥砼路面6633平方米;涵洞1道;13m小桥1座,交通标记2个;铺草皮2136平方米,莳植树300棵。7.5#浆砌护足3。地形、地貌—本段路途地形属西北沿海平丘区,属于新华夏长乐南澳断裂带段,地区地层由中生代的火山岩、花岗岩跟局部第四纪堆积物构成。沿线的地貌范例多为丘—陵跟滨海高山,普遍掩盖有残积坡积层,岩性要紧亚砂土、亚粘土,多呈浅白色。水文、气象路途地处亚寒带陆地性季习尚候,气象暖跟潮湿,雨量充分,四序清晰,多年平均气温℃,多年平均落水量,年最多落水量,多年平均风速/s,多年平均绝对湿度81.6%。地动地域地动烈度为7度。交通该工程为改建工程,年夜批外购材料采纳汽车运输,其余地材依托城市路途。水、电1、水消费、生涯用水可应用沿线水源。2、电应用外地电网,并预备1台50KW的发电机。临时用房工程司理部用房采纳租用;路基队营地租用民房;路面队营地、桥涵队营地预制场及拌跟场搭设局部临时用房。用空中积共2400m2。筑路材料筑路材料当场购置。弃土场弃土场设在K1+030处。占空中积800m2。第二章施工构造打算施工构造机构我公司一旦中标,将组建×××××××工程第二标段工程司理部。工程司理部由工程司理、工程总工〔工程技巧担任人〕、工程部、质安部、物质保障部、计财部、综合部构成,另设试验室。按照本标段的工程特色及工程量,司理手下拟设路基队、路面队跟桥涵队3个施工队。2.2工程部...
