xxxxxxxxxxxxxxxx年度高标准根本农田建设工程监理规划目录
第一章总那么..................................................1第二章工程质量控制...........................................9第三章工程进度控制..........................................12第四章工程投资控制..........................................15第五章合同管理..............................................18第六章协调................................................20第七章工程验收与移交.........................................21第八章保修期监理............................................24第九章信息管理..............................................25
xxxxxxxxxxxxxxxx年度高标准根本农田建设工程监理规划第一章总那么
根据xxxxxxxxxxxxx镇人民政府与我公司签订的委托监理合同确定的监理范围,为便于监理工作的标准化、标准化,便于有序的开展监理工作,依据国家和行业有关工程建设的政策法规;水利工程建设方面的标准、标准;设计文件和建设方与承建方签订的工程建设施工承包合同内容,并根据该工程的特点编制本规划。
1.1工程根本概况
1.1.1工程名称:xxxxxxxxxxxxx镇2023年度高标准根本农田建设工程;
1.1.2工程地点:xxxxxxxxxxxxx镇;
1.1.3工程建设内容:高标准农田建设范围xxx亩。主要建设内容为:渠道3条,总长5443米,其中xxx沟长3850米,xxx沟长120230米,xxx村排水渠长493米;泥结碎石路面机耕路5条,总长2855米,其中xxx渠道上机耕路长782米,xxx渠道下机耕路长650米,xxx机耕路长500米,xxx村机耕路长430米xxx村机耕路长493米。工程预算总造价为xxxxxxxxxx元。
1.2工程工程主要目标
1.2.1工程质量目标。工程施工质量检测按照单位工程、分部工程和单元工程划分,以单元工程为根底进行检测和质量等级评定,工程质量应到达施工承包合同约定、经批准的设计文件及相应的施工技术标准要求。在保证合格的根底上争创优良工程。
1.2.2工期目标。按照施工合同约定。
1.2.3投资目标:xxxxxxxxxxxxx镇2023年度高标准根本农田建设工程财政审核预算总投资为xxx元,施工中标价为:xxx元,投资总目标以批准的概算总投资为控制额,不能突破概算。
1.3监理工程范围
-1xxxxxxxxxxxxxxxx年度高标准根本农田建设工程监理规划(2)、确定监理机构各部门职责分工及各级监理人员职责权限,协调监理机构内部工作。
(3)、指导监理工程师开展监理工作。负责本监理机构中监理人员的工作考核;调换不称职的监理人员;根据工程建设进展情况,调整监理人员。
(4)、主持审核承包人提出的分包工程和分包人,报发包人批准。
(5)、审批承包人提交的施工组织设计、施工措施方案、施工进度方案和资金流方案。
(6)、组织或授权监理工程师进行设计交底,签发施工图纸。
(7)、主持第一次工地会议,主持或授权监理工程师主持监理例会和监理专题会议(8)、签发进场通知、合同工程开工令、分部工程开工通知、暂停施工通知和复工通知等重要监理文件。

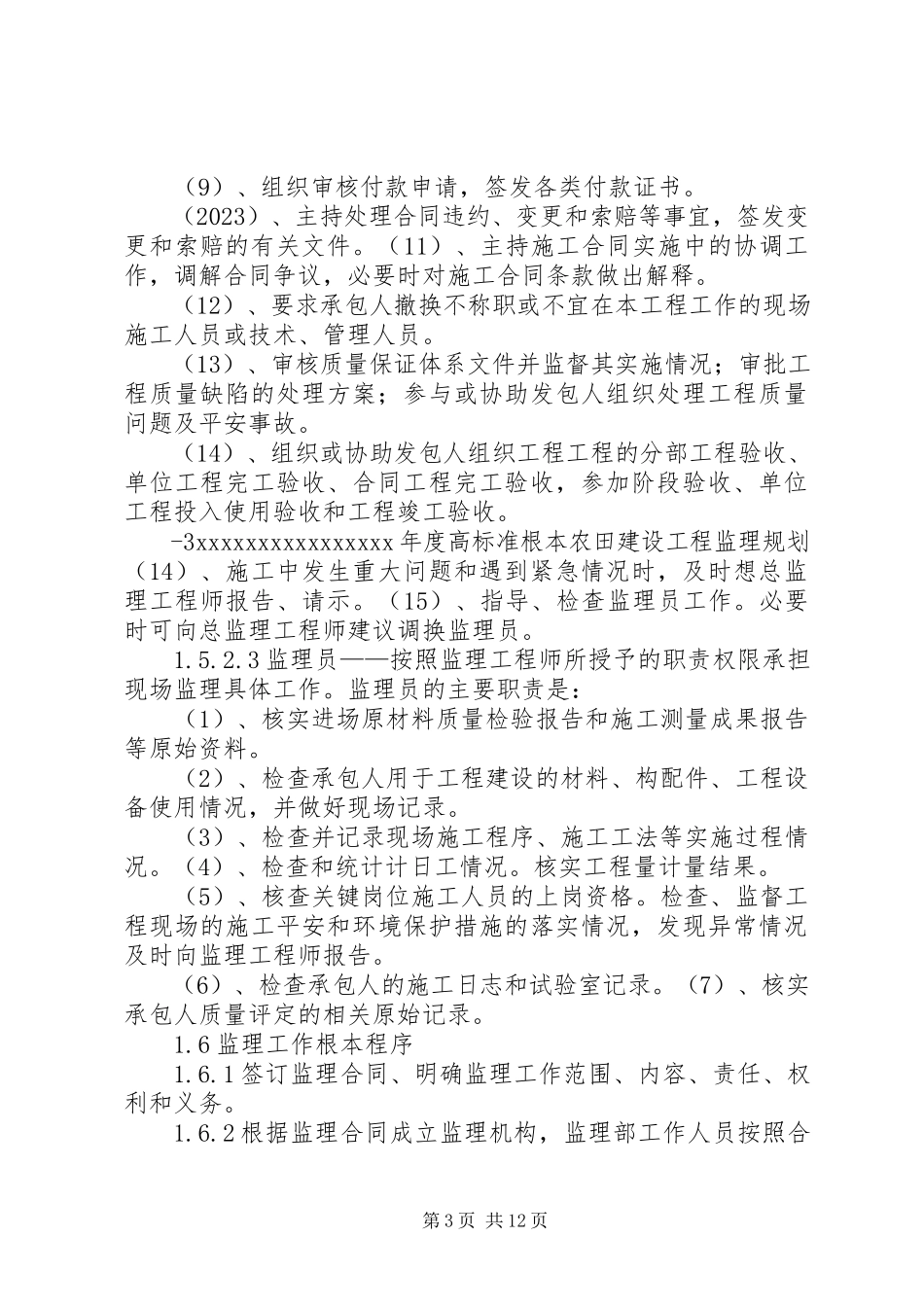

(9)、组织审核付款申请,签发各类付款证书。
(2023)、主持处理合同违约、变更和索赔等事宜,签发变更和索赔的有关文件。(11)、主持施工合同实施中的协调工作,调解合同争议,必要时对施工合同条款做出解释。
(12)、要求承包人撤换不称职或不宜在本工程工作的现场施工人员或技术、管理人员。
(13)、审核质量保证体系文件并监督其实施情况;审批工程质量缺陷的处理方案;参与或协助发包人组织处理工程质量问题及平安事故。
(14)、组织或协助发包人组织工程工程的分部工程验收、单位工程完工验收、合同工程完工验收,参加阶段验收、单位工程投入使用验收和工程竣工验收。
-3xxxxxxxxxxxxxxxx年度高标准根本农田建设工程监理规划(14)、施工中发生重大问题和遇到紧急情况时,及时想总监理工程师报告、请示。(15)、指导、检查监理员工作。必要时可向总监理工程师建议调换监理员。
1.5.2.3监理员——按照监理工程师所授予的职责权限承担现场监理具体工作。监理员的主要职责是:
(1)、核实进场原材料质量检验报告和施工测量成果报告等原始资料。
(2)、检查承包人用于工程建设的材料、构配件、工程设备使用情况,并做好现场记录。
(3)、检查并记录现场施工程序、施工工法等实施过程情况。(4)、检查和统计计日工情况。核实工程量计量结果。
(5)、核查关键岗位施工人员的上岗资格。检查、监督工程现场的施工平安和环境保护措施的落实情况,发现异常情况及时向监理工程师报告。
(6)、检查承包人的施工日志和试验室记录。(7)、核实承包人质量评定的相关原始记录。
1.6监理工作根本程序
1.6.1签订监理合同、明确监理工作范围、内容、责任、权利和义务。
1.6.2根据监理合同成立监理机构,监理部工作人员按照合同要求按时到位。
1.6.3熟悉工程建设有关法律、法规、规章以及技术标准、工程设计文件和图纸、施工合同文件、监理合同文件等。
1.6.4在总监理工程师的主持下,编制工程工程监理规划。
1.6.5编制各专业、各工程监理工作实施细那么。
1.6.6实施施工监理工作。
-5xxxxxxxxxxxxxxxx年度高标准根本农田建设工程监理规划试样检测前对其检测人员、仪器设备以及拟定的检测程序和方法进行审核,试样检测时,实施全过程监督,确认其程序、方法的有效性以及检测结果的可信性,并对结果确定。
1.7.1.6平行检测
监理机构对试件独立抽样进行检测。核验承包人的检测结果,即抽检。
1.7.2监理工作制度1.7.2.1开工审批制度
单位工程的施工准备工作完成后,承包人必须在开工前提出申请,经总监理工程师审核批准签字后,方可开始施工。未提出申请或申请未经总监理工程师批准的,承包人不得擅自开工。分部工程开工申请由工程监理工程师审查批准。
1.7.2.2工作会议制度
监理工程师每周末召开监理例会,检查本周监理工作、沟通情况、提出工程中存在的问题,确定解决方法;布臵下周监理工作方案,总结经验,不断提高监理业务水平。
工程开工后每半月召开一次工地例会,工地例会由总监理工程师主持,发包人代表、设计代表和承包人领导及有关领导及有关人员参加。工地例会的目的在于:总结上半月施工方案执行情况和施工质量及平安情况,指出存在的主要问题及其解决方法,协调各方的工作,讨论确定下半月施工方案及主要措施。
根据工程进展的需要而临时决定召开工地专题会议。工程参建各方的代表都可以提议召开工地专题会议。工地专题会议一般由总监主持召开。工地专题会议的目的在于:协调或研究解决工程进展过程中出现的重大技术、质量、进度、或费用问题。
根据具体情况定期或不定期召开现场协调会,并根据不同层次分别由总监、工程监
-7xxxxxxxxxxxxxxxx年度高标准根本农田建设工程监理规划第二章工程质量控制
2.1质量控制的原那么
工程质量控制是监理工程师在工程施工全过程中,依据施工图纸,坚持“科学标准,严格要求,实事求是,公正合理,热情效劳,顾客满意〞的原那么,以单元工程为根底实行对人员、机械设备、原材料、施工工艺等方面进行全方位动态跟踪检查,做到可控管理,实现工程质量总目标。
2.1.1以施工图纸、施工和验收标准、规程、工程质量检验和工程质量等级评定标准为依据,催促承包人全面实现工程建设合同中的工程质量要求。
2.1.2对工程工程施工全过程实施质量控制,并以过程预控为重点。
2.1.3对工程工程的“人、机、料〞等因素进行全面的质量控制,监督承包人的质量保证体系落实到位并正常发挥作用。
2.1.4严格要求承包人执行材料试验、设备检验及施工试验制度。
2.1.5坚持不合格的建筑材料、建筑构配件和设备不准使用于本工程。
2.1.5坚持上道工序未验收或质量不合格不得进行下道工序施工。
2.1.6以工序质量保证单元工程质量;以单元工程质量保证分部工程质量;以分部工程质量保证单位工程质量。
2.2质量控制的目标
本工程应到达国家有关质量检验评定标准的合格条件,争创优良。
2.3质量控制的内容
审查施工单位的质量保证体系和措施,核实质量文件;依据工程建设合同文件、设
-9xxxxxxxxxxxxxxxx年度高标准根本农田建设工程监理规划样3组。跟踪检测的检测数量,土方试样不应小于承包人检测数量的2023%。
2.5.3.4工程完工后需覆盖的隐蔽工程、工程的隐蔽部位,应经监理机构验收合格前方可覆盖。
-11xxxxxxxxxxxxxxxx年度高标准根本农田建设工程监理规划3.4.1充分利用我公司先进的工程管理软件进行工程管理的优势,做好工程分解工作,对重点、关键部位或工序制定控制方案和控制工作细那么。
3.4.2编制监理施工阶段总进度控制网络方案和协调进度方案,审核施工组织设计。其中,施工进度方案的审核内容是:
3.4.2.1在施工进度方案中有无工程内容漏项或重复的情况。
3.4.2.2施工进度方案与合同工期和阶段性目标的响应性与符合性。
3.4.2.3施工进度方案中各项之间逻辑关系的正确性与施工方案的可行性。
3.4.2.4关键路线安排和施工进度方案实施过程的合理性。
3.4.2.5人力、材料、施工设备等资源配臵方案和施工强度的合理性。
3.4.2.6材料、构配件、工程设备供应方案与施工进度方案的衔接关系。
3.4.2.7本施工工程与其他施工工程之间的协调性。
3.4.2.8施工进度方案的详细程度和表达形势的适宜性。
3.4.2.9对发包人提供施工条件要求的合理性。
3.4.2.2023其他应审查的内容。
3.4.3审核更新进度方案,监理工程师将侧重解决各单位施工进度方案之间、施工进度方案与资源保障方案之间、外部协作条件的延伸性与方案之间的综合平衡与衔接问题。并根据上期方案完成情况对本期方案作必要的调整,向承包人发出指令性的近期进度目标。
3.4.4在检查承包人各项施工准备工作、确认发包人的配合条件已齐备后,签发开工令。
3.4.5监理工程师要随时了解施工进度实施中存在的问题并协助其解决,特别是解决承包人难以解决的各方关系协调问题。
-13xxxxxxxxxxxxxxxx年度高标准根本农田建
