监A-01表编号:07
施工构造打算报审表
A30高速公路(界河~外环线)工程
上海市市政监理公司:
现报上钻孔灌注桩施工构造打算(打算)(全套、局部),曾经我单元下级技巧局部检察同意,详细说明跟图表见附表,请予检察跟同意。
施工单元:
工程技巧担任人:
报审日期:2005年1月25日
监理工程师检观察法:
1、 赞同2、不赞同3、按以下要紧内容修正弥补
于月日前报来。
专业监理工程师:总监理工程师:
日期:日期:
本表由施工单元填写一式三份,连同施工构造打算一份一并送监理单元检察,树破、监理、施工单元各留一份。
施工构造打算审批表通-4

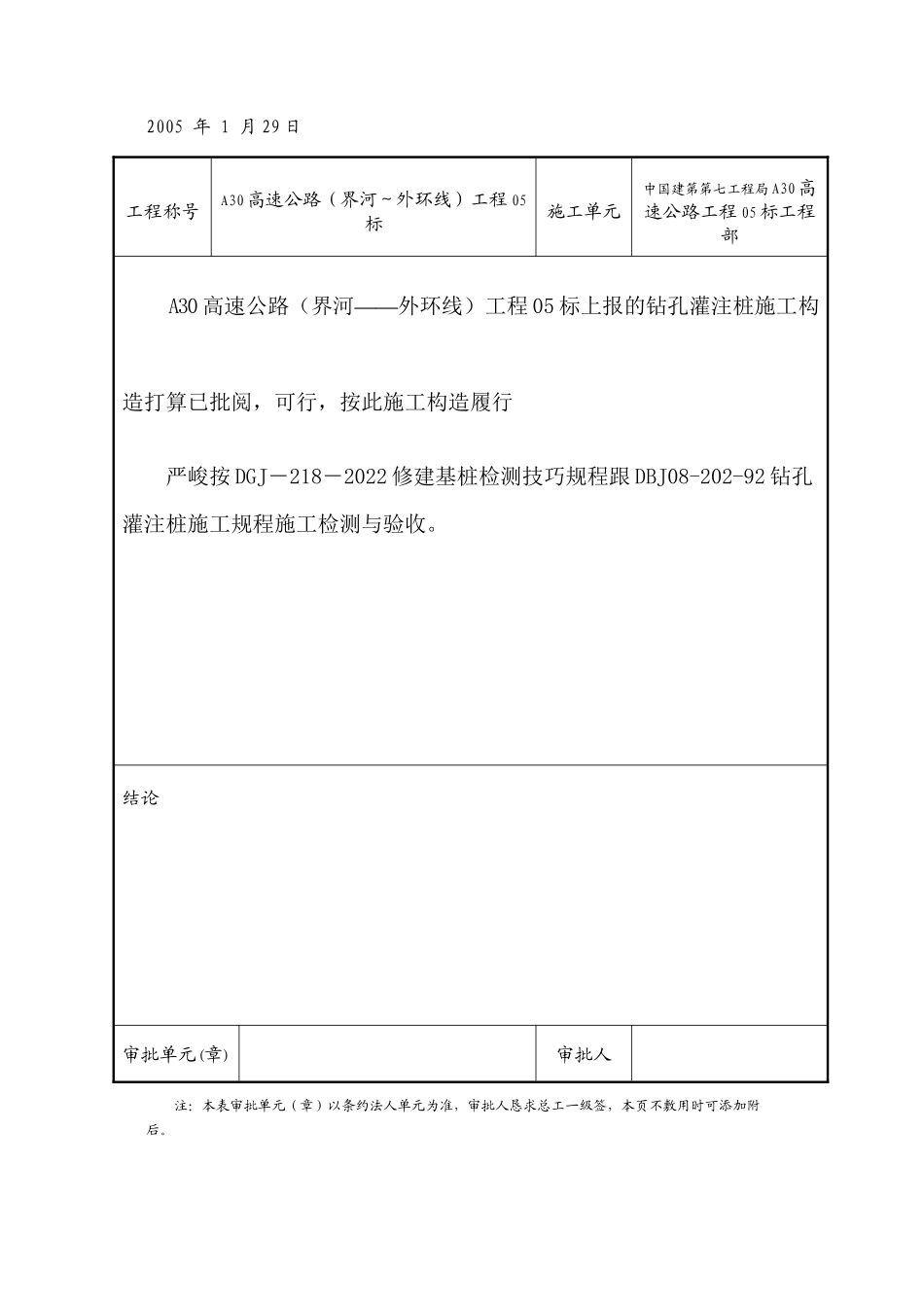

2005 年 1 月29日
工程称号
A30高速公路(界河~外环线)工程05标
施工单元
中国建第第七工程局A30高速公路工程05标工程部
A30高速公路(界河――外环线)工程05标上报的钻孔灌注桩施工构造打算已批阅,可行,按此施工构造履行
严峻按DGJ-218-2022修建基桩检测技巧规程跟DBJ08-202-92钻孔灌注桩施工规程施工检测与验收。
结论
审批单元(章)
审批人
注:本表审批单元(章)以条约法人单元为准,审批人恳求总工一级签,本页不敷用时可添加附后。
上海市A30高速公路(界河~外环线)五标段
(钻孔灌注桩)
施
工
组
织
设
计
路桥工程公司A30
高速公路第五标段
工程司理部
中建七局
二OO五年元月廿八日
钻孔灌注桩施工构造打算
1、工程概略
上海A30高速公路跟五条约段为三层互通破交枢纽工程。位于浦东新区曹路镇,桥址处根本为旱地,阵势较平坦,一般空中标高在3.60~6.30阁下,场区内有随塘河、赵家沟及假设干小河通过,河底标高在1.86~0.76m。
按照外地材料反响,终年旱季在六、七月份,最高气温在40℃以内,在七、八月份,夏季处在12月、元月、2月,但零下温度少少,不阻碍钻孔桩施工。
本场区无暗浜、暗塘等不良地质景象。地下水位年平均埋深,水质对混凝土无腐化性。
按照地质勘察讲演,场区钻孔桩范畴边疆质土层自上而下要紧由:
①1填土层厚1米阁下,以素填土为主,局部杂填土,构造松懈。
②3灰色砂质粉土层层厚在3~5米阁下,层底标高在-1.0~,土质较好但不平均。
③灰色淤泥质粉质粘土层,层厚1.9~5.2米,层底标高-3.00~-7.10土质差,为高紧缩性软粘土,流塑。
③6灰色砂质粉土层,此层为③层的夹层,层厚在2米阁下。
④灰色淤泥质粘土层,层厚在12米阁下,层底标高在-19米阁下,为高紧缩性软土,土质差,层厚年夜,是桥址处要紧脆弱土层。
⑤层在本处一般分⑤1、⑤31、⑤32三个亚层,层厚在11~14米,层底标高-33米阁下,该层地质尚好,但不平均,尤其是⑤32层地质较好。
⑦层为灰色粉砂土层,土质较好,一般厚度在20~25米之间,层底标高在-55米阁下。是桥梁桩基的精良持力层。
本工程主跨跟C、D匝道年夜跨径连续箱梁桥桥墩下根底为Φ1000钻孔灌注桩,共182根,此中主线92根;其余为Φ800钻孔桩与PHC管桩相给合Φ800钻孔桩178根,此中主线26根。桩顶埋深在2米阁下,桩尖进入⑦层粉砂层,无效桩长为39-45m。
Φ1000钻孔桩钢筋笼为全笼,上15米为16Φ22主筋,下15米为11Φ22主筋,30米以下为5Φ22主筋,箍筋为Φ10螺旋箍,并设笼身每2米一道Φ22加强筋,全笼内附3根Φ50声测管。砼为C30商品砼灌注。Φ800钻孔桩钢筋笼为全笼,上15米15Φ20主筋,下15米为10Φ20主筋,30米以下为5Φ20主筋,箍筋为Φ10螺旋箍,全笼设Φ16加强筋每2米一道,笼内附3根Φ50声测管,砼为C25商品砼灌注。
1.4、情况概略
⑴天然情况:沿线苗甫、瓜果地、菜地、村落安排。
⑵气象情况:沿海地域气象,旱季在六、七月份;最高气温在40℃以内,在七、八月份;夏季处在十二、元月、仲春份。
⑶所在情况:村镇等各局部和谐力度较年夜,老庶平易近尚无阻止,所在情况较好。
⑷交通情况:东川公路、林场路等穿过,多条小路维修后可通往施工现场,交通便当。
1.5、工程特色:
⑴征地搬家难度年夜,停顿缓慢。短时刻不克不及供应少量任务面。
⑵不克不及连续功课,供应功课面不连续,连续、局部供应。
⑶工期紧、恳求高。
1.6、质量平安治理目的:
⑴质量治理目的:争创“优秀工程〞、“树模工程〞、“佳构工程〞,争创市政工程金奖。单元工程及格率100%,优秀率85%以上。
⑵平安治理目的:事变挂彩频率操纵在1%,无严峻伤亡事变,创破市级标准化工地跟文化工地。
1.7、体例按照
⑴施工条约、打算图纸及说明。
⑵公路桥涵施工技巧标准JTJ041-2022。
⑶地基根底打算标准DGJ08-11-1999。
⑷公路工程质量测验评定标准GB13476-1999。
⑸上海市公路工程质量测验评定标准SZ-15-2022。
⑹市政桥梁工程方法及验收规程DBJ08-228-97。
1.8、参建治理单元
施工单元:中国修建第七工程局
代建单元:上海市浦东工程树破治理
2、施工安排
桩基工程是全部工程的要害工序之一。针对本场区地质构造档次多、承载力差异年夜、钻孔桩入土长度深、质量恳求高、技巧含量年夜等特色,我部委派存在地基根底专业天资的治理职员担任本工程的桩基施工。并抽调相关专业的工程技巧职员跟专业步队组建桩基工程部,在工程司理部的一致安排下,构成独破消费才能开展任务。
桩基工程部总担任一人(朱青峰)、构造工程师一人(王纯斌)、工长一人(肖必建)、丈量员二人(汪学良、芮双喜)、质检员一人(张云实)、平安员一人(王昌林),其下设置六个施工班组。此中两个钻机班组每组分担五台钻机、两个钢筋班组、两个排浆班组。
本工程钻孔桩拟选用十台机器波动性好、移位灵敏,适宜按每两台机同步施工一个桥墩的次序功课,钢筋笼制造及排浆采纳惯例功课机具。
(试桩只采纳1套机器)
要紧机具一览表
机具称号
规格及型号
数目
备注
正轮回盘旋钻机
P21500
10台
试桩只采纳1套机器
泥浆泵
3P
5台
泥浆泵
86型
5台
电焊机
6台
井径仪
JJY
2台
切割机
6台
汽车吊
15T
6台
汽车吊
40T
1台
混凝土运输车
日本三菱6M3
8台
拔出式振捣器
10台
导管
10套
发电机
75KW
2组
备用
发电机
30KW
2组
备用
砼采纳经成认的晶阳混凝土公司供应的商品砼。钢筋主筋Φ22、Φ20、Φ16、箍筋Φ10由甲供。
泥浆现场设置,以天然造浆为主,恰当就近取用优质粘土造浆。
在工程部总体进度打算安排下,施工厂区清表一完毕破刻构造工程技巧丈量职员停顿桩位测设,并用两个半月时刻实现所有钻孔桩的施工,此中试桩施工打算时刻1个月。详细施工时刻还要按照征地搬拆迁情况而定。如今仅主线700米(K20+700~K21+400)已征地搬家到位,存在开工前提,现仅安排此段施工,由phs02墩向phs04墩推进;由phs19墩向phs16墩推进;由psn19墩向psn16墩推进。
按照试桩施工需求,现场装备50人,此中治理职员5人,钢筋工20人,机器工及电工计10人,浇筑及别的15人。
(1)施工便道:在石灰土层上铺筑碎石或道渣,通过硬化处置。能保障施工机器疏通。详细施工便道详见临时施工便道打算。
(2)园地预备:地上施工将园地平坦夯实,铺好枕木并用程度尺校订,保障钻机颠簸、结实。施工便道至井孔处铺筑碎石或毛渣且停顿碾压加固。
(3)开挖浆池、浆沟:设置好泥浆轮回零碎,配制好开钻前必须的泥浆。泥浆采纳优质粘土。泥浆功能测试均满意标准恳求。
(4)搭设钻孔平台:在旱地上,河滨陡坡及河中搭设钻孔平台钻孔施工时,钻孔平台安排平衡跟结实,保障施工的顺遂停顿。
2.7、施工破体安排图
(拟施工桩基、水电线路安排、泥浆轮回零碎、钢筋笼制造园地、材料堆放场、堆栈、临时消费、生涯装备等)
2.8、桩基施工进进场道路图
(要紧装备停机地位、收支道路)
2.9、桩位图跟施工流程说明
3、施工方法
平坦园地→桩位放线→埋设护筒→钻机就位→钻进→清孔→安置钢筋笼→下导管、二次清孔→灌灌水下砼→拆、拔护筒→清算桩头。
按照打算图纸所供应的坐标材料,用全站仪测出钻孔桩的精确地位,停顿标定,打入铁质标记。把桩孔核心用“十〞字穿插法引到钻孔桩机下铺设好的钢轨垫木上结实,作为操纵护筒及钻机对位的按照,并把高程引到钢轨(或“工〞字钢)上作为施工时测桩深度的按照。
护筒用3-5MM厚的钢板,为添加刚度防止变形,在护筒上、下跟中部的外侧各焊一道加劲肋,保障护筒稳固、耐用、不易变形跟装卸便利。护筒讨论处采纳法兰衬橡皮衔接或焊接衔接并打磨平坦,保障不漏水。护筒埋入深度为,护筒顶端超过空中,并超过地下水位,下端应埋入表土层。其内径比桩的打算直径年夜15-20CM。埋设时采纳压重,锤击将护筒沉至空中下,并保障护筒地位平直、波动、精确跟稳定位。最初将护筒四周用粘土夯实。护筒埋设好后,直截了当把桩孔核心用十字穿插法引到护筒壁,并在四周设操纵桩,高程也引至护壁操纵。
在开钻前配够一根桩的泥浆需用量,泥浆比重操纵在1.05-1.15,在砂砾层钻进时,除恰当增年夜泥浆比重,还可投入过量粘土块,需要时参加膨润土及掺加剂。在上海地域钻孔可采纳原土天然造浆。
钻机装置就位时,底座必须支垫稳固颠簸,防止位移或沉陷。钻机颠簸地就位于埋设好的护筒上方,装置钻机做到周正,程度,波动,机座梁全体承压,钻架设置风缆结实,反省钻架顶部滑轮槽→转盘卡孔(钻杆潜水泵)→护筒核心,三者应在一竖直线中,偏向小于±20MM,以保障钻孔竖向垂直度偏向≤1%。钻机就位后经质检职员反省及格后签发开孔告诉书。
(1)钻机就位前,对钻机的各项预备任务停顿反省,包含园地安排及钻机座落处的平坦与加固,要紧机具的反省及装置,配套装备的就位及供电的接通等。
(2)钻孔时,绘制钻孔地质剖面图,以便按差异土层选用恰当的钻头钻进速率跟泥浆。实时填写钻孔施工记载。交代班时交待钻进情况及下一班应本卷须知。
(3)钻孔功课两班连续停顿,并常常对钻孔泥浆停顿实验,分歧恳求时停顿矫正,要常常留意土层变更,在土层变更处捞取渣样,判明土层,并记入记载表中,以便于地质剖面图核查。
(4)钻进时,常常反省钻头转向装置,使钻头在钻进中能自由滚动。为防范卡钻,常常检孔,改换新钻头前要反省孔底,再放入新钻。
(5)为防止阻碍邻孔已灌砼的凝聚,待邻孔砼到达打算抗压强度后,再开钻,免得阻碍砼质量。
(6)升落钻锥时须颠簸,钻锥提出井口时防止碰撞护筒孔壁跟钩挂护筒底部。拆装钻杆力图敏捷。
(7)钻孔时,开孔必须精确,存在导向装置的钻机开钻时,慢速推进,待导向部位全体钻进土层后全速钻进。
(8)在接长钻杆时,留意使讨论紧密。在硬粘性土中,用低速钻进,自由进尺,在一般粘性土中,用中高速钻进,自由进尺;在砂土及含年夜批砾卵石的碎石土中,低中进钻进,操纵进尺。以上种种土层可采纳三翼空心钻锥或带环圈的三翼钻锥或封锁式四翼形括刀钻锥钻进。
(9)潜水钻进时,连续弥补水量(泥浆)保持护筒内应有水头,防止孔壁坍塌,在钻孔排渣提锥除土或因故停钻时,保持孔内存在规那么的水位跟恳求的泥浆绝对密度及粘度,以防坍孔。
(10)钻进时,要按照土质的类不,钻孔速率及供浆量来断定响应的钻进速率,使其到达最精确进度,并确保成孔的垂直度。设专人反省及作钻进记载,要常常测试泥浆比重,保持孔内水面标高,防范歪孔、坍孔景象的发作。钻经差
