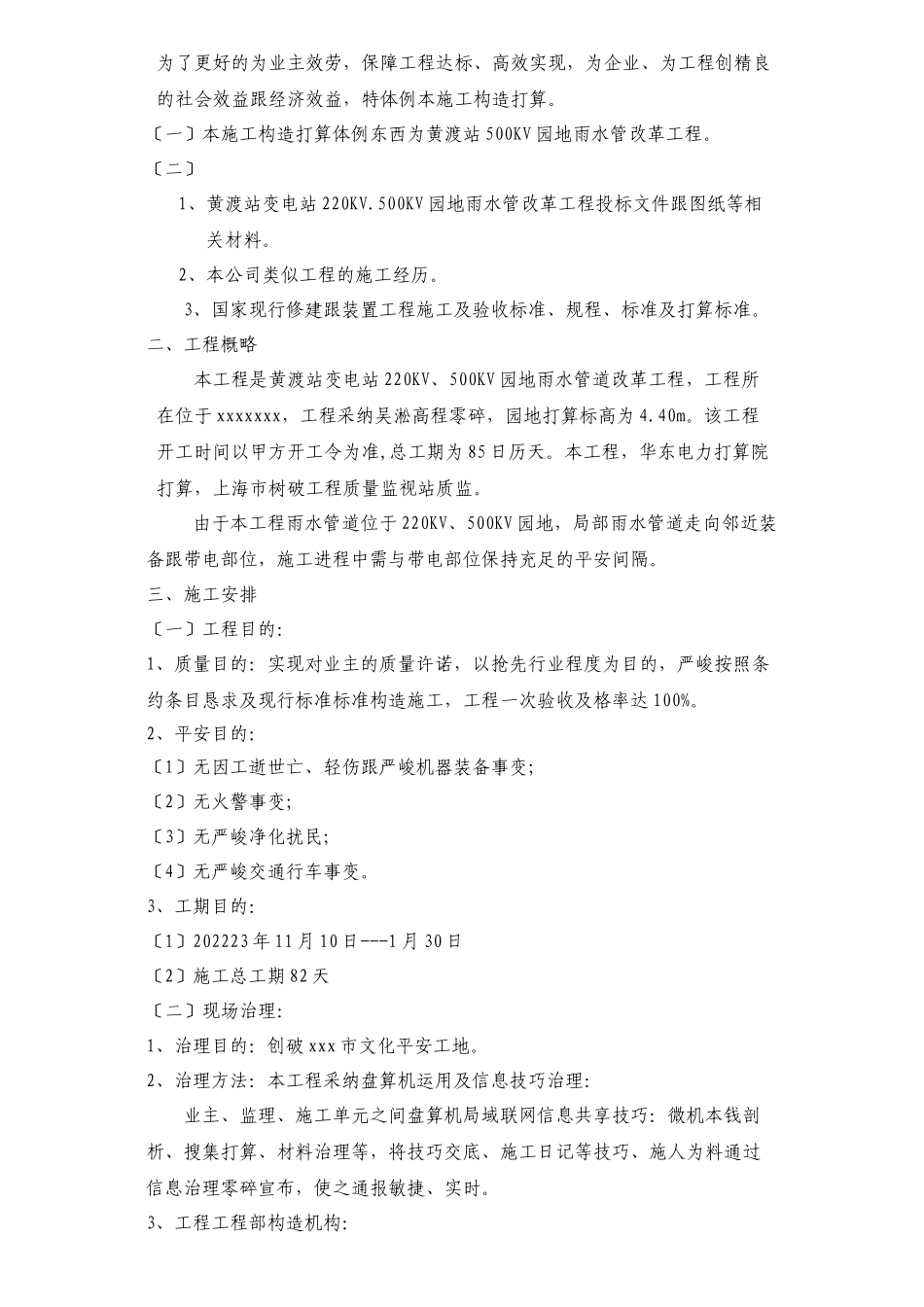

目录一、体例说明二、工程概略三、施工安排〔一〕工程目的〔二〕现场治理〔三〕施工人员装备〔四〕施工安排〔五〕施工现场总破体安排四、管道及窨井工程施工打算〔一〕管道施工方法与技巧打算〔二〕窨井工程施工方法与技巧打算五、工程施工总进度打算表六、夏季施工技巧构造方法〔一〕预备任务〔二〕技巧方法〔三〕平安方法〔四〕机器操纵及防冻方法七、质量保障方法〔一〕质量目的〔二〕质量保障系统〔三〕构造保障方法〔四〕质量治理轨制〔五〕技巧保障方法九、文化施工、环保及消防保卫方法〔一〕文化施工方法〔二〕情况保护方法〔三〕消防保卫方法一、体例说明为了更好的为业主效劳,保障工程达标、高效实现,为企业、为工程创精良的社会效益跟经济效益,特体例本施工构造打算。〔一〕本施工构造打算体例东西为黄渡站500KV园地雨水管改革工程。〔二〕1、黄渡站变电站220KV.500KV园地雨水管改革工程投标文件跟图纸等相关材料。2、本公司类似工程的施工经历。3、国家现行修建跟装置工程施工及验收标准、规程、标准及打算标准。二、工程概略本工程是黄渡站变电站220KV、500KV园地雨水管道改革工程,工程所在位于xxxxxxx,工程采纳吴淞高程零碎,园地打算标高为4.40m。该工程开工时间以甲方开工令为准,总工期为85日历天。本工程,华东电力打算院打算,上海市树破工程质量监视站质监。由于本工程雨水管道位于220KV、500KV园地,局部雨水管道走向邻近装备跟带电部位,施工进程中需与带电部位保持充足的平安间隔。三、施工安排〔一〕工程目的:1、质量目的:实现对业主的质量许诺,以抢先行业程度为目的,严峻按照条约条目恳求及现行标准标准构造施工,工程一次验收及格率达100%。2、平安目的:〔1〕无因工逝世亡、轻伤跟严峻机器装备事变;〔2〕无火警事变;〔3〕无严峻净化扰民;〔4〕无严峻交通行车事变。3、工期目的:〔1〕202223年11月10日---1月30日〔2〕施工总工期82天〔二〕现场治理:1、治理目的:创破xxx市文化平安工地。2、治理方法:本工程采纳盘算机运用及信息技巧治理:业主、监理、施工单元之间盘算机局域联网信息共享技巧:微机本钱剖析、搜集打算、材料治理等,将技巧交底、施工日记等技巧、施人为料通过信息治理零碎宣布,使之通报敏捷、实时。3、工程工程部构造机构:本工程按工程法构造施工,见如以以下列图所示,工程司理遴派承当过市政工程工程治理、并存在丰厚施工治理经历的工程司理担负;工程技巧担负人遴派存在较高技巧营业...
