砌体样板验收汇报报告
斌鑫·逸城时光a区23号楼
砖砌体样板验收发言稿
尊敬的各位领导、专家,大家好:
今天是斌鑫·逸城时光a区三期23号楼工程砖砌体样板间验收,我代表工程部对大家的到来表示非常的感谢,并向大家作一个简单的施工汇报:
一、工程概况
本工程为斌鑫·逸城时光a区三期23号楼工程,工程建筑面积为17685.6m2,地上28层,剪力墙结构。砌体设计外墙为节能型烧结页岩空心砖,内分隔墙为页岩空心砖砌块,厨卫等有防水要求的房建采用页岩多孔砖(壁厚大于25),墙体厚度为200mm,砌筑砂浆为m5.0的水泥砂浆。
构造柱砼设计为c20。
二、施工概况
在施工准备阶段,我工程部严格筛选施工班组,选取有实力,有丰富施工经验的施工班组层层签订责任承包合同,严格质量、平安责任;
在施工阶段,我工程部严格按照经审批的施工组织设计和质量管理体系的要求,建全质量控制体系和平安生产保障体系,成立质量检查小组和平安检查小组,对班组进行质量、平安技术交底,严格质量检查、进行过程控制。坚持先送检后使用;先交底后施工;先检查验收,后隐蔽施工;上一道工序不合格,下一道工序不施工的原那么,层层把关。具体做了以下几点:
1、熟悉图纸,进行技术交底
在施工前,我工程部组织各班组和兄弟班熟悉图纸,并按照图纸要求进行技术交底,严格要求先交底后施工。并针对容易出现质量通病的分项工程组织学习,针对施工的难易程度采取相应措施。
2、内隔墙轴线的控制

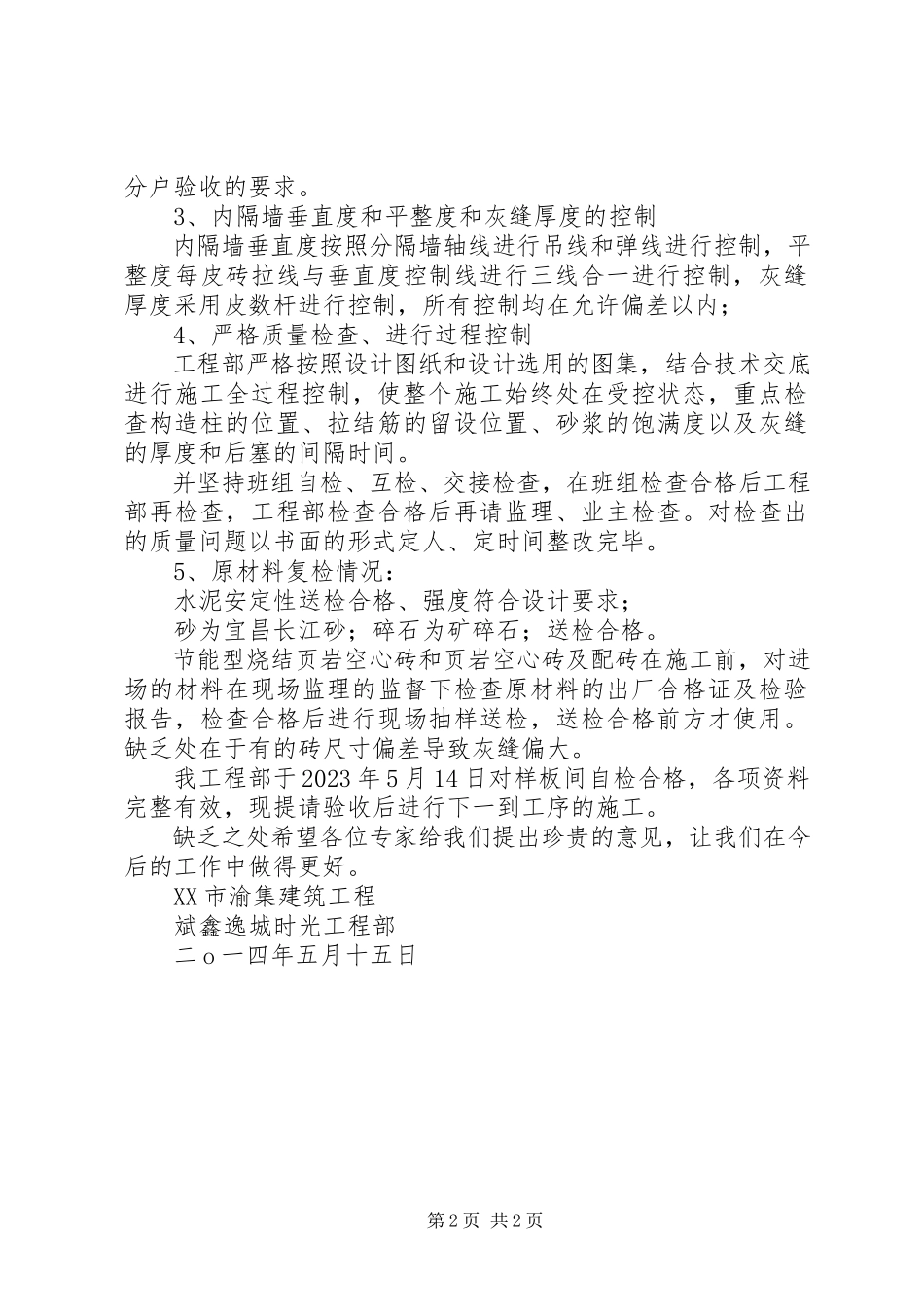

内隔墙轴线的依据为每层施工的楼层控制线,复核控制线后再依据控制线放分户隔墙线,误差控制在5mm以内,已此满足分户验收的要求。
3、内隔墙垂直度和平整度和灰缝厚度的控制
内隔墙垂直度按照分隔墙轴线进行吊线和弹线进行控制,平整度每皮砖拉线与垂直度控制线进行三线合一进行控制,灰缝厚度采用皮数杆进行控制,所有控制均在允许偏差以内;
4、严格质量检查、进行过程控制
工程部严格按照设计图纸和设计选用的图集,结合技术交底进行施工全过程控制,使整个施工始终处在受控状态,重点检查构造柱的位置、拉结筋的留设位置、砂浆的饱满度以及灰缝的厚度和后塞的间隔时间。
并坚持班组自检、互检、交接检查,在班组检查合格后工程部再检查,工程部检查合格后再请监理、业主检查。对检查出的质量问题以书面的形式定人、定时间整改完毕。
5、原材料复检情况:
水泥安定性送检合格、强度符合设计要求;
砂为宜昌长江砂;碎石为矿碎石;送检合格。
节能型烧结页岩空心砖和页岩空心砖及配砖在施工前,对进场的材料在现场监理的监督下检查原材料的出厂合格证及检验报告,检查合格后进行现场抽样送检,送检合格前方才使用。缺乏处在于有的砖尺寸偏差导致灰缝偏大。
我工程部于2023年5月14日对样板间自检合格,各项资料完整有效,现提请验收后进行下一到工序的施工。
缺乏之处希望各位专家给我们提出珍贵的意见,让我们在今后的工作中做得更好。
XX市渝集建筑工程
斌鑫逸城时光工程部
二o一四年五月十五日
