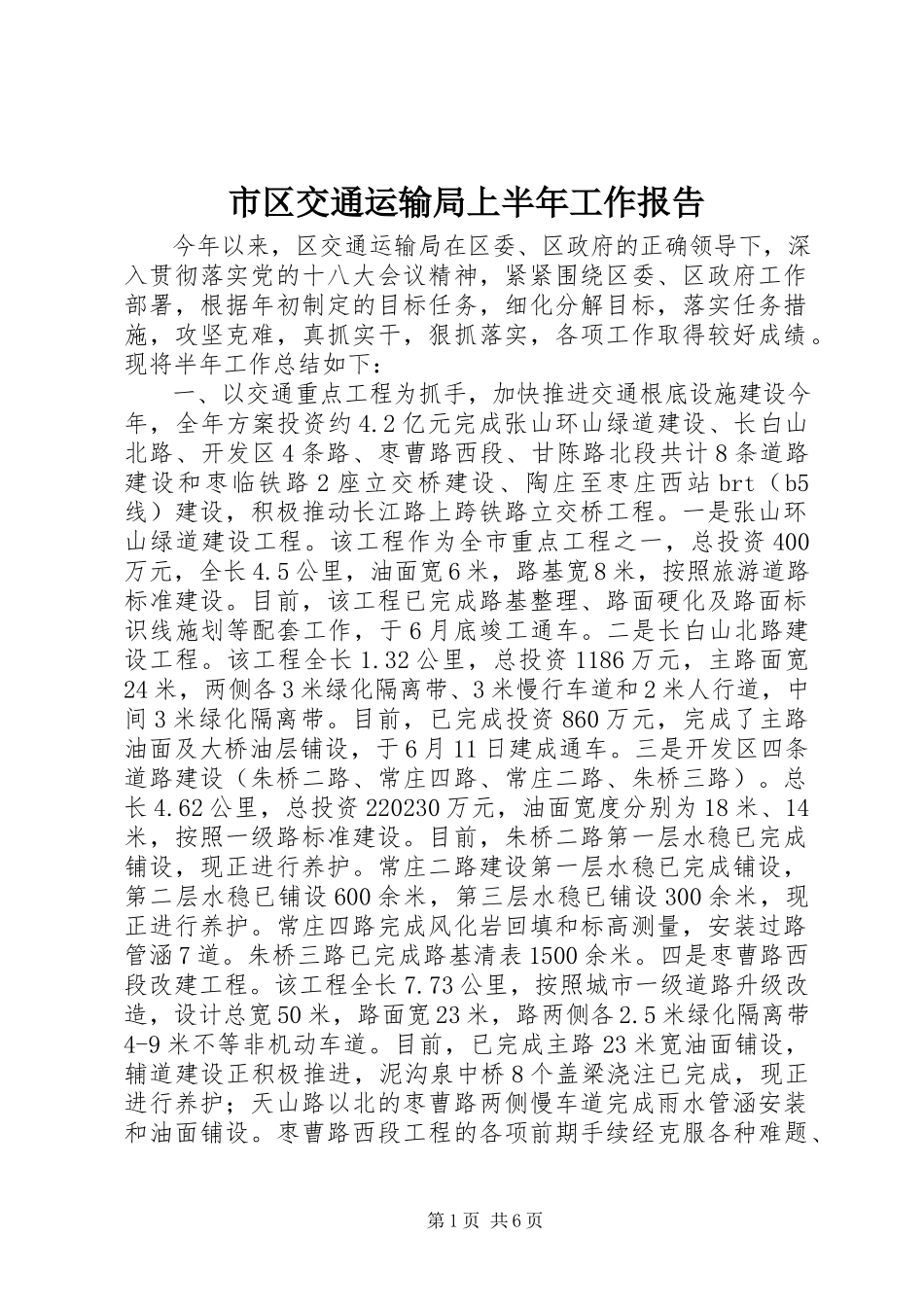

第1页共6页市区交通运输局上半年工作报告今年以来,区交通运输局在区委、区政府的正确领导下,深入贯彻落实党的十八大会议精神,紧紧围绕区委、区政府工作部署,根据年初制定的目标任务,细化分解目标,落实任务措施,攻坚克难,真抓实干,狠抓落实,各项工作取得较好成绩。现将半年工作总结如下:一、以交通重点工程为抓手,加快推进交通根底设施建设今年,全年方案投资约4.2亿元完成张山环山绿道建设、长白山北路、开发区4条路、枣曹路西段、甘陈路北段共计8条道路建设和枣临铁路2座立交桥建设、陶庄至枣庄西站brt(b5线)建设,积极推动长江路上跨铁路立交桥工程。一是张山环山绿道建设工程。该工程作为全市重点工程之一,总投资400万元,全长4.5公里,油面宽6米,路基宽8米,按照旅游道路标准建设。目前,该工程已完成路基整理、路面硬化及路面标识线施划等配套工作,于6月底竣工通车。二是长白山北路建设工程。该工程全长1.32公里,总投资1186万元,主路面宽24米,两侧各3米绿化隔离带、3米慢行车道和2米人行道,中间3米绿化隔离带。目前,已完成投资860万元,完成了主路油面及大桥油层铺设,于6月11日建成通车。三是开发区四条道路建设(朱桥二路、常庄四路、常庄二路、朱桥三路)。总长4.62公里,总投资220230万元,油面宽度分别为18米、14米,按照一级路标准建设。目前,朱桥二路第一层水稳已完成铺设,现正进行养护。常庄二路建设第一层水稳已完成铺设,第二层水稳已铺设600余米,第三层水稳已铺设300余米,现正进行养护。常庄四路完成风化岩回填和标高测量,安装过路管涵7道。朱桥三路已完成路基清表1500余米。四是枣曹路西段改建工程。该工程全长7.73公里,按照城市一级道路升级改造,设计总宽50米,路面宽23米,路两侧各2.5米绿化隔离带4-9米不等非机动车道。目前,已完成主路23米宽油面铺设,辅道建设正积极推进,泥沟泉中桥8个盖梁浇注已完成,现正进行养护;天山路以北的枣曹路两侧慢车道完成雨水管涵安装和油面铺设。枣曹路西段工程的各项前期手续经克服各种难题、第2页共6页多方协调用8个月的时间完成土地预审、规划选址意见、下穿铁路立交桥批复、环评报告批复共计30项手续,通过了省2023个厅的审批工作,已于2023年5月2023日通过省发改委审批立项。五是甘陈路北段改造工程。该工程方案投资120230万元,道路长3.7公里,目前,该工程已完成路基整理,铺设水稳2400余米。六是做好brt(b5线)陶庄至枣庄西站建设工作。全长21公里,...
