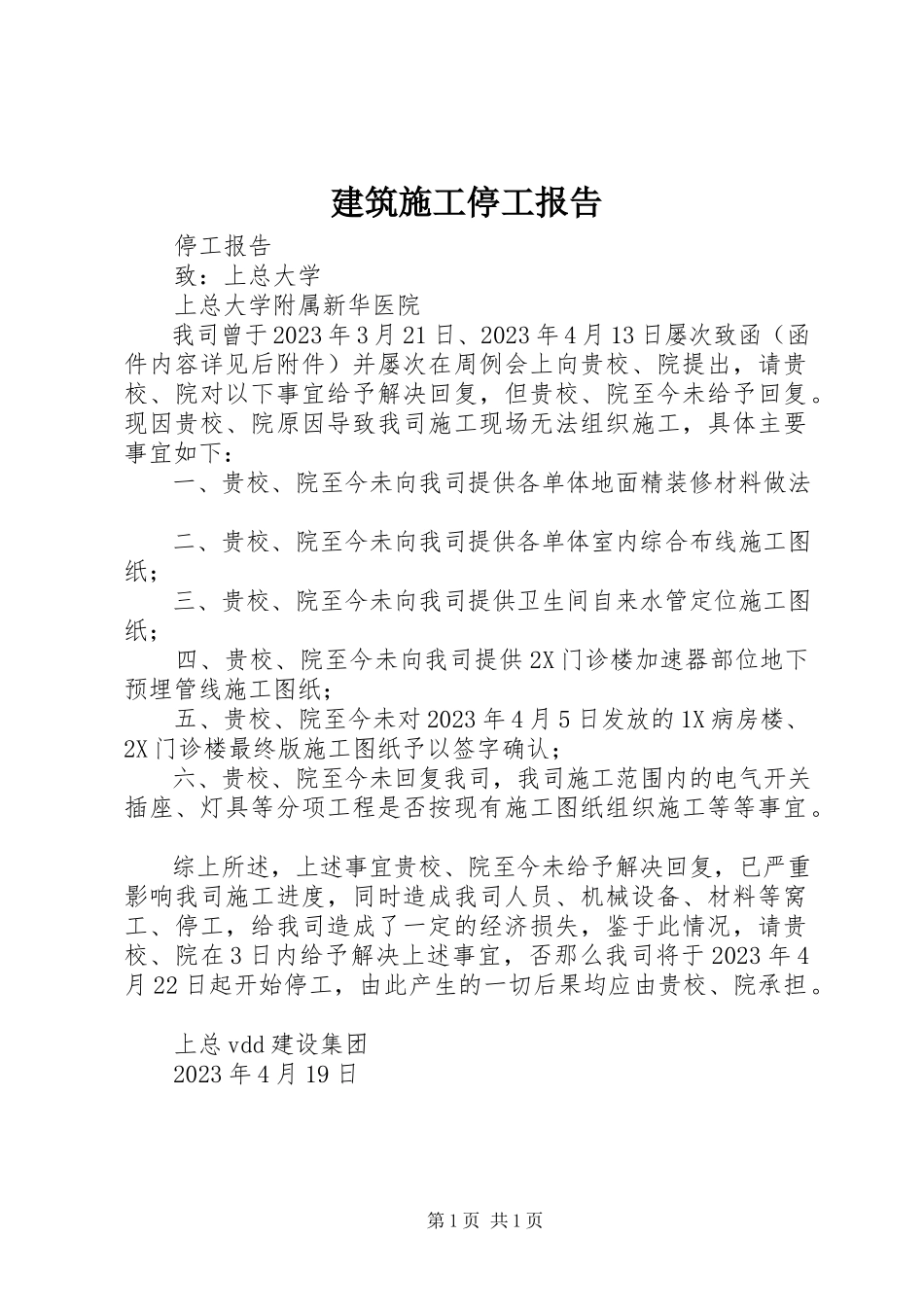

建筑施工停工报告 停工报告 致:上总大学 上总大学附属新华医院 我司曾于2023年3月21日、2023年4月13日屡次致函(函件内容详见后附件)并屡次在周例会上向贵校、院提出,请贵校、院对以下事宜给予解决回复,但贵校、院至今未给予回复。现因贵校、院原因导致我司施工现场无法组织施工,具体主要事宜如下: 一、贵校、院至今未向我司提供各单体地面精装修材料做法; 二、贵校、院至今未向我司提供各单体室内综合布线施工图纸; 三、贵校、院至今未向我司提供卫生间自来水管定位施工图纸; 四、贵校、院至今未向我司提供2X门诊楼加速器部位地下预埋管线施工图纸; 五、贵校、院至今未对2023年4月5日发放的1X病房楼、2X门诊楼最终版施工图纸予以签字确认; 六、贵校、院至今未回复我司,我司施工范围内的电气开关、插座、灯具等分项工程是否按现有施工图纸组织施工等等事宜。 综上所述,上述事宜贵校、院至今未给予解决回复,已严重影响我司施工进度,同时造成我司人员、机械设备、材料等窝工、停工,给我司造成了一定的经济损失,鉴于此情况,请贵校、院在3日内给予解决上述事宜,否那么我司将于2023年4月22日起开始停工,由此产生的一切后果均应由贵校、院承担。 上总vdd建设集团 2023年4月19日 第2页 共2页
