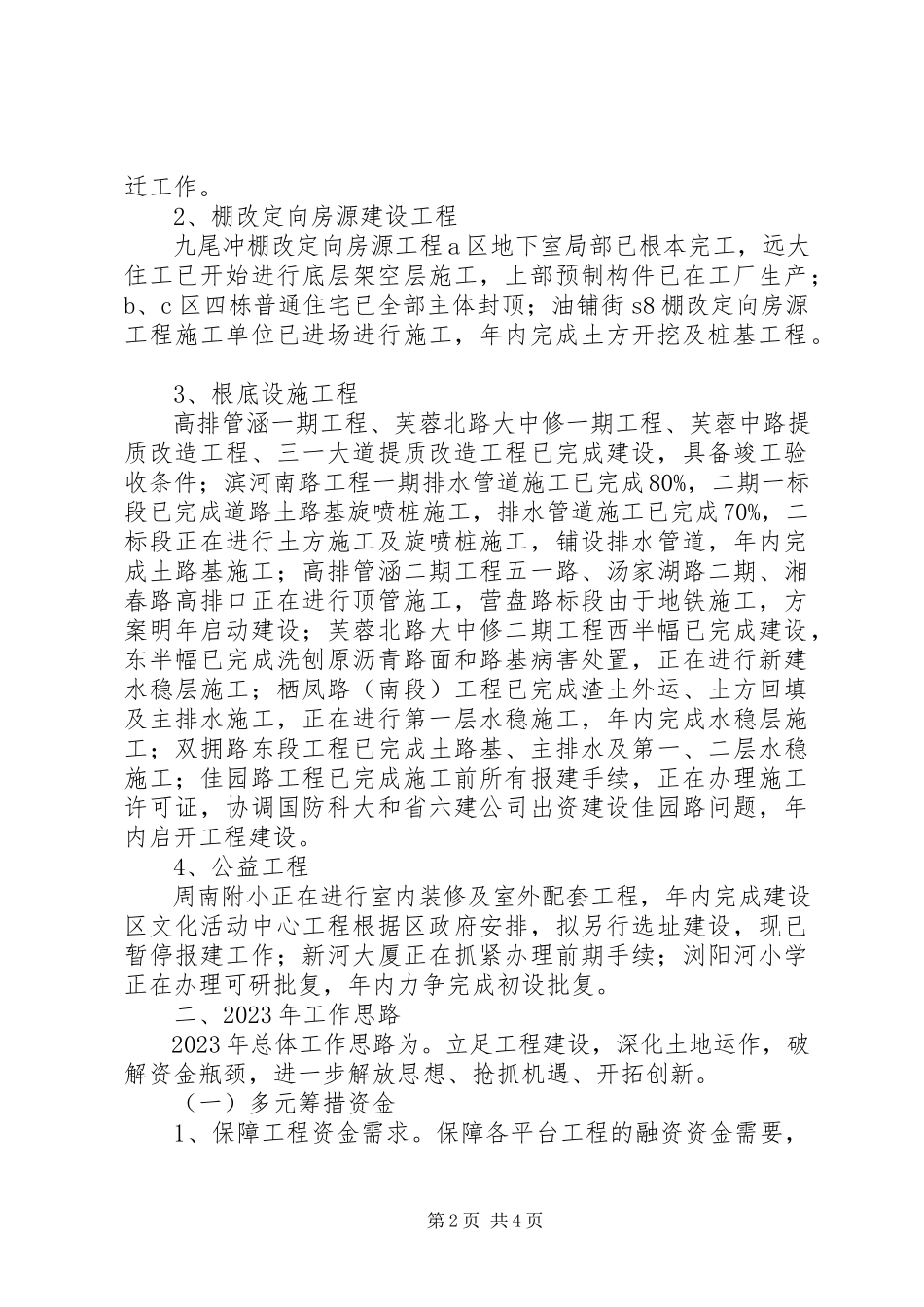

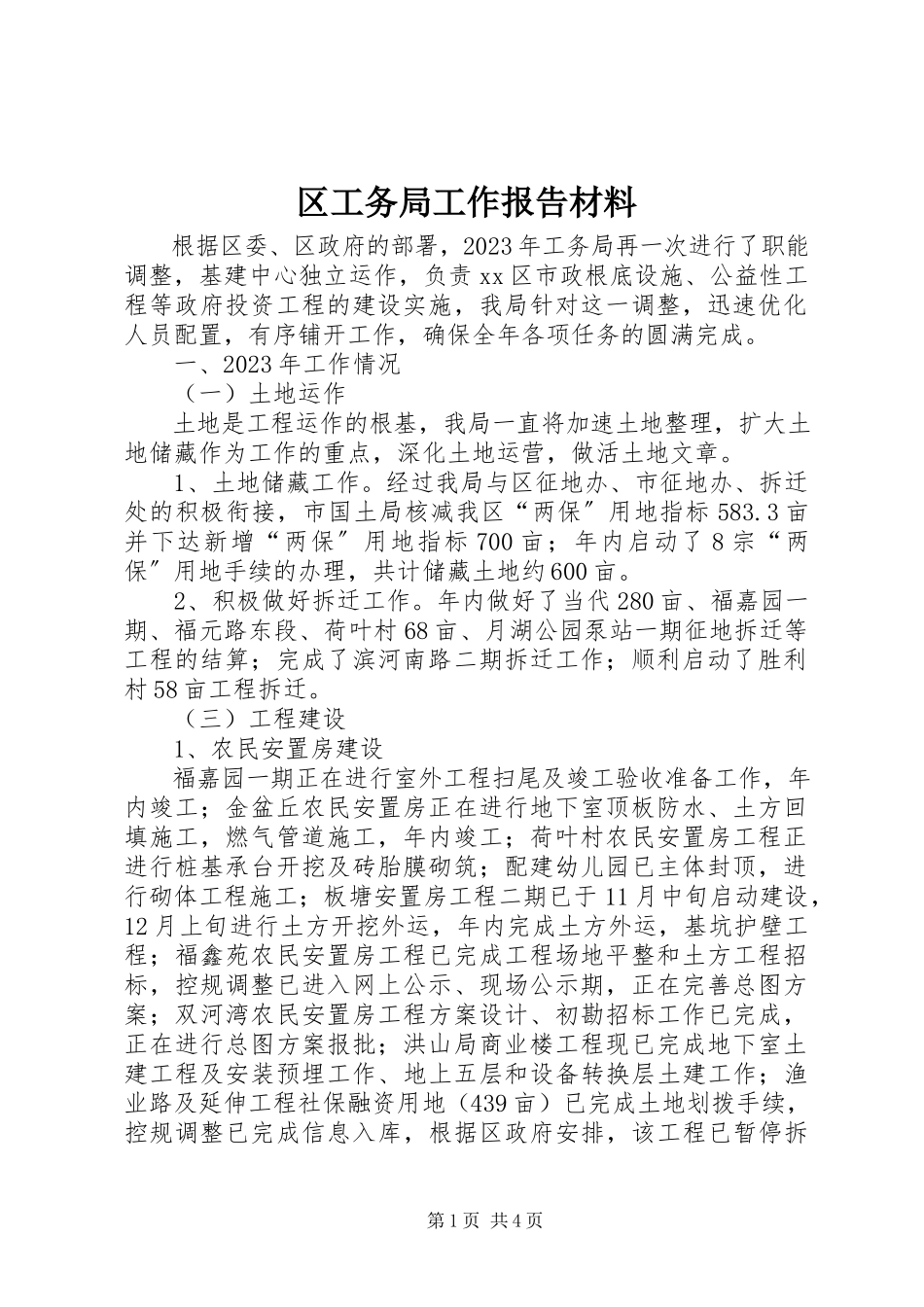

第1页共4页区工务局工作报告材料根据区委、区政府的部署,2023年工务局再一次进行了职能调整,基建中心独立运作,负责xx区市政根底设施、公益性工程等政府投资工程的建设实施,我局针对这一调整,迅速优化人员配置,有序铺开工作,确保全年各项任务的圆满完成。一、2023年工作情况(一)土地运作土地是工程运作的根基,我局一直将加速土地整理,扩大土地储藏作为工作的重点,深化土地运营,做活土地文章。1、土地储藏工作。经过我局与区征地办、市征地办、拆迁处的积极衔接,市国土局核减我区“两保〞用地指标583.3亩并下达新增“两保〞用地指标700亩;年内启动了8宗“两保〞用地手续的办理,共计储藏土地约600亩。2、积极做好拆迁工作。年内做好了当代280亩、福嘉园一期、福元路东段、荷叶村68亩、月湖公园泵站一期征地拆迁等工程的结算;完成了滨河南路二期拆迁工作;顺利启动了胜利村58亩工程拆迁。(三)工程建设1、农民安置房建设福嘉园一期正在进行室外工程扫尾及竣工验收准备工作,年内竣工;金盆丘农民安置房正在进行地下室顶板防水、土方回填施工,燃气管道施工,年内竣工;荷叶村农民安置房工程正进行桩基承台开挖及砖胎膜砌筑;配建幼儿园已主体封顶,进行砌体工程施工;板塘安置房工程二期已于11月中旬启动建设,12月上旬进行土方开挖外运,年内完成土方外运,基坑护壁工程;福鑫苑农民安置房工程已完成工程场地平整和土方工程招标,控规调整已进入网上公示、现场公示期,正在完善总图方案;双河湾农民安置房工程方案设计、初勘招标工作已完成,正在进行总图方案报批;洪山局商业楼工程现已完成地下室土建工程及安装预埋工作、地上五层和设备转换层土建工作;渔业路及延伸工程社保融资用地(439亩)已完成土地划拨手续,控规调整已完成信息入库,根据区政府安排,该工程已暂停拆第2页共4页迁工作。2、棚改定向房源建设工程九尾冲棚改定向房源工程a区地下室局部已根本完工,远大住工已开始进行底层架空层施工,上部预制构件已在工厂生产;b、c区四栋普通住宅已全部主体封顶;油铺街s8棚改定向房源工程施工单位已进场进行施工,年内完成土方开挖及桩基工程。3、根底设施工程高排管涵一期工程、芙蓉北路大中修一期工程、芙蓉中路提质改造工程、三一大道提质改造工程已完成建设,具备竣工验收条件;滨河南路工程一期排水管道施工已完成80%,二期一标段已完成道路土路基旋喷桩施工,排水管道施工已完成70%,二标段正在进行土方施工及旋喷桩...
