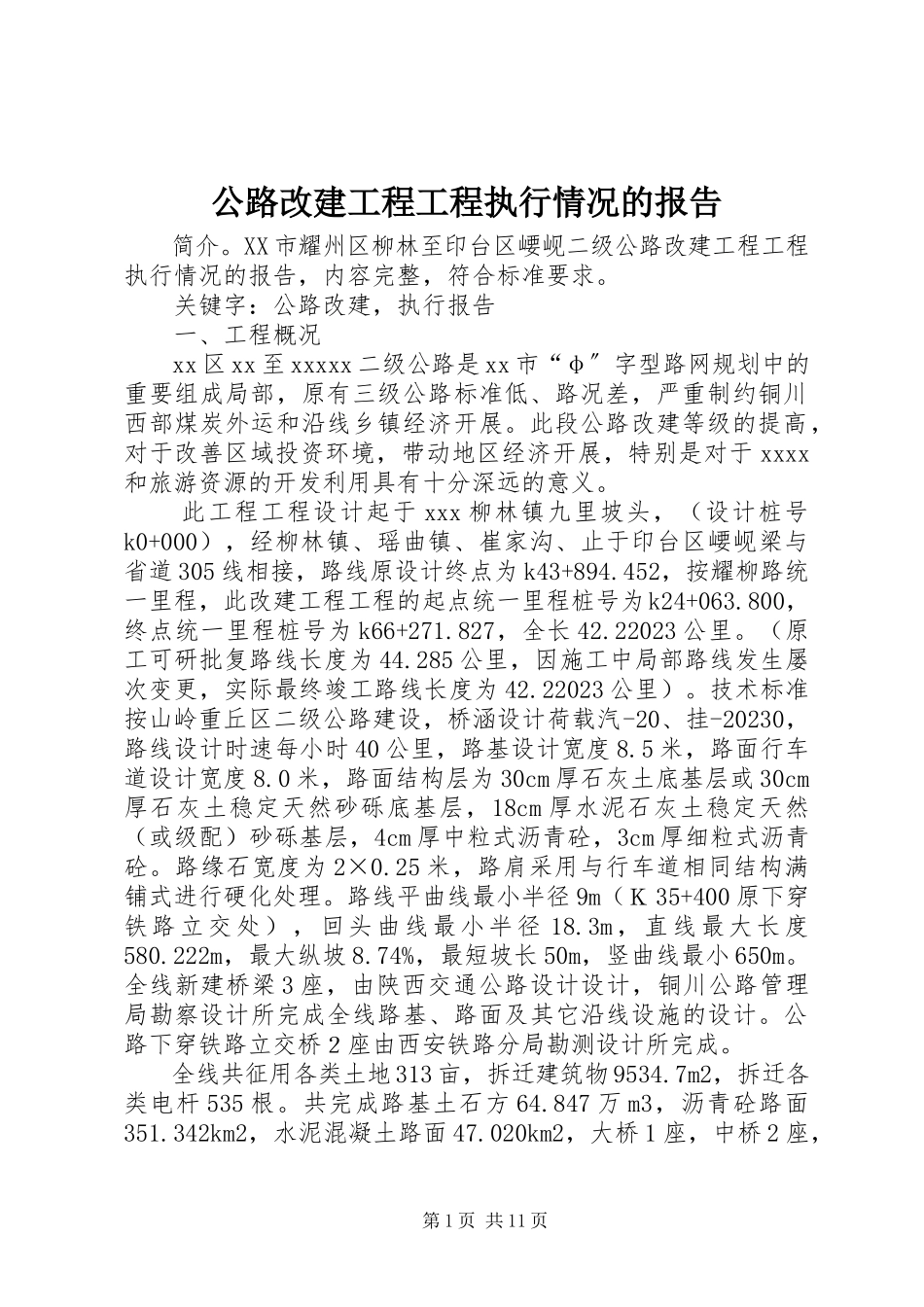

公路改建工程工程执行情况的报告
简介。XX市耀州区柳林至印台区崾岘二级公路改建工程工程执行情况的报告,内容完整,符合标准要求。
关键字:公路改建,执行报告
一、工程概况
xx区xx至xxxxx二级公路是xx市“φ〞字型路网规划中的重要组成局部,原有三级公路标准低、路况差,严重制约铜川西部煤炭外运和沿线乡镇经济开展。此段公路改建等级的提高,对于改善区域投资环境,带动地区经济开展,特别是对于xxxx和旅游资源的开发利用具有十分深远的意义。
此工程工程设计起于xxx柳林镇九里坡头,(设计桩号k0+000),经柳林镇、瑶曲镇、崔家沟、止于印台区崾岘梁与省道305线相接,路线原设计终点为k43+894.452,按耀柳路统一里程,此改建工程工程的起点统一里程桩号为k24+063.800,终点统一里程桩号为k66+271.827,全长42.22023公里。(原工可研批复路线长度为44.285公里,因施工中局部路线发生屡次变更,实际最终竣工路线长度为42.22023公里)。技术标准按山岭重丘区二级公路建设,桥涵设计荷载汽-20、挂-20230,路线设计时速每小时40公里,路基设计宽度8.5米,路面行车道设计宽度8.0米,路面结构层为30cm厚石灰土底基层或30cm厚石灰土稳定天然砂砾底基层,18cm厚水泥石灰土稳定天然(或级配)砂砾基层,4cm厚中粒式沥青砼,3cm厚细粒式沥青砼。路缘石宽度为2×0.25米,路肩采用与行车道相同结构满铺式进行硬化处理。路线平曲线最小半径9m(K35+400原下穿铁路立交处),回头曲线最小半径18.3m,直线最大长度580.222m,最大纵坡8.74%,最短坡长50m,竖曲线最小650m。全线新建桥梁3座,由陕西交通公路设计设计,铜川公路管理局勘察设计所完成全线路基、路面及其它沿线设施的设计。公路下穿铁路立交桥2座由西安铁路分局勘测设计所完成。
全线共征用各类土地313亩,拆迁建筑物9534.7m2,拆迁各类电杆535根。共完成路基土石方64.847万m3,沥青砼路面351.342km2,水泥混凝土路面47.020km2,大桥1座,中桥2座,旧桥利用9座,涵洞94道,下穿铁路立交桥2座,防护工程53068m3,排水工程23426m3,反光标志牌82块,完成全线路面标线、绿化工程42.22023公里,完成水毁工程55处(其中k36+800处山体滑坡正在抢修),在建瑶曲收费站1处。
该工程总投资为8996.782023万元。2022年5月1日正式开工建设,2022年7月31日建成。该工程由XX市交通建设工程质量监督站组织进行全线质量检测,整体工程质量到达了优良工程标准。
二、工程建设执行情况
(一)工程前期工作的执行情况
xxx市方案委员会以铜计发(2022)26号文提出工程建议书,XX省计委以陕计根底(2022)203号文件批准立项。2022年5月24日省计委以陕计工程(2022)454号文件批复了初步设计。2022年6月12日xxxx公路局以(2022)405号文件对施工图设计和施工图预算进行批复,批准预算8996.782023万元。其中:财政债卷5000万元、省补助投资500万元,其余资金地方自筹。
本工程工程被列入XX市2022年度使用国家财政债卷建设的重点公路建设工程,为了加强该工程的管理,经市政府批准成立了由副市长张东武挂帅的重点公路工程建设指挥部,指挥部下设办公室,由XX市交通局局长张东省任办公室主任,副主任由朱金行、高传明同志担任。市交通局于2022年5月成立了以高传明同志为法人代表的重点公路工程建设工程管理处,全面负责工程管理工作。
(二)工程管理执行情况
1、建立健全管理处岗位职责,落实岗位责任制,完善各项规章制度
市重点公路工程建设管理处下设一个综合部,一个柳崾路现场管理组,管理处成立伊始,及时编制了xxx市重点公路工程建设管理处管理方法、现场管理组管理方法、综合部岗位职责、工程质量监理人员管理方法、工作人员岗位责任制、廉洁自律制度等相关规定,以加强管理,明确措施,形成了工作制度化、目标责任化的管理体系,有力地保障了工程的顺利开展。
2、工程招标执行情况
根据交通部公路建设市场管理方法和公路工程施工招标投标管理方法的规定,2022年4月组织编制了耀州区柳林至印台区崾岘二级公路改建工程招标实施方案,并经省计委陕计工程(2022)354号文件批复,按照此方案的要求,全线路基土石方工程分七个施工段,由地方政府按照“民办公助、民工建勤〞方式先期实施,既解决了资金缺乏的困难,又为后续路面的施工赢得了必要的时间和有利的工作面。
2022年4月xxxx市交通局组织成立了招标领导小组。除路基土石方外,其余工程采取公开招标方式进行招标。通过资格预审的投标单位均是近五年施工业绩好、管理水平高和履约能力强的公路二级以上资质的施工单位。本次招标由XX市交通局纪监室负责招标全过程监督工作,确保招标工作公开、公平、公正、紧张、有序而严密的进行。
2022年3月编制完成监理招标文件,2022年4月完成监理招标工作。由于路线较长,工程规模大,监理组织机构组成以陕西林华建筑工程监理有限责任公司为第一驻地监理办、铜川恒远公路工程咨询为第二驻地监理办的一级监理管理模式。
2022年5月完成施工招标文件和XX市耀州区柳林至印台崾岘二级公路改建工程评标方法的编制工作,2022年5月16日至2022年6月7日完成全线路面、防护、桥涵工程的施工招标评标工作。全线分为九个合同段,第一合同段k7+686柳林大桥;第二合同段k17+328及k17+421黑牛蜗中桥;第三合同段k6+820~k16+000路面基层、底基层及排水工程;第四合同段k16+000~k25+000路面基层、底基层及排水工程;第五合同段k25+000~k33+200路面基层、底基层及排水工程;第六合同段k33+200~k43+894.452路面基层、底基层及排水工程;第七合同段k33+358及k34+157公铁立交桥;第八合同段为全线防护工程及小桥涵工程,第九合同段为全线沥青砼路面工程及交通工程。
第五、
六、
八、九合同段由XX市路桥工程公司承建、第一合同段由中铁一局集团第一工程承建、第二合同段由中铁十八局集团第二工程承建、第三合同段由XX省机械施工公司承建、第四合同段由XX市第二市政工程公司承建、第七合同段由西铁三原工务段建筑工程运输公司承建。
总之,通过工程施工、监理招标,选择了施工业绩好的施工和监理队伍,为工程的顺利实施和完成奠定了坚实的根底。
3.占地拆迁及环境保障执行情况
市重点公路工程建设工程管理处结合省、市有关规定,及时编制了xxxx公路环境保障征地拆迁补偿标准、xxx公路水土保持方案、xxx公路环境保障实施方法,XX市人民政府下发了关于做好柳崾公路建设用地拆迁和环境保障工作的通告,在公路沿线张贴公路建设宣传标语,散发公路建设政策法规传单,为柳崾公路建设营造良好的舆论效果和社会监督力量。
按照省、市政府有关征地拆迁文件规定,为减少征迁难度,统一政策,节约投资,市指挥部办公室、市工程管理处通过和工程所在地印台区及耀州区政府协商,征迁及环境保障工作由地方政府承担,市政府同县区签订“征地拆迁及环境保障责任协议书〞,建立了奖罚措施。为此,各县区政府由一名主管领导挂帅,县区相关部局为成员,以县区交通局为牵头单位,沿线乡镇主抓征迁工作。当地政府“一个窗口〞对外负责征迁工作,工程征迁中,各征迁办主要领导吃住在工地一线,现场办公,耐心细致地做好征迁过程中村民的思想工作。对个别村镇群众提出的不合理的补偿要求,征迁组现场召开面对面的对话会、座谈会,和村民们促膝谈心,增强群众对公路建设重要性及其对于村民生产生活即将带来的巨大利益作用的认识,从思想上消除群众的无理念头并在政策规定范围内对沿线所涉及的征地、拆迁、青苗补偿费等实行现金直通车,及时予以兑付。由于征迁工作机构健全,政策到位,责任明确落实,采取了封闭式征迁和环境保障管理的模式,为工程建设提供了良好的环境保障,保证了工程施工的顺利进行。
4.工程质量控制的执行情况
①建立健全各项规章制度,提高质量意识,明确质量控制程
序。在工程开工前,管理处根据交通部公路建设质量管理方法和省交通厅有关工程质量管理规定,制订了XX市耀州区柳林至印台区崾岘二级公路改建工程质量管理方法、XX市耀州区柳林至印台区崾岘二级公路改建工程质量监理人员管理方法和质量控制例会制度。把质量控制作为工程管理永恒的主题,把质量管理做为改建工程的重中之重,贯穿于施工的全过程。严格按照交通部和省公路局建设工程质量管理方法,对改建工程进行严格管理。工程管理处以专文形式层层明确了工程质量责任人,建立了严格的“政府监督、社会监理、企业自检〞三级质量管理体系,为了提高全体参建人员质量意识,屡次组织施工单位、监理人员认真学习招标文件技术标准及相应施工标准,使每一位工程建设者牢固树立“质量第一〞的观念,为提高工程整体质量水平奠定了坚实的根底。
②加强质量工序抽检,增加试验检测频率,消灭工程质量隐患。市指挥部办公室及工程管理处定期召开工程管理会议,不定期召开工地现场专题会议,及时处理工程中存在的技术难题,解决环境问题,通报施工质量及工程进度,严格按合同要求的工期进行奖罚,确定阶段性目标任务,逐一分解落实。同时在全线路基、路面施工单位中分别开展了“六比〞社会主义劳动竞赛活动,鼓励先进,鞭策后进,形成了你追我赶的劳动热潮,确保了国债资金工程如期完成。
③开工伊始,首先加大对到场人员、设备的检查力度,要求施工单位加大资源投入,设备投入到位,只有保证一定数量设备才能确保工程任务的落实,尤其是技术管理人员要求素质高、技术能力强;各单位要建立健全自检质量保证体系,监督检查体系的正常运行;其二是针对土石方施工任务及“民工建勤〞的特点,工程管理处下设现场管理组,与驻地办一起联合办公,及时解决工地变更等事宜,加快了工程施工进度;三是对沿线地质不良路段,尤其是k33~k43+894段地下水位高,层间水丰富路段,采用新技术、新工艺进行处理,增加了纵向盲沟,铺筑了土工布,对于路床标高60-80cm含水量偏大的路段均采用天然砂砾逐段进行换填,消除了质量隐患;四是开展科技兴路活动,与长沙交通学院共同完成了路基层状土的压实变形观测及工后沉降研究,目前该工程正在观测研究阶段;五是对沿线构造物与市质站共同进行了破坏性检查,要求返工挡土墙及涵洞7处,对含灰量及压实度缺乏的路段返工4处,并制定相应的整改措施,对中桥的浇筑空心板梁砼强度进行抽查,存在抗压强度缺乏,分析原因为进场秦岭525水泥为假冒水泥,材料把关不严,报废了6片梁,这件事在全线引起了震憾,增强了施工人员的质量意识;六是在2022年春季最不利季节对全线路面弯沉进行了检测,重点对涵洞、挡土墙墙背路段及弯沉缺乏路段进行了全面挖除,厚度小于30cm的路段用c20砼进行了加固处理,大于30cm的路段下部采用c20片石砼等方案进行了修补,消除了质量隐患。七是在沥青路面施工中,根据铜川地区其它沥青路面的施工养护经验及后期病害特点,结合柳崾公路所处地理位置、气候、水文地质和重型车辆多的特点,为确保面层的施工质量,提高路面使用性能,延长使用寿命,对k6+800~k43+894段普通石油沥青砼路面面层变更为sbr-ii型改性沥青砼路面,确保路面的施工质量。八是对桥梁结构物从始至终树立“百年大计,质量第一〞的高度责任心。充分利用已建构造物。如k18+050及k18+250两座双曲石拱桥,建于70年代,无设计施工资料,能否满足新的设计荷载和使用要求,经长安大学检测加固后符合要求,节约了撤除重建的费
