分享
2023年全区工业项目进展报告.docx
下载文档

ID:613989

大小:18.28KB

页数:5页

格式:DOCX

时间:2023-04-12

收藏 分享赚钱
温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
2023 全区 工业 项目 进展 报告

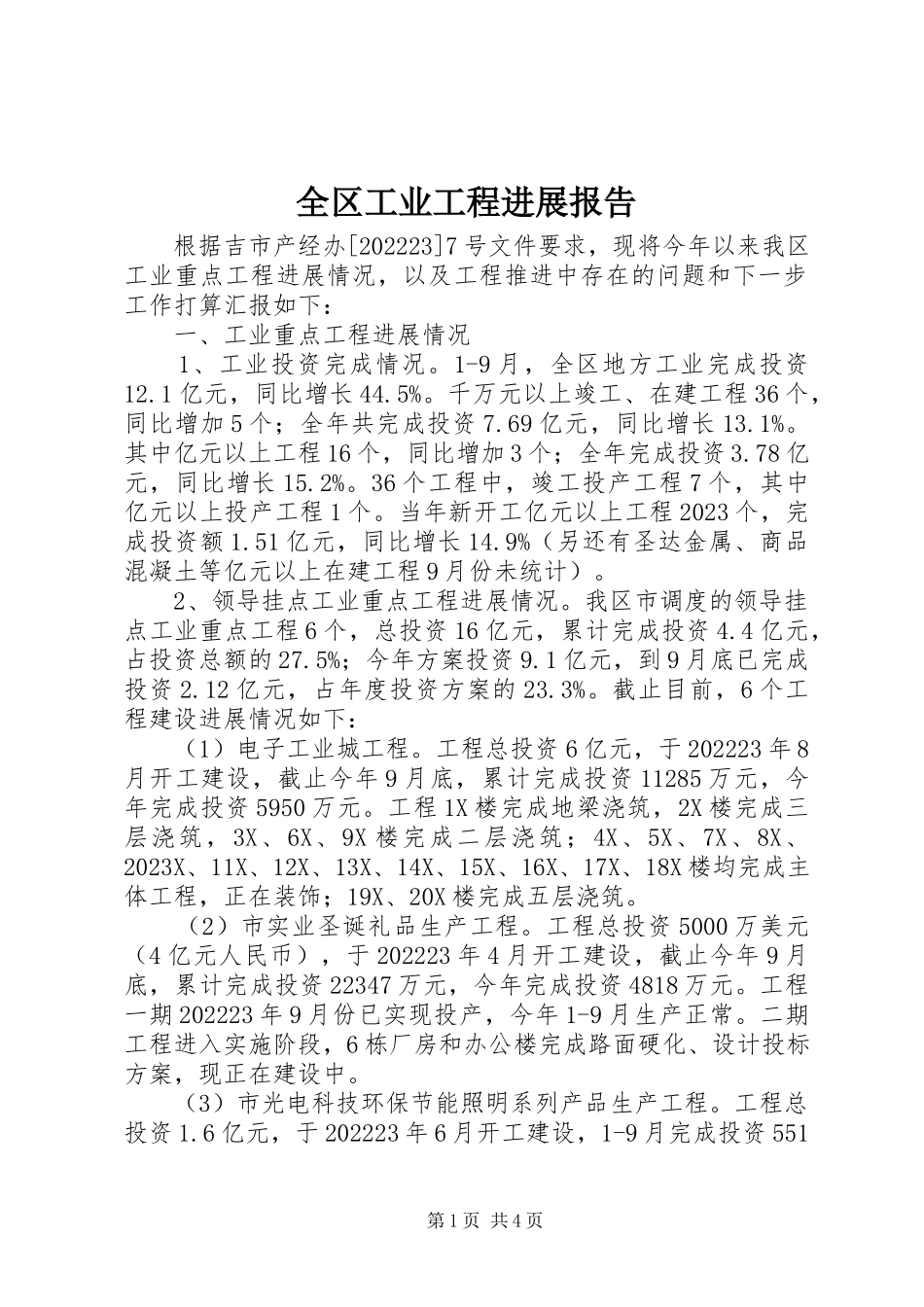

全区工业工程进展报告 根据吉市产经办[202223]7号文件要求,现将今年以来我区工业重点工程进展情况,以及工程推进中存在的问题和下一步工作打算汇报如下: 一、工业重点工程进展情况 1、工业投资完成情况。1-9月,全区地方工业完成投资12.1亿元,同比增长44.5%。千万元以上竣工、在建工程36个,同比增加5个;全年共完成投资7.69亿元,同比增长13.1%。其中亿元以上工程16个,同比增加3个;全年完成投资3.78亿元,同比增长15.2%。36个工程中,竣工投产工程7个,其中亿元以上投产工程1个。当年新开工亿元以上工程2023个,完成投资额1.51亿元,同比增长14.9%(另还有圣达金属、商品混凝土等亿元以上在建工程9月份未统计)。 2、领导挂点工业重点工程进展情况。我区市调度的领导挂点工业重点工程6个,总投资16亿元,累计完成投资4.4亿元,占投资总额的27.5%;今年方案投资9.1亿元,到9月底已完成投资2.12亿元,占年度投资方案的23.3%。截止目前,6个工程建设进展情况如下: (1)电子工业城工程。工程总投资6亿元,于202223年8月开工建设,截止今年9月底,累计完成投资11285万元,今年完成投资5950万元。工程1X楼完成地梁浇筑,2X楼完成三层浇筑,3X、6X、9X楼完成二层浇筑;4X、5X、7X、8X、2023X、11X、12X、13X、14X、15X、16X、17X、18X楼均完成主体工程,正在装饰;19X、20X楼完成五层浇筑。 (2)市实业圣诞礼品生产工程。工程总投资5000万美元(4亿元人民币),于202223年4月开工建设,截止今年9月底,累计完成投资22347万元,今年完成投资4818万元。工程一期202223年9月份已实现投产,今年1-9月生产正常。二期工程进入实施阶段,6栋厂房和办公楼完成路面硬化、设计投标方案,现正在建设中。 (3)市光电科技环保节能照明系列产品生产工程。工程总投资1.6亿元,于202223年6月开工建设,1-9月完成投资551万元。该工程8月份已租赁厂房生产,新工业园厂房正在建设中,围墙和简易工棚等附属设施已建好,1栋办公楼和1栋厂房已封顶,另2栋厂房根底已浇筑。 (4)市实业水泥生产工程。该工程总投资2亿元,于202223年3月开工建设,1-9月完成投资3489万元。完成了工程用地征地、拆迁工作;完成了工程用地范围内电力网线迁移设计方案,“三通一平〞根底设施建设中。 (5)市光电科技ied系列产品生产工程。工程总投资1.2亿元。于202223年7月开工建设,1-9月完成投资364万元。该工程先期已租赁厂房生产,新工业园厂房正在建设中,围墙、简易工棚等附属设施已建好,主体工程根底建设中。 (6)鑫旺金属精深铜加工工程。工程总投资1.2亿元,于202223年1月开工建设,1-9月完成投资6000万元。已建成3栋建筑面积近万平方米的钢架式结构厂房和1栋四层砖混结构办公楼及宿舍,所有设备均已安装完毕,正筹备投产事宜。 二、主要做法 1、攻坚破难帮工程。针对目前“土地、招工、融资〞三大难问题,强力推进土地征用、企业招工、融资工作,缓解土地、招工、融资瓶颈。今年以来,新征用地300亩;同时,帮助实业等企业招聘员工202300多人;为切实破解企业融资难题,加大金融信贷扶持企业力度,开展了工业企业“金融效劳月〞活动,通过开展金融效劳月活动,为银行与企业有效交流合作搭建良好的平台,缓解了企业融资压力。今年1-9月,各银行向园区工业企业发放贷款达3.25亿元。 2、加强调度推工程。建立了区委、区政府定期与不定期集中调度及工程建设督办制度。区委、区政府主要领导每个季度对重点工程建设至少开展一次集中调度,并根据工程推进需要,不定期进行专项督查调度,及时解决影响工程建设的资金、土地报批、办证等突出问题,为工程建设扫清障碍。如电子工业城工程,区委、区政府两位主要领导分别屡次召开相关会议,研究和解决电子城建设的资金筹集、土地办证及标准厂房租赁事宜。 3、强化考核促工程。我区对每个重点工程都成立了帮扶工作小组,每个重点工程都明确和细化了年度达标要求。各工程第一责任区领导和主抓部门第一责任人均交纳了达标保证金,年终考核时视目标任务完成与否,分别给予奖励或扣除保证金。通过鼓励措施,确保了工程建设快速推进,全区36个投资千万元以上在建工业工程,90%以上的续建工程根本完成厂房主体工程建设。 三、存在的主要问题 1、竣工工程相对较少。虽然全年千万元以上竣工、在建工程36个,但是,竣工投产工程才7个,其中亿元以上投产工程只有1个,为志强电子工程。 2、工程建设用地紧张。随着国家对建设用地加大审批调控力度,土地征用、工程建设用地报批指标极度缺乏,使实业等工程推进受阻,前期工作进展缓慢。 3、融资问题仍然突出。大局部工程建设资金紧张。如电子工业城建设,依靠财政投入,运作非常困难,严重影响工程施工进度。 四、下一步工作打算 1、加快工程建设进程。严格按照“一个工程、一个领导、一套班子、一套人马〞的要求,切实帮助工程解决建设中遇到的困难问题。充分利用市里对区工业工程建设权限下放的契机,压缩审批时限,加快手续办理步伐,真正做到工程推进到哪里,我们就主动跟踪效劳到哪里,排忧解难到哪里,确保工程建设顺利推进。 2、加强工程催促检查。随着工程建设的逐步深入,制约和影响工程建设的困难和问题也日益凸显。进一步强化工程调度,创新工程调度方式,加快工程实施步伐。制定各工程实施细化的工作方案,明确工期安排、责任分工、目标任务和进度要求。 3、加大工程帮扶力度。充分发挥重大工程帮扶工作机制作用,加速推进电子工业城、光电、光电、实业、实业、鑫旺金属等一批工程建设,力促更多工程年内竣工投产;帮助实业、光电、光电等企业招聘员工,尽快缓解企业用工难问题,促进企业一期迟早达产达标。同时,加强工信、统计、园区办等部门间的协调沟通,标准工业投资工程统计,催促指导工程单位及时上报相关数据。 第5页 共5页

此文档下载收益归作者所有

下载文档
你可能关注的文档
收起
展开
