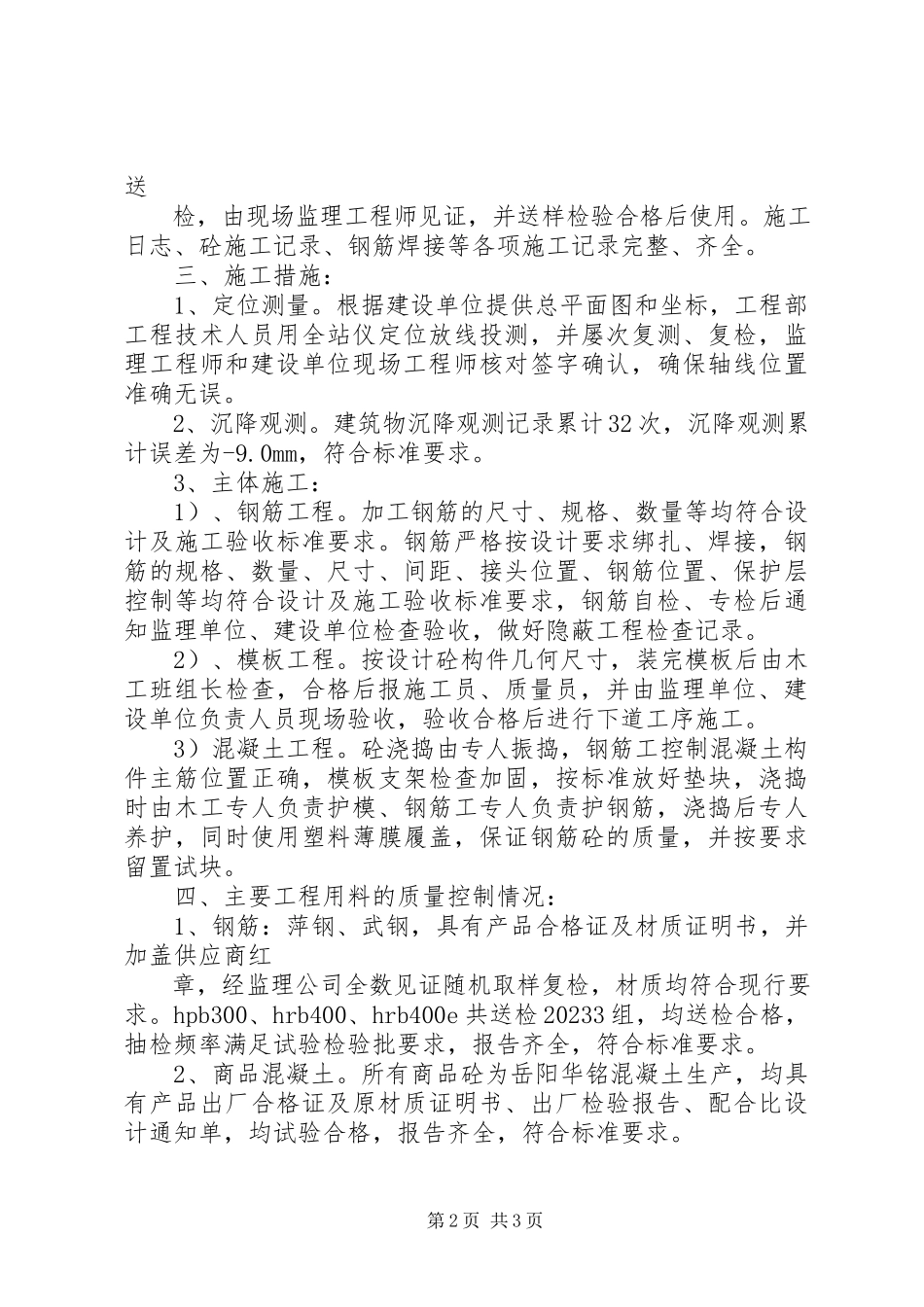

第1页共3页信息楼竣工验收自评报告(主体)范文南湖俊园主体及配套建设工程主体工程质量自评报告湖南银湖建设工程南湖俊园工程部2023年8月23日南湖俊园主体工程质量自评报告一、工程概况南湖俊园主体及配套建设工程位于白杨坡路与求索路交汇处其建设单位为岳阳森煌房地产开发,设计单位为XX市建筑设计院;XX市建筑设计院现场监理;湖南银湖建设工程施工;XX市建设工程质量平安监督管理处进行质量平安监督。本工程为钢筋混凝土框架剪力墙结构,一层地下室及整体车库,地上三十三层,层高均为3m,总建筑面积34749.61㎡。建筑物高度为99.450m。本工程建筑类别为二类,设计使用年限为50年。本工程建筑分类为一类高层住宅建筑。本工程建筑耐火等级为一级,防水等级为1级。本工程抗震设防烈度为7度抗震,抗震设防类别为丙类。混凝土强度等级为:工程主体砼标号设计为:柱为1-5层c50,6-14层c45,15-20层c40,21-25层c35,26-顶部c30。梁板:1-5层c40,6-14层c35,15-顶部c30;所用水泥强度等级32.5mpa;外墙200厚烧结多孔砖强度等级mu7.5,水泥混合砂浆等级m7.5;室内隔墙200厚加气砼砌块强度等级a5.0,水泥混合砂浆等级m7.5;室内隔墙20230厚烧结多孔砖强度等级mu7.5,水泥混合砂浆等级m7.5;地坪以下与土壤接触的各类墙200厚烧结页岩实心砖强度等级mu2023,水泥砂浆等级m7.5;钢筋型号分为hpb300、hrb400、hrb400e三种,二、施工管理:在施工过程中,我们严格按设计文件、施工标准和经监理审批的施工方案施工,虚心接受建设、设计、监理、质监等各方面的技术指导和质量监督。加强施工工序控制,严格执行三级检查制度,严格执行工序报验制度,坚持“上道工序不合格,下道工序不施工〞的原那么。材料、半成品、成品均现场抽样第2页共3页送检,由现场监理工程师见证,并送样检验合格后使用。施工日志、砼施工记录、钢筋焊接等各项施工记录完整、齐全。三、施工措施:1、定位测量。根据建设单位提供总平面图和坐标,工程部工程技术人员用全站仪定位放线投测,并屡次复测、复检,监理工程师和建设单位现场工程师核对签字确认,确保轴线位置准确无误。2、沉降观测。建筑物沉降观测记录累计32次,沉降观测累计误差为-9.0mm,符合标准要求。3、主体施工:1)、钢筋工程。加工钢筋的尺寸、规格、数量等均符合设计及施工验收标准要求。钢筋严格按设计要求绑扎、焊接,钢筋的规格、数量、尺寸、间距、接头位置、钢筋位置、保护层控制等均符合设计及施工验收标准要求,钢...
