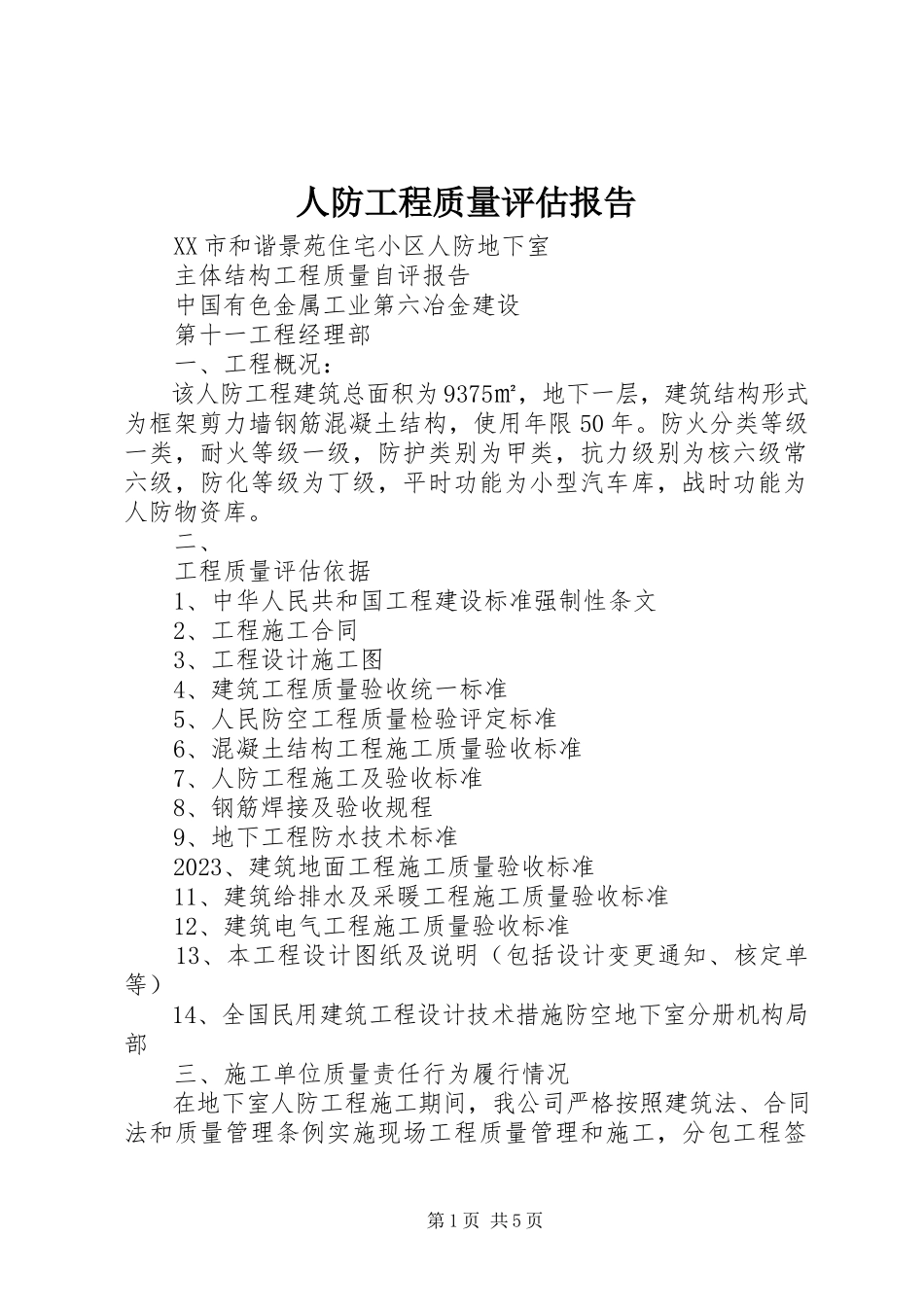

人防工程质量评估报告
XX市和谐景苑住宅小区人防地下室
主体结构工程质量自评报告
中国有色金属工业第六冶金建设
第十一工程经理部
一、工程概况:
该人防工程建筑总面积为9375㎡,地下一层,建筑结构形式为框架剪力墙钢筋混凝土结构,使用年限50年。防火分类等级一类,耐火等级一级,防护类别为甲类,抗力级别为核六级常六级,防化等级为丁级,平时功能为小型汽车库,战时功能为人防物资库。
二、
工程质量评估依据
1、中华人民共和国工程建设标准强制性条文
2、工程施工合同
3、工程设计施工图
4、建筑工程质量验收统一标准
5、人民防空工程质量检验评定标准
6、混凝土结构工程施工质量验收标准
7、人防工程施工及验收标准
8、钢筋焊接及验收规程
9、地下工程防水技术标准
2023、建筑地面工程施工质量验收标准
11、建筑给排水及采暖工程施工质量验收标准
12、建筑电气工程施工质量验收标准
13、本工程设计图纸及说明(包括设计变更通知、核定单等)
14、全国民用建筑工程设计技术措施防空地下室分册机构局部
三、施工单位质量责任行为履行情况

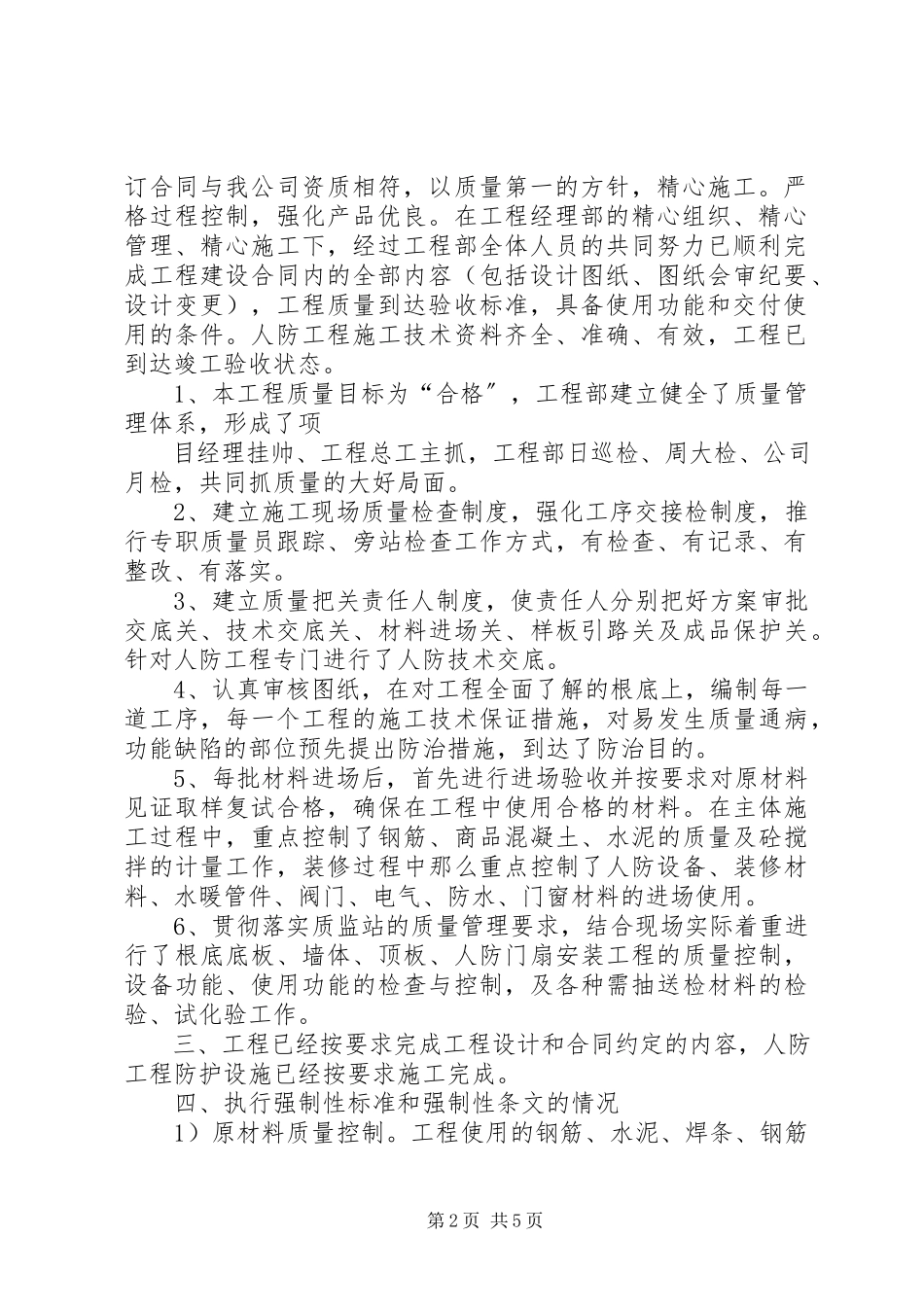

在地下室人防工程施工期间,我公司严格按照建筑法、合同法和质量管理条例实施现场工程质量管理和施工,分包工程签订合同与我公司资质相符,以质量第一的方针,精心施工。严格过程控制,强化产品优良。在工程经理部的精心组织、精心管理、精心施工下,经过工程部全体人员的共同努力已顺利完成工程建设合同内的全部内容(包括设计图纸、图纸会审纪要、设计变更),工程质量到达验收标准,具备使用功能和交付使用的条件。人防工程施工技术资料齐全、准确、有效,工程已到达竣工验收状态。
1、本工程质量目标为“合格〞,工程部建立健全了质量管理体系,形成了项
目经理挂帅、工程总工主抓,工程部日巡检、周大检、公司月检,共同抓质量的大好局面。
2、建立施工现场质量检查制度,强化工序交接检制度,推行专职质量员跟踪、旁站检查工作方式,有检查、有记录、有整改、有落实。
3、建立质量把关责任人制度,使责任人分别把好方案审批交底关、技术交底关、材料进场关、样板引路关及成品保护关。针对人防工程专门进行了人防技术交底。
4、认真审核图纸,在对工程全面了解的根底上,编制每一道工序,每一个工程的施工技术保证措施,对易发生质量通病,功能缺陷的部位预先提出防治措施,到达了防治目的。
5、每批材料进场后,首先进行进场验收并按要求对原材料见证取样复试合格,确保在工程中使用合格的材料。在主体施工过程中,重点控制了钢筋、商品混凝土、水泥的质量及砼搅拌的计量工作,装修过程中那么重点控制了人防设备、装修材料、水暖管件、阀门、电气、防水、门窗材料的进场使用。
6、贯彻落实质监站的质量管理要求,结合现场实际着重进行了根底底板、墙体、顶板、人防门扇安装工程的质量控制,设备功能、使用功能的检查与控制,及各种需抽送检材料的检验、试化验工作。
三、工程已经按要求完成工程设计和合同约定的内容,人防工程防护设施已经按要求施工完成。
四、执行强制性标准和强制性条文的情况
1)原材料质量控制。工程使用的钢筋、水泥、焊条、钢筋连接件及其他辅助材料(如砂浆、砖等)均有质量检验合格报告,指标均到达材料标准要求,所检材料均由监理公司监理人员见证取样、送检,经检验合格前方投入工程使用。

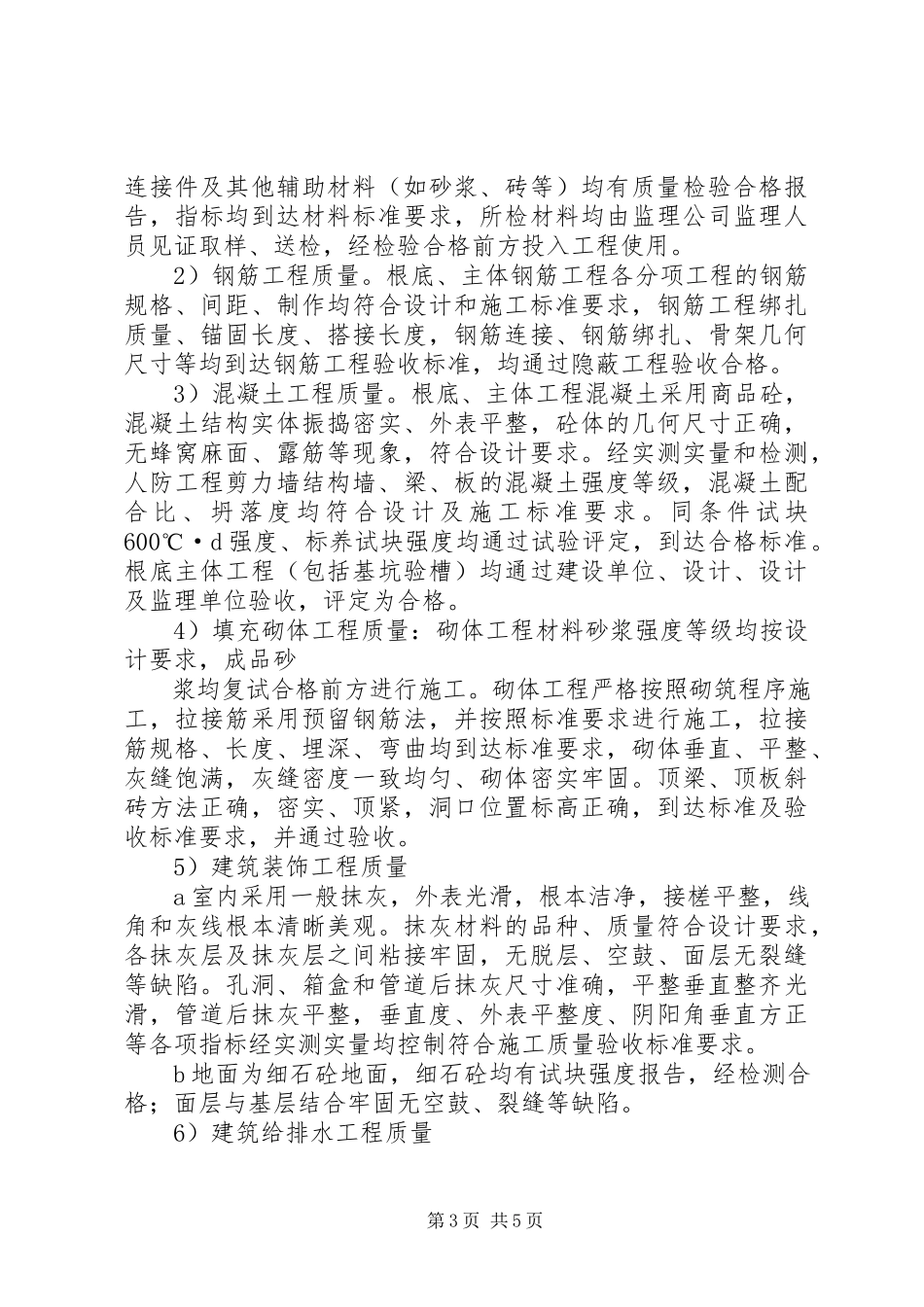

2)钢筋工程质量。根底、主体钢筋工程各分项工程的钢筋规格、间距、制作均符合设计和施工标准要求,钢筋工程绑扎质量、锚固长度、搭接长度,钢筋连接、钢筋绑扎、骨架几何尺寸等均到达钢筋工程验收标准,均通过隐蔽工程验收合格。
3)混凝土工程质量。根底、主体工程混凝土采用商品砼,混凝土结构实体振捣密实、外表平整,砼体的几何尺寸正确,无蜂窝麻面、露筋等现象,符合设计要求。经实测实量和检测,人防工程剪力墙结构墙、梁、板的混凝土强度等级,混凝土配合比、坍落度均符合设计及施工标准要求。同条件试块600℃·d强度、标养试块强度均通过试验评定,到达合格标准。根底主体工程(包括基坑验槽)均通过建设单位、设计、设计及监理单位验收,评定为合格。
4)填充砌体工程质量:砌体工程材料砂浆强度等级均按设计要求,成品砂
浆均复试合格前方进行施工。砌体工程严格按照砌筑程序施工,拉接筋采用预留钢筋法,并按照标准要求进行施工,拉接筋规格、长度、埋深、弯曲均到达标准要求,砌体垂直、平整、灰缝饱满,灰缝密度一致均匀、砌体密实牢固。顶梁、顶板斜砖方法正确,密实、顶紧,洞口位置标高正确,到达标准及验收标准要求,并通过验收。
5)建筑装饰工程质量
a室内采用一般抹灰,外表光滑,根本洁净,接槎平整,线角和灰线根本清晰美观。抹灰材料的品种、质量符合设计要求,各抹灰层及抹灰层之间粘接牢固,无脱层、空鼓、面层无裂缝等缺陷。孔洞、箱盒和管道后抹灰尺寸准确,平整垂直整齐光滑,管道后抹灰平整,垂直度、外表平整度、阴阳角垂直方正等各项指标经实测实量均控制符合施工质量验收标准要求。
b地面为细石砼地面,细石砼均有试块强度报告,经检测合格;面层与基层结合牢固无空鼓、裂缝等缺陷。
6)建筑给排水工程质量
a、室内给水工程。各系统经试压试验,压力符合设计要求,无渗漏;管道经自来水清洗,判定合格;管道坡度的正负偏差未超出设计坡度值的1/3,安装横平竖直,连接牢固可靠,给水顺畅,距墙标高符合规定,支架牢固不松动。
b、阀门、配件安装。阀门型号、规格符合设计要求,耐压强度和严密性试验合格,位置进出口方向正确;连接紧密牢固,启闭灵活,外表洁净;各配件安装位置、标高符合规定要求,进出口方向、朝向正确,接口紧密,启闭局部灵活;消防箱油漆完整,标志清晰正确,箱内设备齐全、有效。
c、管道、地漏等安装。管道间管道、配管间距根本一致,安装顺直;各种地漏、检查口平整、牢固,低于排水外表,经试验无积水、渗漏;地漏位置正确,密封性能到达设计标准要求。
7)电气安装工程质量
a、线路敷设。桥架安装合格;各电气线路间经绝缘电阻试验均合格,各管子敷设连接紧密,管口光滑,扣口齐全;暗配管保护层符合规定,盒(箱)设置正确,固定可靠,清洁无杂物;导线整齐、有标识;管子进入盒(箱)处顺直,在盒(箱)内露出的长度小于5mm;接地支线连接紧密、牢固,接地(接零)线截面选用正确。
b、配电箱安装。配电箱安装位置正确,部件齐全,箱体内外清洁,箱盖开闭灵活,箱内线路整齐,回路编号齐全、正确。
c、开关、插座安装,灯具安装:开关、插座盖板紧贴墙面,四周无缝隙,位置正确,高度一致,内外清洁,板面端子接线正确,成排的高度一致,排列整
齐。灯具安装位置符合设计要求、居中,工作正常。
8)人防通风及电气接地按标准要求检测合格,各种设备安装齐全有效。工程观感质量经检查为“一般〞,各分项工程均到达合格质量标准,有关平安及功能的检验和抽样检测结果符合标准规定;
9)孔口防护工程
本人防工程孔口包括。排送风井、密闭通道、防尘滤毒室、扩散室。选用专业人防单位生产的专用产品,排送风井采用密闭阀、密闭封堵板;封堵梁已按设计要求就近堆放,回弹报告齐全;人防门全部安装完毕,经我方自查发现防护门、防护密闭门、密闭屏蔽门的型号、规格、抗压强度符合设计要求和人防工程防护设备产品质量验收标准的规定,门扇上下饺页受力均匀,门扇与门框贴合严密门扇关闭后密闭胶条压缩量均匀,严密不漏气,密封条接头粘接牢固、平整,门扇能自由开到终止位置。
人防孔口防护工程施工各分项工程经自检合格并向监理单位报验,施工资料齐全、签字有效,施工质量符合人防工程施工标准标准要求。自评质量等级为合格。
五、施工过程对监督机构提出的要求整改的质量问题确已改正到位,并得到监理单位认可,竣工前检查中,质监机构及设计院提出的问题,已整改完毕,并出具了整改报告,整改报告已经监理及设计认可。
六、工程完工后,经我单位自查,确认工程已到达竣工标准,工程质量到达合格质量等级,工程结构平安和使用功能满足人防防护功能要求。
七、工程质量保证资料(包括检测报告和功能试验资料)根本齐全且已按要求装订。
八、结论:
鉴于以上工程建设和施工质量情况,本工程建设手续齐全,监理、质监到位,符合建筑法等有关法律法规。各分局部项工程质量指标均符合验收标准,过程施工资料有效、完整、齐全,我单位对本工程质量自评为合格。
