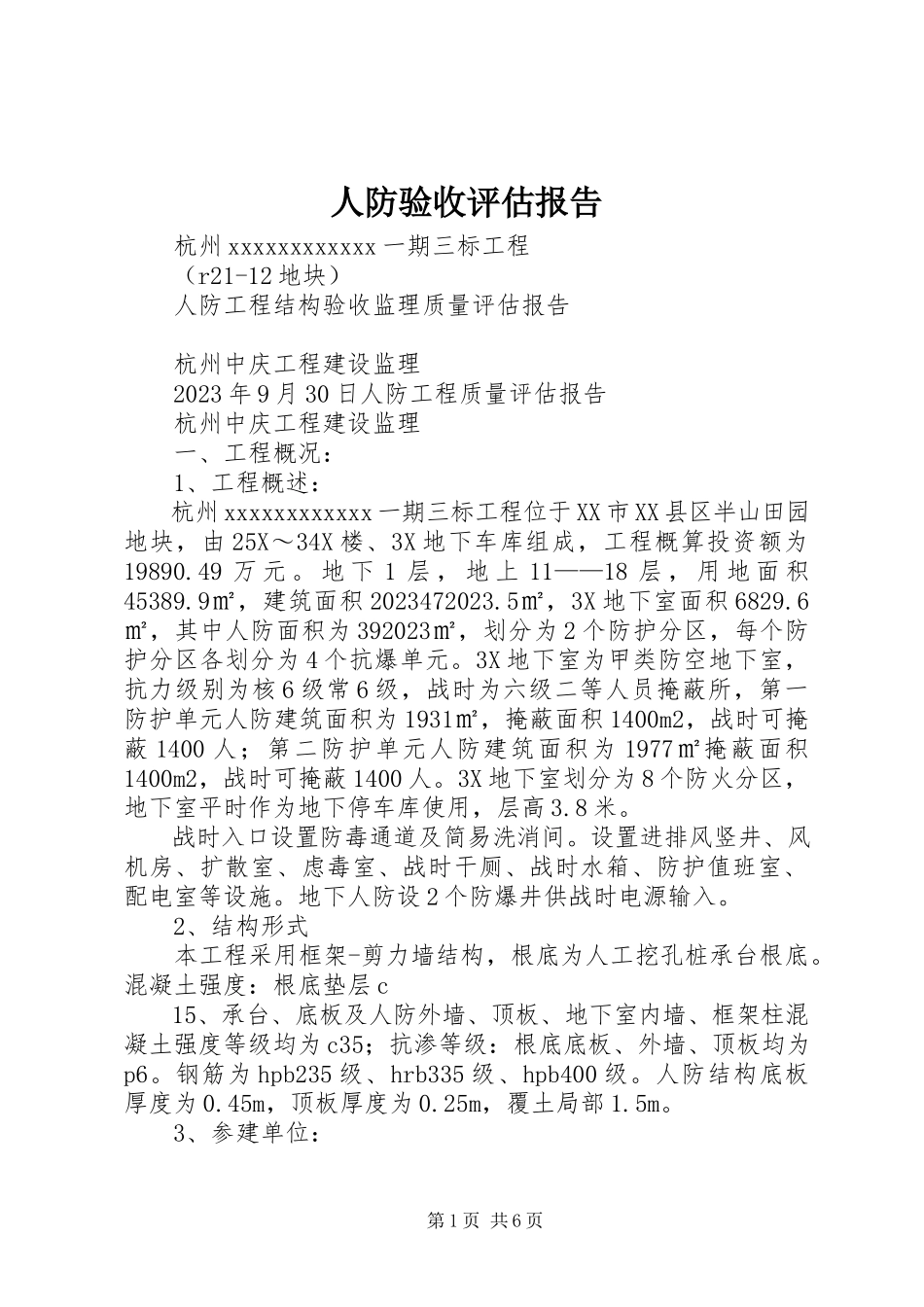

人防验收评估报告
杭州xxxxxxxxxxxx一期三标工程
(r21-12地块)
人防工程结构验收监理质量评估报告
杭州中庆工程建设监理
2023年9月30日人防工程质量评估报告
杭州中庆工程建设监理
一、工程概况:
1、工程概述:
杭州xxxxxxxxxxxx一期三标工程位于XX市XX县区半山田园地块,由25X~34X楼、3X地下车库组成,工程概算投资额为19890.49万元。地下1层,地上11——18层,用地面积45389.9㎡,建筑面积2023472023.5㎡,3X地下室面积6829.6㎡,其中人防面积为392023㎡,划分为2个防护分区,每个防护分区各划分为4个抗爆单元。3X地下室为甲类防空地下室,抗力级别为核6级常6级,战时为六级二等人员掩蔽所,第一防护单元人防建筑面积为1931㎡,掩蔽面积1400m2,战时可掩蔽1400人;第二防护单元人防建筑面积为1977㎡掩蔽面积1400m2,战时可掩蔽1400人。3X地下室划分为8个防火分区,地下室平时作为地下停车库使用,层高3.8米。
战时入口设置防毒通道及简易洗消间。设置进排风竖井、风机房、扩散室、虑毒室、战时干厕、战时水箱、防护值班室、配电室等设施。地下人防设2个防爆井供战时电源输入。
2、结构形式
本工程采用框架-剪力墙结构,根底为人工挖孔桩承台根底。混凝土强度:根底垫层c
15、承台、底板及人防外墙、顶板、地下室内墙、框架柱混凝土强度等级均为c35;抗渗等级:根底底板、外墙、顶板均为p6。钢筋为hpb235级、hrb335级、hpb400级。人防结构底板厚度为0.45m,顶板厚度为0.25m,覆土局部1.5m。
3、参建单位:

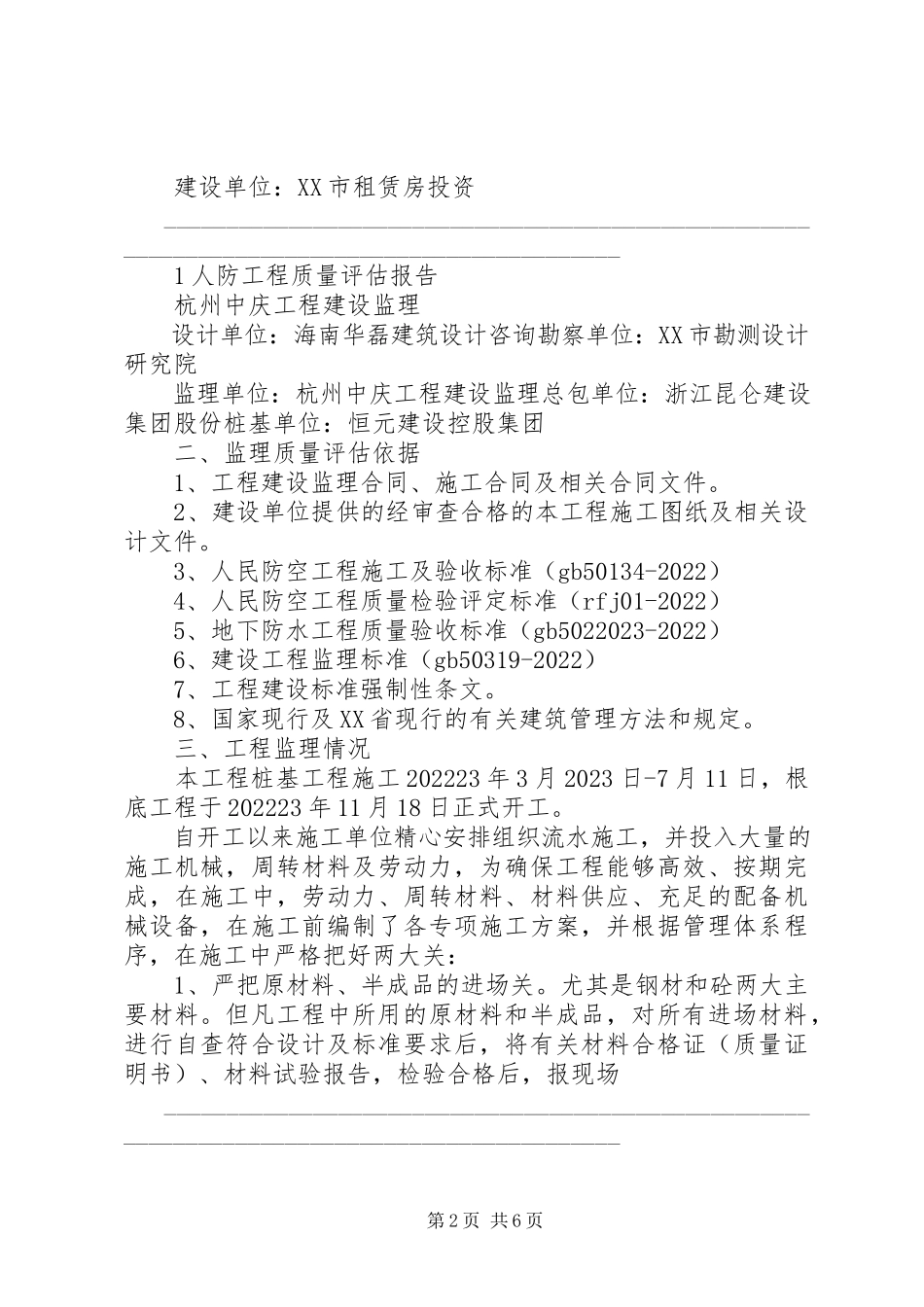

建设单位:XX市租赁房投资
____________________________________________________________________________________________
1人防工程质量评估报告
杭州中庆工程建设监理
设计单位:海南华磊建筑设计咨询勘察单位:XX市勘测设计研究院
监理单位:杭州中庆工程建设监理总包单位:浙江昆仑建设集团股份桩基单位:恒元建设控股集团
二、监理质量评估依据
1、工程建设监理合同、施工合同及相关合同文件。
2、建设单位提供的经审查合格的本工程施工图纸及相关设计文件。
3、人民防空工程施工及验收标准(gb50134-2022)
4、人民防空工程质量检验评定标准(rfj01-2022)
5、地下防水工程质量验收标准(gb5022023-2022)
6、建设工程监理标准(gb50319-2022)
7、工程建设标准强制性条文。
8、国家现行及XX省现行的有关建筑管理方法和规定。
三、工程监理情况
本工程桩基工程施工202223年3月2023日-7月11日,根底工程于202223年11月18日正式开工。
自开工以来施工单位精心安排组织流水施工,并投入大量的施工机械,周转材料及劳动力,为确保工程能够高效、按期完成,在施工中,劳动力、周转材料、材料供应、充足的配备机械设备,在施工前编制了各专项施工方案,并根据管理体系程序,在施工中严格把好两大关:
1、严把原材料、半成品的进场关。尤其是钢材和砼两大主要材料。但凡工程中所用的原材料和半成品,对所有进场材料,进行自查符合设计及标准要求后,将有关材料合格证(质量证明书)、材料试验报告,检验合格后,报现场
____________________________________________________________________________________________
2人防工程质量评估报告
杭州中庆工程建设监理

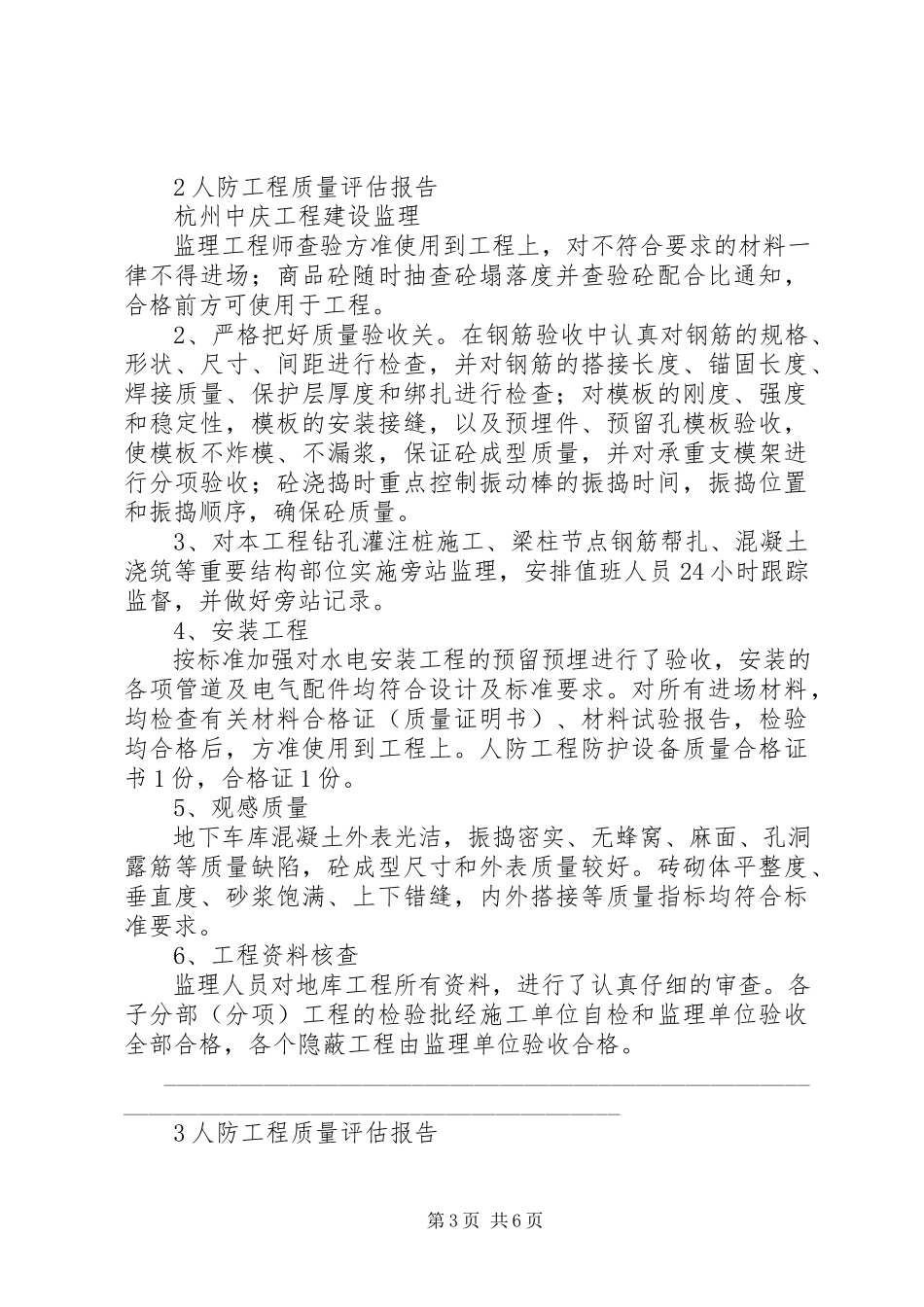

监理工程师查验方准使用到工程上,对不符合要求的材料一律不得进场;商品砼随时抽查砼塌落度并查验砼配合比通知,合格前方可使用于工程。
2、严格把好质量验收关。在钢筋验收中认真对钢筋的规格、形状、尺寸、间距进行检查,并对钢筋的搭接长度、锚固长度、焊接质量、保护层厚度和绑扎进行检查;对模板的刚度、强度和稳定性,模板的安装接缝,以及预埋件、预留孔模板验收,使模板不炸模、不漏浆,保证砼成型质量,并对承重支模架进行分项验收;砼浇捣时重点控制振动棒的振捣时间,振捣位置和振捣顺序,确保砼质量。
3、对本工程钻孔灌注桩施工、梁柱节点钢筋帮扎、混凝土浇筑等重要结构部位实施旁站监理,安排值班人员24小时跟踪监督,并做好旁站记录。
4、安装工程
按标准加强对水电安装工程的预留预埋进行了验收,安装的各项管道及电气配件均符合设计及标准要求。对所有进场材料,均检查有关材料合格证(质量证明书)、材料试验报告,检验均合格后,方准使用到工程上。人防工程防护设备质量合格证书1份,合格证1份。
5、观感质量
地下车库混凝土外表光洁,振捣密实、无蜂窝、麻面、孔洞、露筋等质量缺陷,砼成型尺寸和外表质量较好。砖砌体平整度、垂直度、砂浆饱满、上下错缝,内外搭接等质量指标均符合标准要求。
6、工程资料核查
监理人员对地库工程所有资料,进行了认真仔细的审查。各子分部(分项)工程的检验批经施工单位自检和监理单位验收全部合格,各个隐蔽工程由监理单位验收合格。
____________________________________________________________________________________________
3人防工程质量评估报告
杭州中庆工程建设监理
(一)主要材料供应单位:水泥:杭州三狮水泥钢筋:江苏沙钢、中天钢铁、江阴西城砼:浙江冠宇商品砼人防门:杭州钱江人防设备
防水材料:胜利油田大明新型建筑防水材料有限责任公司
(二)钢筋连接情况:
水平钢筋Φ12及以下采用绑扎连接,Φ14及以上采用焊接连接,hrb335Ф
16、Ф18复试各五组;hrb400Ф20、Ф
22、Ф25套筒连接报告分别为6组、5组、2023组;竖向钢筋采用电渣压力焊连接,复试结果均为合格。
四、分部工程质量检验核定情况
(一)工程总体质量情况:
1.该工程施工质量符合设计及验收标准、验评标准要求及有关规定。
2.隐蔽工程在隐蔽前均由施工单位通知有关单位进行验收,并形成质量验收记录。
3.涉及结构平安、使用功能的材料、构件、试块均按规定进行见证取样检验合格。
4.工程内部渗漏渗漏进行了统计,并在图纸中标明,施工单位出了相关的处理方案,进行了处理。
(二)分部工程质量核定情况:
1、结构工程:本工程桩基采用人工挖孔桩,共计934根,桩位中心、标高偏差符合设计及施工质量验收标准要求,桩基静载、低应变测试合格;地下室底板、
____________________________________________________________________________________________
4人防工程质量评估报告
杭州中庆工程建设监理
顶板、墙板均按要求梅花型布置拉钩拉结,人防墙身均采用止水螺杆进行拉结。施工过程中监理人员对人防口部、梁柱节点等关键部位的钢筋进行了旁站,对照图纸进行了一一核对,在合格的根底上才同意下道工序的施工。结构的模板、钢筋、混凝土分项工程施工过程质量经监理工程师检查验收合格。
本结构分部工程共包含7个分项工程,质量全部合格,本分部工程质量核定为合格。
2、防水工程。本工程混凝土采用c35p6抗渗混凝土,结构施工过程中,模板对拉螺栓、施工缝等分别采用加设止水片、加设止水板等措施,混凝土里实外光,预埋件位置正确,均有防水措施;结构外墙采用防水涂料施工,材料检验合格、施工质量符合设计及验收标准标准要求。
本分部工程共包含2个分项工程,质量全部合格,本分部工程质量核定为合格。
3、孔口防护工程。本工程人防门全部由杭州钱江人防设备提供。门框结构使用的钢材材质、规格符合设计要求,并在人防门角部设置了加强筋,锚固、焊接符合设计要求,混凝土振捣密实,外表平整光洁,无蜂窝、空洞、露筋等缺陷,本分部工程质量核定为合格。
4、给水排水工程。本工程给排水管道穿越防护密闭隔墙时,均按图纸要求预埋穿墙套管,各类套管的标高位置、防水、防抗力措施均符合设计要求和施工验收标准的规定。排水管道安装分项工程共包含4份,质量全部合格,本分部工程质量核定为合格。
5、建筑电气安装工程。人防区域电气管线均按图纸设计和标准要求进行预埋;接地体为镀锌扁钢与桩基主筋焊接,接地电阻符合要求。
配管及管内穿线分项工程共包含5份,质量全部合格,本分项工程质量
____________________________________________________________________________________________
5人防工程质量评估报告
杭州中庆工程建设监理
核定为优良;接地装置安装分项工程包含5份,质量全部合格,本分部工程质量核定为合格。
6、实体检测
地下室实体结构经杭州创新建筑工程检测对实体质量进行了检测,检测结果为合格。
七、监理评估结论:
根据人防工程质量检验评定标准,结合施工实际和监理情况,监理评定xxxxxxxxxxxx一期三标工程工程地下室人防结构工程质量等级为“合格〞工程。敬请人防办领导及专家检验,并提出珍贵意见。
杭州中庆工程建设监理
2023年9月30日
