2023 XX 电场 质量 监督 检查 报告

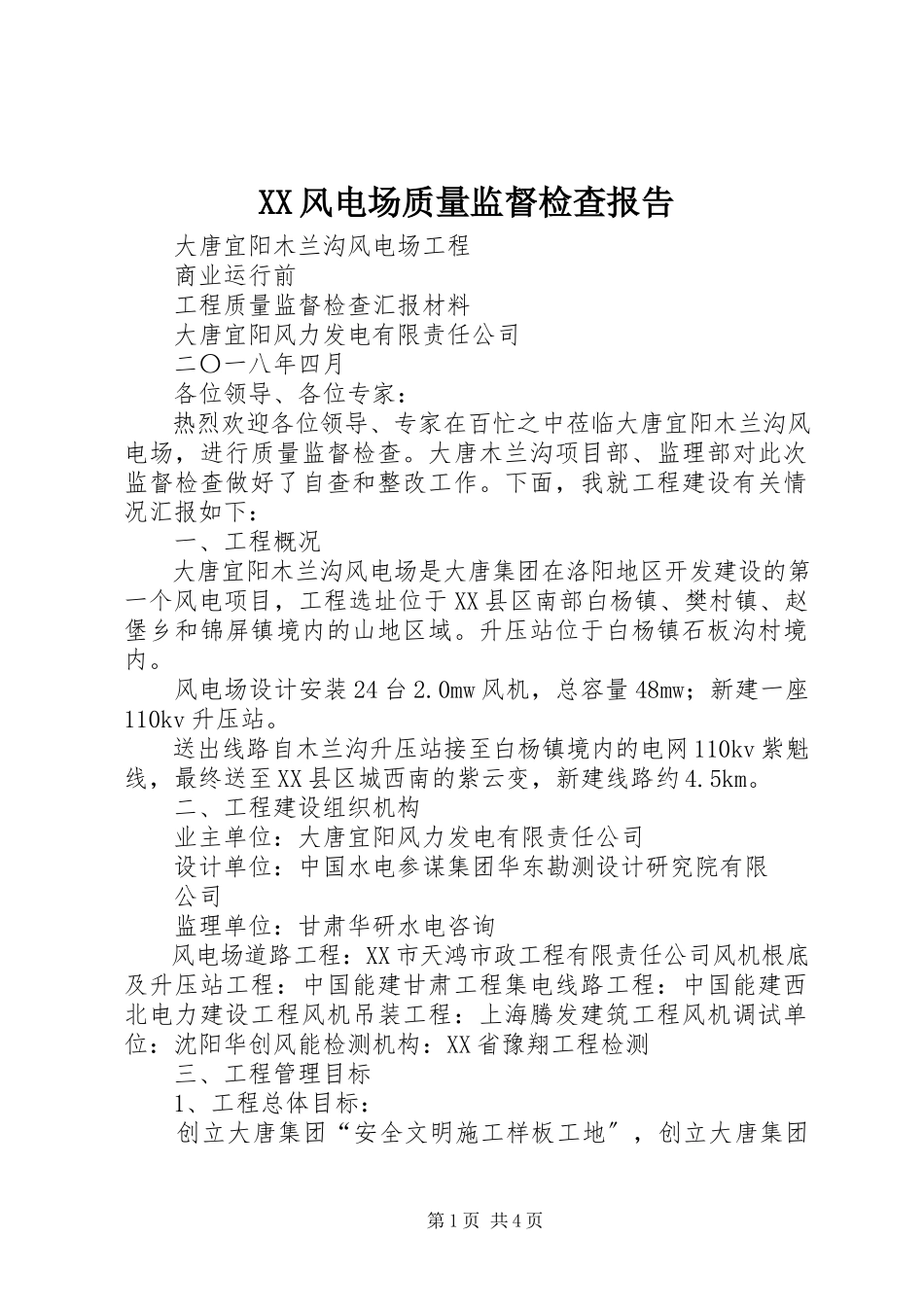

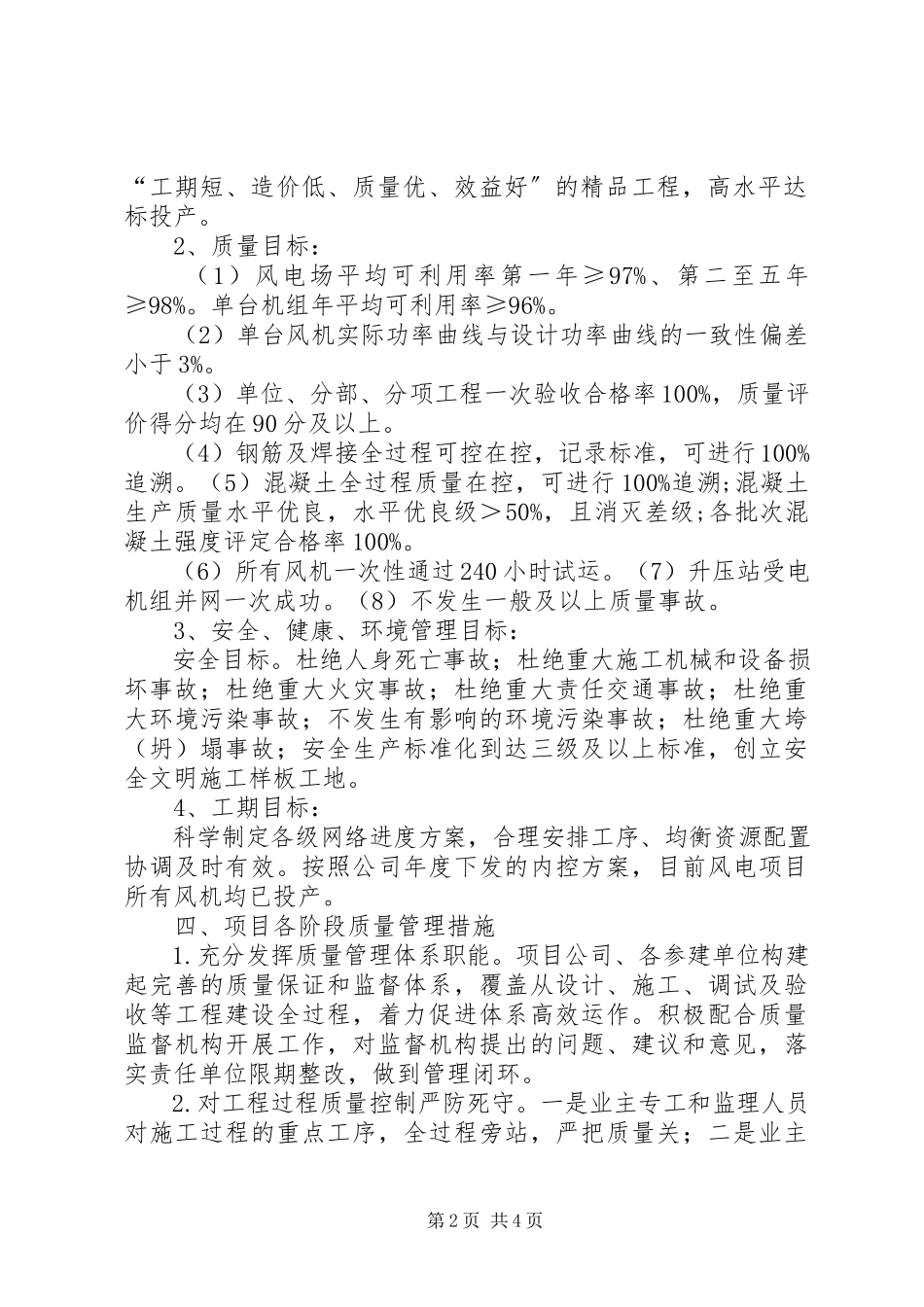

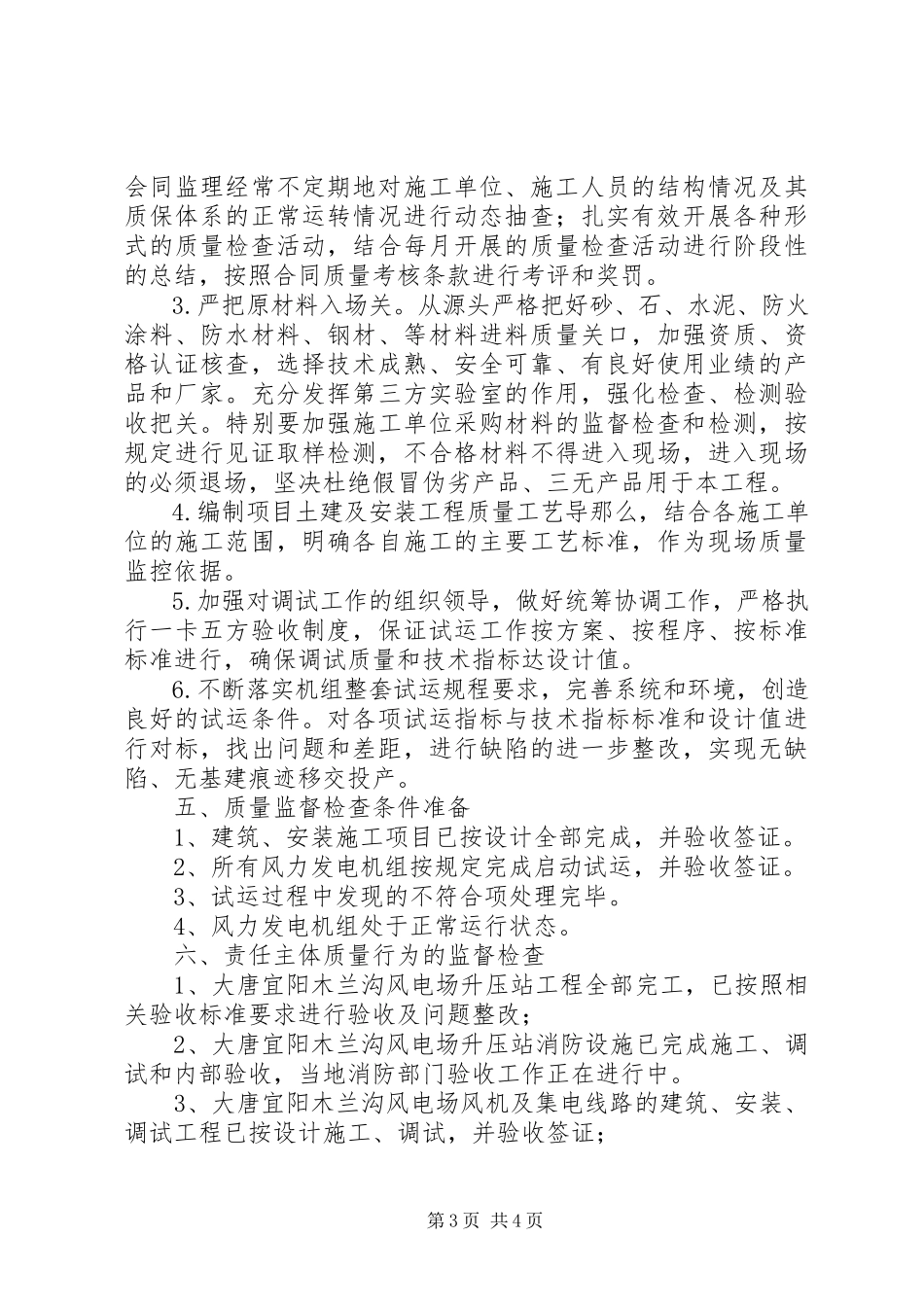

XX风电场质量监督检查报告 大唐宜阳木兰沟风电场工程 商业运行前 工程质量监督检查汇报材料 大唐宜阳风力发电有限责任公司 二〇一八年四月 各位领导、各位专家: 热烈欢迎各位领导、专家在百忙之中莅临大唐宜阳木兰沟风电场,进行质量监督检查。大唐木兰沟项目部、监理部对此次监督检查做好了自查和整改工作。下面,我就工程建设有关情况汇报如下: 一、工程概况 大唐宜阳木兰沟风电场是大唐集团在洛阳地区开发建设的第一个风电项目,工程选址位于XX县区南部白杨镇、樊村镇、赵堡乡和锦屏镇境内的山地区域。升压站位于白杨镇石板沟村境内。 风电场设计安装24台2.0mw风机,总容量48mw;新建一座110kv升压站。 送出线路自木兰沟升压站接至白杨镇境内的电网110kv紫魁线,最终送至XX县区城西南的紫云变,新建线路约4.5km。 二、工程建设组织机构 业主单位:大唐宜阳风力发电有限责任公司 设计单位:中国水电参谋集团华东勘测设计研究院有限 公司 监理单位:甘肃华研水电咨询 风电场道路工程:XX市天鸿市政工程有限责任公司风机根底及升压站工程:中国能建甘肃工程集电线路工程:中国能建西北电力建设工程风机吊装工程:上海腾发建筑工程风机调试单位:沈阳华创风能检测机构:XX省豫翔工程检测 三、工程管理目标 1、工程总体目标: 创立大唐集团“安全文明施工样板工地〞,创立大唐集团“工期短、造价低、质量优、效益好〞的精品工程,高水平达标投产。 2、质量目标: (1)风电场平均可利用率第一年≥97%、第二至五年≥98%。单台机组年平均可利用率≥96%。 (2)单台风机实际功率曲线与设计功率曲线的一致性偏差小于3%。 (3)单位、分部、分项工程一次验收合格率100%,质量评价得分均在90分及以上。 (4)钢筋及焊接全过程可控在控,记录标准,可进行100%追溯。(5)混凝土全过程质量在控,可进行100%追溯;混凝土生产质量水平优良,水平优良级>50%,且消灭差级;各批次混凝土强度评定合格率100%。 (6)所有风机一次性通过240小时试运。(7)升压站受电、机组并网一次成功。(8)不发生一般及以上质量事故。 3、安全、健康、环境管理目标: 安全目标。杜绝人身死亡事故;杜绝重大施工机械和设备损坏事故;杜绝重大火灾事故;杜绝重大责任交通事故;杜绝重大环境污染事故;不发生有影响的环境污染事故;杜绝重大垮(坍)塌事故;安全生产标准化到达三级及以上标准,创立安全文明施工样板工地。 4、工期目标: 科学制定各级网络进度方案,合理安排工序、均衡资源配置,协调及时有效。按照公司年度下发的内控方案,目前风电项目所有风机均已投产。 四、项目各阶段质量管理措施 1.充分发挥质量管理体系职能。项目公司、各参建单位构建起完善的质量保证和监督体系,覆盖从设计、施工、调试及验收等工程建设全过程,着力促进体系高效运作。积极配合质量监督机构开展工作,对监督机构提出的问题、建议和意见,落实责任单位限期整改,做到管理闭环。 2.对工程过程质量控制严防死守。一是业主专工和监理人员对施工过程的重点工序,全过程旁站,严把质量关;二是业主会同监理经常不定期地对施工单位、施工人员的结构情况及其质保体系的正常运转情况进行动态抽查;扎实有效开展各种形式的质量检查活动,结合每月开展的质量检查活动进行阶段性的总结,按照合同质量考核条款进行考评和奖罚。 3.严把原材料入场关。从源头严格把好砂、石、水泥、防火涂料、防水材料、钢材、等材料进料质量关口,加强资质、资格认证核查,选择技术成熟、安全可靠、有良好使用业绩的产品和厂家。充分发挥第三方实验室的作用,强化检查、检测验收把关。特别要加强施工单位采购材料的监督检查和检测,按规定进行见证取样检测,不合格材料不得进入现场,进入现场的必须退场,坚决杜绝假冒伪劣产品、三无产品用于本工程。 4.编制项目土建及安装工程质量工艺导那么,结合各施工单位的施工范围,明确各自施工的主要工艺标准,作为现场质量监控依据。 5.加强对调试工作的组织领导,做好统筹协调工作,严格执行一卡五方验收制度,保证试运工作按方案、按程序、按标准标准进行,确保调试质量和技术指标达设计值。 6.不断落实机组整套试运规程要求,完善系统和环境,创造良好的试运条件。对各项试运指标与技术指标标准和设计值进行对标,找出问题和差距,进行缺陷的进一步整改,实现无缺陷、无基建痕迹移交投产。 五、质量监督检查条件准备 1、建筑、安装施工项目已按设计全部完成,并验收签证。 2、所有风力发电机组按规定完成启动试运,并验收签证。 3、试运过程中发现的不符合项处理完毕。 4、风力发电机组处于正常运行状态。 六、责任主体质量行为的监督检查 1、大唐宜阳木兰沟风电场升压站工程全部完工,已按照相关验收标准要求进行验收及问题整改; 2、大唐宜阳木兰沟风电场升压站消防设施已完成施工、调试和内部验收,当地消防部门验收工作正在进行中。 3、大唐宜阳木兰沟风电场风机及集电线路的建筑、安装、调试工程已按设计施工、调试,并验收签证; 4、建设单位组织进行了自检,并整改完毕,实施闭环; 5、所有风力发电机组按规定完成启动试运,并验收签证; 6、试运过程中发现的不符合项处理完毕; 7、所有风力发电机组均已处于正常运行状态。 各位领导、各位专家,宜阳木兰沟风电项目自开工以来,在省质检中心站的指导下,在项目公司、各参建单位的共同努力,克服阻工、等不利因素,以创立“大唐集团精品工程〞为目标,以实现工程质量、安全管理目标为核心,全成落实各项质量及安全文明施工筹划措施,现已根本完成项目建设任务。在此代表大唐清洁能源公司对各位的辛勤劳动表示衷心感谢。 最后,祝各位专家在洛期间身体健康、工作愉快。 大唐河南清洁能源有限责任公司 宜阳木兰沟项目部 2023年04月27日 第6页 共6页

此文档下载收益归作者所有

下载文档
你可能关注的文档
收起
展开
