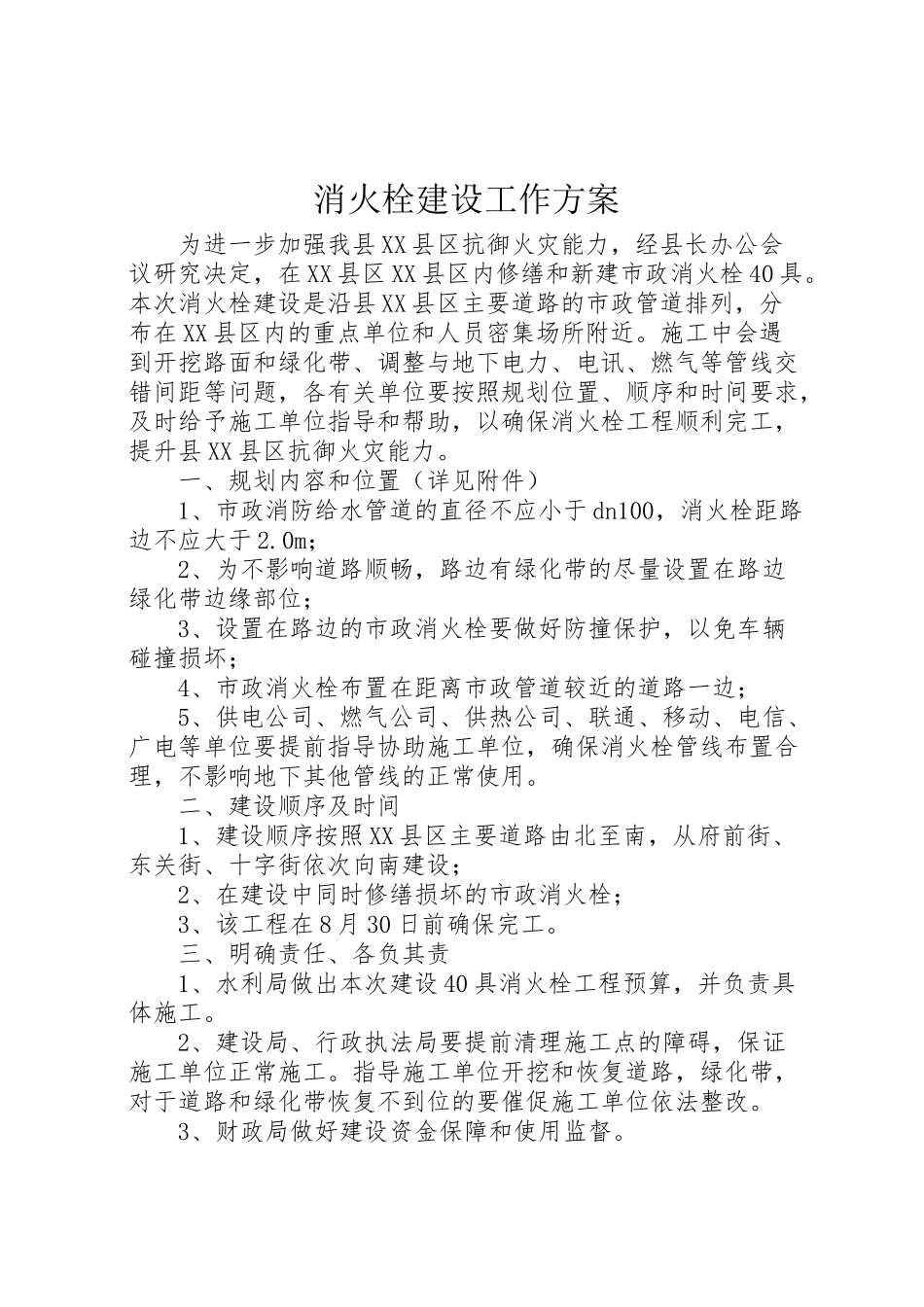

消火栓建设工作方案
为进一步加强我县XX县区抗御火灾能力,经县长办公会议研究决定,在XX县区XX县区内修缮和新建市政消火栓40具。本次消火栓建设是沿县XX县区主要道路的市政管道排列,分布在XX县区内的重点单位和人员密集场所附近。施工中会遇到开挖路面和绿化带、调整与地下电力、电讯、燃气等管线交错间距等问题,各有关单位要按照规划位置、顺序和时间要求,及时给予施工单位指导和帮助,以确保消火栓工程顺利完工,提升县XX县区抗御火灾能力。
一、规划内容和位置(详见附件)
1、市政消防给水管道的直径不应小于dn100,消火栓距路边不应大于2.0m;
2、为不影响道路顺畅,路边有绿化带的尽量设置在路边绿化带边缘部位;
3、设置在路边的市政消火栓要做好防撞保护,以免车辆碰撞损坏;
4、市政消火栓布置在距离市政管道较近的道路一边;
5、供电公司、燃气公司、供热公司、联通、移动、电信、广电等单位要提前指导协助施工单位,确保消火栓管线布置合理,不影响地下其他管线的正常使用。
二、建设顺序及时间
1、建设顺序按照XX县区主要道路由北至南,从府前街、东关街、十字街依次向南建设;
2、在建设中同时修缮损坏的市政消火栓;
3、该工程在8月30日前确保完工。
三、明确责任、各负其责
1、水利局做出本次建设40具消火栓工程预算,并负责具体施工。
2、建设局、行政执法局要提前清理施工点的障碍,保证施工单位正常施工。指导施工单位开挖和恢复道路,绿化带,对于道路和绿化带恢复不到位的要催促施工单位依法整改。
3、财政局做好建设资金保障和使用监督。

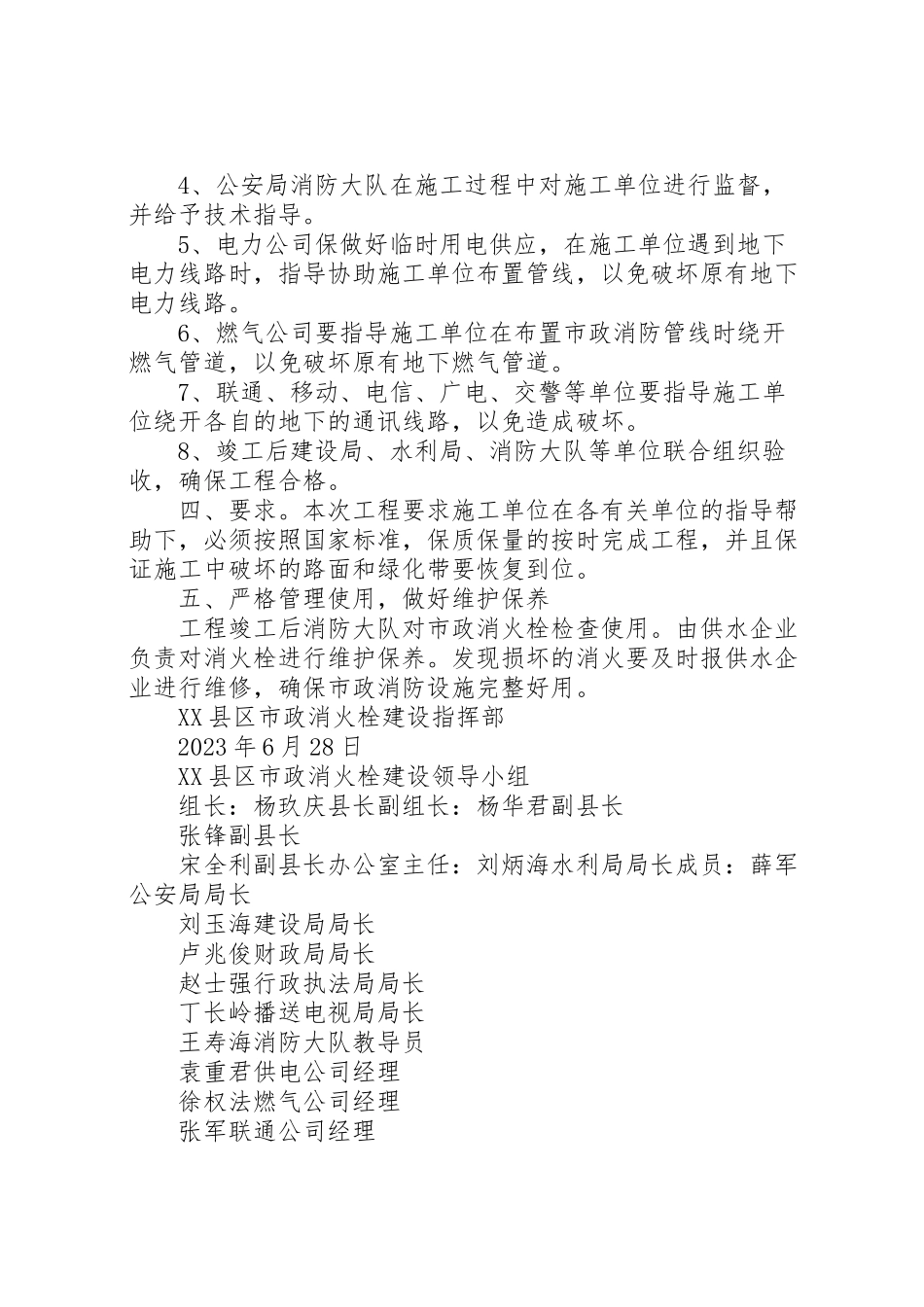

4、公安局消防大队在施工过程中对施工单位进行监督,并给予技术指导。
5、电力公司保做好临时用电供应,在施工单位遇到地下电力线路时,指导协助施工单位布置管线,以免破坏原有地下电力线路。
6、燃气公司要指导施工单位在布置市政消防管线时绕开燃气管道,以免破坏原有地下燃气管道。
7、联通、移动、电信、广电、交警等单位要指导施工单位绕开各自的地下的通讯线路,以免造成破坏。
8、竣工后建设局、水利局、消防大队等单位联合组织验收,确保工程合格。
四、要求。本次工程要求施工单位在各有关单位的指导帮助下,必须按照国家标准,保质保量的按时完成工程,并且保证施工中破坏的路面和绿化带要恢复到位。
五、严格管理使用,做好维护保养
工程竣工后消防大队对市政消火栓检查使用。由供水企业负责对消火栓进行维护保养。发现损坏的消火要及时报供水企业进行维修,确保市政消防设施完整好用。
XX县区市政消火栓建设指挥部
2023年6月28日
XX县区市政消火栓建设领导小组
组长:杨玖庆县长副组长:杨华君副县长
张锋副县长
宋全利副县长办公室主任:刘炳海水利局局长成员:薛军公安局局长
刘玉海建设局局长
卢兆俊财政局局长
赵士强行政执法局局长
丁长岭播送电视局局长
王寿海消防大队教导员
袁重君供电公司经理
徐权法燃气公司经理
张军联通公司经理
刘学斌电信公司经理
张峰移动公司经理

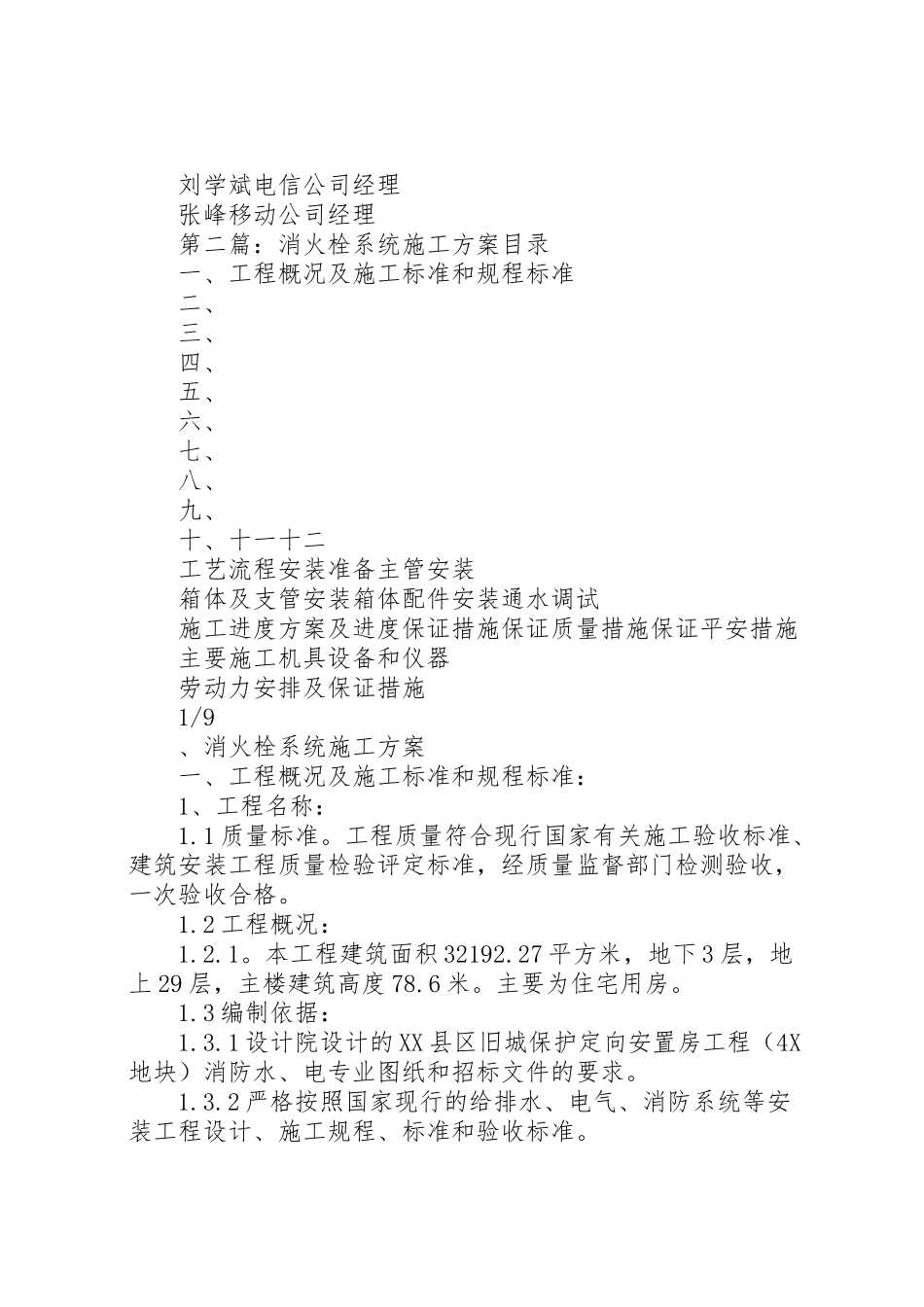

第二篇:消火栓系统施工方案目录
一、工程概况及施工标准和规程标准
二、
三、
四、
五、
六、
七、
八、
九、
十、十一十二
工艺流程安装准备主管安装
箱体及支管安装箱体配件安装通水调试
施工进度方案及进度保证措施保证质量措施保证平安措施
主要施工机具设备和仪器
劳动力安排及保证措施
1/9
、消火栓系统施工方案
一、工程概况及施工标准和规程标准:
1、工程名称:
1.1质量标准。工程质量符合现行国家有关施工验收标准、建筑安装工程质量检验评定标准,经质量监督部门检测验收,一次验收合格。
1.2工程概况:
1.2.1。本工程建筑面积32192.27平方米,地下3层,地上29层,主楼建筑高度78.6米。主要为住宅用房。
1.3编制依据:
1.3.1设计院设计的XX县区旧城保护定向安置房工程(4X地块)消防水、电专业图纸和招标文件的要求。
1.3.2严格按照国家现行的给排水、电气、消防系统等安装工程设计、施工规程、标准和验收标准。
1).建筑工程施工质量验收统一标准gb50300-20232).工程建设标准强制性条文。
3).建筑给水及消火栓系统技术标准gb50974-20234).建筑施工平安检查标准(jgj59-2023)5).施工现场临时用电平安技术标准(jgj46-2023)6).建筑机械使用平安技术规程jgj33-2023
二、工艺流程:
安装准备→干管安装→箱体及支管安装→箱体配件安装→通水调试
三、安装准备:
3.1认真熟悉图纸,结合现场情况复核管道的坐标、标高是否位置得当,如有问题,及时与设计人员研究解决,办理洽商手续。
3.2检查预留及预埋是否正确,临时剔凿应与设计工建协调好。
3.3检查设备材料是否符合设计要求和质量标准。
2/9
3.4安排合理的施工顺序、防止工种交叉作业干扰,影响施工。
四、主管安装:
依据图纸进行现场放线,并进行地下管线以及地表障碍物的调查,防止盲目施工造成对原有设施的损坏。核对综合管线图,如有问题应及时协调,防止碰撞。
4.1检查施工机具、现场条件、土建进度是否具备连续施工的条件。
4.2向业主、当地消防行政主管部门申请报批消防工程开工报告。对到达施工现场的管材、系统组件、管件进行现场检查,不符合要求的严禁使用。
4.3疏通、清理和修正原预留预埋的孔洞:
4.4根据图纸,吊线校正孔洞的位置,做到孔洞大小适度,位置准确无误。
4.5管道运输:
4.5.1由一楼至各层的垂直运输可利用施工电梯完成。
4.5.2楼面各层水平运输,采用轻型手推式叉车运输。注意管道在各楼层上应分散摆放,不得集中堆放在一处。
4.5.3屋面层的设备和各层消防器材利用施工电梯进行垂直运输。地下室设备用人工运入地下层。
4.6沟槽式管件连接施工要点:
4.6.1准备好配件和附件,将一根已滚槽的钢管就位,并在其端部套上橡胶密封圈,将另外一根已滚槽的钢管靠近已套橡胶密封圈的钢管端部,两端间应按标准要求留有一定间隙。
4.6.2使橡胶密封圈位于接口中间位置,并在其周边均匀涂抹润滑剂(洗洁精或肥皂水)。同时,检查两根管道中轴线是否一致。
4.6.3在接口位置橡胶圈外侧套上、下接头卡箍,并将接头凸缘卡进沟槽内。用力压紧上下沟槽件的耳部,并用木榔头敲紧凸缘处,将
3/9
上下卡箍卡紧。在接头沟槽件的螺孔位置穿上螺栓,均匀轮换紧螺栓。最后应检查确认接头凸边是否全圆周卡进沟槽内。
4.6.4安装机械三通、机械四通的钢管应在接头部位用开孔机开孔。方法是将开孔机用专用链条将开孔机固定于开孔位置处,启动开孔机转动钻头,操作开孔机顶部手轮,转动手轮缓慢压下,并适量添加润滑剂,去除开孔钻头处的铁屑、残渣,使钻头在钢管上开孔。新开孔周围的铁屑、残渣应清理干净;如孔洞有毛刺,应用砂轮机打磨光滑。然后将机械三通、四通卡箍置于孔洞上下,按照前述方法,紧固螺栓即可。
(1).管道切口整齐,不得使用氧气切割,采用机具切割。
(2).管口毛刺用手提砂轮机去除,管口平整无毛刺;(3).滚沟槽的深度适度,管道的圆度、外径、管壁厚度均要符合产品质量标准。
(4).遵循标准要求管道需要变径时采用异径接头,禁止采用补芯。管道穿越楼板时必须设置套管并进行封堵。
(5).管道穿越楼板时必须设置套管并进行封堵。
五、箱体及支管安装:
5.1消火体箱体要符合设计要求(其材质有木、铁和铝合金等),栓阀有单出口和双出口双控等。产品均应有消防部门的制造许可证及合格证方可使用。
5.2消火栓支管要以栓阀的坐标,标高定位甩口,核定后再稳固消火栓箱,箱体找正稳固后再把栓阀安装好,栓阀侧装在箱内时应在箱门开启的一侧,箱门开启的一侧,箱门开启应灵活。
5.3消火栓箱体安装在轻体隔墙上应有加固措施。
5.4消火栓管道安装完按设计指定压力进行水压试验。如设计无要求一般工作压力在1.0mpa以下,试验压力为1.4mpa.工作压力为1mpa以上,试压压力为工作压力加0.4mpa,稳压30分钟,无渗漏为合格。为配合装修,试压可分段进行。
4/9
5.5消火栓系统管道试压完可连续作冲洗工作,冲洗时管内水流量应满足设计要求,进出水口水质一致时方可结束。
六、箱体配件安装:
应在交工前进行。消防水龙带应折好放在挂架上式卷实、盘紧放在箱内;消防水枪要竖放在箱体内侧,自救式水枪和软管应放在挂卡上或放在箱底部。消防水龙带与水枪,快速接头的连接,一般用14X铅丝绑扎两道,每道不少于两圈,使用卡箍时,在里侧加一道铅丝。设有电控按钮时,应注意与电器专业配合施工。
七、通水调试:
7.1通水调试前消防设备包括水泵、结合器、节流装置等应安装完,其中水泵做完单机调试工作。
7.2系统通水到达工作压力,选系统最不利点消火栓做试验,通过水泵结合器及消防水泵加压,消防栓喷放压力均应满足设计要求。
八、施工进度方案及进度保证措施
1.施工进度方案
本工程工期要求。与土建工程同步,按竣工日期竣工。以此为依据编制施工进度方案,随时跟进土建进度,按业主要求工期完工。
2.进度方案保证措施
为确保工期进度,根据本工程内容,综合我公司施工能力及以往类似工程施工经验,特采取如下保证措施:a)按工程法施工管理要求,现场成立工程经理部,设工程经理1名,工程经理对工程进度、质量、平安全面负责,从组织上保证总体进度的实现。
b)管理机构、管理人员超前介入,做好管理规划和管理工作的程序制定、准备好管理手段、精心筹划、精心组织;作好施工各项准备工作,搞好临时设施的搭设等。
c)严格按施工进度控制方案的要求进行施工,保证相互衔接,使施工顺利进行。
5/9
d)选调精干施工人员,全力保证优先安排所需人力、物力。e)对到货设备和半成品适时开箱检查,发现问题尽早解决处理。f)加强施工过程的施工质量检查监督,确保优质高速,防止返工,用高质量与平安生产保证施工进度。
g)采取切实可行的冬雨季施工措施,保证连续作业,确保进度及质量。h)合理配置资源,优化施工程序。
i)本工程采用各工种平行施工法,确保关键工序施工工期,充分利用各工种种自由时差,合理调配工程人、机、物,以确保整个工程进度。
j)全面推行方案管理,采用方案跟踪技术和动态管理方法,对方案的实施进行调整平行。坚持周方案生产、进度、技术、质量协调会制度。各工程部根据工程总进度方案编制月进度方案和周进度方案,专业施工员每天向施工班组下达日工作方案,并对日工作方案
