分享
2023年村级道路硬化工作方案新编.docx
下载文档

ID:559859

大小:12.41KB

页数:3页

格式:DOCX

时间:2023-04-10

收藏 分享赚钱
温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707

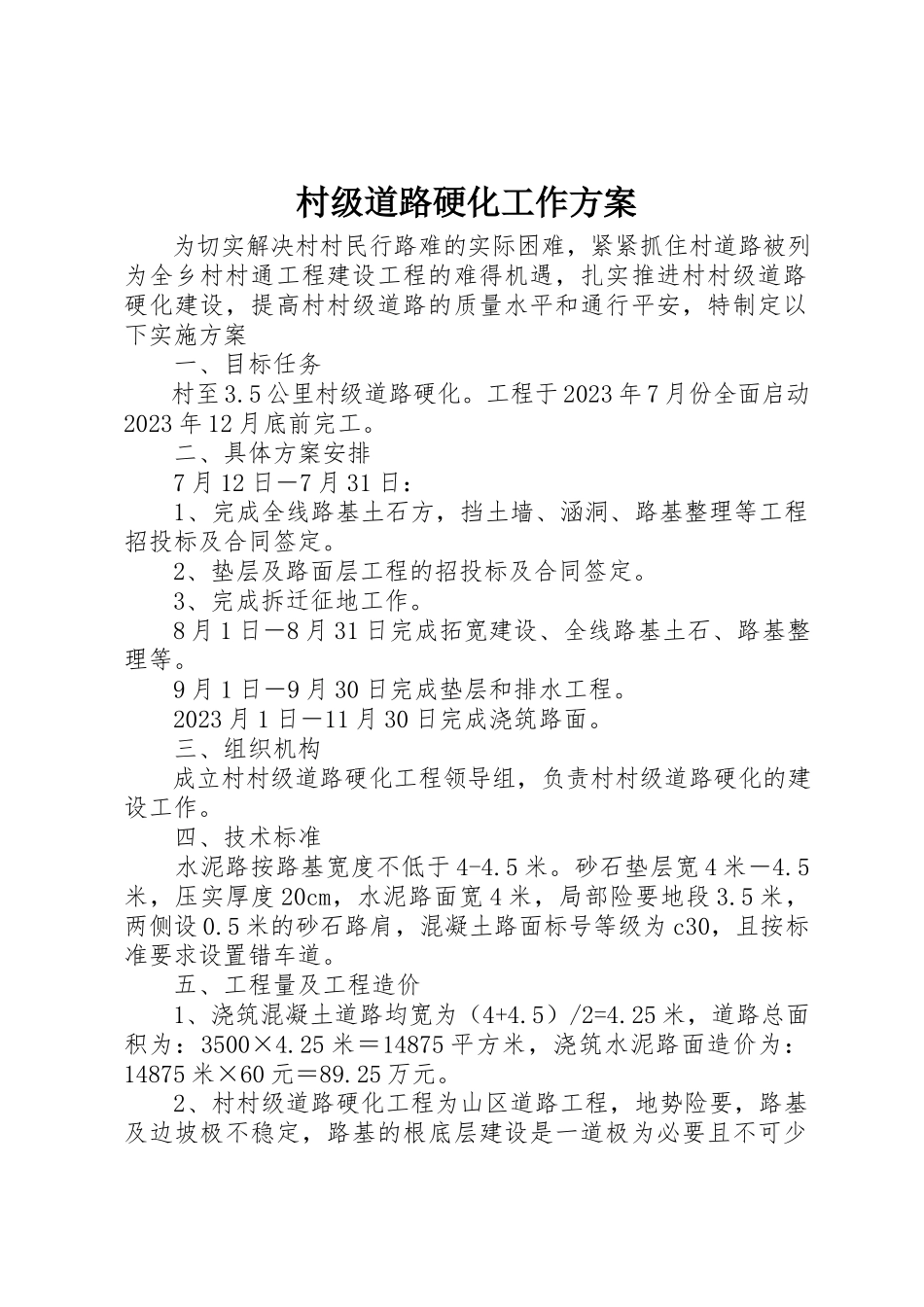

2023 年村级 道路 硬化 工作方案 新编

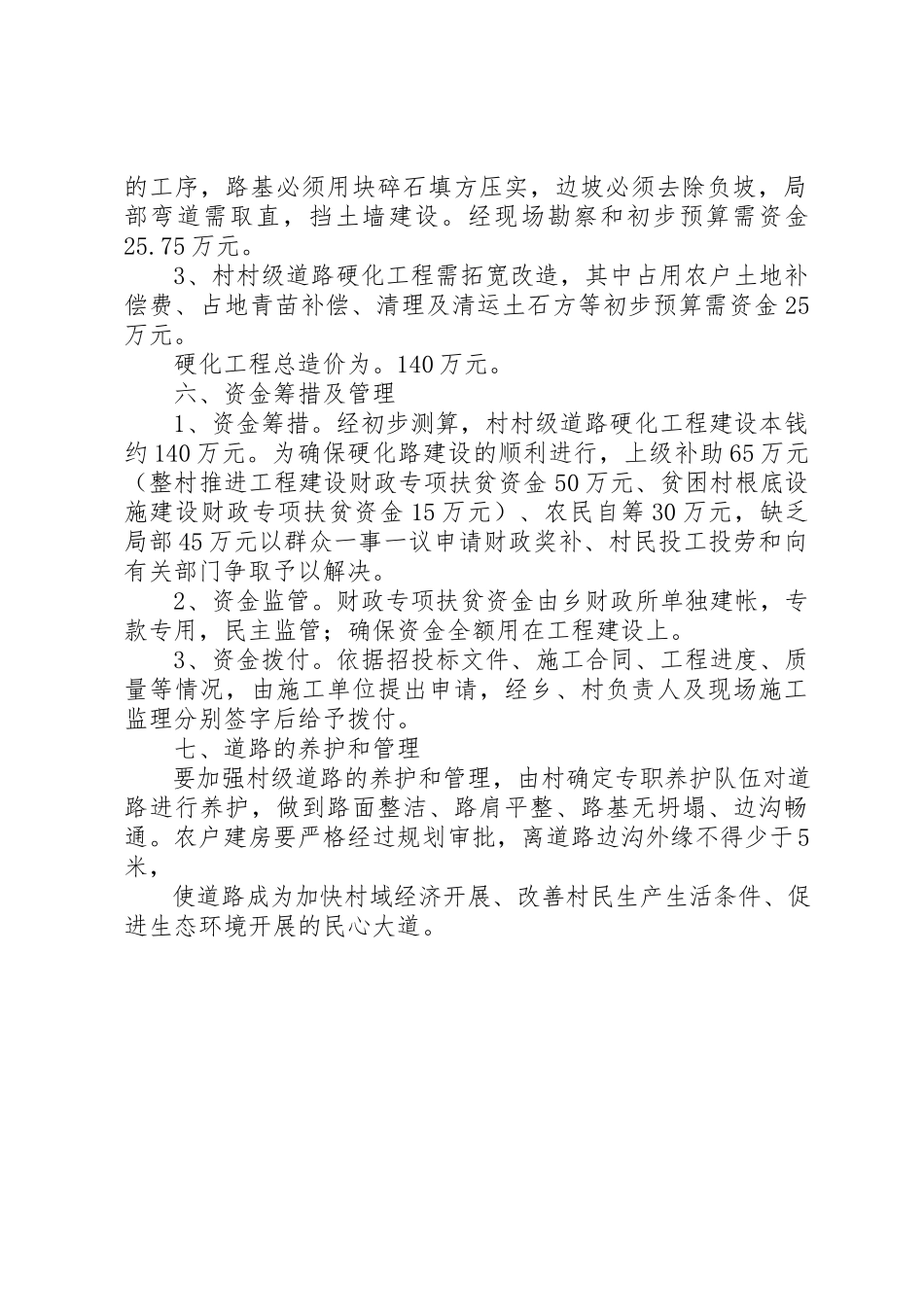

村级道路硬化工作方案 为切实解决村村民行路难的实际困难,紧紧抓住村道路被列为全乡村村通工程建设工程的难得机遇,扎实推进村村级道路硬化建设,提高村村级道路的质量水平和通行平安,特制定以下实施方案 一、目标任务 村至3.5公里村级道路硬化。工程于2023年7月份全面启动,2023年12月底前完工。 二、具体方案安排 7月12日-7月31日: 1、完成全线路基土石方,挡土墙、涵洞、路基整理等工程招投标及合同签定。 2、垫层及路面层工程的招投标及合同签定。 3、完成拆迁征地工作。 8月1日-8月31日完成拓宽建设、全线路基土石、路基整理等。 9月1日-9月30日完成垫层和排水工程。 2023月1日-11月30日完成浇筑路面。 三、组织机构 成立村村级道路硬化工程领导组,负责村村级道路硬化的建设工作。 四、技术标准 水泥路按路基宽度不低于4-4.5米。砂石垫层宽4米-4.5米,压实厚度20cm,水泥路面宽4米,局部险要地段3.5米,两侧设0.5米的砂石路肩,混凝土路面标号等级为c30,且按标准要求设置错车道。 五、工程量及工程造价 1、浇筑混凝土道路均宽为(4+4.5)/2=4.25米,道路总面积为:3500×4.25米=14875平方米,浇筑水泥路面造价为:14875米×60元=89.25万元。 2、村村级道路硬化工程为山区道路工程,地势险要,路基及边坡极不稳定,路基的根底层建设是一道极为必要且不可少的工序,路基必须用块碎石填方压实,边坡必须去除负坡,局部弯道需取直,挡土墙建设。经现场勘察和初步预算需资金25.75万元。 3、村村级道路硬化工程需拓宽改造,其中占用农户土地补偿费、占地青苗补偿、清理及清运土石方等初步预算需资金25万元。 硬化工程总造价为。140万元。 六、资金筹措及管理 1、资金筹措。经初步测算,村村级道路硬化工程建设本钱约140万元。为确保硬化路建设的顺利进行,上级补助65万元(整村推进工程建设财政专项扶贫资金50万元、贫困村根底设施建设财政专项扶贫资金15万元)、农民自筹30万元,缺乏局部45万元以群众一事一议申请财政奖补、村民投工投劳和向有关部门争取予以解决。 2、资金监管。财政专项扶贫资金由乡财政所单独建帐,专款专用,民主监管;确保资金全额用在工程建设上。 3、资金拨付。依据招投标文件、施工合同、工程进度、质量等情况,由施工单位提出申请,经乡、村负责人及现场施工监理分别签字后给予拨付。 七、道路的养护和管理 要加强村级道路的养护和管理,由村确定专职养护队伍对道路进行养护,做到路面整洁、路肩平整、路基无坍塌、边沟畅通。农户建房要严格经过规划审批,离道路边沟外缘不得少于5米, 使道路成为加快村域经济开展、改善村民生产生活条件、促进生态环境开展的民心大道。

此文档下载收益归作者所有

下载文档
你可能关注的文档
收起
展开
