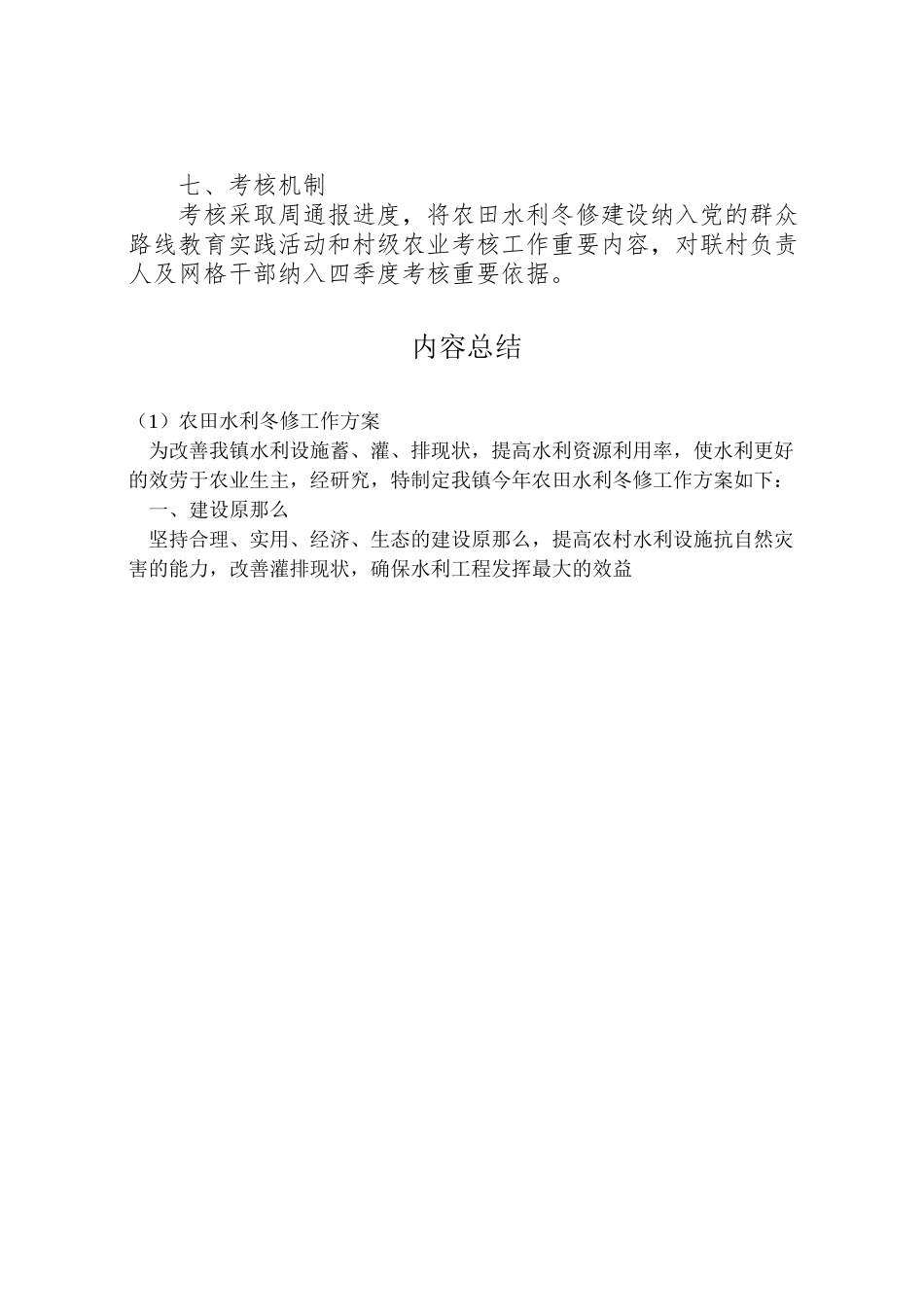

农田水利冬修工作方案 为改善我镇水利设施蓄、灌、排现状,提高水利资源利用率,使水利更好的效劳于农业生主,经研究,特制定我镇今年农田水利冬修工作方案如下: 一、建设原那么 坚持合理、实用、经济、生态的建设原那么,提高农村水利设施抗自然灾害的能力,改善灌排现状,确保水利工程发挥最大的效益。 二、组织建设 成立农田水利冬修建设领导小组: 参谋: 组长: 副组长: 成员: 领导小组下设办公室,由刘琼任办公室主任。 三、建设管理 (一)申报流程。村民小组(党小组)向村申报,由村向镇政府申报后初审再汇总,报市水利建设指挥部核定后下达实施方案。 (二)实施主体。党委政府负责组织领导,支村两委充分发挥基层党小组、村民小组和群众建设主体作用,让广阔群众采用投工投劳或捐资等形式积极参与。 (三)督查形式。工程申报程序、实施内容及奖补额度实行公开,各联村领导负责联系村工程的督查实施情况。 (四)验收工作。验收标准按市水利建设指挥部制定的标准执行,各工程完成后报镇政府初验后再报市水利建设指挥部验收,并接受上级检查验收。 (五)资金拨付。工程实施过程中按年度拨付50%以内的工程款,工程通过上级验收合格后拨付剩余款项。 四、实施范围 农田水利建设范围: (一)水面面积达2.5亩且蓄水量达3000立方以上,未实施过清淤整治的灌溉山(平)塘;塘容5万立方及以上的病险骨干大山塘。 (二)超过1平方米过流断面的大中型灌区及小型水库支干渠(已衬砌硬化的渠道清淤工程不在补助范围之内) (三)流域面积5至200千平方的农村小型河道。 (四)过流断面小于1平方米田间灌排渠道(已衬砌硬化的渠道清淤工程不在补助范围之内) (五)控灌面积到达50亩及以上的小型河坝(水闸) (六)10kw及以上小型抗旱时埠或泵站更新改造。 五、实施原那么 (一)践行党的群众路线,坚持干部一线抓。坚持各党政领导联村亲自抓原那么,带着网格干部深入农田水利建设现场,以参与农田水利建设的实际行动,搭建实践群众路线的平台。 (二)要充分发挥党组织引领作用,发挥群众一起干,要召开好组长会议及党小组会议,户主会议,组织座谈或逐户走访等方式,引导群众直面问题,共议对策。坚持“群众自主〞的原那么,发动受益村组的农民自主筹资筹劳,自发建设农田水利,改变过去“以奖代补〞重点工程的做法,对所有经过审批同意的工程,按“民办公助〞方法予以补助,真正实现“要我修水利〞向“我要修水利〞转变。 (三)突出农田水利实效,做到让群众满意。一是在建设方向上,以完善田间水利配套工程为重点,突出沟渠疏浚、山塘清淤和小型河坝。二是在工程确定上,采取村民小组(党小组)向村申报,由村汇总后报镇领导小组初审,市水利建设指挥部审定的方法确定工程。三是在建设标准上,以生态、实用为重点,河道重在清障护坡,沟渠重在清整疏浚,山塘重在清淤扩容,护砌重在木桩加固,注重生态化和实用性。 六、时间安排 (一)摸底阶段2023年10月15号至10月20号 (二)申报阶段2023年10月20号至10月30号 (三)工程核定阶段2023年10月31号至11月5号 (四)所有工程启动截止阶段2023年11月25日 (五)工程实施落实阶段2023年11月至12月底 七、考核机制 考核采取周通报进度,将农田水利冬修建设纳入党的群众路线教育实践活动和村级农业考核工作重要内容,对联村负责人及网格干部纳入四季度考核重要依据。 内容总结 (1)农田水利冬修工作方案 为改善我镇水利设施蓄、灌、排现状,提高水利资源利用率,使水利更好的效劳于农业生主,经研究,特制定我镇今年农田水利冬修工作方案如下: 一、建设原那么 坚持合理、实用、经济、生态的建设原那么,提高农村水利设施抗自然灾害的能力,改善灌排现状,确保水利工程发挥最大的效益

此文档下载收益归作者所有

下载文档
你可能关注的文档
收起
展开
