温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
2023
优化
重点项目
建设
环境
工作方案
优化重点工程建设环境工作方案
推进交通重点工程建设工作方案
XX市交通运输局
(2023年3月日)

根据XX市交通建设三年大会战活动实施方案的要求和市政府主要领导的指示精神,制定以下工作方案。
一、总体目标
加快推进全市高速公路、干线公路和水运工程工程建设,确保完年度投资任务,尽快实现“对外大畅通,对内大循环〞的开展目标。
二、工程方案
1、在建高速公路工程。永蓝高速公路年度完成投资22亿元,年内建成通车;厦蓉高速(永州段)完成投资2023亿元,年内建成通车。
2、祁东经冷水滩至XX县区高速公路。路线全长179.6km,估算总投资142.7亿元,其中祁阳至冷水滩长43.6km,估算投资26.7亿元;冷水滩至XX县区长136km,估算投资116亿元。按交通部下发的高速公路建设前期工作指导意见,山岭重丘区高速公路工程前期工作时间需要三年。前期工作包括预可、工可和初步设计、施工图设计的报批工作。
3、干线公路工程。2023至2023年建成800公里。2023年建成双牌至红水岭、东安至广西边界、s324蓝山段改造工程、s323新田至宁远、g322祁阳绕城公路、厦蓉高速至宁远南互通连接线、道贺高速至江永连接线、衡桂高速至新田1
连接线、s326江华白芒营至分水岭等9条路共计241.227公里,完成投资7.12亿元;完成祁阳木梓圩至金洞(牛头山)、新田邬下至金鸡岭、厦蓉高速宁远互通至九嶷山连接线等3条路共计78公里的工程前期工作。
4、水运工程工程。投资7亿元,2023年开工建设湘江萍岛至近尾洲186公里千吨级航道和冷水滩、零陵、祁阳三个千吨级的港口。

三、工作重点和保障措施
1、积极向上争取政策。祁道高速公路,主要是向省里做好汇报,力求省里支持,共同向交通运输部争取将其列入国家高速公路网,并由省里投资或招商引资建设。国省干线公路,一方面是向省里争取将永州所属县区全部纳入“大湘西〞地区公路补助政策范围,提高国省补助资金所占比例;另一方面,向省里争取简化干线公路工程前期工作审批程序,对于线路主要是利用老路提质改造和提质改善的工程,取消工可阶段的局部专项评估程序,尽可能节省前期工作时间。水运工程,重点是争取湘江衡阳近尾洲至永州萍岛段航道改扩建工程以及冷水滩、零陵、祁阳等3个千吨级港口列入省“十二五〞正式工程,争取提高3个千吨级港口建设的国省补助资金标准,配套港口前期工作经费,或者将冷水滩、零陵、祁阳港与湘江近尾洲至萍岛千吨级航道改扩建工程捆绑实施。
2、确保在建工程工程进度。将调度督查制度常态化。一个季度至少要调度一次交通工程建设情况;一个月至少对
工程建设情况进行一次督查。在建高速公路,主要是协调处理好矛盾纠纷,保持良好施工环境,确保无障碍施工,确保永蓝高速、厦蓉高速(永州段)年内建成通车。干线公路建设,干线公路建设,目前还存在征地拆迁和杆线搬迁进度慢、个别县区存在阻工现象,下一步工作重点是加强调度和督查,实行十天一通报、一月一调度的方式,及时掌握工程动态,催促相关单位和业主做好征地拆迁和杆线搬迁工作,加强施工组织、工程管理,及时排除各种矛盾、消除阻工现象,确保工程进度。

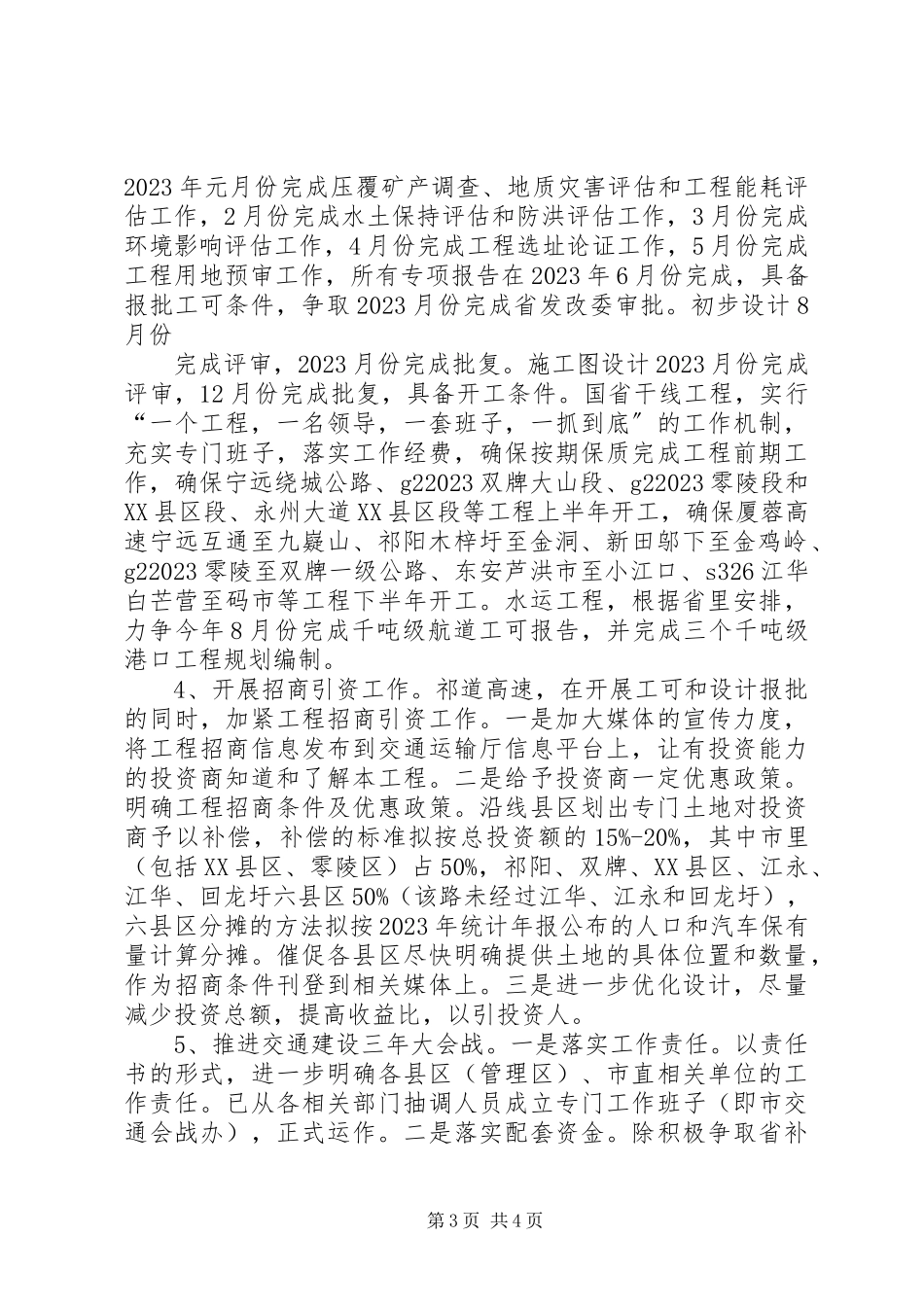

3、抓紧做好工程前期工作。祁道高速,目前办公室人员已抽调到位,并正式开展工作,争取在二年内完成前期工作,比上级主管部门推荐的前期工作时间争取提前一年完成,具备开工条件。2023年工作安排:3月份召开沿途各县区及相关市直各单位的征求意见会,4月份请省交通运输厅召开预可评审会,6月份完成预可的批复,6月底前完成工可的招标工作,确定工可编制单位。7月底之前完成工可的编制工作。9月份完成工可评审和修改工作,同时开展八项专项报告的编制工作。2023年12月完成省厅的审查,12月底明确投资人。2023年工作安排:2023年元月份完成压覆矿产调查、地质灾害评估和工程能耗评估工作,2月份完成水土保持评估和防洪评估工作,3月份完成环境影响评估工作,4月份完成工程选址论证工作,5月份完成工程用地预审工作,所有专项报告在2023年6月份完成,具备报批工可条件,争取2023月份完成省发改委审批。初步设计8月份
完成评审,2023月份完成批复。施工图设计2023月份完成评审,12月份完成批复,具备开工条件。国省干线工程,实行“一个工程,一名领导,一套班子,一抓到底〞的工作机制,充实专门班子,落实工作经费,确保按期保质完成工程前期工作,确保宁远绕城公路、g22023双牌大山段、g22023零陵段和XX县区段、永州大道XX县区段等工程上半年开工,确保厦蓉高速宁远互通至九嶷山、祁阳木梓圩至金洞、新田邬下至金鸡岭、g22023零陵至双牌一级公路、东安芦洪市至小江口、s326江华白芒营至码市等工程下半年开工。水运工程,根据省里安排,力争今年8月份完成千吨级航道工可报告,并完成三个千吨级港口工程规划编制。
4、开展招商引资工作。祁道高速,在开展工可和设计报批的同时,加紧工程招商引资工作。一是加大媒体的宣传力度,将工程招商信息发布到交通运输厅信息平台上,让有投资能力的投资商知道和了解本工程。二是给予投资商一定优惠政策。明确工程招商条件及优惠政策。沿线县区划出专门土地对投资商予以补偿,补偿的标准拟按总投资额的15%-20%,其中市里(包括XX县区、零陵区)占50%,祁阳、双牌、XX县区、江永、江华、回龙圩六县区50%(该路未经过江华、江永和回龙圩),六县区分摊的方法拟按2023年统计年报公布的人口和汽车保有量计算分摊。催促各县区尽快明确提供土地的具体位置和数量,作为招商条件刊登到相关媒体上。三是进一步优化设计,尽量减少投资总额,提高收益比,以引投资人。
5、推进交通建设三年大会战。一是落实工作责任。以责任书的形式,进一步明确各县区(管理区)、市直相关单位的工作责任。已从各相关部门抽调人员成立专门工作班子(即市交通会战办),正式运作。二是落实配套资金。除积极争取省补资金及时到位、市里落实干线公路建设征地拆迁以奖代补资金外,催促各县区(管理区)落实好工程建设资金缺乏局部及征地拆迁资金。三是强化督查。做到“一月一督查、一季一奖罚、一年一总评〞,每旬对全市干线公路建设进行一次情况调度,每月对全市干线公路建设情况进行调度和督查,每季度对全市干线公路建设情况考核兑现奖罚一次,每年进行综合总评。三月下旬拟由督查室带队组织督查,奖罚兑现。四是严格考核。将交通工程建设情况纳入县区(管理区)绩效考核,对组织不力、完不成干线公路建设季度任务,启动问责程序,追究有关责任人员的责任;对未完成干线公路季度建设任务的县区(管理区)政府,停止申报拨付该工程上级建设补助资金,直至到达建设进度要求再予以恢复,对未完成干线公路年度建设任务的相应减少安排下年度交通建设工程方案。对在规定时间内未完成征地拆迁任务的县区(管理区)政府,市政府规定的以奖代补政策不予兑现。
第6页 共6页
