温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
2023
河道
整治
方案

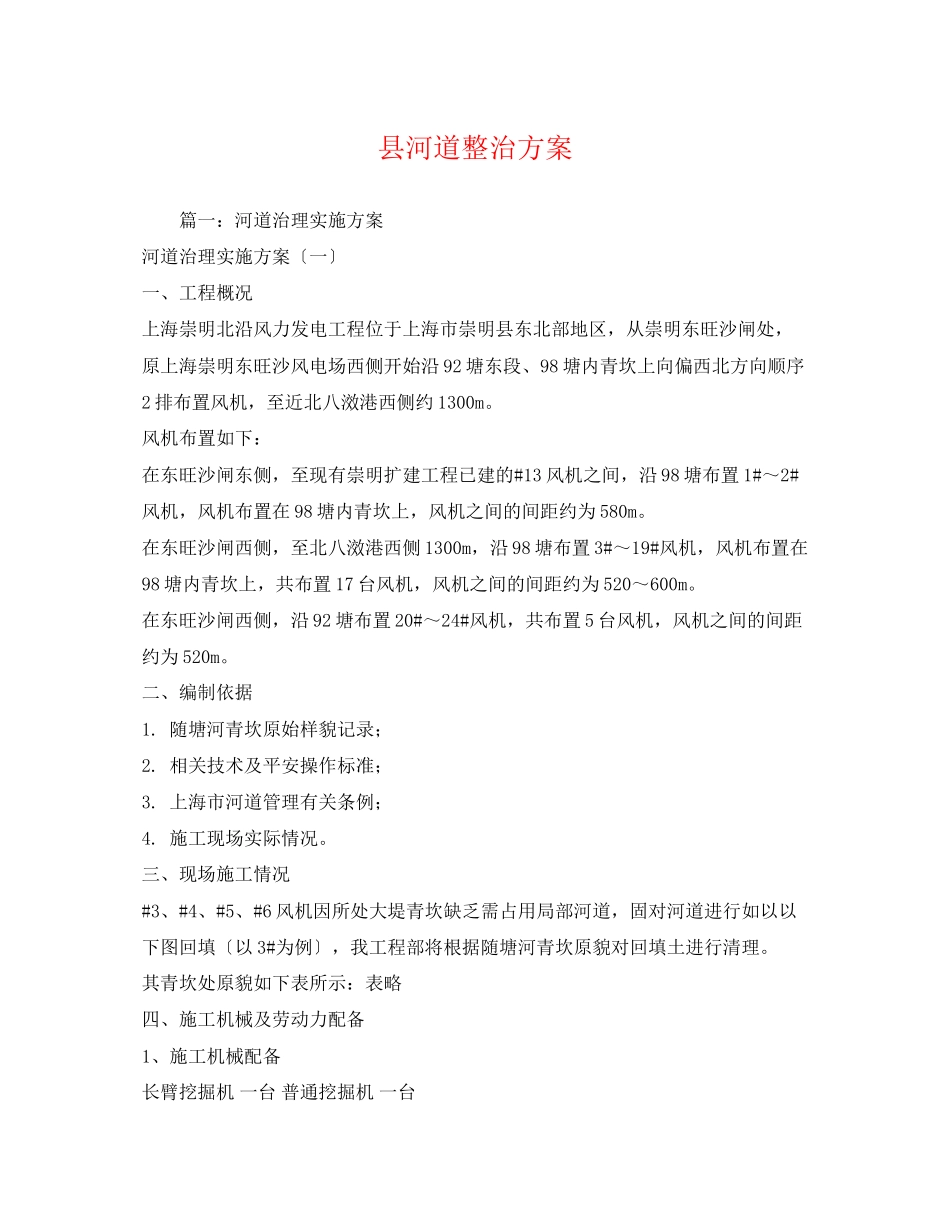

县河道整治方案
篇一:河道治理实施方案
河道治理实施方案〔一〕
一、工程概况
上海崇明北沿风力发电工程位于上海市崇明县东北部地区,从崇明东旺沙闸处,原上海崇明东旺沙风电场西侧开始沿92塘东段、98塘内青坎上向偏西北方向顺序2排布置风机,至近北八滧港西侧约1300m。
风机布置如下:
在东旺沙闸东侧,至现有崇明扩建工程已建的#13风机之间,沿98塘布置1#~2#风机,风机布置在98塘内青坎上,风机之间的间距约为580m。
在东旺沙闸西侧,至北八滧港西侧1300m,沿98塘布置3#~19#风机,风机布置在98塘内青坎上,共布置17台风机,风机之间的间距约为520~600m。
在东旺沙闸西侧,沿92塘布置20#~24#风机,共布置5台风机,风机之间的间距约为520m。
二、编制依据
1. 随塘河青坎原始样貌记录;
2. 相关技术及平安操作标准;
3. 上海市河道管理有关条例;
4. 施工现场实际情况。
三、现场施工情况
#3、#4、#5、#6风机因所处大堤青坎缺乏需占用局部河道,固对河道进行如以以下图回填〔以3#为例〕,我工程部将根据随塘河青坎原貌对回填土进行清理。
其青坎处原貌如下表所示:表略
四、施工机械及劳动力配备
1、施工机械配备
长臂挖掘机 一台 普通挖掘机 一台
装载机 一台 20t自卸车 6辆 交通车 一辆 2、劳动力配备
根据现场需求,我标段拟投入劳动力8人,分别安排在清理现场及弃渣场。
五、 清理施工方案
1、回填土挖掘
〔1〕回填土挖掘前首先确定清理挖掘边线。
〔2〕回填土挖掘施工时长臂挖掘机对河道进行清理施工,普通挖掘机用于清理施工时对淤泥的转移及装载工作。施工过程中安排工程技术人员现场跟踪、监督、检查,及时控制好清理深度及范围,防止挖机超挖扰动。
〔3〕由于清理出的淤泥含水量大,运输过程中容易造成道路及周边环境污染,因此淤泥挖至青坎后需经过晾晒方可外运。
〔4〕清理过程中由于河堤标高无法清楚的检测到,故需准备小船及探杆一套,在一定区域内清理完成后,检测人员立即用探杆检测清理深度,防止出现漏挖或挖掘深度不够的区域。
2、淤泥运输
我工程部渣土运输将严格按照上海市有关渣土运输的有关规定,选用性能良好、车厢封闭较好、证件齐全的车辆,严格按照指定的线路行驶。做到运输车辆不超载,车厢上部全部用篷布覆盖,防止运输过程中渣土散落污染市区道路及周边环境。
为防止渣土在运输过程中的乱倒、乱弃问题,在施工过程中我标段将采用开挖现场与弃土场双向签票的方法,坚决杜绝渣土乱倒、乱弃。
六、平安质量保证措施

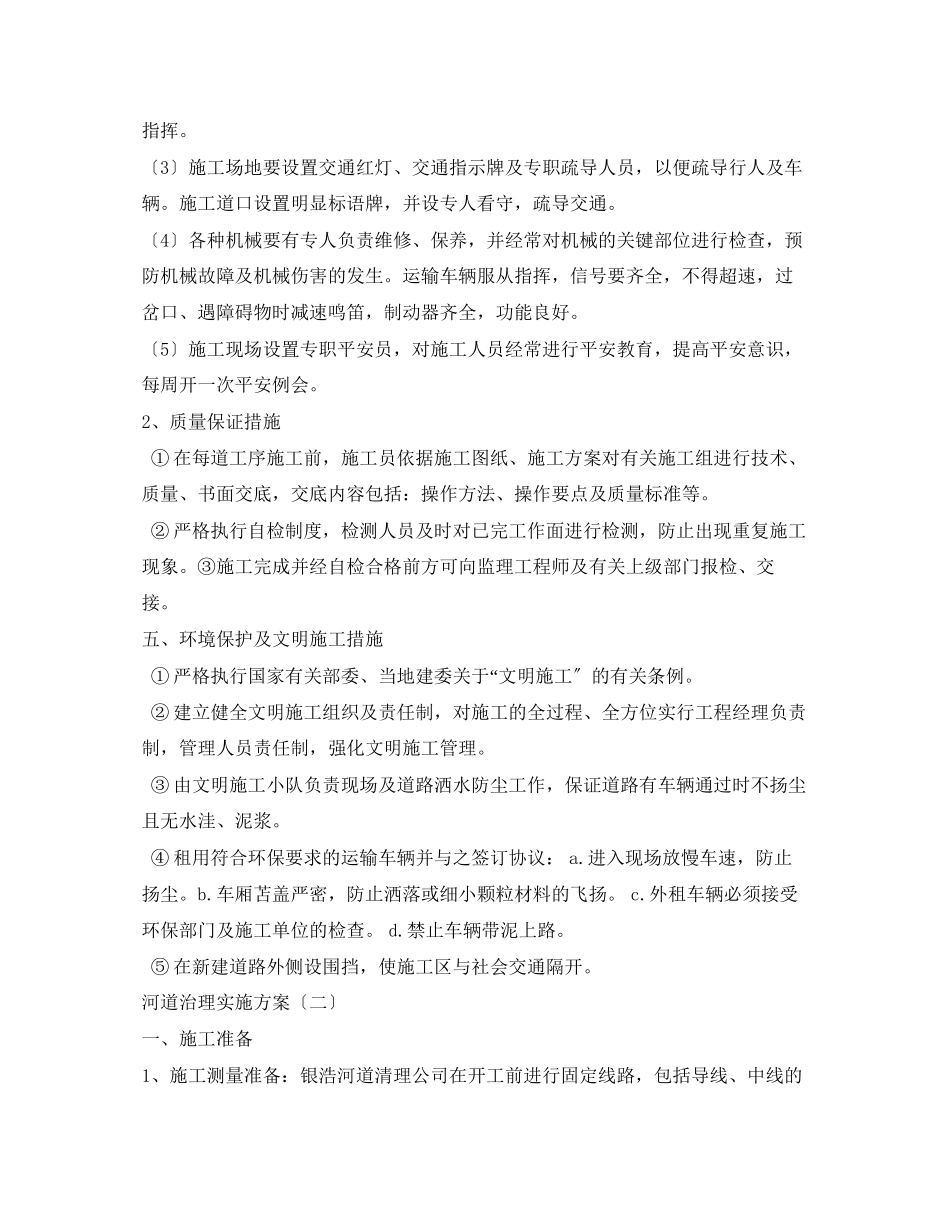

1、平安措施
〔1〕工程部建立施工平安领导小组,工程经理任组长,划分领导机构、明确个人职责,健全平安防护制度。
〔2〕作业时,设专人统一指挥,相互配合,由机械现场调度员统一指挥,配合机械作业人员。各种施工、操作人员须经平安培训,不得无证上岗,各种作业人员应配带相应的平安防护用具和劳保用品。严禁操作人员违章作业,管理人员违章指挥。
〔3〕施工场地要设置交通红灯、交通指示牌及专职疏导人员,以便疏导行人及车辆。施工道口设置明显标语牌,并设专人看守,疏导交通。
〔4〕各种机械要有专人负责维修、保养,并经常对机械的关键部位进行检查,预防机械故障及机械伤害的发生。运输车辆服从指挥,信号要齐全,不得超速,过岔口、遇障碍物时减速鸣笛,制动器齐全,功能良好。
〔5〕施工现场设置专职平安员,对施工人员经常进行平安教育,提高平安意识,每周开一次平安例会。
2、质量保证措施
①在每道工序施工前,施工员依据施工图纸、施工方案对有关施工组进行技术、质量、书面交底,交底内容包括:操作方法、操作要点及质量标准等。
②严格执行自检制度,检测人员及时对已完工作面进行检测,防止出现重复施工现象。③施工完成并经自检合格前方可向监理工程师及有关上级部门报检、交接。
五、环境保护及文明施工措施
①严格执行国家有关部委、当地建委关于“文明施工〞的有关条例。
②建立健全文明施工组织及责任制,对施工的全过程、全方位实行工程经理负责制,管理人员责任制,强化文明施工管理。
③由文明施工小队负责现场及道路洒水防尘工作,保证道路有车辆通过时不扬尘且无水洼、泥浆。
④租用符合环保要求的运输车辆并与之签订协议: a.进入现场放慢车速,防止扬尘。b.车厢苫盖严密,防止洒落或细小颗粒材料的飞扬。 c.外租车辆必须接受环保部门及施工单位的检查。 d.禁止车辆带泥上路。
⑤在新建道路外侧设围挡,使施工区与社会交通隔开。
河道治理实施方案〔二〕
一、施工准备
1、施工测量准备:银浩河道清理公司在开工前进行固定线路,包括导线、中线的复测,水准点的复测与增设,横断面的测量与绘制。并进行记录与整理,送交银浩公司监理工程师核查。
2、施工调查及试验:施工前对施工范围内的地质、水文、障碍物、文物古迹及现有管线情况进行详细调查。
3、场地清理:在施工现场工作界限内,保护所有规定保存的植物及结构。对施工范围内的建筑废弃物、腐植土进行去除运弃。场地清理完成后,全面进行填前碾压,使密实度到达规定要求,重新测定地面标高,并提交监理工程师审核,进行现场验收,验收合格后进行下一工序施工。
二、 河道围堰
遵照河道管理的有关规定,河滩地上不得取土围堰。围堰施工前与河道管理部门协调,核对围堰时的河水断面流量、流速,以防河流断面被压缩后,水流对堰身的冲击,保证围堰的稳定。
围堰土比现况水深高1~1.5m。迎水面坡度为1:0.75,背水面为1:0.5,土坝外测采用钢筋笼,钢筋笼采用Φ5光圆钢筋焊接而成,尺寸为80×60×40,内装石块。钢筋笼交错
压茬码放。土坝内侧采用编织袋装土,土坝水下局部土袋为2×4交错压茬土袋封口方式,叠至水面以上时,改为2×3交错压茬土袋方式。
当围堰完成后,要详细检查围堰的填筑质量,确认围堰体的稳定后,安装泥浆泵,抽出围堰内存水。
三、 河底处理
本项工程主要包括路基清表、挖运弃土方、撤除旧有的构造物、挖除树根等。
首先抽水、清淤泥。抽水的潜水泵型号和数量可根据围堰内的水量的多少来决定。在施工准备期间要充分的准备所需的水泵及相关的设备等。淤泥全部去除至原状土,挖泥采取斗容量1.2m3挖土机将淤泥集中,采用装载机配合运土车将淤泥全部外运,挖泥深度根据现场实际确定,但必须保证将淤泥清走,露出原状土层,并在清淤泥后,池底面进行平整,以利于分层回填处理。
四、 河底砂砾垫层
对于浆砌底插石灌浆河底要进行换填天然砂砾30cm.,填土分层压实。土方回填采用机械铺土,振动碾碾压。河底验收合格后,先用推土机找平,12-15吨振动压路机碾压两遍。然后分层摊铺回填。每层土虚铺厚度为15mm。碾压时轮相互搭接,防止漏压。由于填土采取分段进行,每层接缝处应形成阶梯形。上下层错缝距离不小于1m。回填土每层压实后应按标准进行环刀取样,检测密实度〔密实度要求为重击实90%〕。还土操作流程为:池底淤泥、杂物去除→检验土质→分层虚铺土→分层碾压→检测密实度。
对于安装预制板护砌的河底要进行粗中砂层底施工,施工方法同上。
五、 河底插石灌浆铺砌
1、主层块石铺筑
1〕铺筑前对基层设计高程及边线进行复核测量不符合规定差偏,外表清洁无杂物。
2〕采用人工铺筑的方法。将块石的多棱面中外表平整的面朝上铺筑,各石块铺筑紧密,其空隙用小碎石填充。灌满,并用末子将面抹平。
六、 土工布的铺设
土工布铺设前检查砂砾垫层的高程和坡度是否符合要求,检查外表如有大的棱角尖要先将其粘平,防止其扎破土工布。土工布交错搭接铺设,侧边搭接长度25cm,端边20cm。
七、沉砂池施工
钢筋的加工成型按照图纸的尺寸及要求编制钢筋下料单并按其要求加工。钢筋在加工成型之前进行调直及防锈清理,确保钢筋外表的洁净。
钢筋成型后,挂牌注明其所用之部位、型号、级别,并分类码放整齐。成型的钢筋一般暂存在加工厂内;施工中按照施工方案以及施工现场的要求分批运至施工现场,施工现场只能少量地暂存工程急需的成型钢筋。
运至现场的钢筋要码放整齐、挂好标志牌,底部垫方木与地面保持距离。
钢筋的现场绑扎及安装严格按照设计图纸的尺寸及要求进行。 架立筋:控制上、下层钢筋间距。
严格控制钢筋保护层,在模板与钢筋之间设置水泥、砂浆配比与所浇筑混凝土配比相同的水泥砂浆垫块,垫块数量不得小于2块/m2。
绑扎时铺板作业,严禁踩踏绑扎完毕的钢筋。钢筋安装时接头的位置及数量,符合国标验收标准及规定。
模板采用木材和覆膜胶合多层板制作,用15×15cm的方木做支撑。
浇筑前进行吹仓工作;在施工时用清水湿润;在浇筑混凝土时施工队组严格控制下灰速度,不得大于1.0m/h;
混凝土振捣采用插入式振捣棒振捣,振捣时振捣棒采用一字式下棒,移动间距不大于作
用半径的1.5倍。
八、砌筑砂浆
施工时,水泥按品种、标号、出厂日期分别堆放,并保持枯燥。不同品种的水泥,不准混合使用。砌筑砂浆采用机械搅拌,自投料完算起,搅拌时间不得少于2分钟,砂浆随拌随用,水泥砂浆和水泥混合砂浆分别在拌成后3小时和4小时内使用完毕。砂浆试块在搅拌机出料口随机取样,一组试块在同一盘砂浆中取样制作;砂浆强度以标准养护,龄期28天。
九、 石砌挡土墙
石料要求:块石形体大致方正,厚度不小于20cm;长及宽不小于厚度,顶面及底面平整。 根底施工前,在主要轴线部位设置标志板。标志板上标明根底、墙身和轴线的位置及标高。 砌筑根底前,应先用钢尺校核放线尺寸,允许偏差应符合GB50203—2023的规定。
砌体施工,设置皮数杆,根据设计要求、块材规格和灰缝厚度在皮数杆上标明皮数及竖向构造的变化部位。
砌筑挡土墙符合以下规定:
1〕 基底标高不同时,先由底下往上砌。当设计无要求时,在根底上下台阶接头处,下面台阶要砌至少500mm的实砌体。
2〕 每层块石高度一致,每砌高0.7~1.2m找平一次;
3〕砌筑块石,错缝按规定排列,同一层中用一丁一顺。灰缝宽度为2~3cm;
4〕砌筑填心石,灰缝彼此错开,水平灰缝不得大于3cm,垂直灰缝不得大于4cm,个别空隙较大,在砂浆中用挤浆填塞小块石;
5〕伸缩缝、沉降缝中,不得夹有砂浆、块材碎渣和杂物等。
6〕砌体工程工作段的分段位置,设在伸缩缝、沉降缝、洞口处。
7〕设计要求的洞口、沟槽和预埋件等砌筑时正确留出或预埋。宽度超过300m的洞口,砌筑成平拱或设置过梁。
8〕砌体中的预埋件均防腐处理。
9〕校核砌体的轴线和标高,在允许偏差范围内,其偏差可在根底顶面校正。标高偏差通过调整上部灰缝厚度逐步校正。 质量符合以下规定:
A、砌体砂浆嵌填饱满、密实;
B、勾缝均匀整齐,缝宽符合要求,不得有脱落、漏勾;
C、砌体分层砌筑咬茬紧密,不得有通缝;沉降缝制顺贯穿
十、沥青木板沉降缝
结构施工完毕后统一进行变形缝处理,处理时先将变形缝用特制钢丝刷将凹槽掏空,用空压机吹干净,然后进沥青木板施工,最后进行砂浆抹面。
篇二:九洲江河道整治方案
温泉镇公路河道沿线环境综合治理专项行动
实施方案
为了认真贯彻落实县委主要领导关于“近期要加大对公路、铁路、河道沿线环境综合治理力度〞的重要批示和县城乡环境综合治理工作会议精神,深入推进治理工作向基层延伸、向村庄延伸、向盲点死角延伸,根据县城乡环境综合整治办的安排部署,结合我镇实际,制定本方案。
一、工作目标
进一步拓展深化城乡环境综合治理范围和内容,消除盲点死角,突破薄弱环节,提升公路、河道沿线(简称“两线〞)容貌秩序和环境卫生管理水平,塑造特色风貌,打造重要节点,确保环境状况明显改观,全面提升城乡环境综合治理整体水平。
二、治理范围
镇域范围内的公路、村屯主干道、九洲江河道及支流河道沿线。
三、责任划分及治理内容
(一)公路沿线治理
1.责任划分
按照管辖范围和管理权限划分治理责任。由县交通运输局牵头负责公路沿线治理工作。主要包括绵遂高速、S205线、射大路、射观路、射盐路、射西路、沱隆路等主要交通干线及其
旅游干线范围内的治理工作。各乡镇人民政府和园区管委会牵头负责辖区内公路沿线周边的环境治理工作。
2.治理内容
(1)治理环境卫生秩序。落实专门人员,集中整治公路周边及沿线环
