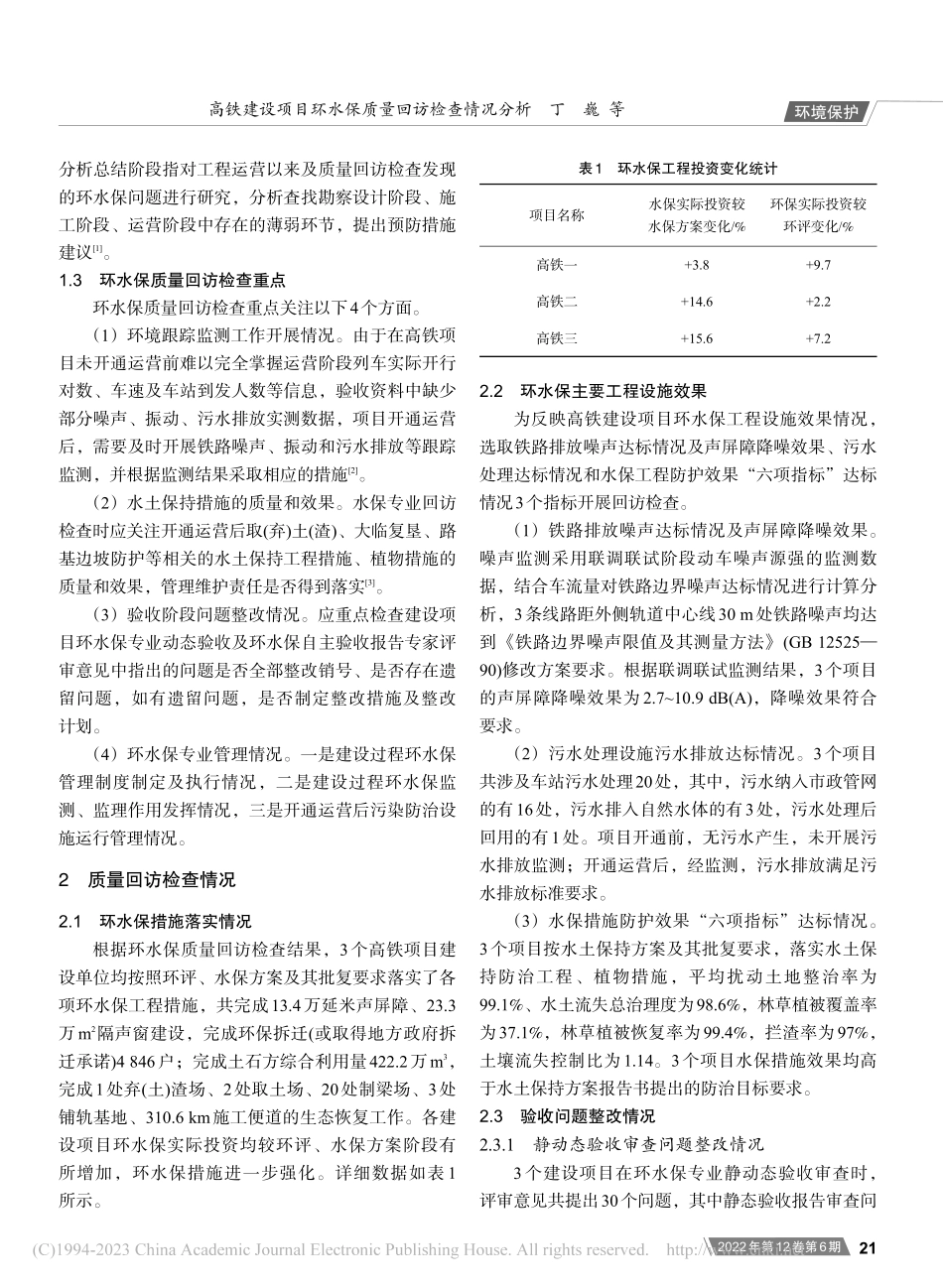

2022年第12卷第6期Vol.12No.62022铁路节能环保与安全卫生RailwayEnergySaving&EnvironmentalProtection&OccupationalSafetyandHealth环境保护EnvironmentProtection2022年第12卷第6期高铁建设项目环水保质量回访检查情况分析丁巍,尹守迁,齐峰(中国铁路上海局集团有限公司计划统计部,上海200071)摘要:高铁建设项目质量回访检查工作是解决建设项目验收后遗留问题整改的有效环节,以某铁路局集团公司高铁建设项目环水保质量回访检查情况为例,在阐述环水保质量回访检查重点、检查程序等的基础上,分析质量回访检查主要问题及整改情况,从提高意识、严格验收、生态恢复、优化设计、跟踪监测等方面提出进一步提高铁路建设项目环水保工程质量的建议,以对绿色铁路建设、促进铁路高质量发展发挥积极作用。关键词:高速铁路;环境保护;水土保持;质量回访中图分类号:X322文献标识码:BDOI:10.16374/j.cnki.issn2095-1671.2022.00631概述在推进绿色铁路建设和铁路高质量发展的背景下,大量高铁建设项目建成投产满足了区域内交通出行的需求,同时也面临对高铁建设项目环水保管理的新要求。为进一步做好建设项目环水保专项验收工作、解决高铁建设项目开通运营后的环水保问题、促进高速铁路高质量发展,以某铁路局集团公司为例,对其高铁建设项目进行环水保质量回访检查。目前,该铁路局集团公司高铁建设项目均按照国家环保、水保法律法规及国铁集团管理规定要求,在开通前完成环水保验收程序,做到建设项目依法开通运营,但高铁建设项目工点多、工期紧,环水保验收可能存在有待完善或整改的情况,需在开通后及时处理解决,为此对2020年开通的3个高铁项目(即高铁一、高铁二、高铁三)环水保质量回访检查情况进行分析,系统梳理环水保质量回访需要重点关注的问题,并提出进一步提高高铁建设项目环水保管理工作质量的建议。1.1基本情况本次质量回访检查3个高铁项目,线路里程合计496.2km,高铁一设计时速为250km,高铁二和高铁三设计时速为350km。1.2质量回访检查程序铁路建设项目开通运营后环水保质量回访检查工作可分为专题部署、问题梳理、检查整改、分析总结4个阶段。专题部署阶段是成立环水保质量回访检查工作组,组织召开质量回访检查工作部署会,明确工作目标、时间安排和工作要求;问题梳理阶段是指整理、核查建设项目环水保专业静态验收、动态验收、自主验收、开通运营后发现的问题,形成质量回访问题库;检查整改阶段是通过现场检查和座谈调研...
