分享
2023年防爆设备入井安装验收管理制度范文.docx
下载文档

ID:419870

大小:11.32KB

页数:4页

格式:DOCX

时间:2023-03-29

收藏 分享赚钱
温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
2023 防爆 设备 安装 验收 管理制度 范文

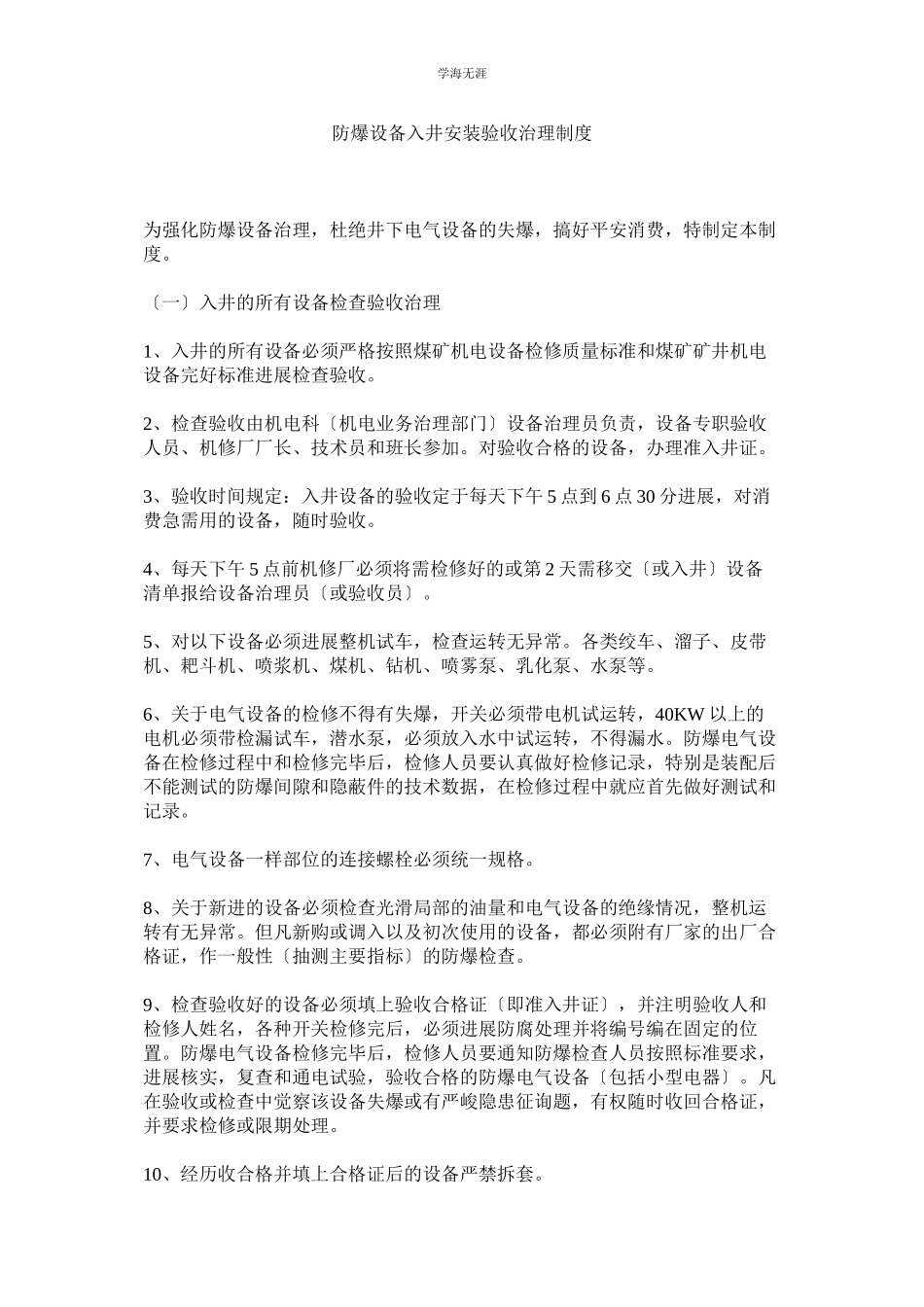

学海无涯 防爆设备入井安装验收治理制度 为强化防爆设备治理,杜绝井下电气设备的失爆,搞好平安消费,特制定本制度。 〔一〕入井的所有设备检查验收治理 1、入井的所有设备必须严格按照煤矿机电设备检修质量标准和煤矿矿井机电设备完好标准进展检查验收。 2、检查验收由机电科〔机电业务治理部门〕设备治理员负责,设备专职验收人员、机修厂厂长、技术员和班长参加。对验收合格的设备,办理准入井证。 3、验收时间规定:入井设备的验收定于每天下午5点到6点30分进展,对消费急需用的设备,随时验收。 4、每天下午5点前机修厂必须将需检修好的或第2天需移交〔或入井〕设备清单报给设备治理员〔或验收员〕。 5、对以下设备必须进展整机试车,检查运转无异常。各类绞车、溜子、皮带机、耙斗机、喷浆机、煤机、钻机、喷雾泵、乳化泵、水泵等。 6、关于电气设备的检修不得有失爆,开关必须带电机试运转,40KW以上的电机必须带检漏试车,潜水泵,必须放入水中试运转,不得漏水。防爆电气设备在检修过程中和检修完毕后,检修人员要认真做好检修记录,特别是装配后不能测试的防爆间隙和隐蔽件的技术数据,在检修过程中就应首先做好测试和记录。 7、电气设备一样部位的连接螺栓必须统一规格。 8、关于新进的设备必须检查光滑局部的油量和电气设备的绝缘情况,整机运转有无异常。但凡新购或调入以及初次使用的设备,都必须附有厂家的出厂合格证,作一般性〔抽测主要指标〕的防爆检查。 9、检查验收好的设备必须填上验收合格证〔即准入井证〕,并注明验收人和检修人姓名,各种开关检修完后,必须进展防腐处理并将编号编在固定的位置。防爆电气设备检修完毕后,检修人员要通知防爆检查人员按照标准要求,进展核实,复查和通电试验,验收合格的防爆电气设备〔包括小型电器〕。凡在验收或检查中觉察该设备失爆或有严峻隐患征询题,有权随时收回合格证,并要求检修或限期处理。 10、经历收合格并填上合格证后的设备严禁拆套。 11、检查验收合格的设备必须进展记录,使用单位领用时,必须开票经机电设备治理员审批后,由机厂发放。并注明使用单位和使用地点及用处。 12、检查验收合格的设备,到井下运转使用24小时内,如出现缺点经分析是验收人员的责任时,对验收人员各处50元的罚款。 13、检查验收合格的设备机厂凭发票发放。 〔二〕井下设备安装治理: 1、机电科的防爆检查组,要配有专职的防爆检查人员,各井区也要设专职或兼职的防爆检查员,负责防爆电气设备检修后的验收;负责签发防爆电气设备检修合格证和入井安装许可证,负责入井安装的防爆电气设备的验收;负责井下在用的防爆电气设备的巡回检查工作。 2、关于防爆电气设备的治理实行三三制治理制度。 〔1〕机电业务治理部门领取防爆电气设备实行三不领。即经检修的设备没有合格证和验收单不领;没有设备编号或设备编号与合格证的验收单号不符不领;防爆检验不细,记录不符或不符合实际情况不领。 〔2〕安装人员实行三不入井安装制。即没有检修合格证不入井安装;没有防爆检查员签发的入井安装许可证不入井安装;防爆电气设备零件损坏、附件不齐不入井安装。新购置的防爆电气设备下井安装,必须两证“齐全,否那么井下电工严禁安装。 〔3〕承包或使用人员关于新安装的防爆电气设备实行三不收制。即没有防爆检验合格证不收;防爆电气设备安装后,不经防爆检查员验收签单不收;安装遗留的隐患不处理不收。 3、防爆电气设备入井安装时,安装人员要严格按煤矿矿井机电设备完好标准中电气设备局部的规定执行,除此而外,如有以下情况之一者,同样按失爆处理。 〔1〕防爆电气设备接线盒内部的绝缘基座破裂,接线螺杆杆孔间隙超限,绝缘基座与接线盒内经间隙超限,绝缘基座边缘厚度小于25MM。 〔2〕螺旋式嗽叭口要用手拧紧,不得使用才用钳强拧,在检查时,以右手拇指,食指、中指三个指头能旋入一扣者为喇叭咀松动而算失爆。 〔3〕压盘式嗽叭口上紧要有余量,余量要求不小于3MM,检查时眼睛看不到余量为失爆。 〔4〕动力电缆橡套损伤,已看到分相绝缘层,即为失爆。 〔5〕橡套电缆除伸入设备器壁局部同意外径细外,器壁以外局部〔包括嗽叭口密封圈局部〕一律不准细,否那么即为失爆。 〔6〕防爆密封圈上反,同心切割层朝外者为失爆。 〔7〕防爆日充灯玻璃罩串动或转动者为失爆。 〔8〕防爆电气设备的电缆压紧装置,如电缆不压或压得太重使压扁量超过电缆外径10%者为失爆。 〔9〕防爆开关或综保,如甩掉继电器〔包括短接或塞住〕或整定值明显超过规定,保险管熔断电〔丝〕用铁丝、铜丝代替,均为失爆。 4、防爆电气设备包括防爆灯具,瓦斯断电仪,等,安装完毕,需经机电业务治理部门〔或井区〕防爆检查人员验收,验收时要现场签发验收单移交承包使用单位;如验收时觉察征询题时,要限安装〔单位〕人员处理合格后再行验收。 5、机电区队必须严格按照供电设计的要求及电气设备安装质量标准进展安装。安装完的防爆电气设备不经防爆检查员验收合格,一律不准投入使用,谁使用谁负责。 6、机电科负责对井下新装电气设备进展整定。不定期对井下电气设备进展检查,觉察征询题及时通知机电队整改。 7、井下安装使用的防爆电气设备,如检查觉察失爆,除追查责任者责任外,所在单位的当月机电设备质量标准化等级评定将视为不合格。 〔三〕井下设备安装验收移交制度 1、井下所有设备要安装必须严格按照机电设备完好标准,机电运输质量标准化标准和机电设备安装标准进展安装验收移交。 2、安装单位接到安装任务后,严格按要求和有关规定组织安装,按期完成安装任务。 3、皮带,溜子等大型设备安装过程中,机电工区必须现场监视安装质量、指导安装,觉察征询题及时纠正。 4、安装好的设备,由机电科组织安装和使用单位的有关人员到现场进展检查验收,所查出征询题由安装单位限期整改完善,整改合格后,再进展验收,同时由三方在现场办理移交手续,并签字后投入使用。 5、安装单位的安装工程完毕后,送电试车前,必须检查电气设备不失爆,供电系统符合设计要求,一切无误后,方可送电试车。 6、奖罚规定: 〔1〕安装单位未按要求时间完成任务的,超期一天罚100-500元。 〔2〕安装单位未按整改时间要求完成整改任务的,超期一天加罚50-100元。 〔3〕安装完工工程,机电工区〔业务治理部门〕必须及时组织安装和验收移交工作,无故不参加者每次罚款责任人100元。 〔4〕安装单位按期完成任务到达设计和验收标准要求的,结合详细情况,能够给予适当奖励。

此文档下载收益归作者所有

下载文档
猜你喜欢
你可能关注的文档
收起
展开
