H413000
13
球形
金属结构
制作
安装
技术

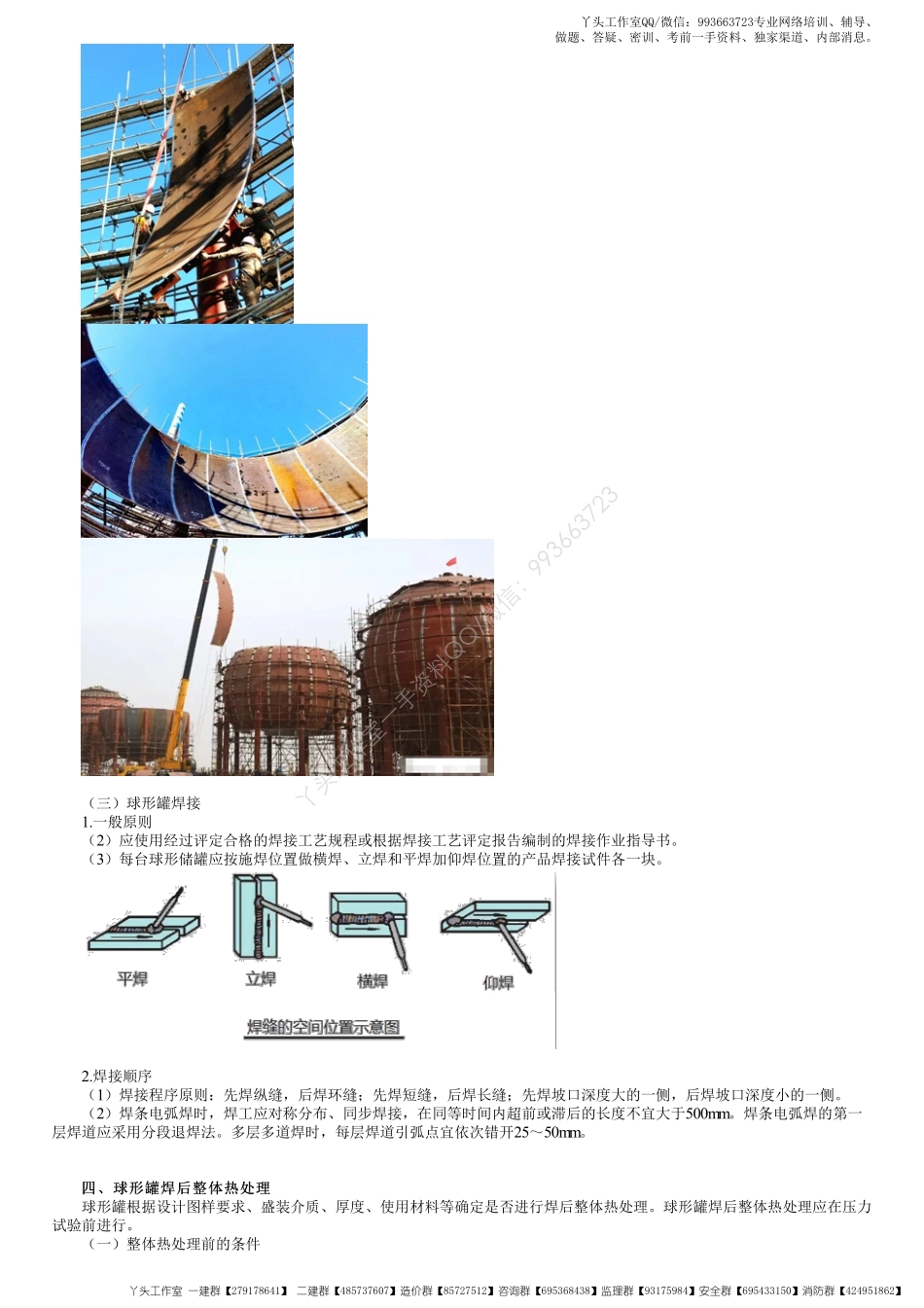

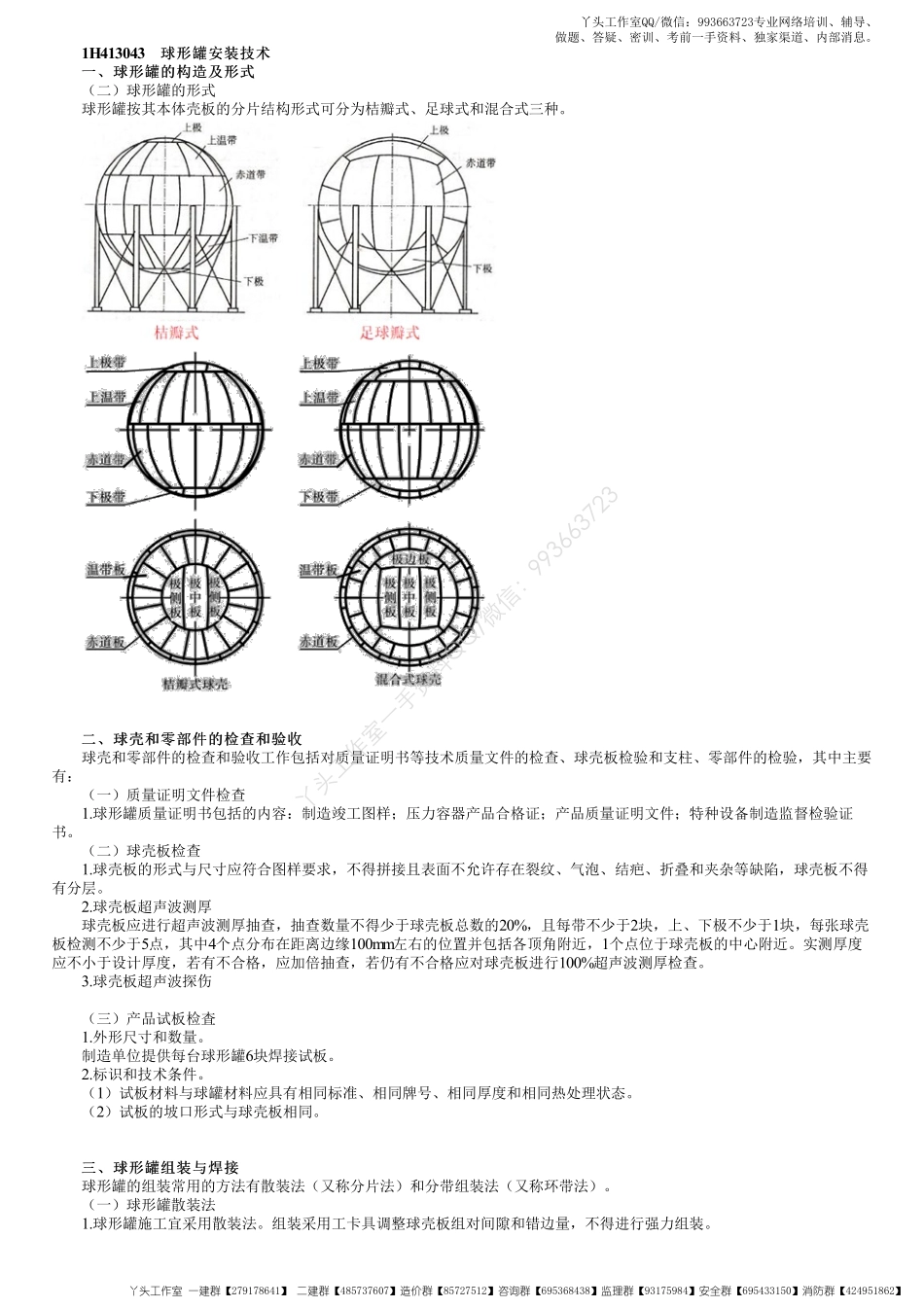

1H413043球形罐安装技术球形罐安装技术一、球形罐的构造及形式一、球形罐的构造及形式(二)球形罐的形式球形罐按其本体壳板的分片结构形式可分为桔瓣式、足球式和混合式三种。二、球壳和零部件的检查和验收二、球壳和零部件的检查和验收球壳和零部件的检查和验收工作包括对质量证明书等技术质量文件的检查、球壳板检验和支柱、零部件的检验,其中主要有:(一)质量证明文件检查1.球形罐质量证明书包括的内容:制造竣工图样;压力容器产品合格证;产品质量证明文件;特种设备制造监督检验证书。(二)球壳板检查1.球壳板的形式与尺寸应符合图样要求,不得拼接且表面不允许存在裂纹、气泡、结疤、折叠和夹杂等缺陷,球壳板不得有分层。2.球壳板超声波测厚球壳板应进行超声波测厚抽查,抽查数量不得少于球壳板总数的20%,且每带不少于2块,上、下极不少于1块,每张球壳板检测不少于5点,其中4个点分布在距离边缘100mm左右的位置并包括各顶角附近,1个点位于球壳板的中心附近。实测厚度应不小于设计厚度,若有不合格,应加倍抽查,若仍有不合格应对球壳板进行100%超声波测厚检查。3.球壳板超声波探伤(三)产品试板检査1.外形尺寸和数量。制造单位提供每台球形罐6块焊接试板。2.标识和技术条件。(1)试板材料与球罐材料应具有相同标准、相同牌号、相同厚度和相同热处理状态。(2)试板的坡口形式与球壳板相同。三、球形罐组装与焊接三、球形罐组装与焊接球形罐的组装常用的方法有散装法(又称分片法)和分带组装法(又称环带法)。(一)球形罐散装法1.球形罐施工宜采用散装法。组装采用工卡具调整球壳板组对间隙和错边量,不得进行强力组装。丫头工作室一手资料QQ/微信:993663723丫头工作室QQ/微信:993663723专业网络培训、辅导、做题、答疑、密训、考前一手资料、独家渠道、内部消息。丫头工作室 一建群【279178641】二建群【485737607】造价群【85727512】咨询群【695368438】监理群【93175984】安全群【695433150】消防群【424951862】(三)球形罐焊接1.一般原则(2)应使用经过评定合格的焊接工艺规程或根据焊接工艺评定报告编制的焊接作业指导书。(3)每台球形储罐应按施焊位置做横焊、立焊和平焊加仰焊位置的产品焊接试件各一块。2.焊接顺序(1)焊接程序原则:先焊纵缝,后焊环缝;先焊短缝,后焊长缝;先焊坡口深度大的一侧,后焊坡口深度小的一侧。(2)焊条电弧焊时,焊工应对称分布、同步焊接,在同等时间内超前或滞后的长度不宜大于500mm。焊条电弧焊的第一层焊道应采用分段退焊法。多层多道焊时,每层焊道引弧点宜依次错开2550mm。四、球形罐焊后整体热处理四、球形罐焊后整体热处理球形罐根据设计图样要求、盛装介质、厚度、使用材料等确定是否进行焊后整体热处理。球形罐焊后整体热处理应在压力试验前进行。(一)整体热处理前的条件丫头工作室一手资料QQ/微信:993663723丫头工作室QQ/微信:993663723专业网络培训、辅导、做题、答疑、密训、考前一手资料、独家渠道、内部消息。丫头工作室 一建群【279178641】二建群【485737607】造价群【85727512】咨询群【695368438】监理群【93175984】安全群【695433150】消防群【424951862】1.已经批准的热处理施工方案。2.整体热处理前,与球形罐受压件连接的焊接工作全部完成,各项无损检测工作全部完成并合格。3.加热系统已调试合格。4.工序交接验收前面工序已经完成,办理工序交接手续。(二)热处理工艺实施1.球形罐整体热处理方法:国内一般采用内燃法。2.热处理工艺要求(1)热处理过程应控制的参数:热处理温度、升降温速度和温差。(3)产品焊接试件应与球形罐一起进行热处理,并应放置在球形储罐热处理过程中高温区的外侧。(4)热处理过程中应监测柱脚实际位移值及支柱垂直度,及时调整支柱使其处于垂直状态。热处理后应测量并调整支柱的垂直度和拉杆挠度。(三)整体热处理后质量检验1.效果评定球形罐焊后热处理的效果评定,主要依据热处理工艺报告和产品试板力学性能试验报告。2.产品焊接试件检验(1)当产品焊接试件的拉伸、弯曲性能、冲击试验不合格时,可允许复验。(2)当产品焊接试件的力学性能试验的复验结果仍不合格时,则该球形储罐的产品焊接试件应判为不合格。当产品试件判为不合格时,应分析原因,可将试件及其所代表的球形储罐重新按照修正的热处理工艺进行热处理。五、耐压和泄漏试验五、耐压和泄漏试验2.泄漏性试验(1)球形罐需经耐压试验合格后方可进行泄漏性试验。(2)泄漏性试验分为气密性试验、氨检漏试验、卤素检漏试验和氦检漏试验。(3)气密性试验所用气体为干燥的洁净空气、氮气或其他惰性气体;试验压力为球形罐的设计压力。试验合格标准:无泄漏。1H413044金属结构制作与安装技术金属结构制作与安装技术二、金属结构制作二、金属结构制作(二)金属结构制作程序和要求2.(2)钢材切割表面应无裂纹、夹渣、分层等缺陷和大于1mm的缺棱,并应全数检查。(5)金属结构制作焊接,应根据工艺评定编制焊接工艺文件。对于有较大收缩或角变形的接头,正式焊接前应采用预留焊接收缩裕量或反变形方法控制收缩和变形;长焊缝采用分段退焊、跳焊法或多人对称焊接法焊接;多组件构成的组合构件应采取分部组装焊接,矫正变形后再进行总装焊接。三、金属结构安装工艺技术与要求三、金属结构安装工艺技术与要求(一)金属结构安装一般程序钢结构安装一般有以下几个主要环节:(1)基础验收与处理;(2)钢构件复查;(3)钢结构安装;(4)涂装(防腐涂装、防火涂装)。【例题】(2021二级)下列工序中不属于工业钢结构一般安装程序的是()。A.部件加工B.构件检查C.基础复查D.钢柱安装正确答案A答案解析本题考查的是金属结构安装工艺技术与要求。钢结构安装一般有以下几个主要环节:(1)基础验收与处理;(2)钢构件复查;(3)钢结构安装;(4)涂装(防腐涂装、防火涂装)。(二)2.分段(片)安装(1)框架的安装可采用地面拼装和组合吊装的方法施工,已安装的结构应具有稳定性和空间刚度。管廊可在地面拼装成片,检查合格后成片吊装。(2)铣平面应接触均匀,接触面积不应小于75%。(3)框架的节点采用焊缝连接时,宜设置安装定位螺栓。每个节点定位螺栓数量不得少于2个。(4)地面拼装的框架和管廊结构焊缝需进行无损检测或返修时,无损检测和返修应在地面完成,合格后方可吊装。(5)在安装的框架和管廊上施加临时载荷时,应经验算。【例题】(2021)关于钢结构框架分段安装的做法,错误的是()。A.铣平面应均匀接触,接触面积不应小于75%B.框架节点采用焊接连接时,不得设置定位螺栓C.在地面拼装的框架,其焊缝需进行无损检测丫头工作室一手资料QQ/微信:993663723丫头工作室QQ/微信:993663723专业网络培训、辅导、做题、答疑、密训、考前一手资料、独家渠道、内部消息。丫头工作室 一建群【279178641】二建群【485737607】造价群【85727512】咨询群【695368438】监理群【93175984】安全群【695433150】消防群【424951862】D.在安装的框架上施加临时载荷时,应经验算正确答案B答案解析本题考查的是金属结构制作与安装技术。分段(片)安装:(1)框架的安装可采用地面拼装和组合吊装的方法施工,己安装的结构应具有稳定性和空间刚度。管廊可在地面拼装成片,检查合格后成片吊装。(2)铣平面应接触均匀,接触面积不应小于75%。(3)框架的节点采用焊缝连接时,宜设置安装定位螺栓。每个节点定位螺栓数量不得少于2个。(4)地面拼装的框架和管廊结构焊缝需进行无损检测或返修时,无损检测和返修应在地面完成,合格后方可吊装。(5)在安装的框架和管廊上施加临时载荷时,应经验算。(三)高强度螺栓连接1.安装准备(1)钢结构制作和安装单位应按规定分别进行高强度螺栓连接摩擦面的抗滑移系数试验和复验。(3)高强度大六角头螺栓连接副施拧可采用扭矩法或转角法。施工用的扭矩扳手使用前应进行校正,其扭矩相对误差不得大于5%。(4)高强度螺栓安装时,穿入方向应一致。高强度螺栓现场安装应能自由穿入螺栓孔,不得强行穿入。螺栓不能自由穿入时可采用铰刀或锉刀修整螺栓孔,不得采用气割扩孔。扩孔数量应征得设计单位同意。2.扭矩控制(1)高强度螺栓连接副施拧分为初拧和终拧。大型节点在初拧和终拧间增加复拧。初拧扭矩值可取终拧扭矩的50%,复拧扭矩应等于初拧扭矩。初拧(复拧)后应对螺母涂刷颜色标记。高强度螺栓的拧紧宜在24h内完成。(2)高强螺栓应按照一定顺序施拧,宜由螺栓群中央顺序向外拧紧。(3)扭剪型高强度螺栓连接副应采用专业电动扳手施拧。终拧以拧断螺栓尾部梅花头为合格。(四)质量检验要求1.高强度螺栓连接检验(1)高强度大六角头螺栓连接副终拧扭矩检查:宜在螺栓终拧1h后、24h之前完成检查。检查方法采用扭矩法或转角法,但原则上应与施工方法相同。检查数量为节点数的10,但不应少于10个节点,每个被抽查节点按螺栓数抽查10,且不应少于2个。(2)扭剪型高强度螺栓终拧后,除因构造原因无法使用专用扳手终拧掉梅花卡头者除外,未在终拧中扭断梅花卡头的螺纹数不应大于该节点螺栓数的5。对所有梅花卡头未拧掉的扭剪型高强度螺栓连接副用扭矩法或转角法进行终拧并作标记。检查数量为节点数的10,但不应少于10个节点。(3)高强度螺栓连接副终拧后,螺栓丝扣外露应为23扣,其中允许有10的螺栓丝扣外露1扣或4扣。2.其他检验(1)多节柱安装时,每节柱的定位轴线应从地面控制轴线直接引上,不得从下层柱的轴线引上,避免造成过大的累积误差。(3)钢网架结构总拼完成后及屋面工程完成后应分别测量其挠度值,且所测的挠度值不应超过相应设计值的1.15倍。【例题】(2019)关于高强螺栓连接的说法正确的是()。A.螺栓连接前应进行摩擦面抗滑移系数复验B.不能自由穿入的螺栓孔可用气割扩孔C.高强螺栓初拧和终拧后做好颜色标记D.高强螺栓终拧后的螺栓要高出螺母23扣E.扭剪型高强螺栓的拧紧应采用扭矩法正确答案AD答案解析本题考查的是金属结构制作与安装技术。选项B错误,螺栓不能自由穿入时可采用铰刀或锉刀修整螺栓孔,不得采用气割扩孔;选项C错误,初拧(复拧)后应对螺母涂刷颜色标记;选项E错误,扭剪型高强度螺栓终拧后,除因构造原因无法使用专用扳手终拧掉梅花卡头者除外,未在终拧中扭断梅花卡头的螺纹数不应大于该节点螺栓数的5%。对所有梅花卡头未拧掉的扭剪型高强度螺栓连接副用扭矩法或转角法进行终拧并作标记。丫头工作室一手资料QQ/微信:993663723丫头工作室QQ/微信:993663723专业网络培训、辅导、做题、答疑、密训、考前一手资料、独家渠道、内部消息。丫头工作室 一建群【279178641】二建群【485737607】造价群【85727512】咨询群【695368438】监理群【93175984】安全群【695433150】消防群【424951862】
