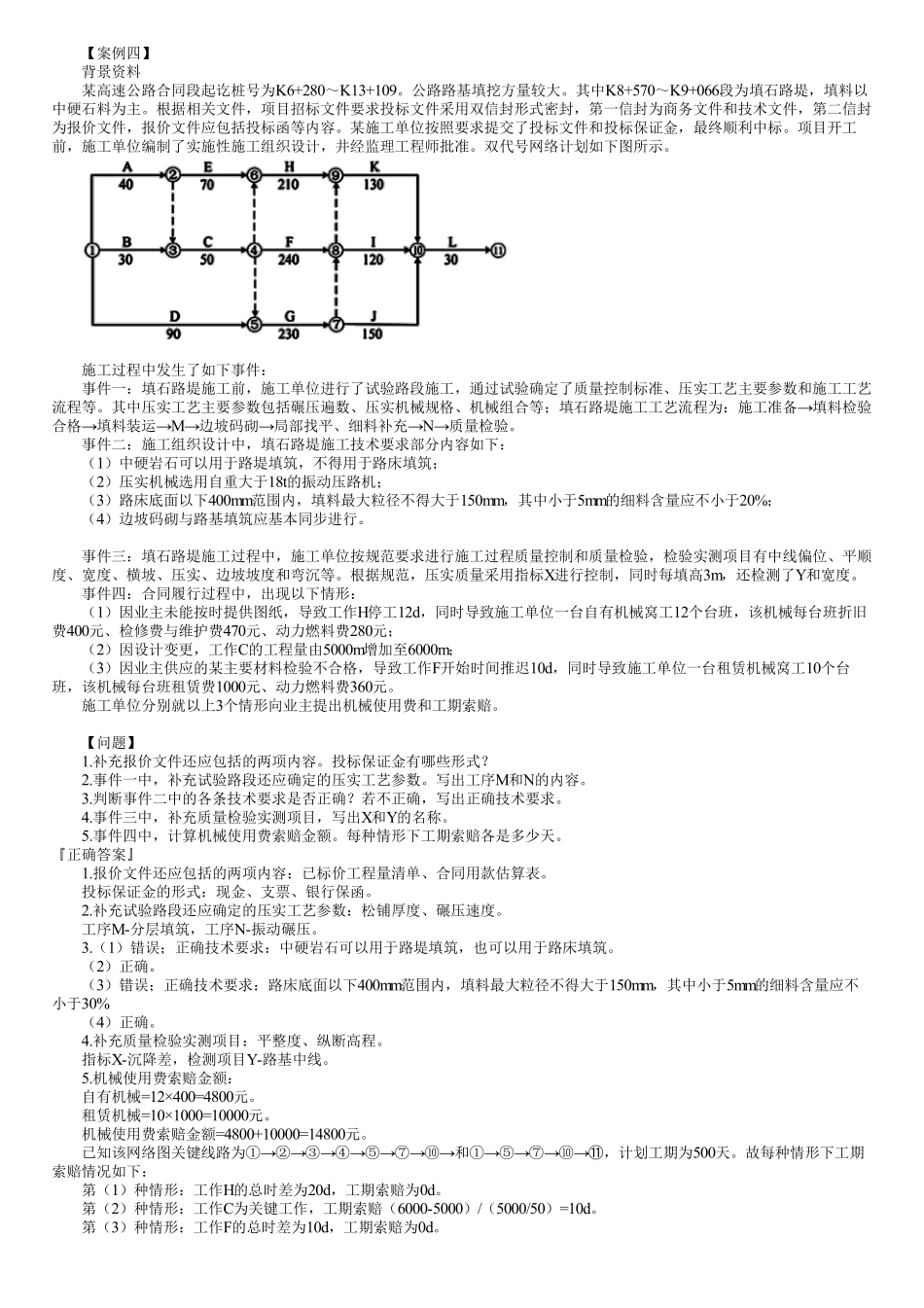

【案例四】背景资料某高速公路合同段起讫桩号为K6+280K13+109。公路路基填挖方量较大。其中K8+570K9+066段为填石路堤,填料以中硬石料为主。根据相关文件,项目招标文件要求投标文件采用双信封形式密封,第一信封为商务文件和技术文件,第二信封为报价文件,报价文件应包括投标函等内容。某施工单位按照要求提交了投标文件和投标保证金,最终顺利中标。项目开工前,施工单位编制了实施性施工组织设计,井经监理工程师批准。双代号网络计划如下图所示。施工过程中发生了如下事件:事件一:填石路堤施工前,施工单位进行了试验路段施工,通过试验确定了质量控制标准、压实工艺主要参数和施工工艺流程等。其中压实工艺主要参数包括碾压遍数、压实机械规格、机械组合等;填石路堤施工工艺流程为:施工准备填料检验合格填料装运M边坡码砌局部找平、细料补充N质量检验。事件二:施工组织设计中,填石路堤施工技术要求部分内容如下:(1)中硬岩石可以用于路堤填筑,不得用于路床填筑;(2)压实机械选用自重大于18t的振动压路机;(3)路床底面以下400mm范围内,填料最大粒径不得大于150mm,其中小于5mm的细料含量应不小于20%;(4)边坡码砌与路基填筑应基本同步进行。事件三:填石路堤施工过程中,施工单位按规范要求进行施工过程质量控制和质量检验,检验实测项目有中线偏位、平顺度、宽度、横坡、压实、边坡坡度和弯沉等。根据规范,压实质量采用指标X进行控制,同时每填高3m,还检测了Y和宽度。事件四:合同履行过程中,出现以下情形:(1)因业主未能按时提供图纸,导致工作H停工12d,同时导致施工单位一台自有机械窝工12个台班,该机械每台班折旧费400元、检修费与维护费470元、动力燃料费280元;(2)因设计变更,工作C的工程量由5000m增加至6000m;(3)因业主供应的某主要材料检验不合格,导致工作F开始时间推迟10d,同时导致施工单位一台租赁机械窝工10个台班,该机械每台班租赁费1000元、动力燃料费360元。施工单位分别就以上3个情形向业主提出机械使用费和工期索赔。【问题】1.补充报价文件还应包括的两项内容。投标保证金有哪些形式?2.事件一中,补充试验路段还应确定的压实工艺参数。写出工序M和N的内容。3.判断事件二中的各条技术要求是否正确?若不正确,写出正确技术要求。4.事件三中,补充质量检验实测项目,写出X和Y的名称。5.事件四中,计算机械使用费索赔金额。每种情形下工期索赔各是多少天。正确答案1.报价文件还应包括的两项内容:已标价工程量清单、合同用款估算表。投标保证金的形式:现金、支票、银行保函。2.补充试验路段还应确定的压实工艺参数:松铺厚度、碾压速度。工序M-分层填筑,工序N-振动碾压。3.(1)错误;正确技术要求:中硬岩石可以用于路堤填筑,也可以用于路床填筑。(2)正确。(3)错误;正确技术要求:路床底面以下400mm范围内,填料最大粒径不得大于150mm,其中小于5mm的细料含量应不小于30%(4)正确。4.补充质量检验实测项目:平整度、纵断高程。指标X-沉降差,检测项目Y-路基中线。5.机械使用费索赔金额:自有机械=12400=4800元。租赁机械=101000=10000元。机械使用费索赔金额=4800+10000=14800元。已知该网络图关键线路为和,计划工期为500天。故每种情形下工期索赔情况如下:第(1)种情形:工作H的总时差为20d,工期索赔为0d。第(2)种情形:工作C为关键工作,工期索赔(6000-5000)/(5000/50)=10d。第(3)种情形:工作F的总时差为10d,工期索赔为0d。【案例五】背景资料某施工单位承建了长度为12.2km的高速公路路基工程,其中,K7+370K7+740通过滑坡体前缘,滑坡体长约370m,宽约650m,厚14.1m28.5m,属于大型滑坡。路线在滑坡体前缘以挖方路基的形式穿过。施工图设计处理挖方路段右侧的滑坡段采用抗滑桩板墙进行加固,抗滑桩为钢筋混凝土悬臂桩,桩截面尺寸为2.0m3.0m,桩长22m30m,桩间距5.0m。抗滑桩内侧设桩板挡土墙,抗滑桩采用钢筋混凝土现浇,板采用钢筋混凝土预制安装,长4.8m,高0.5m,厚0.4m。路基横断面如下图所示。施工过程中发生了如下事件:事件一:施工单位在施工现场临时用电管理做法如下:(1)根据现场用电设备情况等由项目总工组织编制了施工现场临时用电组织设计;(2)采用三级配电系统与二级保护系统;(3)停电操作顺序严格按照总配电箱分配电箱开关箱的顺序进行;(4)坚持“一机、一闸、一漏、一箱”的管理措施。事件二:施工单位编制了抗滑桩施工方案,采用的施工工序如下图所示。桩孔开挖采用人工开挖,要求分节开挖,逐节支护。围岩较松软、破碎或有水时,分节应适当缩短。分节处应错开土石层变化和滑动面处。桩孔采用锁口及护壁进行支撑,第一节锁口段护壁高1.5m,其上面0.8m高度范围内护壁厚50cm,高出地面30cm。锁口以下每开挖1.0m浇筑护壁直至孔底;锁口及护壁均采用钢筋混凝土浇筑。开挖过程中,应经常检查桩孔平面位置等,如有偏差应及时纠正。施工方案编制后,技术管理部门组织审核了施工方案,施工单位还组织召开了专家论证会。事件三:在全线开工前,由建设单位负责组织进行了路堑高边坡工程等施工安全总体风险评估,评估方法采用专家调查评估法,并形成了总体风险评估报告,K7+370K7+740高边坡路段风险等级达到IV级。【问题】1.图6中,A和B的名称是什么?C值为多少cm?2.事件一中逐条判断其做法是否正确?若不正确,写出正确做法。3.写出图7中工序M和N的内容。4.针对该抗滑桩的桩孔开挖,写出在背景资料中未提及但需配置的三种施工机械。桩孔开挖过程中,为保证开挖精度,还应经常检查哪些项目?5.补充事件二中锁口在桩孔施工中的三个主要作用。6.事件三中,总体风险评估方法还可以采用何种方法?K7+370K7+740高边坡路段还应在何时进行何种风险评估?该评估工作费用应在项目何种费用中列支?正确答案1.构造物A-钢筋混凝土挡土板,构造物B-反滤层。C值为300cm。2.(1)错误。正确做法:施工单位根据现场用电设备情况等由电气工程技术人员组织编制了施工现场临时用电组织设计。(2)正确。(3)错误。正确做法:停电操作顺序严格按照开关箱分配电箱总配电箱的操作顺序。(4)正确。3.工序M-测量定位(或施工放样),工序N-桩孔验收。4.需配置的施工机械:送风机、水磨钻、水泵、空气压缩机。还应经常检查:桩孔尺寸(或孔径大小)、竖轴线倾斜(或孔倾斜度)情况。5.三个主要作用:防止桩孔井口变形;防止杂物掉入井内;防止地表水流入井内。6.总体风险评估方法还可以采用指标体系法。K7+370K7+740高边坡路段还应在路堑边坡分项工程开工前进行专项风险评估。该评估工作费用应在项目安全生产费用中列支。
