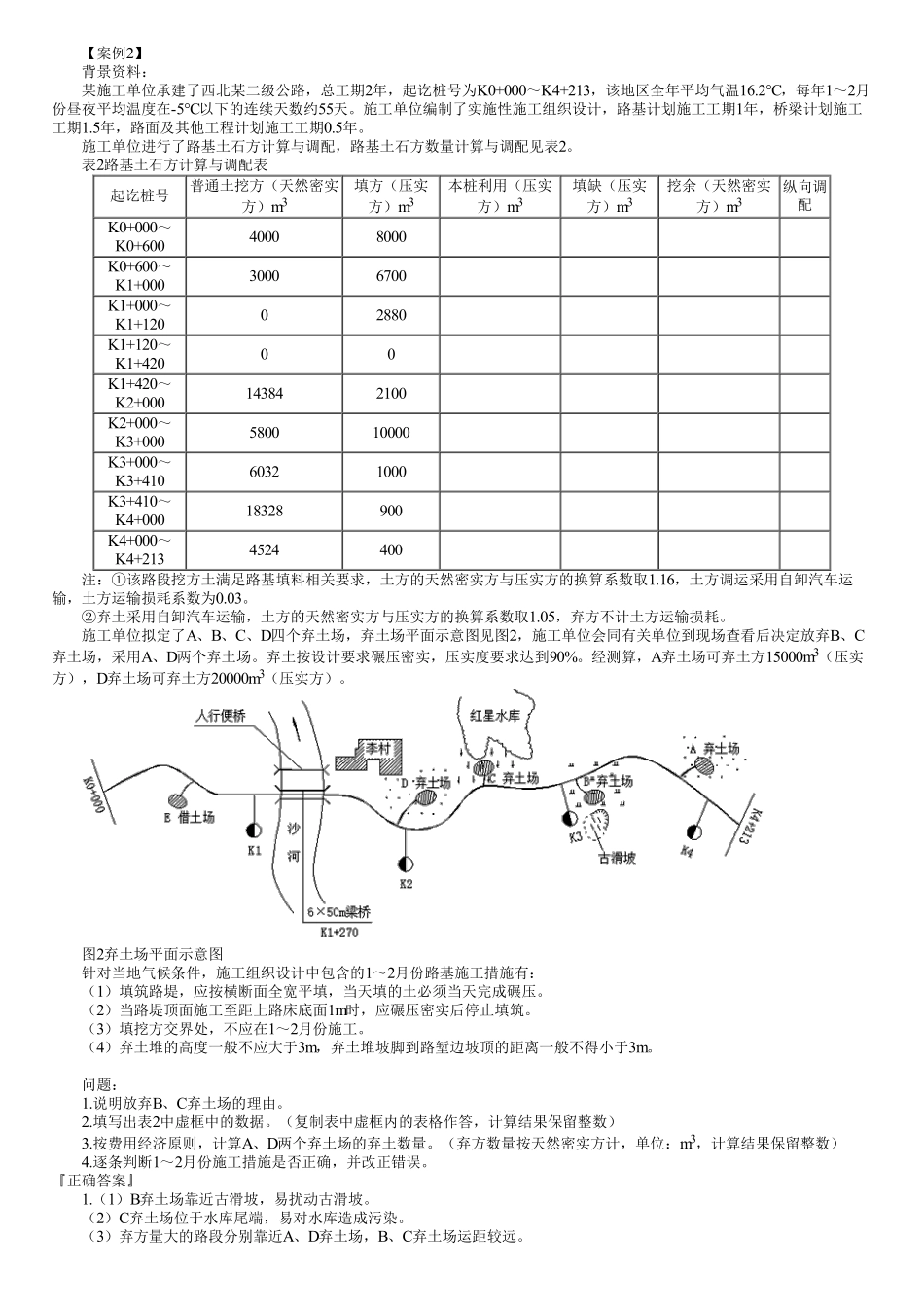

案例
综合
解析
【案例2】背景资料:某施工单位承建了西北某二级公路,总工期2年,起讫桩号为K0+000K4+213,该地区全年平均气温16.2,每年12月份昼夜平均温度在-5以下的连续天数约55天。施工单位编制了实施性施工组织设计,路基计划施工工期1年,桥梁计划施工工期1.5年,路面及其他工程计划施工工期0.5年。施工单位进行了路基土石方计算与调配,路基土石方数量计算与调配见表2。表2路基土石方计算与调配表起讫桩号普通土挖方(天然密实方)m3填方(压实方)m3本桩利用(压实方)m3填缺(压实方)m3挖余(天然密实方)m3纵向调配K0+000K0+60040008000K0+600K1+00030006700K1+000K1+12002880K1+120K1+42000K1+420K2+000143842100K2+000K3+000580010000K3+000K3+41060321000K3+410K4+00018328900K4+000K4+2134524400注:该路段挖方土满足路基填料相关要求,土方的天然密实方与压实方的换算系数取1.16,土方调运采用自卸汽车运输,土方运输损耗系数为0.03。弃土采用自卸汽车运输,土方的天然密实方与压实方的换算系数取1.05,弃方不计土方运输损耗。施工单位拟定了A、B、C、D四个弃土场,弃土场平面示意图见图2,施工单位会同有关单位到现场查看后决定放弃B、C弃土场,采用A、D两个弃土场。弃土按设计要求碾压密实,压实度要求达到90%。经测算,A弃土场可弃土方15000m3(压实方),D弃土场可弃土方20000m3(压实方)。图2弃土场平面示意图针对当地气候条件,施工组织设计中包含的12月份路基施工措施有:(1)填筑路堤,应按横断面全宽平填,当天填的土必须当天完成碾压。(2)当路堤顶面施工至距上路床底面1m时,应碾压密实后停止填筑。(3)填挖方交界处,不应在12月份施工。(4)弃土堆的高度一般不应大于3m,弃土堆坡脚到路堑边坡顶的距离一般不得小于3m。问题:1.说明放弃B、C弃土场的理由。2.填写出表2中虚框中的数据。(复制表中虚框内的表格作答,计算结果保留整数)3.按费用经济原则,计算A、D两个弃土场的弃土数量。(弃方数量按天然密实方计,单位:m3,计算结果保留整数)4.逐条判断12月份施工措施是否正确,并改正错误。正确答案1.(1)B弃土场靠近古滑坡,易扰动古滑坡。(2)C弃土场位于水库尾端,易对水库造成污染。(3)弃方量大的路段分别靠近A、D弃土场,B、C弃土场运距较远。(4)B、C弃土场地处水田段或旱地段,占用耕地。2.2100011948500050000100004872900017284400040603.大桥前后的土石分开调配,大桥前的土石方应在桥前处理。桥后的土石方在桥后处理,在横向调配后进行纵向调配,解决填缺,K3+410K4+213挖余量大(21344m3),且离A弃土场近,可将A弃土场弃满,剩余土方弃至D弃土场。纵向调运数量=5000(1.16+0.03)=5950m3挖余总数量=11948+4872+17284+4060=38164m3A弃土场的弃土数量=150001.05=15750m3D弃土场的弃土数量=38164-15750-5950=16464m34.(1)正确(2)错误。“当路堤顶面施工至距上路床底面1m时”改为“当路堤顶面施工至距路床底面1m时”。(3)正确。(4)正确。【案例3】背景资料:某施工单位承建了某一级公路工程,起讫桩号K6+000K16+000,其中K12+420K12+540为一座钻孔灌注桩箱型梁桥。路线施工总平面布置示意图如图5-1所示,拟建公路旁边修建了生产区、承包人驻地及汽车临时便道等,K7+000K15+000段的汽车临时便道共9.3km,K6+000K7+000及K15+000K16+000段的汽车临时便道紧靠拟建公路并与拟建公路平行。桥梁东西两端路基土方可调配,桩号K14+300附近有一免费弃土坑。图5-1路线施工总平面布置示意图在K7+000K15+000挖填土石方调配完毕后,针对K6+000K7+000(填方路段)和K15+000K16+000(挖方路段),有如下两种路基土方调配方案:方案一:K15+000K16+000挖土方作为远运利用方调配至K6+000K7+000填筑;方案二:K6+000K7+000填筑土方从桩号K6+500附近新设借土场借土填筑。针对以上两种方案,各分项综合单价见表5。表5各分项综合单价表序号分项名称综合单价(元/m3)1挖掘机挖装土方42自卸汽车运土方第1km73自卸汽车运土方每增运0.5km14借土场修建费(折算至每一挖方量综合单价)45借土场资源费3注:当汽车运输超过第1km,其运距尾数不足0.5km的半数时不计,等于或超过0.5km的半数时按增运0.5km计算。大桥钻孔灌注桩共20根,桩长均相同,某桥墩桩基立面示意图如图5-2所示,护筒高于原地面0.3m。现场一台钻机连续24小时不间断钻孔,每根桩钻孔完成后立即清孔、安放钢筋笼并灌注混凝土,钻孔速度为2m/h,清孔、安放钢筋笼、灌注混凝土及其它辅助工作综合施工速度为3m/h。为保证灌注桩质量,每根灌注桩比设计桩长多浇筑1m,并凿除桩头。图5-2某桥墩桩基立面示意图该工程合同总价:6.982亿元,工期:3年,施工合同中约定,人工单价100元/工日,人工窝工补偿费80元/工日,除税金外企业管理费、利润等综合费率为20%(以直接工程费为计算基数)。施工过程中发生如下事件:事件一:施工单位根据公路水运工程安全生产监督管理办法进行了如下安排:(1)第一年计划完成施工产值2.1亿元,为保证安全生产,设置了安全生产管理机构,并配备了3名专职安全生产管理人员;(2)依据风险评估结论,对风险等级较高的分部分项工程编制专项施工方案,并附安全验算结果,经施工单位技术负责人签字后报监理工程师批准执行。事件二:灌注桩钻孔过程中发现地质情况与设计勘察地质情况不同,停工12天,导致人工每天窝工8工日,机械窝工费1000元/天,停工期间施工单位配合设计单位进行地质勘探用工10工日;后经设计变更每根灌注桩增长15m。(原工期计划中,钻孔灌注桩施工为非关键工序,总时差8天)事件三:施工单位加强质量管理,根据公路工程质量检验评定标准,对钻孔灌注桩设置质量检验的实测项目包括:桩位、孔径、孔深、混凝土强度和沉淀厚度。问题:1.分别计算路基土方调配方案一和方案二综合单价,根据施工经济性选择出合理方案。(计算结果保留整数)2.根据公路工程标准施工招标文件,计算图5-2桥墩桩基单根桩最终计量支付长度(计算结果保留一位小数)。3.事件一中,逐条判断施工单位做法是否正确,并改正错误。4.针对事件二,计算工期延长的天数。除税金外可索赔窝工费和用工费各多少元(计算结果保留一位小数)?5.针对事件三,补充钻孔灌注桩质量检验的实测项目。正确答案1.方案一:4+7+119=30元/m3方案二:4+7+12+4+7+1+4+3=32元/m3选择:方案一2.单根桩最终计量支付长度为:14-1+33+15=61m3.(1)错误。应配备专职安全生产管理人员至少5名,且按专业配备。(2)错误。施工单位技术负责人签字后加盖施工单位的公章,总监理工程师签字后加盖执业印章。4.工期延长时间:12+(1520/2+15/3)/24-8=10.5天窝工费:81280+100012=19680元用工费:10100(1+20%)=1200元5.钻孔灌注桩质量检验的实测项目还包括:钻孔倾斜度、桩身完整性(或钢筋骨架底面高程)
