温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
电缆
线路
工程造价
影响
因素
重要
费用
措施

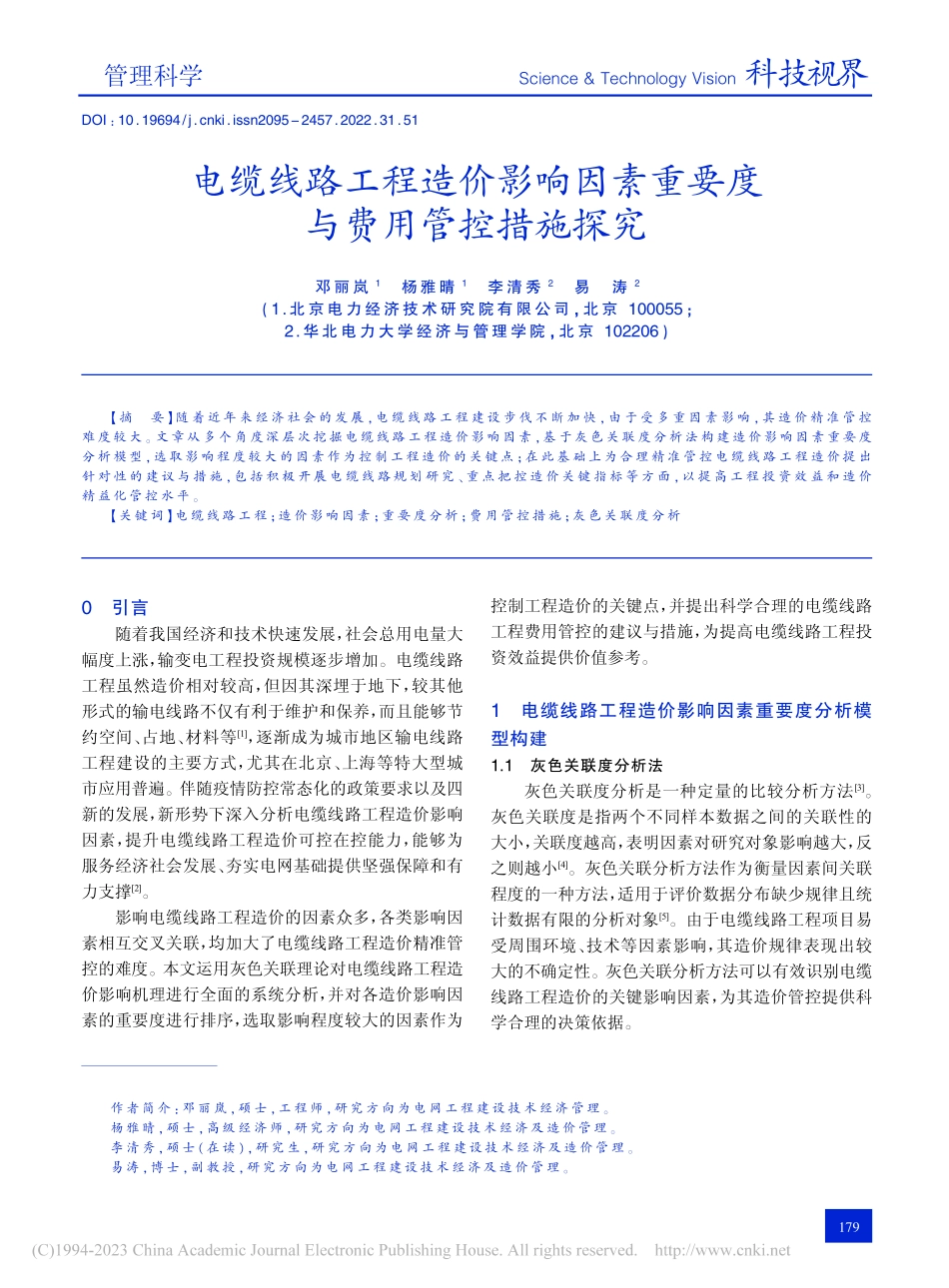

探究
邓丽岚
Science&Technology Vision科技视界0引言随着我国经济和技术快速发展,社会总用电量大幅度上涨,输变电工程投资规模逐步增加。电缆线路工程虽然造价相对较高,但因其深埋于地下,较其他形式的输电线路不仅有利于维护和保养,而且能够节约空间、占地、材料等1,逐渐成为城市地区输电线路工程建设的主要方式,尤其在北京、上海等特大型城市应用普遍。伴随疫情防控常态化的政策要求以及四新的发展,新形势下深入分析电缆线路工程造价影响因素,提升电缆线路工程造价可控在控能力,能够为服务经济社会发展、夯实电网基础提供坚强保障和有力支撑2。影响电缆线路工程造价的因素众多,各类影响因素相互交叉关联,均加大了电缆线路工程造价精准管控的难度。本文运用灰色关联理论对电缆线路工程造价影响机理进行全面的系统分析,并对各造价影响因素的重要度进行排序,选取影响程度较大的因素作为控制工程造价的关键点,并提出科学合理的电缆线路工程费用管控的建议与措施,为提高电缆线路工程投资效益提供价值参考。1电缆线路工程造价影响因素重要度分析模型构建1.1灰色关联度分析法灰色关联度分析是一种定量的比较分析方法3。灰色关联度是指两个不同样本数据之间的关联性的大小,关联度越高,表明因素对研究对象影响越大,反之则越小4。灰色关联分析方法作为衡量因素间关联程度的一种方法,适用于评价数据分布缺少规律且统计数据有限的分析对象5。由于电缆线路工程项目易受周围环境、技术等因素影响,其造价规律表现出较大的不确定性。灰色关联分析方法可以有效识别电缆线路工程造价的关键影响因素,为其造价管控提供科学合理的决策依据。DOI:10.19694/ki.issn2095-2457.2022.31.51电缆线路工程造价影响因素重要度与费用管控措施探究邓丽岚1杨雅晴1李清秀2易涛2(1.北京电力经济技术研究院有限公司,北京100055;2.华北电力大学经济与管理学院,北京102206)【摘要】随 着 近 年 来 经 济 社 会 的 发 展,电 缆 线 路 工 程 建 设 步 伐 不 断 加 快,由 于 受 多 重 因 素 影 响,其 造 价 精 准 管 控难 度 较 大。文 章 从多 个角度 深 层次挖 掘 电缆 线路 工程 造 价 影 响 因 素,基 于灰 色 关联 度 分析法 构建造 价影响 因 素 重 要 度分 析 模 型,选取 影响 程 度 较大的 因素 作 为控 制 工程 造 价的 关 键 点;在 此基 础上为 合 理 精 准 管 控 电 缆 线 路 工 程 造 价 提 出针 对 性 的 建 议 与 措 施,包 括 积 极 开 展 电 缆 线 路 规 划 研 究、重 点 把 控 造 价 关 键 指 标 等 方 面,以 提 高 工 程 投 资 效 益 和 造 价精 益 化管 控水 平。【关键词】电 缆 线路 工 程;造 价 影响因 素;重要 度 分析;费 用 管 控 措施;灰色关 联 度分 析作 者简 介:邓 丽岚,硕士,工 程 师,研究 方 向为 电 网工 程 建 设 技 术经 济 管理。杨 雅晴,硕 士,高级 经济师,研 究方 向 为 电网工程 建 设 技术 经济 及 造价 管 理。李 清秀,硕 士(在读),研究 生,研 究 方向 为电网 工 程建 设 技 术 经 济及 造 价管 理。易 涛,博士,副 教授,研究方 向 为电 网 工 程建设技 术 经济 及 造价 管 理。管理科学179科技视界Science&Technology Vision1.2基于灰色关联的因素重要度分析模型构建1.2.1挖掘造价影响因素由于电缆线路工程造价影响因素较多,首先需对影响因素进行初步筛选和简化处理,挖掘造价主要影响因素。1.2.2确定分析序列分析序列由参考序列和比较序列构成,其中,参考序列是反映系统行为特征的数据序列,一般只有一个;比较序列是由系统行为影响因素组成的数据序列,一般有多个。1.2.3变量的无量纲化由于不同指标之间存在由于量纲不同致其不具可比性,因此在进行灰色关联度分析时,首先需将指标进行无量纲化处理,消除不同量纲差异的影响。无量纲化主要有初值化处理和均值化处理两种方法。1.2.4计算关联系数定义灰色关联系数:(1)式中,y(k)是参考序列的第项,xi(k)是第 i 个比较序列的第 k 项。(0,),为分辨系数,越小表明分辨力越大,一般 的取值区间为(0,1),当 0.5463时,分辨力最好,本文取=0.5。1.2.5计算关联度关联系数是比较序列与参考序列在各个样本点的关联程度值。为便于进行整体性比较,有必要将各系数求一个均值然后进行比较,该均值即是关联度,计算公式如下:ri=1nnk=1i(k),(1kn)(2)式中,n 为比较序列的个数。1.2.6关联度排序因素间的关联程度,主要是用关联度的大小次序描述,而不仅是关联度的大小。将各个比较序列对参考序列的关联度按大小进行排序,便组成了关联序,它能够反映对于参考序列来说各比较序列的“优劣”关系。2算例分析2.1算例数据来源本文选取 2021 年期间某电网公司竣工投产的电缆线路工程的决算数据进行造价影响因素重要度分析。共收集可靠样本工程 41 项,静态投资 97605.85 万元,其中,电气本体费用、土建本体费用、其他费用的占比分别为 40.73%、40.01%、19.26%。图1电缆线路工程造价灰色关联分析指标体系管理科学180Science&Technology Vision科技视界2.2电缆线路工程造价影响因素重要度分析2.2.1主要影响因素识别本文结合电缆线路结构组成、电气参数等指标,从各分项费用及技术、环境因素角度全面梳理分析电缆线路工程造价影响因素,初步确定对电缆线路工程造价有较大影响的因素共 28 个,如图 1 所示。各因素的影响机理表现为:不同电压等级的电缆线路工程造价相差较大,电压等级越高,造价越高。根据电缆截面大小对电缆线路工程进行分类,加之电缆单芯和三芯的价格差距较大,不同类别下工程造价有较大差异。电缆回路数、电缆电气长度和电缆土建长度决定了电缆材料的消耗量,电缆线材和电缆接头的购置成本是电缆安装设备费的主要部分。在电缆土建工程中,隧道、排管等是主要土建形式;当一段电缆沟道工程很短时,井的数量也会显著影响造价。建筑形式是影响造价的重要因素,例如明开隧道常用技术方案有 2.0m2.1m、2.0m2.3m 等,排管孔数有 6 根、12根等。此外,工程所在地地质和施工现场情况差异较大,对造价也有很大影响。2.2.2因素影响程度分析本文分析其他因素对电缆线路工程造价的影响,因此选择静态投资作为参考序列,28 个因素作为比较序列。由于电压等级、地质情况等均为描述性变量,因此需对其进行量化处理,原则是将其分类用数字 1、2、3 等表示,然后按总体比例进行加权平均处理。由此得到所选因素的灰色关联度分析序列,在此基础上采用极差正规化对数据进行无量纲处理;基于灰色关联度分析法计算 41 项样本工程各造价影响因素的关联系数;进一步对各影响因素关联系数求平均值,得到各影响因素对静态投资指标的关联度;最后对关联度进行排序,得出电缆线路工程造价各层面影响因素对静态投资的关联程度,如表 1 所示。根据表 1 结果可知,除电缆芯数外,其余 27 个影响因素对于静态投资指标的灰色关联度均大于 0.5,关联性较强,表明这些因素对电缆线路工程造价确实存在显著影响。由于各因素的影响程度不同,对不同因素的管控程度应有所侧重。其中,电缆电气长度、电缆土建全长、明开隧道长度、排管长度、电缆单价、电缆中间接头个数、顶管长度、单位长度建场费、电缆终端接头单价和电缆中间接头单价这十个因素的灰色关联度均在 0.8 以上,是电缆线路工程费用管控的重点。2.3电缆线路工程费用管控措施基于前述电缆线路工程造价影响因素重要度分析,本文提出以关键影响因素为管控重点的电缆线路工程费用管控措施,将造价关键影响因素管控贯穿于项目储备、评审、建设、结算和后评价阶段的闭环管理体系,实现电缆线路工程全过程造价管控精益化。2.3.1详细勘察工程环境条件,积极开展电缆线路规划研究在前期电网规划时要充分做好负荷预测等分析;将电缆线路工程建设结合市政建设统一规划布局,如随路同期建设电缆隧道、提前穿越重要交通设施表1电缆线路工程造价影响因素关联度管理科学181科技视界Science&Technology Vision等。此外,土地资源稀缺地区应多选择隧道敷设方式,尽量利用现状电缆隧道,防止重复建设,提高电网的经济性;减少电缆需要绕行的情况,降低电缆路径长度和电缆接头数目。2.3.2合理确定电缆线路工程规模,重点把控造价关键指标初步设计阶段应坚持技术可靠、经济合理原则,推行限额设计,在满足技术要求的基础上,重点把控隧道长度、排管长度等造价关键影响因素,合理评价工程技术经济指标水平,有效控制工程投资。因设备材料价格波动较大,需合理开展设备材料价格趋势预测研究,实现信息价格的及时更新,尽可能降低电缆线材和电缆接头等采购成本。2.3.3加强施工现场管理监督,严格控制工程设计变更电缆线路工程施工建设过程中应安排专人对现场人工、设备、材料进行监督管理,降低建场费;同时,从严控制工程变更,做好精细化设计,如在电缆线路路径设计时,合理设置井位,尽量避开商铺、铁路、贵重树木等,减少施工赔偿。此外,通过优化结构也能降低造价,如暗挖竖井以圆形为主、暗挖隧道增加仰拱和顶拱、在盾构始发井后施工一段暗挖隧道作为渣土运输通道等。2.3.4重视工程结算审核工作,深度挖掘资金结余原因电缆线路工程完工后,应将审定的工程结算与初设概算进行对比分析,全方面、多维度挖掘资金结余原因。按照项目后评价标准,加强项目的评估与分析,逐项进行总结,并对成效进行分析,形成有效的闭环管理。3结语本文利用灰色关联理论定量分析了电缆电气长度、电缆截面、电缆中间接头个数等 28 个因素对电缆线路工程造价的影响程度,并提出了以关键因素为管控重点的全过程费用管控策略,为提高电缆线路工程造价精益化管理水平提供理论支撑,同时可为其他相关电网工程造价管理提供有益参考。然而不同电缆线路工程特征因素不同,且工程可能存在地区差异性,灰色关联分析结果的精度仍有待提高。【参考文献】1易涛,张一凡.基于灰色关联的电缆改造工程费用因子重要度评价J.电力科学与工程,2018,34(6):37-42.2李诗宇.L供电公司S输变电工程全过程造价管理研究D.大连理工大学,2021.3王乐.基于灰色关联度的土坡影响因素敏感性分析J.西北水电,2020(2):49-52.4刘煌.基于灰色关联度的高速公路造价阶段差异分析J.福建交通科技,2018(4):142-145.5谢晓娟,楚秀娟.基于灰色关联分析的工程造价影响因素比较J.价值工程,2017,36(2):70-72.管理科学182
