温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
建筑工程
全套
作业
指导书
252
广东省第三建筑工程公司 作业指导书
广东省第三建筑工程公司
作业指导书
文件编号:粤三建质[1998]44号
文件版序:第1版第0次修改
发布日期:1998年8月8日
生效日期:1998年8月18日
受控状态:
文件分发号:
持有人:

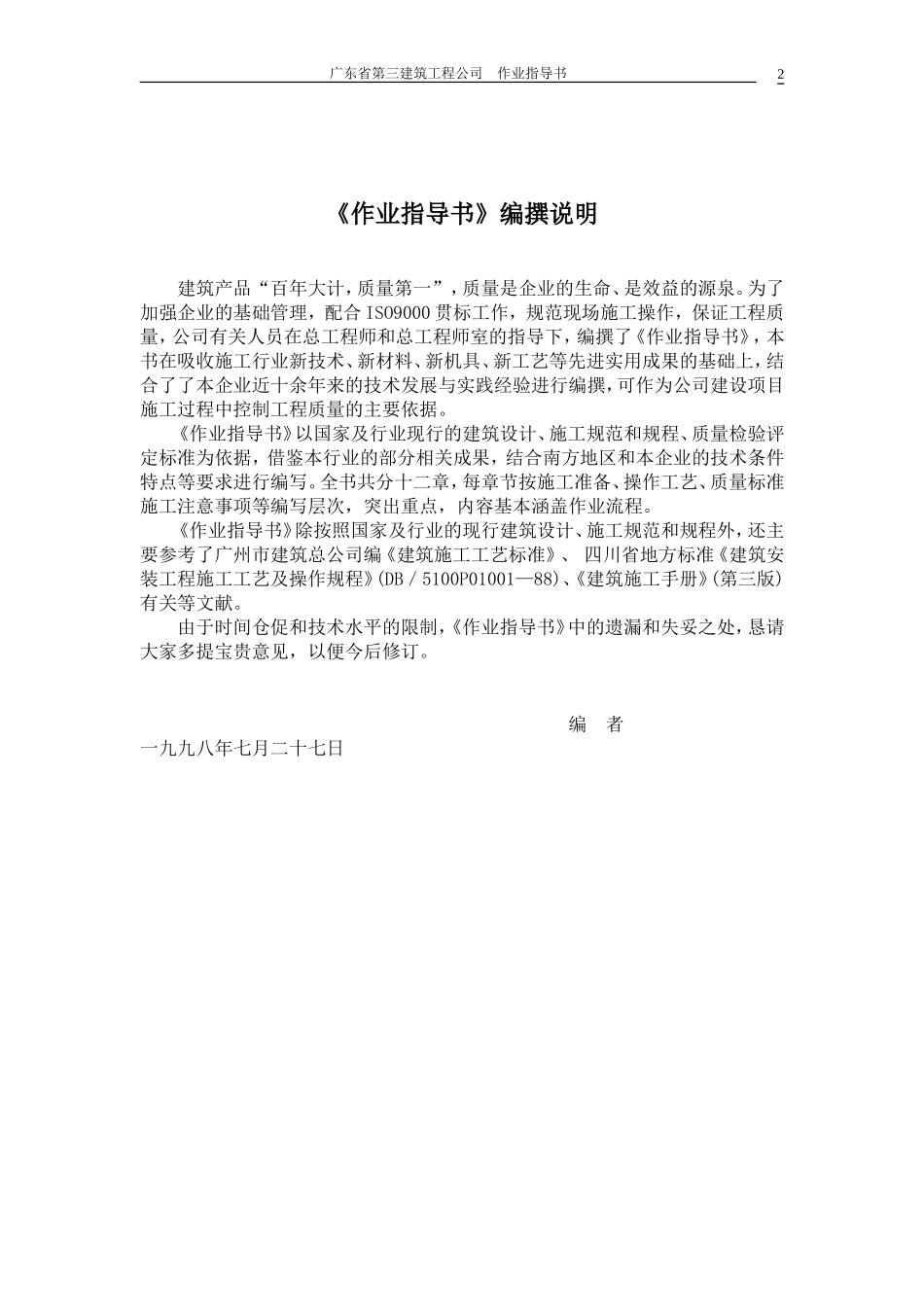

《作业指导书》编撰说明
建筑产品“百年大计,质量第一”,质量是企业的生命、是效益的源泉。为了加强企业的基础管理,配合ISO9000贯标工作,规范现场施工操作,保证工程质量,公司有关人员在总工程师和总工程师室的指导下,编撰了《作业指导书》,本书在吸收施工行业新技术、新材料、新机具、新工艺等先进实用成果的基础上,结合了了本企业近十余年来的技术发展与实践经验进行编撰,可作为公司建设项目施工过程中控制工程质量的主要依据。
《作业指导书》以国家及行业现行的建筑设计、施工规范和规程、质量检验评定标准为依据,借鉴本行业的部分相关成果,结合南方地区和本企业的技术条件、特点等要求进行编写。全书共分十二章,每章节按施工准备、操作工艺、质量标准、施工注意事项等编写层次,突出重点,内容基本涵盖作业流程。
《作业指导书》除按照国家及行业的现行建筑设计、施工规范和规程外,还主要参考了广州市建筑总公司编《建筑施工工艺标准》、 四川省地方标准《建筑安装工程施工工艺及操作规程》(DB/5100P01001—88)、《建筑施工手册》(第三版)有关等文献。
由于时间仓促和技术水平的限制,《作业指导书》中的遗漏和失妥之处,恳请大家多提宝贵意见,以便今后修订。
编 者
一九九八年七月二十七日

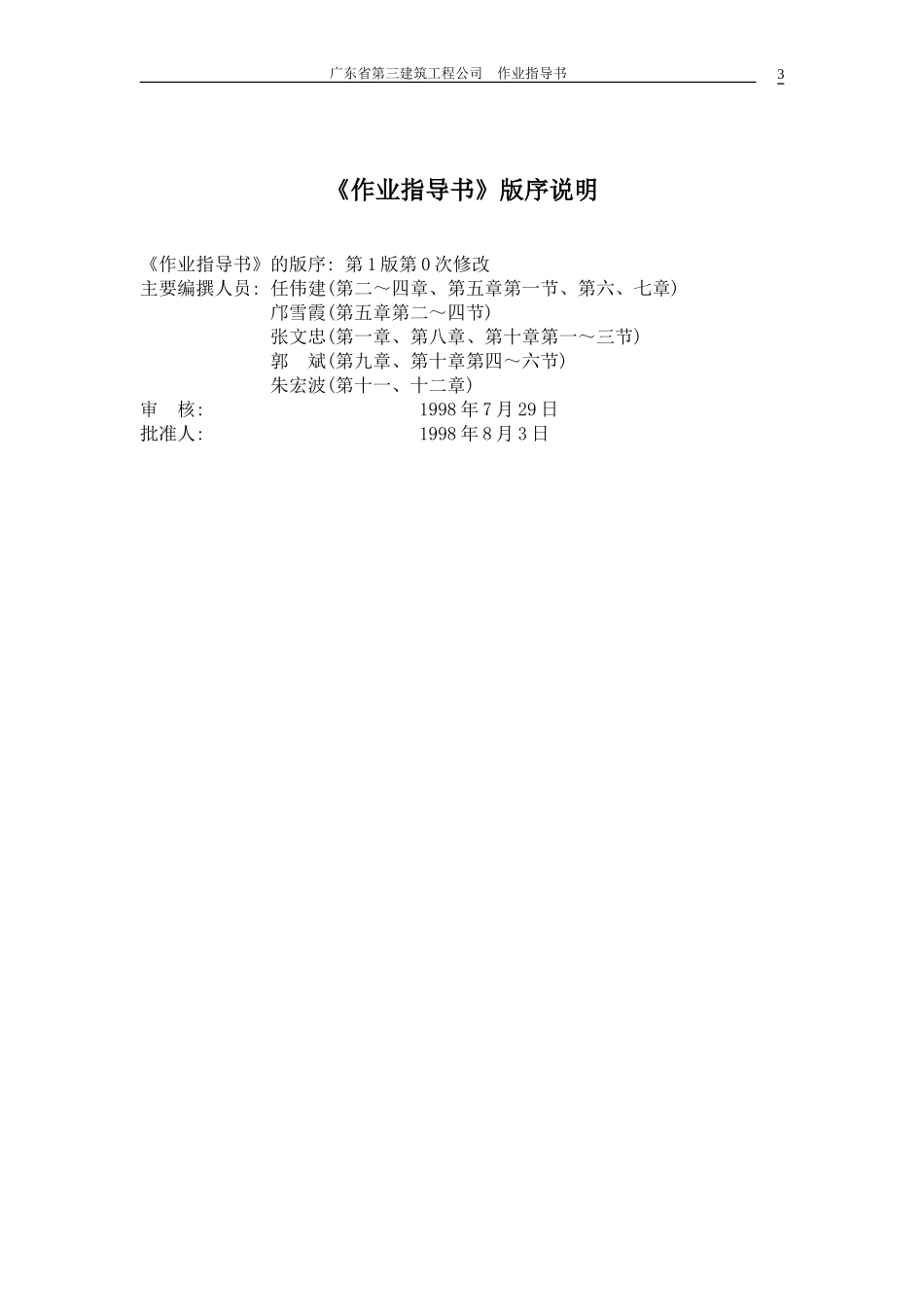

《作业指导书》版序说明
《作业指导书》的版序: 第1版第0次修改
主要编撰人员: 任伟建(第二~四章、第五章第一节、第六、七章)
邝雪霞(第五章第二~四节)
张文忠(第一章、第八章、第十章第一~三节)
郭 斌(第九章、第十章第四~六节)
朱宏波(第十一、十二章)
审 核: 1998年7月29日
批准人: 1998年8月3日
目 录
第一章 总则7
第二章 土方工程9
第一节 排水与降水9
第二节 挖土(大型土方工程) 10
第三节 基坑(槽)开挖与围护11
第四节 回填土16
第三章 地基与基础工程21
第一节 灌注桩工程21
钻(冲)孔灌注桩
人工挖孔灌注桩
第二节 水下混凝土工程35
第四章 地下防水工程39
第一节 防水混凝土结构39
第二节 水泥砂浆防水层44
第五章 钢筋混凝土工程48
第一节 模板工程48
木模板(含大夹板)安装与拆除
定型组合模板的安装与拆除
门架支顶
可调式钢管支顶
第二节 钢筋工程65
钢筋制作
钢筋绑扎与安装
钢筋闪光焊
钢筋电孤焊
竖向钢筋电渣压力焊
钢筋气压焊
锥螺纹连接
钢筋冷挤压连接
第三节 混凝土工程105
现场混凝土制备与浇筑
预拌混凝土生产与运输
泵送混凝土
混凝土外加剂
混凝土掺合料(粉煤灰)
第四节 厚大体积混凝土工程132
第六章 砌砖工程135
第七章 木作工程154
第一节 楼梯扶手安装154
第八章 地面与楼面156
第一节 基层处理156
第二节 整体楼地面156
水泥砂浆面层
水磨石面层
第三节 板块楼地面166
大理石、花岗岩、预制水磨石铺贴
釉面砖、水泥花阶砖、陶瓷锦砖(马赛克)铺贴
第九章 门窗工程174
第一节 钢窗安装174
第二节 铝合金门窗安装177
第十章 装饰工程183
第一节 一般抹灰183
一般规定
墙面抹纸筋灰或石灰砂浆
墙面抹水泥砂浆
墙面抹建筑石膏
现浇混凝土楼板顶棚(天花)抹纸筋灰
钢板网顶棚(天花)抹灰
第二节 外墙水刷石194
第三节 饰面板(砖)工程198
墙柱面贴釉面砖
墙柱面贴陶瓷、玻璃锦砖(马赛克)
墙柱面贴饰面板(天然石和人造石板)
干挂饰面板
第四节 涂料工程215
一般规定
木材表面施涂中级清漆(士叻)
木材表面施涂硝基清漆(叻架)
混凝土及抹灰表面施涂乳胶漆
第五节 喷浆工程227
第六节 玻璃工程227
钢、木框扇玻璃及玻璃砖安装
铝合金、塑料框、扇的玻璃安装
第八节 吊顶工程234
第十一章 屋面工程238
第一节 屋面找平层238
第二节 水泥砂浆刚性防水层240
第三节 细石混凝土刚性防水层242
第四节 涂膜防水层246
第五节 油膏嵌缝防水247
第六节 隔热层251
架空大阶砖(或混凝土预制块)
座砌大阶砖隔热层
现浇陶料混凝土
第十二章 外脚手架及施工升降机(钢井架)255
第一节 扣件式钢管脚手架255
第二节 竹木脚手架258
第三节 门架式脚手架262
第四节 施工升降机(钢井架)安装与拆除266
第一章 总则
1、《作业指导书》适用于一般工业与民用建筑施工工程,部分未列入本书一般施工工艺,施工时可按照有关专业规程或参考其他地区(企业)的有关规程,结合实际情况,制定相应的技术工艺准则,经分公司主任工程师审批后试行。
2、施工过程中使用新结构、新材料、新工艺、 应用新型施工机械及采用新的检测、试验手段,必须经过试验和技术鉴定,并制定可行的技术措施,形成新的技术工艺标准补充条文,报公司审批试行。
3、桩基工程、大型土石方、深基坑支护、大体积砼、大跨度、转换层、预应力工程、大型钢结构制安、玻璃幕墙、冬期施工、外脚手架工程及超高顶架搭设、有特殊工艺要求的工程(耐火隔热、保温、特种混凝土、防腐蚀)、特殊工序(地下防水、焊接)等特殊部位、结构、工序的施工,必须制订有针对性的技术措施,报公司审批后方可施工。
4、施工过程中应严格执行国家、行业及地方颁布的技术标准和技术规程,以及各种建筑材料、半成品和成品的质量标准,认真执行公司有关的施工管理规定。
5、《作业指导书》内容与国家、行业及地方的现行标准、规范有抵触或不符之处,应按国家、行业及地方现行标准、规范的有关规定执行。
6、施工应按施工阶段的设计图纸进行,设计图纸须经会审后方可投入施工。如发现设计图纸与国家、行业及省市现行设计、 施工规范和操作规程有抵触之处,应由施工管理人员(项目经理、项目技术负责人、施工员等)向设计单位、工程监理或建设单位反映解决,在未有明确意见前不得施工。
7、施工项目应建立健全技术责任、技术复核、合理化建议管理等制度,做好施工组织设计和施工方案的编审工作,加强计量、检测设备的管理。
8、分部、分项工程的施工作业前, 现场施工管理人员应将具体的施工准备、工艺标准、质量要求和注意事项等向操作人员进行交底,尤其是一些重要部位和关键工艺的施工,应有针对性地进行技术交底,并制订、实施相应的跟踪检查措施,确保施工质量符合标准。
9、操作人员必须领会设计图纸要求和技术交底要求,施工过程中应自觉坚持自检、互检、交接检制度,发现问题,及时整改。
10、在施工过程中, 施工管理人员应按现行有关的建筑安装工程质量检验评定标准进行定期或不定期的检查,发现问题及时处理。
11、施工现场应认真做好工程项目质量记录填写、保管和技术档案的整理和归档工作,使之与工程开工、施工过程、工程竣工同步。
12、工程完工后,项目经理、项目技术负责人应及时组织施工管理人员和班组长, 总结施工经验,不断提高操作工艺水平。
第二章 土方工程
第一节 排水与降水
一、施工准备
1、挖土方前,应根据工程地质资料反映的土质和地下水位情况制定排水或降水方案,并根据方案配置施工机具。
2、基坑(槽)排出的地下水应经过沉淀处理符合环保要求后方能排入市政下水道或河沟。
二、操作工艺
1、大型土方施工,应在基坑顶四周设置临时排水沟或截水沟,其截面宜为300~400m(宽)×400mm(深),纵向坡度宜为0.5%。临时排水沟或截水沟的设置应尽量与永久性排水设施相结合。
2、在地下水位较低和土质较好的情况下,基坑底四周设置排水沟、集水井,采用明沟排水的方法,必要时可在中间加设小支沟与边沟连通。排水沟的截面宜为300~400m(宽)×400mm(深),纵向坡度宜为0.5%。集水井的截面宜为600mm(长)×600mm(宽)×1000mm(深),@20~30m设一个。基坑底地下水由排水沟流入集水井,然后用高扬程潜水泵排走。
3、当地下水较大而土质属细砂、粉砂土时,基坑挖土容易产生流砂现象,需用围蔽截水和人工降低地下水位等方法。
4、围蔽截水的施工方法可以选择钢板桩、钢筋混凝土排桩、地下连续墙、定喷桩幕墙、旋喷桩、深层搅拌桩等,其可根据施工地形、水文地质资料和施工方法等确定,并在施工组织设计中确定。
5、采用人工降低地下水位的方法, 应根据挖土的深度和规模,选择钻孔集水井降水或轻型井点降水,其井点的布置数量和形式,要根据含水层渗透系数和涌水量计算确定,并相应配套抽水设备。
三、施工注意事项
1、抽水设备的电器部分必须做好防止漏电的保护措施,严格执行接地、接零和使用漏电开关三项要求。施工现场电线应架空拉设,用三相五线制。
2、在土方开挖后,应保持降低地下水位在基坑底500mm以下,防止地下水扰动基底土。
3、在降水过程过程中, 应防止相邻及附近已有建筑物或构筑物、道路、管线等发生下沉或变形,必要时与设计、建设单位协商,对原建筑物地基采取回灌技术等防护措施。
第二节 挖土(大型土方工程)
一、施工准备
1、挖土前,有阻碍施工的建筑物和构筑物、地上及地下有关的管线(包括电力、通讯、给水、排水、煤气、供热等)、树木、坟墓等要取得详细资料,并安排拆除或搬迁。
2、施工机械进入现场所经过的道路和机械上下设施等应事先勘查,做好必要的加宽、加固工作。
3、在施工现场修筑汽车行走的便道,坡度不应大于1∶5.5,其路面应填筑适当厚度的碎(砾)石或石粉。土方工程机械,其施工坡度最大在控制在1∶3之内,轮胎式机械坡度还要缓一些。
4、临时性挖方边坡坡度,应在施工组织设计(方案)中制定。考虑使用时间长短,根据工程地质、地下水位、挖方深度和地面荷载情况,通过计算并结合当地同类土体的稳定坡度值确定。
临时性挖方边坡坡度值 表2-1
土的类别
边坡坡度(高∶宽)
砂土(不包括细砂、粉砂)
1∶1.25~1∶1.5
一般粘性土
坚硬
1∶0.75~1∶1
硬塑
1∶1~1∶1.25
碎石土
充填坚硬、硬塑粘性土
1∶0. 5~1∶1
充填砂土
1∶1~1∶1.5
注:1、本表适用于时间较长(超过一年)的临时道路、临时工程的挖土。
2、岩石边坡坡度根据岩石性质、风化程度、层理特性和挖土深度确定。
二、工艺流程
放线→挖土、挖基坑周边地面截(排)水沟→修边坡→维护坡面→挖土至坑底面设计标高并验槽→挖基底周边排水沟、基底找平。
三、操作工艺
1、大型土方机械开挖应从上而下分层分段依次进行,严禁在高度超过3m或在不稳定土体之下“偷岩”(无坡脚或负坡脚)作业。深基坑每挖1m左右即应检查通直修边,随时修正偏差。在挖方边坡上如发现有危岩、孤岩、古滑波等土体或导致岩(土)体向挖方一侧滑移的软弱夹层、裂隙时,应及时清除和采取相应措施,以防止岩(土)体崩塌与下滑。
2、在滑坡地段挖方时,应详细了解地质资料,从挖土的方向和手段制定方案,防止滑坡发生。
3、在软土地区设桩密集的场地内开挖深基坑时,邻近四周不得有振动作用。挖土宜分层均匀进行,并应注意基坑土体的稳定,加强土体变形监测,防止由于挖土过快或边坡过徒使基坑中卸载过速、土体失稳等原因而引起的桩身上浮、倾斜、位移、断裂等事故。
4、基坑开挖接近坑底标高时,应尽量保护好地基土结构,减少对地基土的扰动。使用挖土机开挖(正铲或反铲)时,可在设计开挖标高以上保留30cm的土层暂时不挖。所有预留厚度应在基础施工前用人工挖除。
5、土方边坡的加固(包括填方、排水沟和截水沟等的边坡),应遵照设计图纸要求和施工组织设计(方案)进行施工。
第三节 基坑(槽)开挖与围护
一、施工准备
材料
钢筋混凝土原材料。
围护材料、各种钢、木板枋材。
作业条件
⑴建筑物位置的标准轴线桩、水平桩及灰线尺寸,已经过复核。
⑵在基坑施工前,应编制施工组织设计(方案)。根据地质资料和地下水位对基坑开挖的影响,确定基坑开挖的围护方案,以保证基坑作业顺利进行。
⑶决定挖土方案,包括开挖方法、挖土顺序、堆土弃土位置、运土方法及路线等。
⑷障碍物和地下管道已进行处理或迁移。
⑸排水或降水的设施准备就绪。
二、工艺流程
放线→分层开挖→修边(坡)→基(槽)底整平→基(槽)底预留土层→基(槽)底找平.
三、操作工艺
1、土质均匀,且地下水位低于基坑(槽)或管沟底面标高,挖方深度不超过下列规定时,可以考虑不放坡和不加支撑。
密实、中等密实的砂土和碎石类土(填充物为砂土)——1.0m;
硬塑、可塑的轻亚粘土及亚粘土——1.25m;
硬塑、可塑的粘土——1.5m;
坚硬的粘土——2m。
2、当地质条件良好,土质均匀且地下水位低于基坑(槽)或管沟底面标高时,挖土深度在5m以内不加支撑的边坡,其边坡坡度应符合表2-2的规定。
超过5m深度的基坑(槽)和管沟开挖时,其边坡坡度应根据土的内摩擦角和凝聚力计算确定。
3、当基坑(槽)必须设置坑壁支撑时,应根据开挖深度、土质条件、地下水位、施工时间长短、施工季节和当地气象条件、施工方法与相邻建(构)筑物等情况进行设计和选择,一般上述条件均有利于施工的,可采用断续垂直支撑、断续水平支撑和连续垂直支撑、连续水平支撑等方法,可参考表2-3。当深度较大和土质复杂时,必须选择有效的深基坑支护技术,一般应由相应资质的一级设计单位负责设计。按省建委有关文件,也可由公司有经验的技术人员通过认真周密的设计并制定方案,但须经公司总工程师审定后方能实施。
深度在5m内的基坑(槽)管沟边坡的最大坡度 表2-2
土的类别
边坡坡度(高∶宽)
坡顶无荷载
坡顶有静载
坡顶有动载
中密的砂土
1∶1.00
1∶1.25
1∶1.50
中密的碎石类土(填充物为砂土)
1∶0.75
1∶1.00
1∶1.25
中密的碎石类土(填充物为砂土)
1∶0.50
1∶0.67
1∶0.75
硬塑的轻亚粘土
1∶0.67
1∶0.75
1∶1.00
硬塑的亚粘土、粘土
1∶0.33
1∶0.50
1∶0.67
老黄土
1∶0.10
1∶0.25
1∶0.33
软土(经井点降水后)
1∶1.00
——
——
注:静载指堆土或材料等。动载指机械挖土或汽车运输作业等。
基坑(槽)加固支撑选用表 表2-3
土的情况
基槽开挖深度
(m)
支撑形式
天然湿度的粘土类,地下水很少。
3以内
断续支撑
天然湿度的粘土类,地下水很少
3~5
连续支撑
松散和湿度很高的土
——
连续支撑
松散和湿度较高的土,地下水很多且有液化现象
——
如未用降低水位措施则用板桩加支撑
注:本表适用于贫雨地区或少雨季节施工。
5、采用钢(木)板桩、钢筋混凝土预制桩或灌注桩作坑壁支撑时,其构造或是否加设锚杆应按设计方案的规定。施工中应经常检查,如发现有变形、沉降等现象,应及时采取加固措施,以及通知设计人员。在雨期更应加强检查。
6、采用钢筋混凝土地下连续墙用坑壁支撑时,其施工和验收要求应按设计图和有关规范规定执行。
7、基坑(槽)底部开挖宽度应根据基础或防水处理施工工艺决定。
混凝土基础或垫层需支模者,每边增加工作面0.3m;需用防水涂料(卷材)或防水砂浆做垂直防水(潮)层时,增加工作面1~1.2m。
8、管沟底部开挖宽度(有支撑者为撑板间的净宽),除管道
结构宽度外,每侧增加工作面宽度,可参照表2-4采用。
管沟底部每侧工作面宽度 表2-4
管道结构宽度(mm)
每侧工作面宽度(mm)
非金属管道
金属管道或砖沟
200~500
400
300
600~1000
500
400
1100~1500
600
600
1600~2500
800
800
注:1、管道结构宽度:无管座按管身外皮计;有管座按管座外皮计;砖砌或混凝土按管沟外皮计。
2、沟底需增设排水沟时,工作面宽度可适当增加。
9、在原有建(构)筑物邻近挖土,如深度超过原建(构)筑物基础底标高,其挖土坑(槽)边与原基础边缘的距离必须大于高差的1~2倍(土质好时可取低限),并对边坡采取保护措施;如对旧有建(构)筑物基底有影响时,必须提请有关部门有建(构)筑物基础变形、沉陷的加固措施后方可施工。
10、基坑(槽)和管沟的土方完成后应排干积水和清底,及时进行下一工序的施工。
11、基坑(槽)和管沟挖土深度不得超过设计基底标高,对于个别超挖处,应使用石粉、碎石填补,并应夯实至要求的密实度。在天然地基或重要部位超挖时,应采用设计单位同意的补填方法(若采用低强度等级素混凝土等)去填补,并办好签证手续。
12、采用天然地基的基础,挖至基坑(槽)底时,应会同甲方、质量监督站和设计人进行验槽。如缺乏地质资料或土质复杂的情况,必须进行钎探。钎探布置设计未规定时,可按表2-5执行。
钎探可采用人力或机械进行。钢钎可选用φ22~25mm圆钢制成,长1.8~1.3m,钎尖呈60°锥状,用锤重3.6~4.5kg,落锤高度500~700mm,将钢钎垂上打入土中,每打入300mm记录一次锤击数,最后将钎探记录和结果分析对照天然地基情况而作出鉴定,如设计人提出也可使用轻便触探器进行试验。
钎探后的孔要填灌中砂至密实状态。
钎探排列表 表2-5
槽宽(mm)
排列方式及图示
间距(m)
深度(m)
小于 800
中心一排
1.5
1.5
800~2000
两排错开
1.5
1.5
大于2000
梅花型
1.5
2.0
柱基
梅花型
1.5~2.0
1.5并不短于短边
13、挖方的弃土或放土,应保证挖方边坡的稳定与排水,当土质良好时,应距槽沟边缘0.8m以外堆放,且高度不宜超过1.5m。在软土地区,不得在挖方上侧放土。
14、在软土地区开挖基坑(槽)或管沟时,应按施工组织设计或方案规定施工。
15、土方工程一般不宜在雨天进行。在雨季施工时,工作面不宜过大。应逐段、逐片地完成,并应切实制订雨季施工的安全技术措施。
16、土方边坡的加固(包括填方、排水沟和截水沟等边坡),应按土质、地下水位情况,并结合施工周期和季节制定保护方案。
17、为减少对地基土的扰动,机械挖土应在基底标高以上保留 200~300mm左右,以后用人工挖平清底;如人工挖土后不能立即修筑基础或铺设管道时,也应保留150mm厚的土层暂时不挖。所有预留厚度应在基础施工前用人工挖除。
四、质量标准
保证项目
基坑、基槽和管沟底的土质必须符合设计要求,并严禁扰动。
土方工程允许偏差项目见表2-6。
土方工程允许偏差项目 表2-6
项目
允许偏差(mm)
检 查
方 法
桩基基坑
基槽管沟
挖方场地平整
排水沟
地(路)
面基层
人 工
施 工
机 械
施 工
标高
0~-50
±50
±100
0~-50
0~-50
用水准仪检查
长度
宽度
>0
>0
>0
0~+100
/
用经纬仪、线和尺量检查
边坡
偏徒
不应
不应
不应
不应
/
观察或用坡度尺检查
表面
平整
/
/
/
/
20
用2m靠尺和楔形塞尺检查
注:地(路)面基层的偏差只适用于直接在挖、填方上做在(路) 面的基层。
五、施工注意事项
避免工程质量通病
⑴基坑开挖,在有水平标准严格控制基底的标高,标桩间的距离≤3m,以防基底超挖。
⑵在软土地层开挖桩基承台基坑时,应按工程桩施工顺序流水作业,以保证桩身强度达到70%以上时才开挖基坑。挖方要对称进行,高差不应超过0.8m,防止软土滑陷而发生桩身位移。
⑶在地下水位以下挖土,必须有措施、有方案。地质资料反映有细砂粉土、中粗砂层的工程项目,必须有截水、降水等有效防止流砂的措施。
主要安全技术措施
⑴夜间施工时,施工现场应有足够照明设施,在危险地段设置明显的警示标志和护栏。
⑵土方开挖前,应对周围环境进行普查,清除安全隐患。对邻近设施在施工中进行沉降和位移观测。
产品保护
⑴对定位桩、水准点等应注意保护好,挖运土时不得碰撞。并应定期复测,检查其可靠性。
⑵基坑(槽)、管沟的直立壁和边坡,在开挖后应有措施,避免塌陷。
⑶挖土需要的支护结构,在基础施工的全过程要做好保护,不得任意损坏或拆除。
第四节 回填土
一、施工准备
1、材料
⑴回填土:且优先利用基槽中挖出的优质土。回填土内不得含有有机杂质,粒径不应大于50mm,含水量应符合压实要求。
⑵石屑:不应含有有机杂质。
⑶填土材料如无设计要求,应符合下列规定:
1)碎石、砂土(使用细、粉砂时应取得设计单位同意,并办好签证手续)和爆破石碴;可作表层以下的填料。
含水量符合压实要求的粘性土,可作各层的填料。
碎块草皮和有机含量大于8%的粘性土,仅用于无压实要求的填方。
4)淤泥和淤泥质土一般不能用作填料,但在软土或沼泽地区, 经处理其含水率符合压实要求的,可用于填方中的次要部位。
5)含有机质的生活垃圾土、流动状态的泥炭土和有机质含量大于8%的粘性土等,不得用作填方材料。
2、作业条件
⑴填土基底已按设计要求完成或处理好,并办理验槽签证。
⑵基础、地下构筑物及地下防水层、保护层等已进行检查和办好隐蔽验收手续,其结构已达到规定强度。
⑶大型土方回填前应根据工程特点、填料种类、设计压实系数、施工条件和压实工艺等合理确定填料含水量、每层填土厚度和压实遍数等施工参数。重要的填方工程和路基,其参数应通过压实测定确定。
⑷室内地台和管沟的回填,应在完成上下水道安装(经试水合格)或间墙砌筑,并将填区内的积水和有机杂物等清除干净后再进行。
⑸在建(构)筑物地面以下的填方,若填筑厚度小于0.5m,应清除基底上的草皮和垃圾;若填筑厚度小于1m,应清除树墩及割去长草。
⑹填土前,应做好水平高程的测设。基坑(槽)或沟坡边上按需要的间距打入水平桩,室内和散水的墙边应有水平标记。
二、操作工艺
1、当填方基底为积土或耕植土时,如设计无要求,可采用推土机或工程机械压实5~6遍。
2、填筑粘性土,应在填土前检验填料的含水率。含水量偏高时,可采用翻松晾晒,均匀掺入干土等措施;含水量偏低,可预先晒水湿润,增加压实遍数或使用大功率压实机械等措施。
3、使用碎石类土或爆破石渣作填料时,其最大粒径不得超过每层铺填厚度的2/3(当使用振动辗压时,不得超过每层铺填厚度的3/4)。铺填时,大块料不应集中,且不得填在分段接头处或填方与山坡连接处。
若填方场内有打桩或其他特殊工程时,块(漂)石填料的最大
粒径不应超过设计要求。
4、填料为砂土或碎石土(充填物为砂土)时,回填前宜充分洒水湿润,可用较重的平板振动器分层振实,每层振实不少于三遍。
5、回填土应水平分层找平夯实,分层厚度和压实遍数应根据土质、压实系数和机具的性能参照2-7选定。
6、路基和密实度要求较高的大型填方,宜用振动平辗压实。使用自重8~15t的振动平辗压实爆破石碴类土时,铺土厚度一般为0.6~1.5m,宜先静压,后振压。辗压遍数应由现场试验确定,一般为6~8遍。
7、墙柱基回填应在相对两侧或四侧对称同时进行。两侧回填高差要控制,以免把墙挤歪;深浅两基坑(槽)相连,应先填夯深基础,填至浅基坑标高时,再与浅基坑一起填夯。
8、分段分层填土,交接处应填成阶梯形,每层互相搭接,其搭接长度应不少于每层填土厚度的两倍,上下层错缝距离不少于1m。
填方分层的铺土厚度和压实遍数 表2-7
压实机具
每层铺土厚度(mm)
每层压实遍数(mm)
平辗
200~300
6~8
羊足辗
200~350
8~16
蛙式打夯机
200~250
3~4
人工打夯
不大于200
3~4
注:1、辗压时,轮(夯)迹应相互搭接,防止漏压。
2、当用5t、8~10t、12t压路和辗压时,每层铺土厚度分别为0.25、0.4m,压实10~12、8~10、4~6遍。
3、当用功率(kw)60以下的履带式推土机辗压时,每层铺土0.2~0.3m,压实6~8遍。
9、挡土墙背的填土,应选用透水性较好的土,如石屑或掺入碎石等,并按设计要求做好滤水层和排水盲沟。
10、混凝土、砖、石砌体挡土墙,必须在混凝土或砂浆达到设计强度后才能回填土方,否则要作护壁支撑方案,以防挡土墙变形倾复。
11、管沟内填土,应从管道两边同时进行回填和夯实。填土超过管顶0.5m厚时,方准用动力打夯,但不宜用振动辗压实。
12、对有压实要求的填方,在打夯或辗压时,如出现弹性变形的土(俗称橡皮土),应将该部分土方挖除,另用砂土含砂石较大的土回填。
13、采用机械压实的填土,在角隔用人工加以夯实。
人工填土,每层填土厚度为150mm,夯重就为30~40kg;每层厚度为200mm,夯重应为60~70kg。打夯要领为“夯高过膝,一夯压半夯,夯排三次”。夯实基坑(槽)、地坪,行夯路线由四边开始,夯向中间。
14、填方基土为杂填土,应按设计要求加固地基,并妥善处理基底下的软硬点、空洞、旧基及暗塘等。
填方基土为软土,应根据设计要求进行地基处理。如设计无要求时,应按现行规范的规定施工。
15、每层填土压实后都应做干容重试验,用环刀法取样,基坑每20~50m长度取样一组(每个基坑不少于一组);基槽或管沟回填,按长度20~50m取样一组;室内填土按100~500m2取样一组;场地平整按400~900 m2取样一组。
采用灌砂(或灌水)法取样时,取样数量可较环刀法适当减少,并注意正确取样的部位和随机性。
三、质量标准
保证项目
⑴基底处理,必须符合设计要求或施工规范的规定。
⑵回填土的土料,必须符合设计要求或施工规范的规定。
⑶回填土必须按规定分层夯压密实。 取样确定压实的干密度,应有90%以上符合设计要求,允许偏差不得大于0.08g/cm3,且应分散不得集中。
允许偏差
见表2-8
回填土工程允许偏差 表2-8
项目
允许偏差(mm)
检查方法
柱基、基坑基槽、管沟排水沟
填方、场地平整
地(路)
面基层
人工施工
机械施工
标高
0~-50
±50
±100
0~-50
用水平议检查
表面平整
/
/
/
20
用2m尺和木塞形塞尺检查
注:地(路)面基层的偏差只适用于直接在挖填方做地(路)面的基层。
四、施工注意事项
避免工程质量通病
⑴回填土应按规定每层取样测量夯实后的干容重,在符合设计或规范要求后才能回填上一层。
⑵严格控制每层回填厚度,禁止汽车直接卸土入槽。
⑶严格选用回填土料质量,控制含水量、夯实遍数等是防止回填土下沉的重要环节。
⑷管沟下部、机械夯填的边角位置及墙与地坪、散水的交接处,应仔细夯实,并应使用细粒土料回填。
⑸雨天不应进行填方的施工。如必须施工时,应分段尽快完成,且宜采用碎石类土和砂土、石屑等填料。现场应有防雨和排水措施,防止地面水流入坑(槽)内。
⑹路基、室内地台等填土后应有一段自然沉实的时间,测定沉降变化,稳定后才进行下一工序的施工。
产品保护
⑴施工时,应注意保护有关轴线和水准高程桩点,防止碰撞下沉。
⑵基础或管沟的混凝土、砂浆应达到一定的强度,不致受损坏时方可进行回填作业。
⑶已完成的填土应将表面压实,路基宜做成一定的坡向排水。
⑷基坑回填应分层对称,防止造成一侧压力,不平衡,破坏基础或构筑物。
第三章 地基与基础工程
第一节 灌注桩工程
钻(冲)孔灌注桩
一、施工准备
材料
⑴水泥:宜用425号或525号的普通硅酸盐水泥,有出厂合格证并经试验合格。
⑵砂:中砂或粗砂,含泥量不大于3%。
⑶碎石:粒径10~40mm,含泥量不大于
