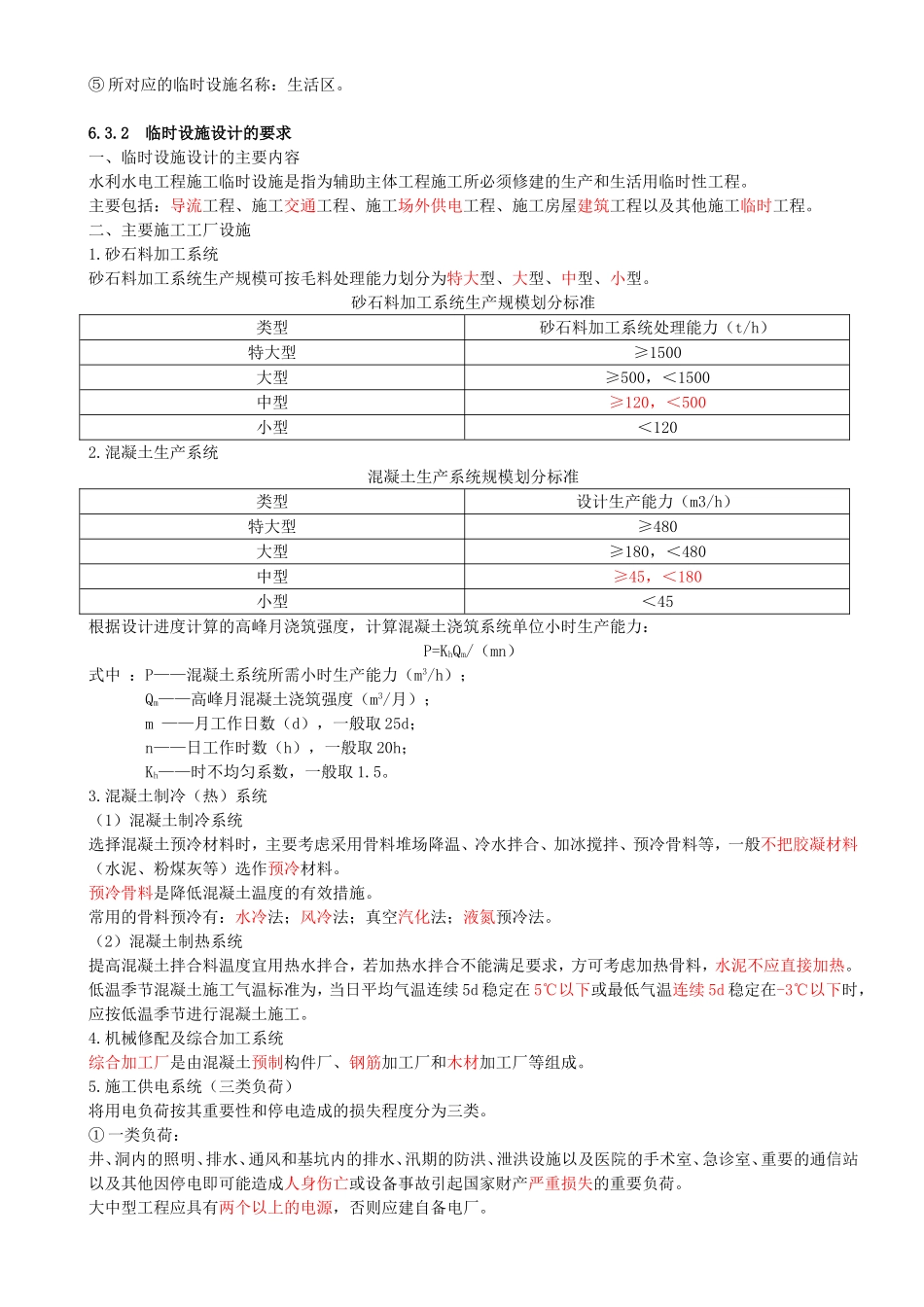

6.3水利水电工程施工组织设计6.3.1施工总布置的要求6.3.2临时设施设计的要求6.3.3施工总进度的要求6.3.4专项施工方案6.3.1施工总布置的要求一、施工分区规划布置要点:1.木材加工厂、钢材加工厂→集中布置;2.混凝土拌合系统→集中布置、运输短、靠近施工区;3.危险品→远离生产生活区;4.生活办公区→与生产区明显区分;5.地磅房→场内外道路衔接处。【强化练习】1.某大(2)水利枢纽工程,按施工需要进行了平面图的布置如图。示意图中①、②、③、④、⑤为临时设施(包括混凝土拌和系统、地磅房、油料库、生活区、预制构件厂)代号。【问题】按照合理布置的原则,指出示意图中代号①、②、③、④、⑤所对应的临时设施名称。【答案】1.①所对应的临时设施名称:地磅房;②所对应的临时设施名称:混凝土拌和系统;③所对应的临时设施名称:油料库;④所对应的临时设施名称:预制构件厂;⑤所对应的临时设施名称:生活区。6.3.2临时设施设计的要求一、临时设施设计的主要内容水利水电工程施工临时设施是指为辅助主体工程施工所必须修建的生产和生活用临时性工程。主要包括:导流工程、施工交通工程、施工场外供电工程、施工房屋建筑工程以及其他施工临时工程。二、主要施工工厂设施1.砂石料加工系统砂石料加工系统生产规模可按毛料处理能力划分为特大型、大型、中型、小型。砂石料加工系统生产规模划分标准类型砂石料加工系统处理能力(t/h)特大型≥1500大型≥500,<1500中型≥120,<500小型<1202.混凝土生产系统混凝土生产系统规模划分标准类型设计生产能力(m3/h)特大型≥480大型≥180,<480中型≥45,<180小型<45根据设计进度计算的高峰月浇筑强度,计算混凝土浇筑系统单位小时生产能力:P=KhQm/(mn)式中:P——混凝土系统所需小时生产能力(m3/h);Qm——高峰月混凝土浇筑强度(m3/月);m——月工作日数(d),一般取25d;n——日工作时数(h),一般取20h;Kh——时不均匀系数,一般取1.5。3.混凝土制冷(热)系统(1)混凝土制冷系统选择混凝土预冷材料时,主要考虑采用骨料堆场降温、冷水拌合、加冰搅拌、预冷骨料等,一般不把胶凝材料(水泥、粉煤灰等)选作预冷材料。预冷骨料是降低混凝土温度的有效措施。常用的骨料预冷有:水冷法;风冷法;真空汽化法;液氮预冷法。(2)混凝土制热系统提高混凝土拌合料温度宜用热水拌合,若加热水拌合不能满足要求,方可考虑加热骨料,水泥不应直接加热。低温季节混凝土施工气温标准为,当...
