考点2 水泥混凝土路面施工

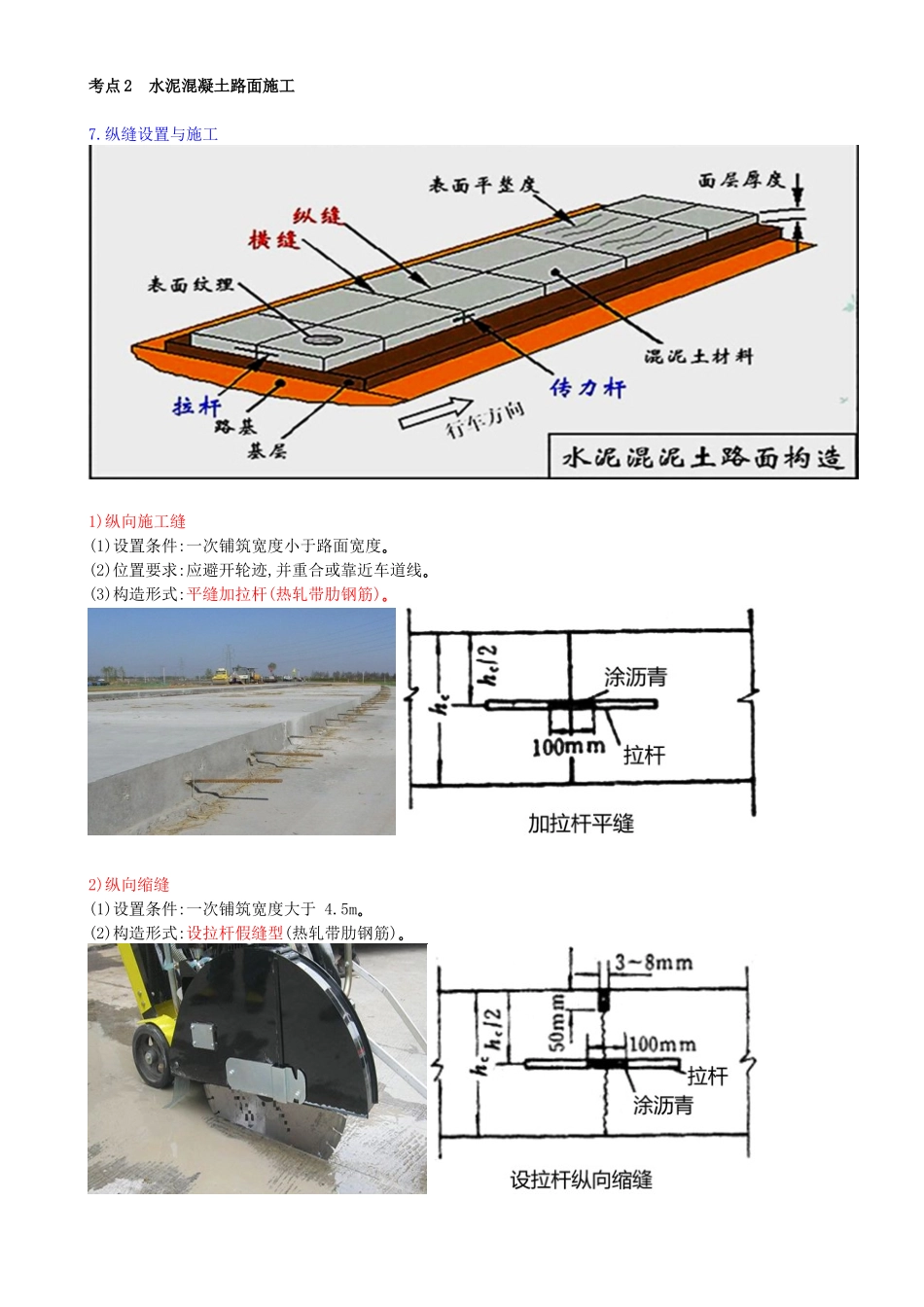

7.纵缝设置与施工
1)纵向施工缝
(1)设置条件:一次铺筑宽度小于路面宽度。
(2)位置要求:应避开轮迹,并重合或靠近车道线。
(3)构造形式:平缝加拉杆(热轧带肋钢筋)。
2)纵向缩缝
(1)设置条件:一次铺筑宽度大于 4.5m。
(2)构造形式:设拉杆假缝型(热轧带肋钢筋)。

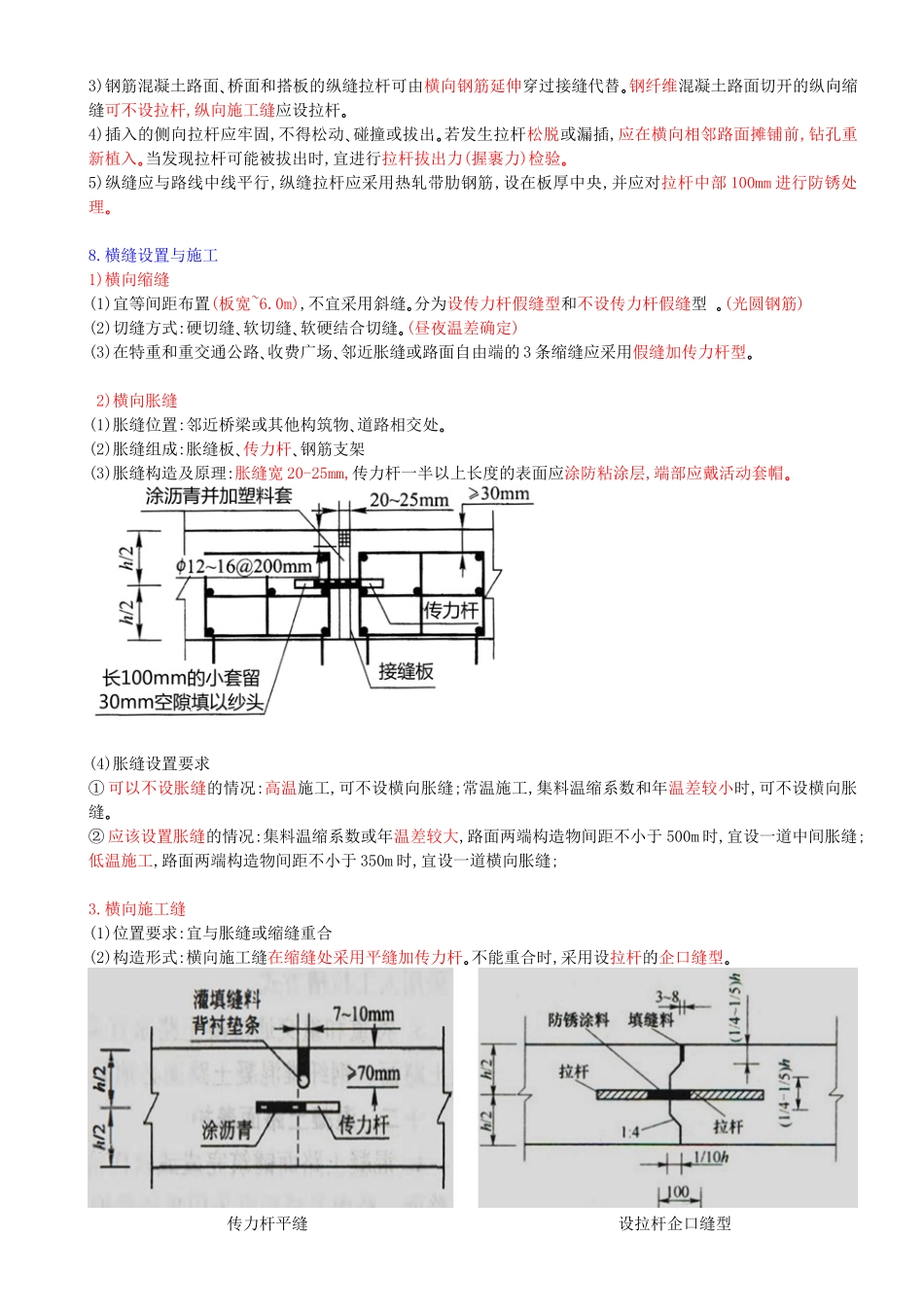

3)钢筋混凝土路面、桥面和搭板的纵缝拉杆可由横向钢筋延伸穿过接缝代替。钢纤维混凝土路面切开的纵向缩缝可不设拉杆,纵向施工缝应设拉杆。
4)插入的侧向拉杆应牢固,不得松动、碰撞或拔出。若发生拉杆松脱或漏插,应在横向相邻路面摊铺前,钻孔重新植入。当发现拉杆可能被拔出时,宜进行拉杆拔出力(握裹力)检验。
5)纵缝应与路线中线平行,纵缝拉杆应采用热轧带肋钢筋,设在板厚中央,并应对拉杆中部100mm进行防锈处理。
8.横缝设置与施工
1)横向缩缝
(1)宜等间距布置(板宽~6.0m),不宜采用斜缝。分为设传力杆假缝型和不设传力杆假缝型 。(光圆钢筋)
(2)切缝方式:硬切缝、软切缝、软硬结合切缝。(昼夜温差确定)
(3)在特重和重交通公路、收费广场、邻近胀缝或路面自由端的3条缩缝应采用假缝加传力杆型。
2)横向胀缝
(1)胀缝位置:邻近桥梁或其他构筑物、道路相交处。
(2)胀缝组成:胀缝板、传力杆、钢筋支架
(3)胀缝构造及原理:胀缝宽20-25mm,传力杆一半以上长度的表面应涂防粘涂层,端部应戴活动套帽。
(4)胀缝设置要求
①可以不设胀缝的情况:高温施工,可不设横向胀缝;常温施工,集料温缩系数和年温差较小时,可不设横向胀缝。
②应该设置胀缝的情况:集料温缩系数或年温差较大,路面两端构造物间距不小于500m时,宜设一道中间胀缝;低温施工,路面两端构造物间距不小于350m时,宜设一道横向胀缝;
3.横向施工缝
(1)位置要求:宜与胀缝或缩缝重合
(2)构造形式:横向施工缝在缩缝处采用平缝加传力杆。不能重合时,采用设拉杆的企口缝型。
传力杆平缝 设拉杆企口缝型

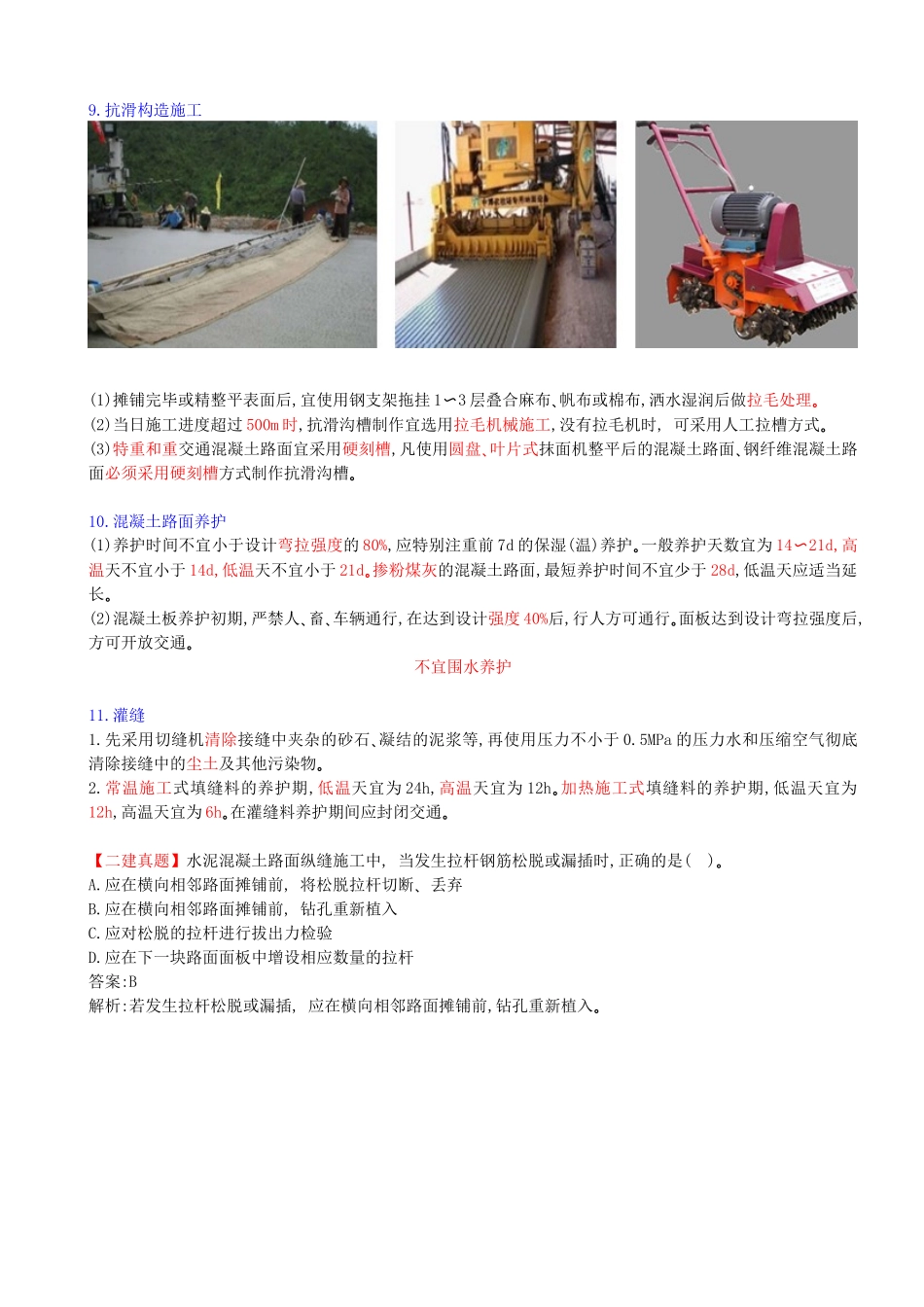

9.抗滑构造施工
(1)摊铺完毕或精整平表面后,宜使用钢支架拖挂1〜3层叠合麻布、帆布或棉布,洒水湿润后做拉毛处理。
(2)当日施工进度超过500m时,抗滑沟槽制作宜选用拉毛机械施工,没有拉毛机时, 可采用人工拉槽方式。
(3)特重和重交通混凝土路面宜采用硬刻槽,凡使用圆盘、叶片式抹面机整平后的混凝土路面、钢纤维混凝土路面必须采用硬刻槽方式制作抗滑沟槽。
10.混凝土路面养护
(1)养护时间不宜小于设计弯拉强度的80%,应特别注重前7d的保湿(温)养护。一般养护天数宜为14〜21d,高温天不宜小于14d,低温天不宜小于21d。掺粉煤灰的混凝土路面,最短养护时间不宜少于28d,低温天应适当延长。
(2)混凝土板养护初期,严禁人、畜、车辆通行,在达到设计强度40%后,行人方可通行。面板达到设计弯拉强度后,方可开放交通。
不宜围水养护
11.灌缝
1.先采用切缝机清除接缝中夹杂的砂石、凝结的泥浆等,再使用压力不小于0.5MPa的压力水和压缩空气彻底清除接缝中的尘土及其他污染物。
2.常温施工式填缝料的养护期,低温天宜为24h,高温天宜为12h。加热施工式填缝料的养护期,低温天宜为12h,高温天宜为6h。在灌缝料养护期间应封闭交通。
【二建真题】水泥混凝土路面纵缝施工中, 当发生拉杆钢筋松脱或漏插时,正确的是( )。
A.应在横向相邻路面摊铺前, 将松脱拉杆切断、 丢弃
B.应在横向相邻路面摊铺前, 钻孔重新植入
C.应对松脱的拉杆进行拔出力检验
D.应在下一块路面面板中增设相应数量的拉杆
答案:B
解析:若发生拉杆松脱或漏插, 应在横向相邻路面摊铺前,钻孔重新植入。
考点小结
