分享
12-进度:第三章第五节网络计划的优化(一).pdf
下载文档

ID:3302885

大小:274.46KB

页数:3页

格式:PDF

时间:2024-02-26

收藏 分享赚钱
温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
12 进度 第三 五节 网络 计划 优化

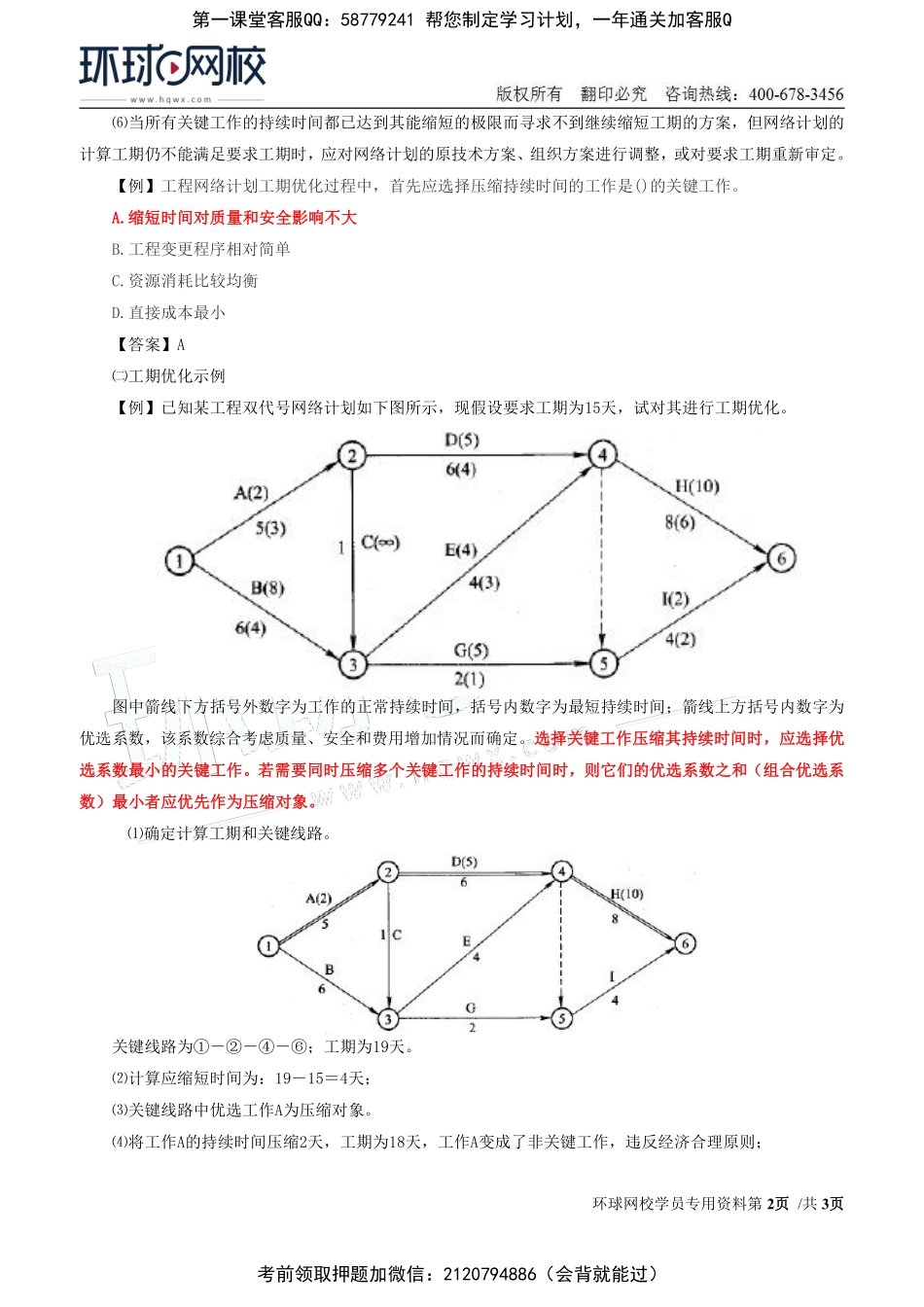

环球网校学员专用资料第 1页页/共 3页页第五节网络计划的优化网络计划的优化可分为第五节网络计划的优化网络计划的优化可分为工期优化、费用优化和资源优化三种。一、工期优化所谓工期优化,是指网络计划的计算工期不满足要求工期时,通过一、工期优化所谓工期优化,是指网络计划的计算工期不满足要求工期时,通过压缩关键工作的持续时间压缩关键工作的持续时间以以满足要求工期满足要求工期目标的过程。工期优化方法网络计划工期优化的基本方法是目标的过程。工期优化方法网络计划工期优化的基本方法是在不改变网络计划中各项工作之间逻辑关系的前提下在不改变网络计划中各项工作之间逻辑关系的前提下,通过压缩关键工作的持续时间来达到优化目标。在工期优化过程中,通过压缩关键工作的持续时间来达到优化目标。在工期优化过程中,按照经济合理的原则,不能将关键工作压缩成非关键工作。按照经济合理的原则,不能将关键工作压缩成非关键工作。此外,当工期优化过程中出现多条关键线路时,必须将各条关键线路的总持续时间压缩此外,当工期优化过程中出现多条关键线路时,必须将各条关键线路的总持续时间压缩相同数值相同数值;否则,不能有效地缩短工期。;否则,不能有效地缩短工期。【例】工程网络计划工期优化的基本方法是通过()来达到优化目标。A.组织关键工作流水作业B.组织关键工作平行作业C.压缩关键工作的持续时间C.压缩关键工作的持续时间D.压缩非关键工作的持续时间【答案】C【例】缩短关键工作的持续时间时,其缩短值的确定必须符合()。A.缩短后工作的持续时间不能小于其最短持续时间A.缩短后工作的持续时间不能小于其最短持续时间B.缩短后的持续时间不能大于其最短持续时间C.缩短持续时间的工作不能变成非关键工作C.缩短持续时间的工作不能变成非关键工作D.缩短持续时间的工作能变成非关键工作E.缩短后对非关键工作无影响【答案】AC工期优化步骤:确定初始网络计划的计算工期和关键线路。按要求工期计算应缩短的时间T=计算工期Tc-要求工期Tr选择应缩短持续时间的关键工作。选择压缩对象时宜在关键工作中考虑下列因素:缩短持续时间对质量和安全影响不大的工作;有充足备用资源的工作;缩短持续时间所需增加的费用最少的工作。选择压缩对象时宜在关键工作中考虑下列因素:缩短持续时间对质量和安全影响不大的工作;有充足备用资源的工作;缩短持续时间所需增加的费用最少的工作。将所选定的关键工作的持续时间压缩至最短,并重新确定计算工期和关键线路。若被压缩的工作变成非关键工作,则应延长其持续时间,使之仍为关键工作。若被压缩的工作变成非关键工作,则应延长其持续时间,使之仍为关键工作。当计算工期仍超过要求工期时,则重复上述,直至计算工期满足要求工期或计算工期已不能再缩短为止。第一课堂客服QQ:58779241 帮您制定学习计划,一年通关加客服Q考前领取押题加微信:2120794886(会背就能过)环球网校学员专用资料第 2页页/共 3页页当所有关键工作的持续时间都已达到其能缩短的极限而寻求不到继续缩短工期的方案,但网络计划的计算工期仍不能满足要求工期时,应对网络计划的原技术方案、组织方案进行调整,或对要求工期重新审定。【例】工程网络计划工期优化过程中,首先应选择压缩持续时间的工作是()的关键工作。A.缩短时间对质量和安全影响不大A.缩短时间对质量和安全影响不大B.工程变更程序相对简单C.资源消耗比较均衡D.直接成本最小【答案】A工期优化示例【例】已知某工程双代号网络计划如下图所示,现假设要求工期为15天,试对其进行工期优化。图中箭线下方括号外数字为工作的正常持续时间,括号内数字为最短持续时间;箭线上方括号内数字为优选系数,该系数综合考虑质量、安全和费用增加情况而确定。选择关键工作压缩其持续时间时,应选择优选系数最小的关键工作。若需要同时压缩多个关键工作的持续时间时,则它们的优选系数之和(组合优选系数)最小者应优先作为压缩对象。选择关键工作压缩其持续时间时,应选择优选系数最小的关键工作。若需要同时压缩多个关键工作的持续时间时,则它们的优选系数之和(组合优选系数)最小者应优先作为压缩对象。确定计算工期和关键线路。关键线路为;工期为19天。计算应缩短时间为:19154天;关键线路中优选工作A为压缩对象。将工作A的持续时间压缩2天,工期为18天,工作A变成了非关键工作,违反经济合理原则;第一课堂客服QQ:58779241 帮您制定学习计划,一年通关加客服Q考前领取押题加微信:2120794886(会背就能过)环球网校学员专用资料第 3页页/共 3页页重新压缩工作A持续时间1天,工期为18天,但出现两条关键线路,工作A仍为关键工作。继续压缩:A和B(2+8=10);A和E(2+4=6);A和E(2+4=6);B和D(8+5=13);D和E(5+4=9);H(10)。应同时压缩工作A和E各1天,工期为17天,仍为两条关键线路,且工作A和E均为关键工作。工作A和E优选系数变为无穷大。需要继续压缩2天。B和D(8513),工作H(10)。选H压缩2天,工期为15天,仍为两条关键线路,且工作H仍为关键工作。已满足要求工期,下图即为优化方案。第一课堂客服QQ:58779241 帮您制定学习计划,一年通关加客服Q考前领取押题加微信:2120794886(会背就能过)

此文档下载收益归作者所有

下载文档
你可能关注的文档
收起
展开
