温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。

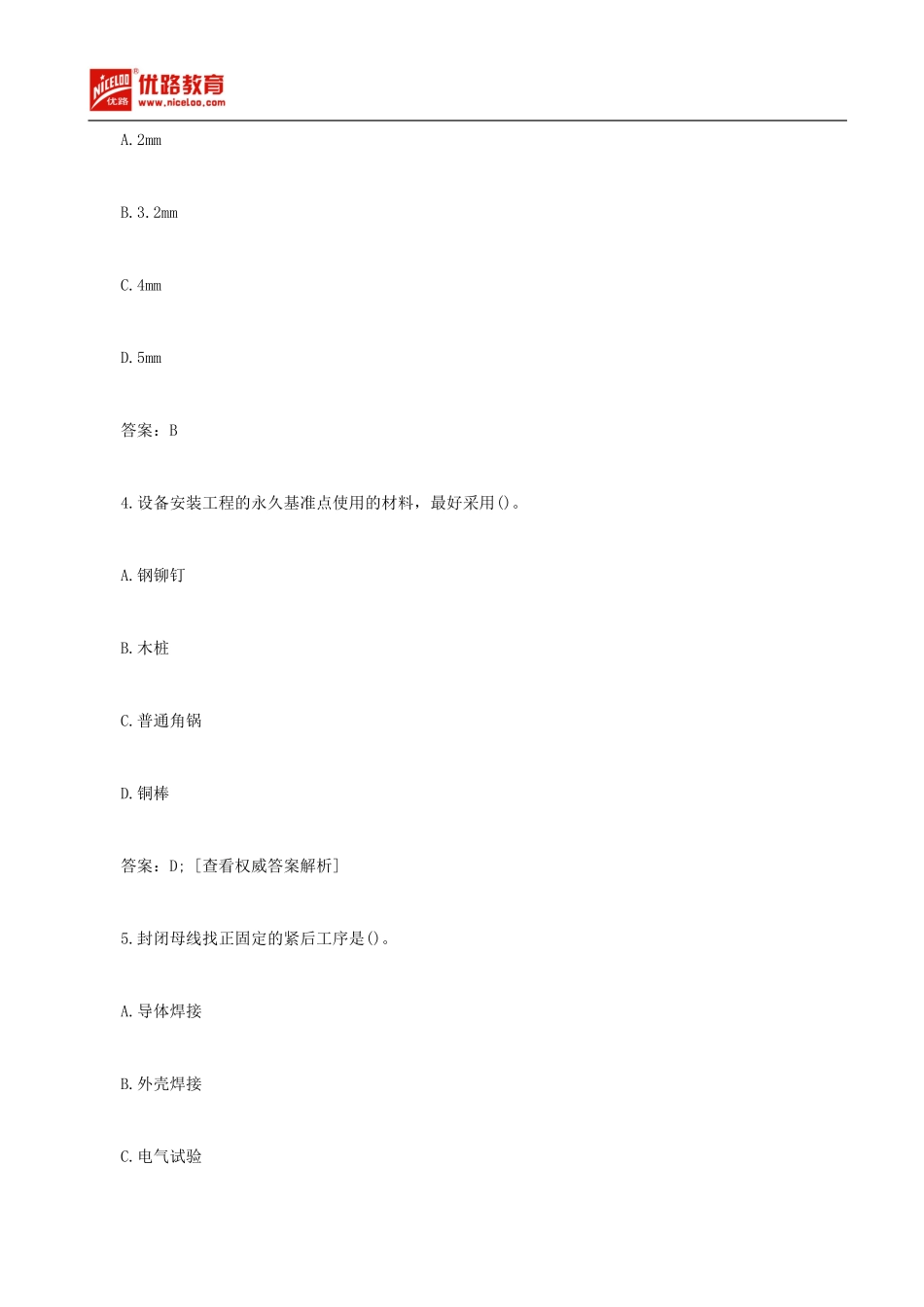

2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
机电工程
2014
年二建
答案
解析
20142014 年二建机电工程年二建机电工程真题真题答案及解析答案及解析一、单项选择题(共 20 题,每题 1 分,每题的备选项中,只有 1 个最符合题意。)1.常用于设备安装定线定位和测设已知角度的仪器是()。A.激光准直仪B.激光经纬仪C.激光指向仪D.激光水准仪答案:B2.关于千斤顶使用要求的说法,错误的是()。A.垂直使用时,作用力应通过承压中心B.水平使用时,应有可靠支撑C.随着共建的升降,不得调整保险垫块的高度D.顶部应有足够的工作面积答案 C3.一般情况下,焊接厚度为 3.5mm 的焊件,选用的焊条直径是()。A.2mmB.3.2mmC.4mmD.5mm答案:B4.设备安装工程的永久基准点使用的材料,最好采用()。A.钢铆钉B.木桩C.普通角锅D.铜棒答案:D;查看权威答案解析5.封闭母线找正固定的紧后工序是()。A.导体焊接B.外壳焊接C.电气试验D.与设备连接答案:A6.管道滑动支架以支承面中心为起点进行反向安装的偏移量应为位移值的()。A.1/5B.1/4C.1/3D.1/2答案:D7.锅炉本体受热面组合安装的一般程序中,设备清点检查的紧后工序是()。A.压力试验B.泄露试验C.灌水试验D.通球试验答案:D8.直接安装在管道上的取源部件应随同管道系统进行()。A.吹扫清洗B.压力试验C.无损检测D.防腐保温答案:B9.管道保温作业正确的做法是()。A.传热管道与管道间的空隙应填充(不得)材料B.用钢带绑扎保温层,每节管壳至少绑扎一(二)道C.阀门的保温应采用可拆卸式结构D.两层保温预制块的接缝要对齐(错缝)答案:C10.下列耐火材料中,属于中性耐火材料的是()。A.高铝砖B.镁铝砖C.硅砖D.白云石砖答案:A11.高层建筑给水及排水铸铁管的柔性连接应采用()。A.石棉水泥密封B.橡胶圈密封C.铝密封D.膨胀性填料密封答案:B12.高层建筑为防止侧击雷电,应在环绕建筑物周边设置()。A.避雷针B.均压环C.接地线D.引下线答案:B13.通风与空调系统经平衡调整后,各风口的总风量与设计风量的允许偏差不应大于()。A.5%B.10%C.15%D.20%答案:B14.将 4 个 1K(21oC)镍电阻两两串联再并联后,检测一个大房间的平均温度(21oC),传递到变送器的电阻值是()。A.0.5 KB.1.0 KC.2.0 KD.4.0 K答案:B15.曳引式电梯设备进场验收合格后,在驱动主机上安装前的工序是()。A.土建交接检验B.轿厢导轨安装C.随行电缆安装D.安全部件安装答案:A;查看权威答案解析16.下列施工计量器具中,属于强制性检定范畴的是()。A.声级计B.超声波测厚仪C.压力表D.垂直检测尺答案:A17.用于电力线路上的电器设备是()。A.金具B.集箱C.断路器D.叶栅答案:C18.下列设备中,属于特种设备的是()。A.风机B.水泵C.压缩机D.储气罐答案:D19.建筑安装工程的分项工程可按()划分。A.专业性质B.施工工艺C.施工程序D.建筑部位答案:B;20.下列工程项目中,不属于机电工程注册建造师执业工程范围的是()。A.钢结构工程B.城市照明工程C.煤气工程D.核电工程答案:B二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分)21.下列钢材中,属于按化学份和性能分类的有()。A.碳素结构钢B.合金结构钢C.冷轧钢D.热轧钢E.耐候钢答案:AB22.下列石油化工专用设备中,属于分离设备的有()。A.分解锅B.集油器C.蒸发器D.洗涤器E.冷凝器(换热设备参考教材 P15)答案:BD23.机电设备安装设定基准线和基准点应遵循的原则有()。A.安装检测使用方便B.有利于保持而不被毁损C.不宜设在同一个基础上D.关联设备不应相互采用E.刻划清晰容易辨识答案:ABE24.室内电缆敷设时,正确的做法有()。A.电力电缆设在控制电缆的上部B.敷设时电缆从电缆盘的上端引出C.电缆平行敷设在热力管道的上方(下方)D.并列敷设电缆中间接头可在任意位置(有中间接头时应将接头错开)E.电缆应在切断 4 小时内进行封头答案:ABE25.管道系统安装完毕后,给送介质为()的管道必须进行泄漏性试验。A.天然气B.蒸汽C.氰化物D.乙炔E.煤气答案:ACDE26.关于压力容器焊接试板要求的说法,正确的有()。A.试板应采用与施焊压力容器相同的条件和工艺在试验场完成操作(产品焊接试版,应在焊接产品的同时完成操作)B.试板应由该压力容器的施焊焊工进行焊接(4)C.试板检测不合格,允许返修(7)D 不得刻意避开试板焊缝外观不合格的部分截取试样(产品焊接试外观检查如不合格,允许返修,如不返修,可避开缺陷部位截取试样)E.焊接试板应同炉、同工艺随容器进行热处理(8)答案:BCE27.下列需除锈的材料或工件中,不宜采用火焰除锈的有()。A.油浸过的金属表面B.厚钢板C.薄壁钢管D.退火锅E.淬火锅答案:CDE28.下列室内配线施工工序中,属于镀锌钢管明配的工序有()。A.测量定位B.支架安装C.钢管预埋D.钢管连接E.管内穿线答案:ABD29.发生火灾报警后,需联防联动控制的有()。A.防火卷帘门B.火灾探测器C.消火栓按钮D.排烟风机E.电梯答案:ADE30.工业安装工程完毕后,建设单位应组织()参加单位工程质量验收。A.设备制造单位B.施工单位C.设计单位D.材料供应单位E.质量监督站答案:BCE案例题(一一)背景资料:背景资料:某安装公司承接一条生产线的机电安装工程,范围包括工艺线设备、管道、电气安装和一座 35kV 变电站施工(含室外电缆敷设)。合同明确工艺设备、钢材、电缆由业主提供。工程开工后,由于多个项目同时抢工,施工人员和机具紧张,安装公司项目部将工程按工艺线设备、管道、电气专业分包给三个有一定经验的施工队伍。施工过程中,项目部根据进料计划、送货清单和质量保证书,按质量验收规范对业务送至现场的镀锌管材仅进行了数量和质量检查,发现有一批管材的型号规格、镀锌层厚度与进料计划不符。监理工程师组织分项工作质量验收时,发现 35KV 变电站接地体的接地电阻值大于设计要求。经查实,接地体的镀锌扁钢有一处损伤、两处对接虚焊,造成接地电阻不合格,分析原因有:(1)项目部虽然建立了现场技术交底制度,明确了责任人员和交底内容,但实施作业前仅对分包责任人进行了一次口头交底;(2)接地体的连接不符合规范要求(3)室外电缆施工中,施工人员对接地体的损坏没有作任何处理和报告。问题:1.安装公司将工程分包应经谁同意?工程的哪些部分不允许分包?2.对业主提供的镀锌管材还应做好哪些进场验收工作?3.写出本工程接地体连接的技术要求4.指出项目部在施工技术交底要求上存在的问题。解析与参考答案:1.安装公司将工程分包应经谁同意?工程的哪些部分不允许分包?参考教材建设工程法规及相关规定,p97.招投标法规定,中标人按照合同约定或者经招标人同意,可以将中标项目的部分非主体、非关键性工作分包给他人完成。建筑法规定,建筑工程总承包单位可以将承包工程中的部分工程发包给具有相应资质的分包单位,但是,除总承包合同中约定的分包外,必须经建设单位认可;所以,总承包单位如果要将承包的工程再分包给他人,应当依法告知建设单位并取得认可。工程的工艺线设备属于合同中约定的主体工程不允许分包;管道、电气专业属于特种设备和专业工程,依法告知建设单位并取得认可,可以进行分包。2.对业主提供的镀锌管材还应做好哪些进场验收工作?参考教材 p55.;管道安装前的检验工程中属于压力管道的,特检站应进行监督检验。所以施工单位还应检查管道制造厂的质量证明书,并符合国家现行标准规范和设计文件的规定,使用前核对其材质、型号规格、标识以及几何尺寸的验收,标识应清晰完整,能够追溯到产品的质量证明文件。3.写出本工程接地体连接的技术要求参考教材 p113,接地体的施工技术要求。1)水平埋设的接地体采用镀锌扁钢的厚度应不小于 4mm,截面积不小于 100mm2;热镀锌层厚度不能小于65 微米。埋入后的接地体周围应填土夯实。2)接地体采用扁钢时,其搭接长度为扁钢宽度的两倍,并有三个邻边施焊;接地体连接的焊接处焊缝应饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷,焊缝处的药皮敲净后,并做防腐处理。3)在接地体施工结束后,应及时测量接地电阻,电气设备的独立接地体,其接地电阻应小于 4,共用接地体电阻应小于 1。4.指出项目部在施工技术交底要求上存在的问题。参考教材建设工程施工管理p162;参考教材 p176;施工技术交底要求1)项目部要分层次与分阶段进行技术交底。施工技术交底的层次、阶段及形式应根据工程的规模和施工的复杂、难易程度及施工人员的素质确定。在单位工程、分部工程、分项工程、检验批施工前,应进行技术交底。2)技术交底按工程性质,交底的对象应准确,机电工程项目施工技术交底分层次展开,应直至交底到施工操作人员。未及时参加施工技术交底人员必须补充交底。3)施工作业前进行应准备相关资料,在作业前完成施工技术交底。4)完成技术交底记录技术交底记录是履行职责的凭据,应及时完成。参加施工技术交底人员(交底人和被交底人)必须签字。技术交底记录应妥善保存,竣工后作为竣工资料进行归档。5)确定施工技术交底次数。一般情况下,工程施工仅做一次技术交底是不适宜的,应根据工程实际情况确定交底次数。当技术人员认为不交底难以保证施工的正常进展时应及时交底。对于施工工期较长的施工项目除开工前交底外,宜至少每月再交底一次。(一)背景资料:某安装公司承接一条生产线的机电安装工程,范围包括工艺线设备、管道、电气安装和一座 35kV 变电站施工(含室外电缆敷设)。合同明确工艺设备、钢材、电缆由业主提供。工程开工后,由于多个项目同时抢工,施工人员和机具紧张,安装公司项目部将工程按工艺线设备、管道、电气专业分包给三个有一定经验的施工队伍。施工过程中,项目部根据进料计划、送货清单和质量保证书,按质量验收规范对业务送至现场的镀锌管材仅进行了数量和质量检查,发现有一批管材的型号规格、镀锌层厚度与进料计划不符。监理工程师组织分项工作质量验收时,发现 35KV 变电站接地体的接地电阻值大于设计要求。经查实,接地体的镀锌扁钢有一处损伤、两处对接虚焊,造成接地电阻不合格,分析原因有:(1)项目部虽然建立了现场技术交底制度,明确了责任人员和交底内容,但实施作业前仅对分包责任人进行了一次口头交底;(2)接地体的连接不符合规范要求(3)室外电缆施工中,施工人员对接地体的损坏没有作任何处理和报告。问题:1.安装公司将工程分包应经谁同意?工程的哪些部分不允许分包?2.对业主提供的镀锌管材还应做好哪些进场验收工作?3.写出本工程接地体连接的技术要求4.指出项目部在施工技术交底要求上存在的问题。解析与参考答案:1.安装公司将工程分包应经谁同意?工程的哪些部分不允许分包?参考教材建设工程法规及相关规定,p97.招投标法规定,中标人按照合同约定或者经招标人同意,可以将中标项目的部分非主体、非关键性工作分包给他人完成。建筑法规定,建筑工程总承包单位可以将承包工程中的部分工程发包给具有相应资质的分包单位,但是,除总承包合同中约定的分包外,必须经建设单位认可;所以,总承包单位如果要将承包的工程再分包给他人,应当依法告知建设单位并取得认可。工程的工艺线设备属于合同中约定的主体工程不允许分包;管道、电气专业属于特种设备和专业工程,依法告知建设单位并取得认可,可以进行分包。2.对业主提供的镀锌管材还应做好哪些进场验收工作?参考教材 p55.;管道安装前的检验工程中属于压力管道的,特检站应进行监督检验。所以施工单位还应检查管道制造厂的质量证明书,并符合国家现行标准规范和设计文件的规定,使用前核对其材质、型号规格、标识以及几何尺寸的验收,标识应清晰完整,能够追溯到产品的质量证明文件。3.写出本工程接地体连接的技术要求参考教材 p113,接地体的施工技术要求。1)水平埋设的接地体采用镀锌扁钢的厚度应不小于 4mm,截面积不小于 100mm2;热镀锌层厚度不能小于65 微米。埋入后的接地体周围应填土夯实。2)接地体采用扁钢时,其搭接长度为扁钢宽度的两倍,并有三个邻边施焊;接地体连接的焊接处焊缝应饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷,焊缝处的药皮敲净后,并做防腐处理。3)在接地体施工结束后,应及时测量接地电阻,电气设备的独立接地体,其接地电阻应小于 4,共用接地体电阻应小于 1。4.指出项目部在施工技术交底要求上存在的问题。参考教材建设工程施工管理p162;参考教材 p176;施工技术交底要求1)项目部要分层次与分阶段进行技术交底。施工技术交底的层次、阶段及形式应根据工程的规模和施工的复杂、难易程度及施工人员的素质确定。在单位工程、分部工程、分项工程、检验批施工前,应进行技术交底。2)技术交底按工程性质,交底的对象应准确,机电工程项目施工技术交底分层次展开,应直至交底到施工操作人员。未及时参加施工技术交底人员必须补充交底。3)施工作业前进行应准备相关资料,在作业前完成施工技术交底。4)完成技术交底记录技术交底记录是履行职责的凭据,应及时完成。参加施工技术交底人员(交底人和被交底人)必须签字。技术交底记录应妥善保存,竣工后作为竣工资料进行归档。5)确定施工技术交底次数。一般情况下,工程施工仅做一次技术交底是不适宜的,应根据工程实际情况确定交底次数。当技术人员认为不交底难以保证施工的正常进展时应及时交底。对于施工工期较长的施工项目除开工前交底外,宜至少每月再交底一次。(二)背景资料:A 单位承担某厂节能改造项目中余热发电的汽轮机-发电机组的安装工程。汽轮机 X 件到货。项目都在施工中。实行三检制,合理划分了材料、分项工程、施工工序的检验主体责任。钳工班只测量了转子 XX 面柱度,转子水平度和推力盘不平度后,将清洗干净的各部件装配到下缸体上,检测了转子与下缸体定子的各间隙值及转子的弯曲度等。将缸体上推一次完成扣盖,并按技术人员交底单中的中紧力矩。一次性完成上、下缸体的紧固工序。项目部专检人员在巡检过程中,紧急制止了该工序的作业。在机组轴冲洗过程中,临时接管的接头松脱,润滑油污染了部分地坪,项目部人员用煤灰覆盖在污油上面的方法处理施工现场环境。项目部组织检查了实体工程和分项工程验收,均符合要求,填写了验收记录和验收结论。项目部总工程师编制了试运行方案,报 A 单位总工程师审批后便开始实施。但监理工程师认为试运行方案审批程度不对,试运行现场环境不符合要求,不同意试运行,后经 A 单位项目部整改,达到要求,试运行工作得以顺利实施。问题:1.汽轮机转子还应有哪些测量?2.写出上下缸体链接的正确安装工序。3.在分项工程检验中,专检有什么作用?分项工程的验收记录及验收结论应由谁来填写?4.A 单位项目部是如何整改才达到试运行要求?解析与参考答案:1.汽轮机转子还应有哪些测量?参考教材 p64,汽轮机转子测量应包括:轴颈圆度、圆柱度的测量、转子跳动测量(径向、端面和推力盘不平度)、转子水平度测量。转子就位后,测出转子各部晃度及各端面瓢偏度,轴颈锥度及转子弯曲度,并检查轴承间隙,汽封间隙,动静叶轴向间隙等通流部分间隙。2.写出上下缸体链接的正确安装工序。参考教材 p64,气缸扣盖安装技术要点1)扣盖工作从下汽缸吊入第一个部件开始至上汽缸就位且紧固连接螺栓为止,全程工作应连续进行,不得中断。2)汽轮机正式扣盖之前,应将内部零部件全部装齐后进行试扣,以便对汽缸内零部件的配合情况全面检查。3)试扣前应用压缩空气吹扫汽缸内各部件及其空隙,确保汽缸内部清洁无杂物、结合面光洁、并保证各孔洞通道部分畅通,需堵塞隔绝部分应堵死。4)试扣空缸要求在自由状态下 0.05mm 塞尺不入;紧 1/3 螺栓后,从内外检查 0.03mm 塞尺不入。5)试扣检验无问题后,在汽缸中分面均匀抹一层涂料,方可正式扣盖。汽缸紧固一般采用冷紧,对于高压高温部位大直径汽缸螺栓,使用冷紧方法不能达到设计要求的扭矩,而应采用热紧进行紧固。紧固之后再盘动转子,听其内部应无摩擦和异常声音。3.在分项工程检验中,专检有什么作用?分项工程的验收记录及验收结论应由谁来填写?参考教材 p203,现场质量检查的内容专检是指质量检验员对分部、分项工程进行检验,用以弥补自检、互检的不足。参考教材 p300,分项工程质量验收评定分项工程质量验收记录应由施工单位质量检验员填写,验收结论由建设(监理)单位填写。填写的主要内容有检验项目、施工单位检验结果、建设(监理)单位验收结论。结论为“合格”或“不合格”。记录表签字人为施工单位专业技术质量负责人、建设单位专业技术负责人、监理工程师。4.A 单位项目部是如何整改才达到试运行要求?参考教材 p213,机电工程项目联动试运行前应具备的条件1)试运行方案和生产操作规程已经批准。2)工厂的生产管理机构已经建立,各级岗位责任制已经制定,有关生产记录报表已配备。3)试运行组织已经建立,参加试运行人员已通过生产安全考试合格。4)试运行所需燃料、水、电、汽、工业风和仪表风等可以确保稳定供应,各种物资和测试仪表、工具皆已齐备。5)试运行方案中规定的工艺指标,报警及联锁整定值已确认并下达。6)试运行现场有碍安全的机器、设备、场地、走道处的杂物,均已清理干(三)背景资料:某安装工程承接了商场(地上 5 层,低下 2 层,每层净高 5.0m)的自动扶梯安装工程。工程有自动扶梯 36 台,规格:0.65m/s,梯级宽 1000mm,驱动功率 10kW。合同签订后,安装公司编制了自动扶梯施工组织与技术方案、作业进度计划等。将拟安装的自动扶梯工程安装告知书提交给工程所在地的特种设备安全监督管理部门。在自动扶梯安装前,施工人员熟悉自动扶梯安装图纸、技术文件和安装要求等。依据自动扶梯安装工艺流程(施工图交底设备进场验收土建交接检验桁架吊装就位电气安装扶手带安装梯级安装试运行调试竣工验收)进行施工。自动扶梯设备进场时,安装公司会同建设单位、监理和制造厂共同开箱验收,核对设备、部件、材料的合格证明书和技术资料(包括复印件)等是否合格齐全。在土建交接验收中,检查了建筑结构的预留孔、垂直净空高度、基准线设置(见下图)等,均符合自动扶梯安装要求。在自动扶梯制造厂的指导和监控下,安装公司将桁架吊装到位,自动扶梯的电气、扶手带、梯级等部件的安装完成后,各分项工程验收合格。自动扶梯校验、调试及试运行验收合格。问题:1.安装公司在提交安装告知书时还应提交哪些材料?2.自动扶梯技术资料中必须提供哪几个文件复印件?3.在土建交接检验中,有哪几项检查内容直接关系到桁架能否正确安装?4.本工程有哪几个分项工程质量验收?由哪个单位对校验和调试的结果负责?解析与参考答案:1.安装公司在提交安装告知书时还应提交哪些材料?参考教材 p292,特种设备的开工许可安装公司在提交 安装告知书 时应包括:特种设备安装改造维修告知书;施工单位及人员资格证件;施工组织与技术方案(包括项目相关责任人员任命、责任人员到岗质控点位图);工程合同;安装改造维修监督检验约请书;机电类特种设备制造单位的资质证件。2.自动扶梯技术资料中必须提供哪几个文件复印件?参考教材 p145,自动扶梯、自动人行道安装工程质量验收要求:1.设备进场验收自动扶梯设备技术资料必须提供梯级或踏板的型式试验报告复印件,或胶带的断裂强度证明文件复印件;对公共交通型自动扶梯、自动人行道应有扶手带的断裂强度证书复印件。3.在土建交接检验中,有哪几项检查内容直接关系到桁架能否正确安装?参考教材 p145,自动扶梯、自动人行道安装工程质量验收要求:2.土建交接检验在土建交接检验中,以下检查内容直接关系到桁架能否正确安装。(1)自动扶梯的梯级或自动人行道的踏板或胶带上空,垂直净高度严禁小于 2.3m;(2)根据产品供应商的要求应提供设备进场所需的通道和搬运空间;(3 在安装之前,土建施工单位应提供明显的水平基准线标识;(4)电源零线和接地线应始终分开。接地装置的接地电阻值不应大于 4;(5)在安装之前,井道周围必须设有保证安全的栏杆或屏障,其高度严禁小于 1.2m。4.本工程有哪几个分项工程质量验收?由哪个单位对校验和调试的结果负责?参考教材 p303,电梯工程子分部工程、分项工程的划分本工程有为自动扶梯安装的子分部工程,又可划分为设备进场验收,土建交接检验,整机安装验收等分项工程。参考教材 p141,电梯准用程序(1)电梯安装单位自检试运行结束后,整理记录,并向制造单位提供,由制造单位负责进行校验和调试;(2)检验和调试符合要求后,向经国务院特种设备安全监督管理部门核准的检验检测机构报验要求监督检验;(3)监督检验合格,电梯可以交付使用。获得准用许可后,按规定办理交工验收手续。解析与参考答案:1.安装公司在提交安装告知书时还应提交哪些材料?参考教材 p292,特种设备的开工许可安装公司在提交 安装告知书 时应包括:特种设备安装改造维修告知书;施工单位及人员资格证件;施工组织与技术方案(包括项目相关责任人员任命、责任人员到岗质控点位图);工程合同;安装改造维修监督检验约请书;机电类特种设备制造单位的资质证件。2.自动扶梯技术资料中必须提供哪几个文件复印件?参考教材 p145,自动扶梯、自动人行道安装工程质量验收要求:1.设备进场验收自动扶梯设备技术资料必须提供梯级或踏板的型式试验报告复印件,或胶带的断裂强度证明文件复印件;对公共交通型自动扶梯、自动人行道应有扶手带的断裂强度证书复印件。3.在土建交接检验中,有哪几项检查内容直接关系到桁架能否正确安装?参考教材 p145,自动扶梯、自动人行道安装工程质量验收要求:2.土建交接检验在土建交接检验中,以下检查内容直接关系到桁架能否正确安装。(1)自动扶梯的梯级或自动人行道的踏板或胶带上空,垂直净高度严禁小于 2.3m;(2)根据产品供应商的要求应提供设备进场所需的通道和搬运空间;(3 在安装之前,土建施工单位应提供明显的水平基准线标识;(4)电源零线和接地线应始终分开。接地装置的接地电阻值不应大于 4;(5)在安装之前,井道周围必须设有保证安全的栏杆或屏障,其高度严禁小于 1.2m。4.本工程有哪几个分项工程质量验收?由哪个单位对校验和调试的结果负责?参考教材 p303,电梯工程子分部工程、分项工程的划分本工程有为自动扶梯安装的子分部工程,又可划分为设备进场验收,土建交接检验,整机安装验收等分项工程。参考教材 p141,电梯准用程序(1)电梯安装单位自检试运行结束后,整理记录,并向制造单位提供,由制造单位负责进行校验和调试;(2)检验和调试符合要求后,向经国务院特种设备安全监督管理部门核准的检验检测机构报验要求监督检验;(3)监督检验合格,电梯可以交付使用。获得准用许可后,按规定办理交工验收手续。(四)背景资料:某中型机电安装工程项目,由政府和一家民营企业共同投资兴建,并组建了建设班子(以下称建设单位),建设单位 X 把安装工程直接交予 A 公司承建(是否应进行公开招标)。上级主管部门予以否定。之后,建设单位公开招标,选择安装单位。招标文件明确规定,投标人必须具备机电工程总承包二级施工资质。工程报价采用综合单价报价。经资质预审后,共有 A、B、C、D、E 五家公司参与了投标。投标过程中(发生了如下事件):A 公司提前一天递交了投标书;B 公司在前一天递交投标书后,在截止投标前 10 分钟,又递交了修改报价的资料;D 公司在表述密封时未按要求加盖法定代表人印章(废标书);E 公司未按招标文件要求的格式报价(废标书);经评标委员会评定、建设单位确定,最终 C 公司中标,按合同范本与建设单位签订了施工合同。(符合资格的 5 家公司投标,2 家公司投的标书为废标,3 家公司的标书有效,此次招标有效符合规定)施工过程中发生下列事件:事件一:开工后因建设单位采购的设备整体晚到,致使 C 公司延误工期 10 天,并造成窝工非及其他经济损失共计 15 万元;(建设方的原因)C 公司租赁的大型吊车因维修延误工期 3 天,经济损失 3 万元(施工方设备管理的原因);因非标准件和钢结构制作及安装工程量变更,增加费用 30 万元;(设计变更)施工过程中遇台风暴雨,C 公司延误工期 5 天,并发生窝工费 5 万元,施工机具维修费 5 万元。(不可抗力)事件二:非标件制作过程中,C 公司对成品按要求做外观检查,检查对质检人员用放大镜观察了焊缝是否有咬边、夹渣、气孔、裂纹表明缺陷,并及时进行了修复。但建设单位要求用焊接检验尺进一步检查焊缝的缺陷。问题:1.分析上级主管部门否定建设单位指定 A 公司承包该工程的理由。2.招投标中,哪些单位的投标书属于无效标书?此次招投标工作是否有效?说明理由。3.列式计算事件一中 C 公司可向建设单位索赔的工期和费用。4.用焊接检验尺主要检查焊接可能存在哪些缺陷?解析及参考答案:1.分析上级主管部门否定建设单位指定 A 公司承包该工程的理由。参考教材:建设工程法规及相关规定p75,建设工程必须招标的范围参考教材 p147机电工程项目按招标投标法及招标投标法实施条例规定,凡在中华人民共和国境内进行下列机电工程建设项目,包括项目的勘察、设计、施工以及与机电工程项目有关的重要设备、材料等的采购,必须进行招标。一般包括:(1)大型基础设施、公用事业等关系社会公共利益、公共安全的项目;(2)全部或者部分使用国有资金投资或国家融资的项目;(3)使用国际组织或者外国政府贷款、援助资金的项目。本工程由政府和一家民营企业共同投资兴建,属于全部或者部分使用国有资金投资或国家融资的项目,必须进行招标。包括项目的勘察、设计、施工以及与机电工程项目有关的重要设备、材料等的采购,必须进行招标。2.招投标中,哪些单位的投标书属于无效标书?此次招投标工作是否有效?说明理由。参考教材 p148,机电工程招投标管理要求;p149,应当作为废标处理的情况D 公司在表述密封时未按要求加盖法定代表人印章,既无单位盖章并无法定代表人签字或盖章的为无效标书;E 公司未按招标文件要求的格式报价(废标书)。既未按规定格式填写,内容不全或关键字迹模糊、无法辨认的为无效标书。此次招标有效。依据招标投标法的规定,开、评标过程中投标人少于 3 个或者所有投标被否决的,招标人应当依法重新招标。本次招标经资格预审有 A、B、C、D、E 五家公司参与了投标,其中 D、E2 家公司投的标书为废标,开、评标过程中 3 家公司的标书为有效标书,此次招标有效,无需重新招标。3.列式计算事件一中 C 公司可向建设单位索赔的工期和费用。1)C 公司可向建设单位索赔的工期:参考教材建筑工程法规及相关规定p109:(三)工期顺延(1)专用条款中约定或工程师同意工期顺延的其他情况,工期相应延长。开工后因建设单位采购的设备整体晚到,致使 C 公司延误工期 10 天,建设方予以施工方工期延长;(2)不可抗力施工过程中遇台风暴雨,属于不可抗力,C 公司延误工期 5 天工期建设方予以施工方相应工期延长;所以,C 公司可向建设单位索赔的工期为:10+5=15 天2)C 公司可向建设单位索赔的费用:参考教材建筑工程法规及相关规定p114115;建设工程施工合同中的赔偿损失(1)未按约定提供原材料、设备造成的损失,施工方有权要求赔偿停工、窝工等损失。开工后因建设单位采购的设备整体晚到的,属于未按约定提供设备造成的损失,施工方有权要求赔偿停工、窝工等损失。所以,开工后因建设单位采购的设备整体晚到致使 C 公司延误工期 10 天,属于建设方的责任,施工方有权要求赔偿停工、窝工等损失,其造成窝工及其他经济损失共计 15 万元,施工方向建设方的索赔成立;(2)因中途变更承揽工作要求,造成承包人损失的,应当赔偿损失。非标准件和钢结构制作及安装工程量变更,属于建设方中途变更设计而导致的工程量增加,增加费用30 万元,施工方向建设方的索赔成立;施工过程中遇台风暴雨,属于不可抗力,C 公司延误工期 5 天,建设方应予以工期延长,但费用索赔不成立。其发生窝工费 5 万元,施工机具维修费 5 万元建设方不予赔偿。所以,C 公司可向建设单位索赔的费用=15+30=45 万元4.参考教材,p32,焊后检验的方法,1.外观检验用焊接检验尺主要是测量焊缝余高、焊瘤、凹陷、错口等。而咬边、夹渣、气孔、裂纹等表面缺陷是利用低倍放大镜或肉眼观察焊缝表面是否有此类缺陷的。
