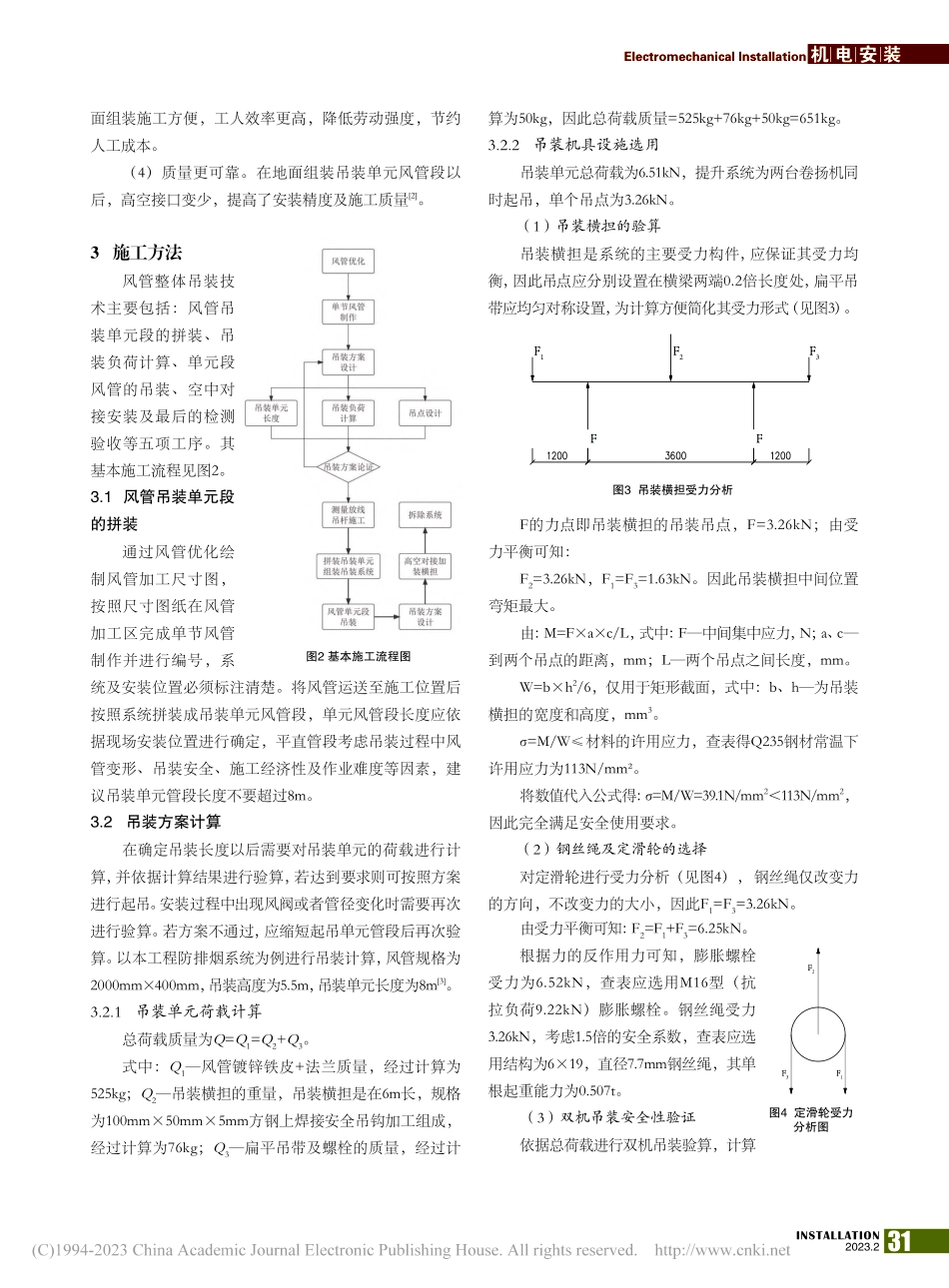

ANZHUANG2023年第2期30机电安装ElectromechanicalInstallation张永振(山东耀光建筑工程有限公司山东菏泽274000)摘要:本文对厂房内各类大型风管安装方法和工艺进行分析,采用风管适当分段组装后整体吊装就位施工方法,对风管安装工艺进行改进,保证了安全质量,加快了施工进度,取得了良好的效益。关键词:厂房风管整体吊装空中对接中图分类号:TU758.15文献标识码:B文章编号:1002-3607(2023)02-0030-03厂房内大型风管分段整体吊装技术分析与应用随着国民经济的发展,人们的消费水平及意识形态不断提高,对各种产品都有了更高层次的追求,高精尖行业和新产品不断涌现出来,对厂房的需求尤其是洁净厂房的要求越来越高。因此,防排烟系统、洁净新风空调系统等各类风管遍布在厂房的各个角落。目前,在各种风机管道施工工艺中,常规的通风管道安装采用升降车沿送排、回风气流流动方向多工位、多工步、多专业工种流水作业,需重复、连续移动脚手架或升降车及其他施工工具。步骤繁琐、高空作业内容较多、占地面积大、不利于现场安全文明管理。尤其是在工业厂房施工过程中,风管类型多、工程量大且施工高度一般较高。若按照常规工艺施工,需要一台升降车顶升风管,然后施工人员利用另一台升降车上升到安装高度后再进行施工。对大型风管而言每次安装长度大概为1m,施工效率低、施工步距短、高空作业频次高且容易出现安全事故。基于此,本文对风管安装工艺进行改进,以期降低各种资源的消耗,提高安全的同时减少施工周期[1]。1工程概况某电子厂房为市政府招商引资项目,其中包括办公楼及三个生产车间。生产车间总建筑面积为12万m2,均为三层框架结构,其中一层层高为8m,二三层层高均为7m。因厂房急于投入生产,所以施工工期紧、任务重。防排烟系统及通风空调系统中风管吊装施工是本工程的主要施工重点,具有截面大、面积多、吊装高度高等特点。防排烟系统风管70%截面为1600mm×400mm以上,风管总面积达到了6万m2,吊装平均高度为5.5m。传统施工工艺既影响施工速度,又有较大的高空坠落风险。因此,根据现场情况,使用将风管适当分段,在地面进行组装,形成吊装单元后再整体吊装就位技术来解决现有施工难点。2风管整体吊装技术2.1吊装原理将预制的风管在地面组成多个吊装单元,通过卷扬机及钢丝绳等构件将风管提升到安装高度,其风管整体吊装装置见图1。结构板定滑轮钢丝绳横吊梁风管吊装单元卷扬机扁平吊带膨胀螺栓(额定起重量0.5t)2.2工艺特点(1...
