温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
热力
管道
施工
总结

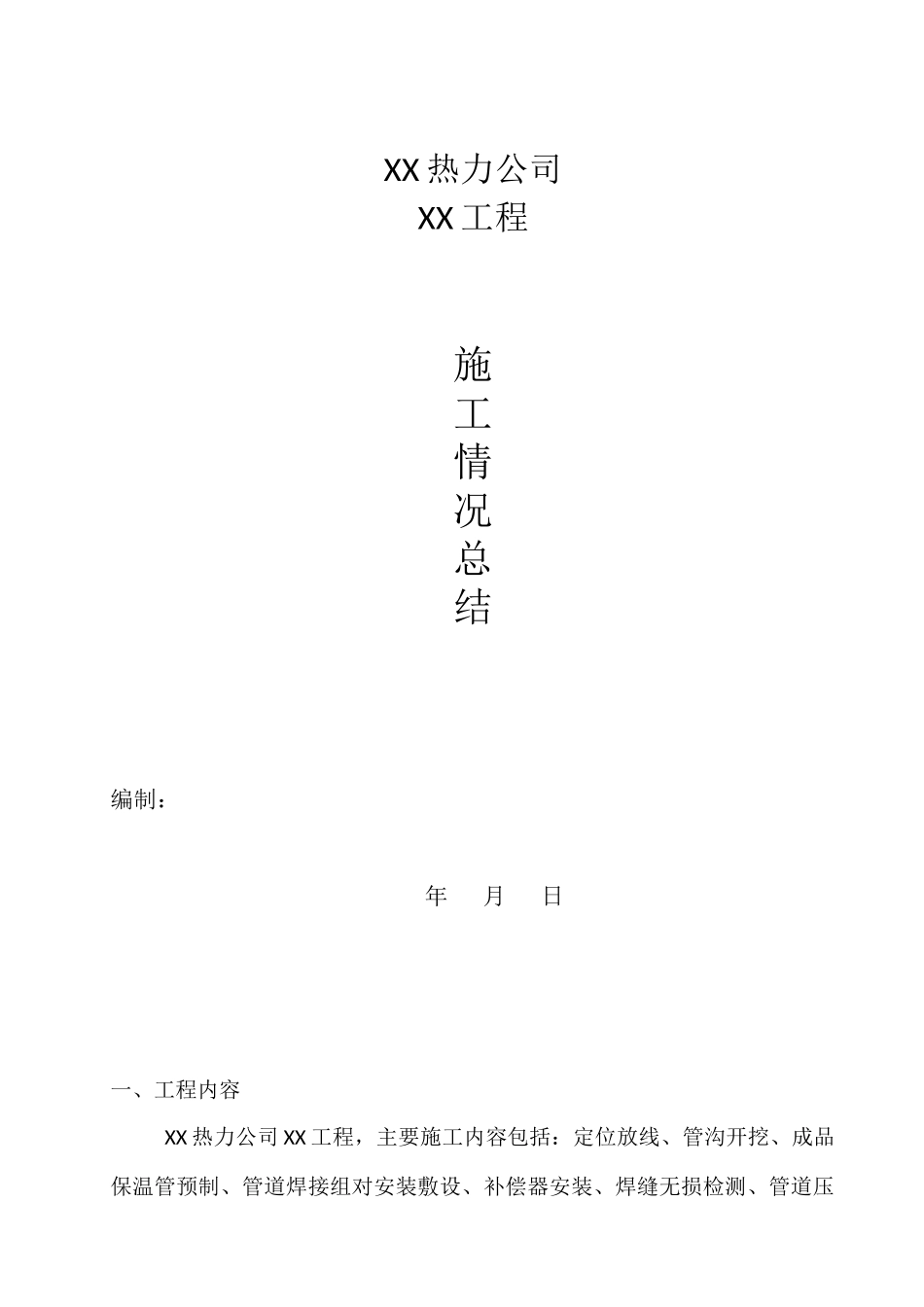

XX热力公司
XX工程
施
工
情
况
总
结
编制:
年 月 日

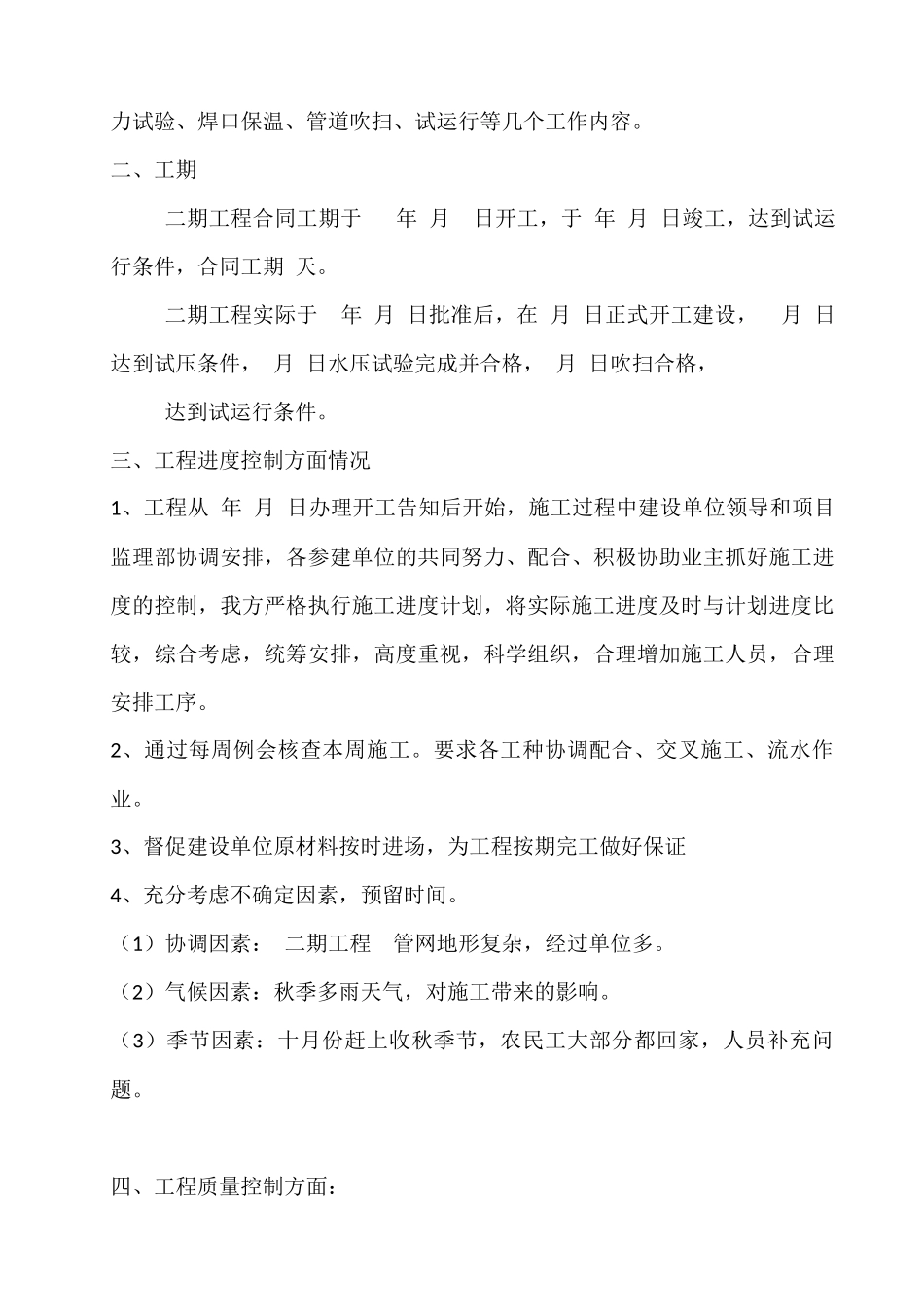

一、工程内容
XX热力公司XX工程,主要施工内容包括:定位放线、管沟开挖、成品保温管预制、管道焊接组对安装敷设、补偿器安装、焊缝无损检测、管道压力试验、焊口保温、管道吹扫、试运行等几个工作内容。
二、工期
二期工程合同工期于 年 月 日开工,于 年 月 日竣工,达到试运行条件,合同工期 天。
二期工程实际于 年 月 日批准后,在 月 日正式开工建设, 月 日达到试压条件, 月 日水压试验完成并合格, 月 日吹扫合格,
达到试运行条件。
三、工程进度控制方面情况
1、工程从 年 月 日办理开工告知后开始,施工过程中建设单位领导和项目监理部协调安排,各参建单位的共同努力、配合、积极协助业主抓好施工进度的控制,我方严格执行施工进度计划,将实际施工进度及时与计划进度比较,综合考虑,统筹安排,高度重视,科学组织,合理增加施工人员,合理安排工序。
2、通过每周例会核查本周施工。要求各工种协调配合、交叉施工、流水作业。
3、督促建设单位原材料按时进场,为工程按期完工做好保证
4、充分考虑不确定因素,预留时间。
(1)协调因素: 二期工程 管网地形复杂,经过单位多。
(2)气候因素:秋季多雨天气,对施工带来的影响。
(3)季节因素:十月份赶上收秋季节,农民工大部分都回家,人员补充问题。

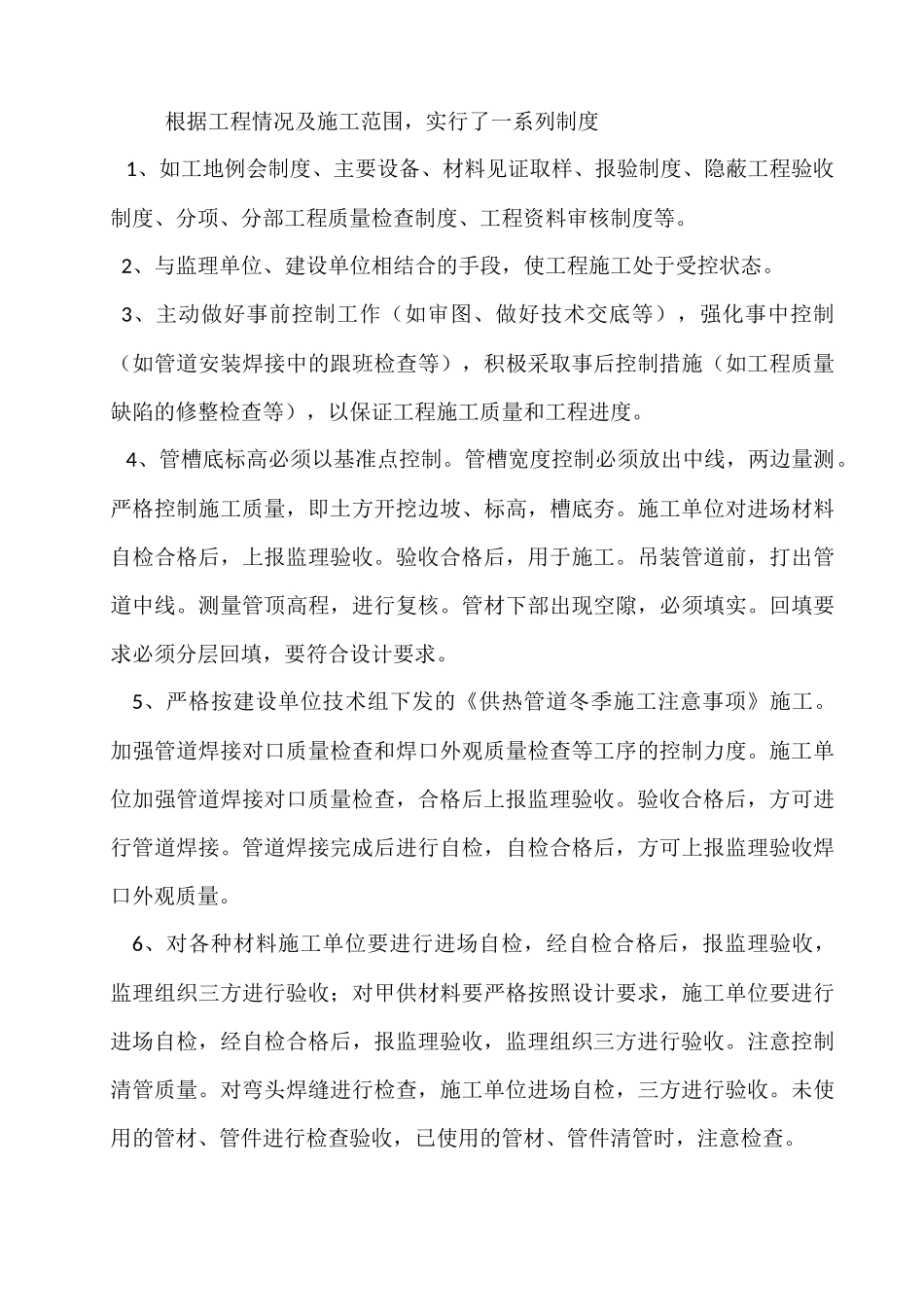

四、工程质量控制方面:
根据工程情况及施工范围,实行了一系列制度
1、如工地例会制度、主要设备、材料见证取样、报验制度、隐蔽工程验收制度、分项、分部工程质量检查制度、工程资料审核制度等。
2、与监理单位、建设单位相结合的手段,使工程施工处于受控状态。
3、主动做好事前控制工作(如审图、做好技术交底等),强化事中控制(如管道安装焊接中的跟班检查等),积极采取事后控制措施(如工程质量缺陷的修整检查等),以保证工程施工质量和工程进度。
4、管槽底标高必须以基准点控制。管槽宽度控制必须放出中线,两边量测。严格控制施工质量,即土方开挖边坡、标高,槽底夯。施工单位对进场材料自检合格后,上报监理验收。验收合格后,用于施工。吊装管道前,打出管道中线。测量管顶高程,进行复核。管材下部出现空隙,必须填实。回填要求必须分层回填,要符合设计要求。
5、严格按建设单位技术组下发的《供热管道冬季施工注意事项》施工。加强管道焊接对口质量检查和焊口外观质量检查等工序的控制力度。施工单位加强管道焊接对口质量检查,合格后上报监理验收。验收合格后,方可进行管道焊接。管道焊接完成后进行自检,自检合格后,方可上报监理验收焊口外观质量。
6、对各种材料施工单位要进行进场自检,经自检合格后,报监理验收,监理组织三方进行验收;对甲供材料要严格按照设计要求,施工单位要进行进场自检,经自检合格后,报监理验收,监理组织三方进行验收。注意控制清管质量。对弯头焊缝进行检查,施工单位进场自检,三方进行验收。未使用的管材、管件进行检查验收,已使用的管材、管件清管时,注意检查。
五、工程安全控制方面:
1、要求管槽开挖必须对槽边进行放坡支护,采取有效防护措施,防止塌方。对开挖管槽处设置安全围栏防护、警示标志。对开挖深度超过3米的要有支护方案,对开挖深度超过5米的要有经专家论证的支护方案
2、要求施工现场采取防汛措施,不能将外部雨水灌入槽内。暴雨期间,夜晚现场看护不少于两人,并保证通讯通畅。
3、要求现场必须注意用电安全,一机一闸,采用漏电保护,防止触电事故发生。要检查漏电保护开关是否灵敏,电源线是否有漏电现象,电器设备是否接地。对各类易燃、易爆物品严格管理,合理有效配置消防器材,专人管理,严防发生火灾、爆炸事故。夜间施工照明光线必须充足,且采取有效的防护措施,注意人身安全。
4、吊卸管道时,要求在合适的路段暂时封闭道路,并做好绕行标识。避免发生因车辆、行人通行带来的安全隐患。吊装管道时,要保护好人身安全。高空吊装管道时,槽内严禁有人。待管道落至距槽底地面500mm时,方可下人辅助放管。管道对口时,操作人员身体不得接触管口部位,防止挤压事件发生。
5、对施工人员进场进行“三级安全教育”,着重针对施工现场临时用电和职工生活区进行安全检查,确保安全防护工作的顺利实施。检查并督促各班组按建筑施工安全技术标准和规范要求,落实分部、分项工程或各工序的安全防护措施,发现问题及时立即整改,做到不安全不施工,施工必须保证安全。
6、施工现场周围设置警戒绳,并有明显标示,禁止行人围观、穿越等;夜晚设置警示灯,防止行人、车辆误入。
六、工程资料管理情况
1、早在工程未开工前,我项目部就组织公司技术人员查阅相关规范及其它省市的供热管网资料表格,对涉及本工程的表格进行示例,做出样品,并向市建筑质量监督站上报。
2、确认具备工程开工条件后,发起《开工报告》。施工单位根据工程特点,编制各《专项施工方案》,并认真实施。
3、按检验批、分项、分部工程上报工程资料。完成一项,自检一项,上报一项,验收一项,签认一项。上道工序验收不合格,不能进行下道工序。发现问题及时纠正,合格后才能进行下道工序施工,必须按工程程序施工。
七、存在问题及改进措施
工程施工中,由于前期部分人员不到位、后期秋季部分人员回家收秋,造成阶段工期滞后于计划的现象,秋后及时回催施工人员加班加点赶工期,通过大家共同努力,使工程得以顺利进行。
下一步我公司要进一步加强监理人员的素质,提高队伍现场管理水平,合理有序的配置人员,建立、健全各项规章制度和岗位责任制,分工明确,职责到人,各负其责,各司其职,使公司各项工作能更好的进行。
