温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
中国
铁塔
股份有限公司
广元市
分公司
2016
第一批
新建
基站
市电
引入
项目
投标
文件
技术
部分
正本

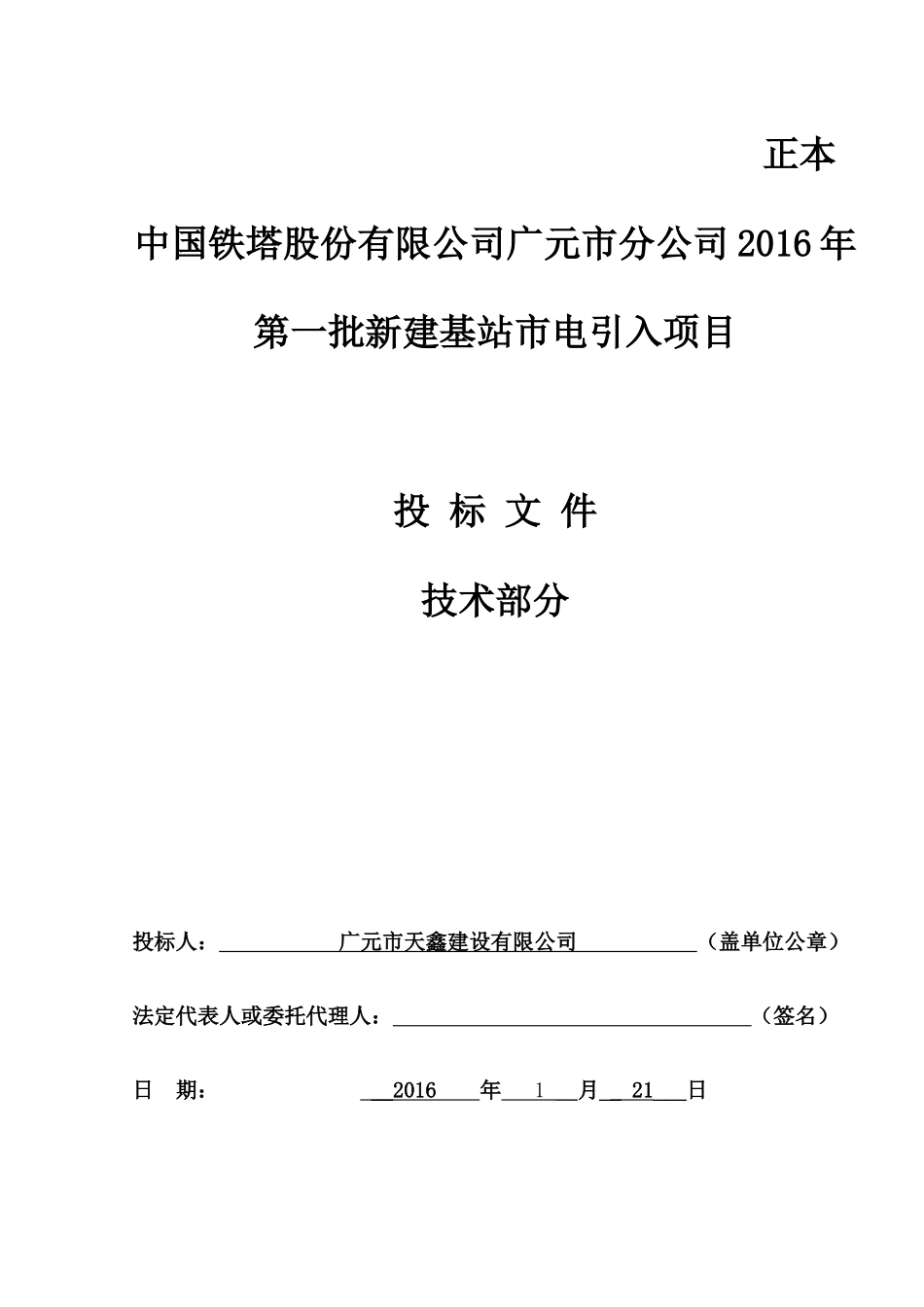

中国铁塔股份有限公司广元市分公司2016年第一批新建基站市电引入项目
投 标 文 件
技术部分
投标人: 广元市天鑫建设有限公司 (盖单位公章)
法定代表人或委托代理人: (签名)
日 期: __2016 年 1 __月__ 21___日

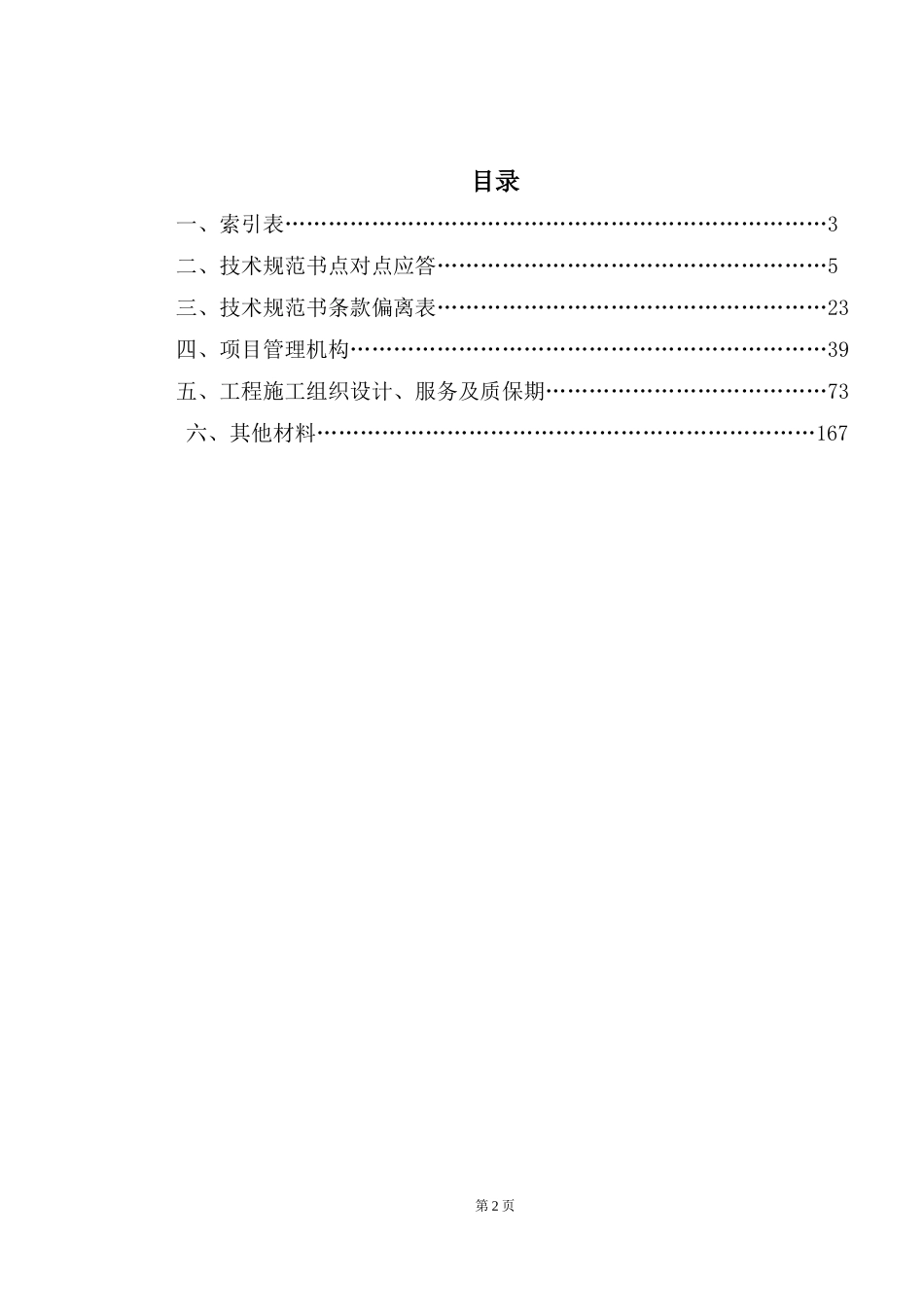

目录
一、索引表…………………………………………………………………3
二、技术规范书点对点应答………………………………………………5
三、技术规范书条款偏离表………………………………………………23
四、项目管理机构…………………………………………………………39
五、工程施工组织设计、服务及质保期…………………………………73
六、其他材料……………………………………………………………167

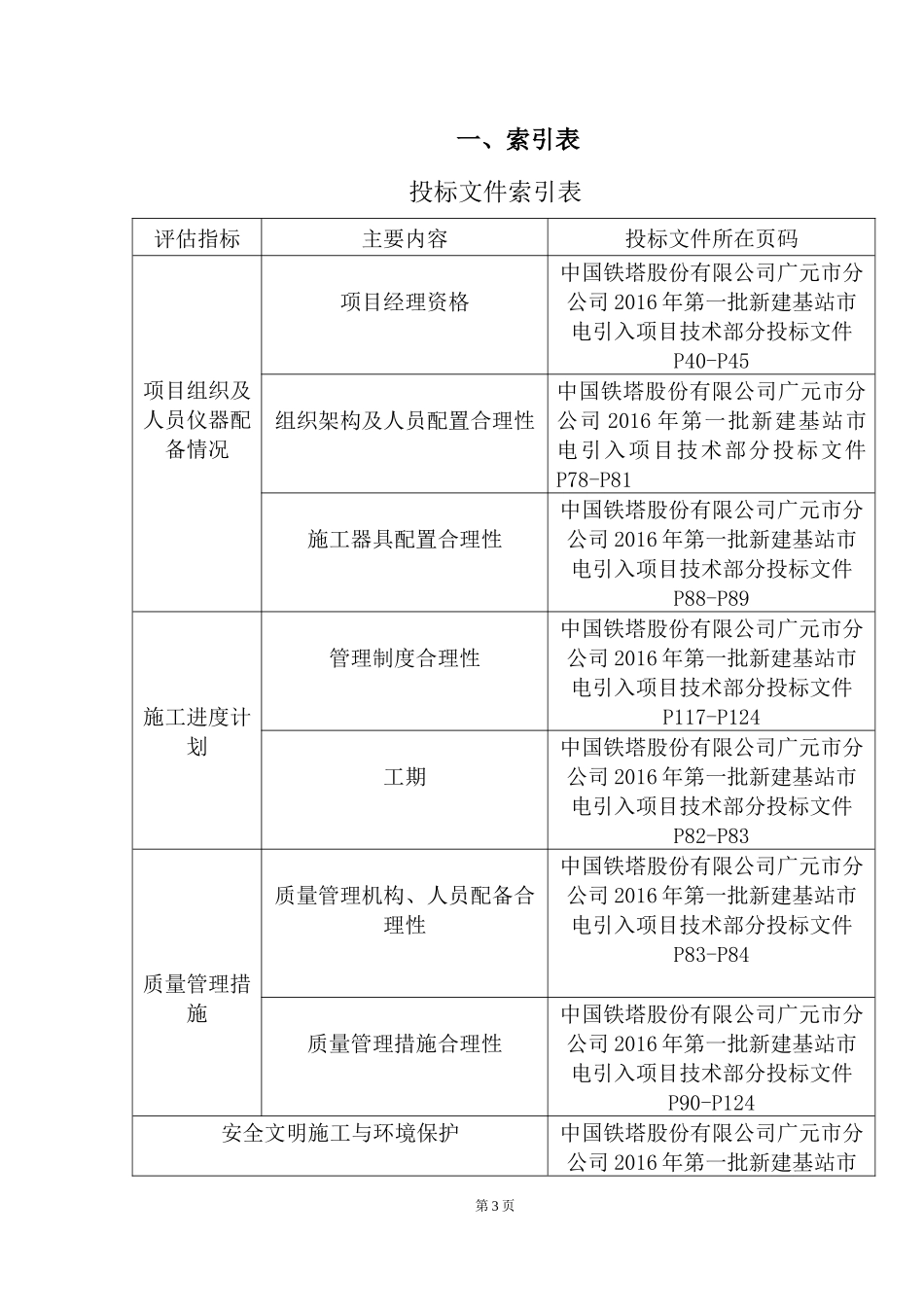

一、索引表
投标文件索引表
评估指标
主要内容
投标文件所在页码
项目组织及人员仪器配备情况
项目经理资格
中国铁塔股份有限公司广元市分公司2016年第一批新建基站市电引入项目技术部分投标文件P40-P45
组织架构及人员配置合理性
中国铁塔股份有限公司广元市分公司2016年第一批新建基站市电引入项目技术部分投标文件P78-P81
施工器具配置合理性
中国铁塔股份有限公司广元市分公司2016年第一批新建基站市电引入项目技术部分投标文件P88-P89
施工进度计划
管理制度合理性
中国铁塔股份有限公司广元市分公司2016年第一批新建基站市电引入项目技术部分投标文件P117-P124
工期
中国铁塔股份有限公司广元市分公司2016年第一批新建基站市电引入项目技术部分投标文件P82-P83
质量管理措施
质量管理机构、人员配备合理性
中国铁塔股份有限公司广元市分公司2016年第一批新建基站市电引入项目技术部分投标文件P83-P84
质量管理措施合理性
中国铁塔股份有限公司广元市分公司2016年第一批新建基站市电引入项目技术部分投标文件P90-P124
安全文明施工与环境保护
中国铁塔股份有限公司广元市分公司2016年第一批新建基站市电引入项目技术部分投标文件P124-P128
应急预案
中国铁塔股份有限公司广元市分公司2016年第一批新建基站市电引入项目技术部分投标文件P128-P131
协调优势
中国铁塔股份有限公司广元市分公司2016年第一批新建基站市电引入项目技术部分投标文件P131-P141
投标人: 广元市天鑫建设有限公司 (盖单位公章)
法定代表人或委托代理人: (签名)
日 期: _2016 _ 年 _1 _月___21___日
二、技术规范书点对点应答
二、项目内容
2.1建设内容
本次所需交流引入安装工程施工服务适用于招标方2016年第一批相关工程,负责向新建通信基站提供低压交流电源及原有基站交流引入线路改造和安装分表。交流引入分为10KV高压引入及380V/220V低压引入,原则上从国家电网电源点引入,其中380V低压引入方式所占比例不得低于60%,转供电实施前必须经招标方同意且比例不超过12%。负载功率为15~30KW,单相220V或三相380V。
应答:满足
2.2指标要求
要求电压波动范围为标称电压的-10%~+5%。计量电表经电流互感器接入,计量精度不低于Ⅳ类。电源采用架空钢芯铝绞线、铝绞线或直埋电力电缆引入,与居民区、道路、弱电线路等交叉、跨越应满足相关规范的要求。引入线路应采取安装防雷器、架空地线、电缆埋地敷设等方式降低过电压,要求雷击过电压不超过2.5KV。
应答:满足
2.3施工技术要求
施工应满足下述技术要求(当下述要求与现行技术规范、设计图纸不一致时,以现行技术规范、设计图纸为准。):
(1)10KV架空高压线路施工规范
1.1、10kV配电线路预制锥形水泥电力电杆主要采用 φ190-10m、φ190-12m、φ190-15m三种规格,进村10kV线路一般采用φ190-12水泥杆。
1.2 电力电杆组立前要对电力电杆外观进行检查,并符合:表面光洁平整,壁厚均匀,无偏心、无露筋、跑浆、蜂窝且不得有纵横向裂缝等要求。
1.3水泥电力电杆1/埋设深度一般为杆高6,具体来说:φ190-10m杆基础埋深1.7m、φ190-11m杆基础埋深1.7m、φ190-12m杆基础埋深1.9m、φ190-13m杆基础埋深2m、φ190-15m杆基础埋深2.3m,并根据地质情况适当加装卡盘或底盘。直线杆卡盘与线路平行安装并应在电杆左、右侧交替安装,承力杆卡盘设在承力侧。
1.4水泥电力电杆安装时顺线路方向位移不应超过设计档距的5%,垂直线路方向不应超过50mm,转角杆位移不应超过50mm;转角杆应向外预偏,紧线后不应向内角倾斜,向外角的倾斜不使杆稍位移大于一个杆稍;终端杆应向拉线侧预偏,紧线后不应向接线反方向倾斜,向拉线侧倾斜不应使杆稍位移大于一个杆稍。
1.5电力电杆组立后回填时要把回填土块打碎,分层回填,每回填50cm夯实一次,电力电杆组立较验完后要在电力电杆根部构筑防沉台,防沉台高度要高过自然地面30cm。
1.6电力电杆基础分为预制混凝土底盘基础和混凝土现浇基础两种。安装预制混凝土底盘时坑底要保持水平。
1.7电力电杆卡盘由U形双螺杆1付、螺帽2个、垫铁2个及200mm*200mm*600—800mm的高强预制混凝土块组成。混凝土卡盘安装深度要求:混凝土卡盘上口距地面不小于50cm。
1)根据所在地的土质情况基础开挖方法分类:纯土质可采用洛阳铲进行电力电杆基础掏挖;砂砾石可采用扩大式掏挖基础;岩石基础可采用人工凿孔或爆破的方式进行基础掏挖。
2)基础掏挖好后还应挖一个与基础深度同等的滑槽,用人工把电力电杆根部放入滑槽内,用支杆(抱杆)组立电杆,电杆组立较正后回填基础和滑槽,并分层夯实,做高出自然地面30cm的封土堆(即防沉台)。
1.7.2横担及金具安装
安装前应对镀锌横担表面检查:表面光洁、无裂纹、毛刺、飞边、砂眼、气泡等现象;金具安装前的外观检查:瓷绝缘子与铁绝缘子结合紧密、铁绝缘子镀锌良好,螺杆螺母配合紧密、瓷绝缘子轴光滑、无裂纹、无缺釉、斑点、烧痕等缺陷。
1)线路上横担按常规选取:一般10KV耐张横担为双横担,非耐张横担为单横担(横担按材料分为铁横担和瓷横担两种)。
横担安装应符合下列规定:
A、直线杆跨越公路、铁路、河流、建筑物等时,应采用单横担双针式瓶或双横担双针式瓶,并加设拉线。15°以下转角杆宜采用单横担或单横担双针式瓶,15°~45°转角杆宜采用双横担,45°以上转角杆宜采用“十”字横担。
B、直线杆单横担应安装于受电侧,900转角杆及终端杆当采用单横担时应装于接线侧。
C、横担组件有困难时应查明原因,严禁强行组装,螺孔需要扩孔时。应当采用冷扩,扩孔部分不应超过3mm;
D、横担安装应平整,上下歪斜不超过20mm,端部扭斜不超过±30mm。
E、采用三角排列时,横担安装距杆顶距离为60cm。
2)顶相座架采用双抱箍。
3)10KV瓷件选择:一种是直线杆两边相导线采用P-15T针式瓶,顶相采用P-15M或P-15T针式瓶(针式瓶也称为支持式绝缘棒,按材质分为全瓷式和复合材料式),第二种为悬式瓶采用XP-7型(两片由U型螺丝、球头挂环、绝缘子、碗头挂板、联板、挂板及悬垂线夹组成)。
4)如10KV引入线路上10基以上应安装避雷器、隔离刀闸各一组。杆上电气设备的安装应符合下列规定:
(1)安装应牢固可靠;
(2)电气连接应接触紧密,不同金属连接,应有过渡措施;
(3)瓷件表面光洁,无裂缝、破损等现象。
5)避雷器接地体地面以上部分采用4×40扁钢,应紧靠杆身,每隔一定距离(80cm—100cm)与杆身用对合抱箍固定一次;地下部分采用50×5×2500mm镀锌角钢,垂直打入地面以下,并与土壤保持良好接触,连接处用螺栓连接紧密。
6)10kV线路走径选择及规划应考虑与相邻10kV线路联络点的预留,以提高供电可靠性。
7)绝缘子安装应符合:
a、安装后要防止积水;
b、开口销应开口至600-900,开口后的销子不应有折断、裂痕现象,不得用线材或其它材料代替开口销;
c、金具上所使用的闭口销的直径必需与孔径相符,并且弹力适度;
d、与电杆、导线金属连接处不得有卡压现象。
1.8拉线制作安装
1)接线的设置:南北走向线路连续直线杆8~10基设置1根,东西走向线路连续直线杆6~8基时设置1根,转角耐张杆及终端杆必须设置接线。
2)拉线材料选用:镀锌GJ-35、GJ-50两种型号。拉线棒采用φ18×2500mm,φ20×2500mm两种规格。拉线盘采用500×1000mm规格。
拉线主要由预制混凝土拉线盘、拉线棒、拉线连铁、拉线抱箍组成。
拉线的种类分为:人字形拉线、普通拉线、弓形拉线和水平拉线。
3)拉线应装设拉线绝缘子,拉线绝缘子距地面不应小于2.5m。
4)承力拉线与电杆的夹角一般采用45°,如受地形限制可适当减小,但不应小于30°。防风拉线可采用30°。转角杆拉线不能和线路成一条直线,应考虑到线路拉力的合力,因此应向拉力的反方向处向内倾斜2°~3°。耐张杆须打“×”型拉线,终端杆拉线采用45°,如遇特殊地形可采用水平拉线。水平拉线对通车路面中心的垂直距离不应小于6m,拉线柱应向张力的反方向倾斜10°~20°。不得采用自身拉线。
5)钢绞线与拉线棒和拉线抱箍的连接必须使用UT型线夹和楔型线夹。
6)拉线盘埋置好后应分层回填夯实,并做高出自然地面30cm的封土堆。
1.9 10KV导线架设
1)导线选型:
10KV线路导线主干线以LGJ-35或BLV-35为主,最小导线截面不应小于35mm2。导线排列一般为三角形,当线路中采用并沟线夹连接引流线时,线夹不应少于2个,引流线之间、引流线与主干线间的连接应符合下列规定:
(1)不同金属导线的连接应有可靠的过渡金具;
(2)同金属导线连接采用绑扎时,绑扎长度35mm2导线应不小于150mm,50mm2导线应不小于200mm,70mm2导线应不小于250mm。
耐张杆跳接线采用上跳,跳接线一律使用并沟线夹。分支线与主干线跳接时,若导线截面不同,应采用畸形并沟线夹或缠绕法。
2)档距根据气候特点,规定东西走向线路档距不超过70m,南北走向线路档距不超过75m。若遇特殊地段,原则上线路档距不得超过80m。进村10kV线路档距为50m。耐张段不超过1000m。
3)采用三角排列时,杆顶线距下边平行两排线的水平距离为60cm,水平间最小线距为1.04m;同杆架设10KV线路,两线路之间的最小距离为50cm;10KV线路与低压线路同杆,两线路之间的最小距离为1m。
4)裸钢芯铝绞线和绝缘铝绞线的选用:对于人口分布密集(村镇)的地方和线路要穿越树丛(林)的地方,选用绝缘铝绞线,绝缘线距树稍最小距离不小于80cm,左右距树之间的距离不小于1m;对于线路穿越人口稀少、空矿的地段可选用裸钢芯铝绞线。
5)10KV绝缘线路最大弧垂时的对地距离要求:人口密集的地段6.5m;一般城区、乡镇5.5m;不通交通的地方4.5m;不通航的河面3m;城市道路7m。
应答:满足
(2)380V及220V低压架空线路施工规范
2.1 低压线路档距以45m左右为宜,不得与广播、通讯等弱电线路同杆架设。
2.2 主干线路应采用梢径150mm高10m水泥杆,小街道可采用梢径150mm高8m水泥杆,高、低压线路同杆架设应采用梢径190mm高12m水泥杆。
2.3主干线应采用截面不小于35mm2钢芯铝绞线导线,支线采用截面不小于25mm2钢芯铝绞线的导线,其他应根据用电情况而定。
2.4 横担及铁附件
(1)直线杆横担采用不小于50×50×5mm镀锌角钢,承力杆横担采用2根不小于50×50×5mm镀锌角钢,安装在距杆顶300mm处。
(2)同杆架设的多回低压线路横担间距,直线杆不小于0.6m,分支转角杆不小于0.3m。
(3)横担一般应装在电杆受电侧,撑铁一般装在面向受电侧的左侧。
2.5 拉线
(1)采用镀锌钢绞线,截面不小于25mm2。
(2)拉线抱箍固定在横担下方不大于0.3m处,与电杆夹角45°,受地形限制时不应小于30°。
(3)拉线禁止使用花篮罗栓,应使用UT型线夹和楔形线夹。拉线棒应使用直径不小于16mm的镀锌圆钢,底把露出地面300~500mm。
(4)拉线必须装设拉紧绝缘子,位置在最下层导线下方高于地面3m以上部位,距电杆不小于1.5m处。
2.6 绝缘子
直线杆用针式瓶,转角杆、耐张杆、终端杆用悬式瓶或蝶式瓶。使用规格:LGJ-25导线使用TK-5T针式绝缘子(1#铁担瓶);LGJ-35及以上的导线宜采用P-6T针式绝缘子。
2.7 低压接户线与进户线及配电箱
1)接户线应使用截面不小于35mm2的铝塑线,对地距离不小于2.5m;跨越街道、公路时对地距离保持6m,其档距不超过25m;与阳台窗户的水平距离、垂直距离均不小于0.8m。动力用电户应单独下线处理。
2)进户线应使用截面不小于25mm2的铝塑线,低压接户线、进户线均不宜使用黑皮线。接户线两支撑点的距离不超过6m。套户线的总长度不能超过50m。
3)计量表必须安装在防水的表箱内,表箱安装在通风、避雨便于管理的室外墙壁上。表箱内应装设总闸刀或瓷插保险、空气开关。进出线工艺要符合要求,相序相同。表箱底面对地距离不小于2m。
4)新建一体化基站,基站侧必须安装空开箱且空开箱具备防水并做防锈处理,安装位置距离设备位置不超过5米,且便于走线。空开箱内总空开容量不低于63A,建议安装100A。
5)新建有机房基站,需接入至交流配电箱进线端。由施工单位负责电源线引接,三相电建议采用截面积不小于35mm2的4芯铝线。
6)交流引入线穿墙进屋时,墙体内必须穿管保护或采用铠装电缆,保护管长度略大于墙体厚度。安装时注意保护管室内端高于室外端,以防雨水顺管或墙体流入配电箱。
7)电源线接头必须采用铜鼻子压接方式,若交流引入线采用铝芯线,在和铜芯线相接时必须使用铜铝压接管压接,严禁绕接。
8)电源线与空气开关或电表必须紧固连接,严禁为方便连接而剪掉部分线芯。
9)所有用线必须采用整线连接方式,严禁断头复接形式。配电箱内线路的敷设应做到横平竖直,走线规整美观。
10)原有基站交流引入线路改造和安装分表参照以上规范要求执行。
应答:满足
(3)基站变压器台区施工规范
3.1 变压器的选型:三相电变压器选用S-9或S-11系列;单相变压器选用D-9系列中标后在安装前需向项目负责人提供检测报告:有资质的第三方或者电力公司出具的变压器检测报告。
3.2高压分支线档距内不准有接头,两端应设绝缘子固定。
3.3 高压引下线和低压引上线应排列整齐,绑扎牢固。一般采用黑皮线或塑胶线,截面根据配变容量选择,但导线应不小于25mm2。其绑扎长度为:35mm2及以下导线应不小于150mm;35mm2以上导线应不小于200mm。绑扎连接应接触紧密、均匀;无硬弯变形,并呈均匀弧度。引下线与跌落熔断器上、下压嘴的连接及与穿墙瓷套管的连接应使用设备线夹过渡。
3.4跌落熔断器上压嘴、下压嘴跳线应用瓷瓶固定。高压引线采用单侧瓷瓶固定(电源侧),反之宜采用双侧瓷瓶固定。跌落熔断器的安装位置距地面不小于4.5m,熔管轴线与地面的垂直夹角为15°~30°,熔断器水平相间距离不小于500mm。
3.5避雷器距地面应不小于3.5m,一般应安装在变压器进线侧上方,安装排列整齐,高低一至,相间距离不小于35cm,瓷套与抱箍之间应加垫层。接地引下线宜采用25mm2的铜塑线或4×40mm的扁钢,与接地体用螺栓紧密连接。连接点应外露地平面300~500mm,接地体外露部分应刷黑色漆。
3.6变压器台架对地距离不应低于2.5m,台架下不设置可攀爬物体,配变套管安装表面光洁无裂纹,套管压线螺栓等部件齐全,油枕油位正常,外壳可靠接地,接地满足以下要求:大于100KVA的变压器接地电阻小于4欧;小于等于100KVA的变压器接地电阻小于10欧;
3.7新建配电台区10kV档距在5档以上的,应在跌落熔断器上方加装隔离刀闸一组,以便检修。
3.8计量箱安装应牢固、端正,箱体应防水并做防锈处理。
应答:满足
(4)高低压架空线路的拉线制作安装规范
4.1高压架空线路接线制作安装
1)接线的设置:南北走向线路连续直线杆8~10基设置1根,东西走向线路连续直线杆6~8基时设置1根,转角耐张杆及终端杆必须设置接线。
2)拉线材料选用:镀锌GJ-35、GJ-50两种型号。拉线棒采用φ18×2500mm,φ20×2500mm两种规格。拉线盘采用500×1000mm规格。
拉线主要由预制混凝土拉线盘、拉线棒、拉线连铁、拉线抱箍组成。
拉线的种类分为:人字形拉线、普通拉线、弓形拉线和水平拉线。
3)拉线应装设拉线绝缘子,拉线绝缘子距地面不应小于2.5m。
4)承力拉线与电杆的夹角一般采用45°,如受地形限制可适当减小,但不应小于30°。防风拉线可采用30°。转角杆拉线不能和线路成一条直线,应考虑到线路拉力的合力,因此应向拉力的反方向处向内倾斜2°~3°。耐张杆须打“×”型拉线,终端杆拉线采用45°,如遇特殊地形可采用水平拉线。水平拉线对通车路面中心的垂直距离不应小于6m,拉线柱应向张力的反方向倾斜10°~20°。不得采用自身拉线。
5)钢绞线与拉线棒和拉线抱箍的连接必须使用UT型线夹和楔型线夹6)拉线盘埋置好后应分层回填夯实,并做高出自然地面30cm的封土
堆。
4.2 低压架空引路拉线制作安装
(1)采用镀锌钢绞线,截面不小于25mm2。
(2)拉线抱箍固定在横担下方不大于0.3m处,与电杆夹角45°,受地形限制时不应小于30°。
(3)拉线禁止使用花篮罗栓,应使用UT型线夹和楔形线夹。拉线棒应使用直径不小于16mm的镀锌圆钢,底把露出地面300~500mm。
(4)拉线必须装设拉紧绝缘子,位置在最下层导线下方高于地面3m以上部位,距电杆不小于1.5m处。
应答:满足
(5)地埋敷设电缆施工规范
5.1 在电缆线路路径上有可能使电缆受到机械性损伤、化学作用、地下电流、振动、热影响、腐植物质、虫鼠等危害的地段,应采取保护措施。
5.2电缆埋置深度应符合下列要求:
1)电缆表面距地面的距离不应小于0.7m。穿越农田时不应小于1m。在引入建筑物、与地下建筑物交叉及绕过地下建筑物处,可浅埋,但应采取保护措施。
2)电缆应埋设于冻土层以下,当受件限制时,应采取防止电缆受到损坏的措施。
5.3电缆之间,电缆与其他套管道、道路、建筑物等之间平行和交叉时的最小净距,应符合表1的规定。严禁将电缆平行敷设于套管道的上方或下方。
应答:满足
(6)防雷与接地
6.1变配电所的防雷措施
1)装设避雷针
室外配电装置应装设避雷针来防护直接雷击。
2)高压侧装设避雷器
高压侧装设避雷器以保护主变压器,以免雷电冲击波沿高压线路侵入变电所,损坏变电所的关键设备。为此,避雷器应尽量靠近主变压器,安装避雷器的接地端应与变压器低压侧中性点及金属外壳等连接在一起接地。
3)低压侧装设避雷器
这种防雷措施主要用在多雷区,用来防止雷电波沿低压线路侵入而击穿电力变压器的绝缘。当变压器低压侧中性点不接地时,其中性点可装设阀式避雷器或金属氧化物避雷器作保护间隙。
4)接地保护
高压电源引入的局站采用TN-S接地制式,低压电源引入的局站采用TT接地制式。
1、移动通信站的交流供电系统应采用三相五线制供电方式。
2、移动通信站宜设置专用电力变压器,电力线宜采用具有金属护套或绝缘护套电缆穿钢管埋地引入移动通信站,电力电缆金属护套或钢管两端应就近可靠接地。
3、当电力变压器设在站外时,对于地处年雷暴日大于20天、大地电阻率大于100Ω•m,电力线应在避雷线的25°角保护范围内,避雷线(除终端杆处)应每杆作一次接地,如图所示。
为确保安全,宜在避雷线终端杆的前一杆上,增装一组氧化锌避雷器。若已建站的架空高压电力线路防雷改造采用避雷线有困难时,可在架空高压电力线路终端杆﹑终端杆前第一﹑第三或第二﹑第四杆上各增设一组氧化锌避雷器,同时在第三杆或第四杆增设一组高压保险丝。避雷线与避雷器的接地体宜设计成辐射形或环形。
4、当电力变压器设在站内时,其高压电力线应采用电力电缆从地下进站,电缆长度不宜小于200m,电力电缆与架空电力线连接处三根相线应加装氧化锌避雷器,电缆两端金属外护层应就近接地。
5 、移动通信基站交流电力变压器高压侧三根相线,应分别就近对地加装氧化锌避雷器,电力变压器低压侧三根相线应分别对地加装无间隙氧化锌避雷器,变压器的机壳﹑低压侧的交流零线,以及与变压器相连的电力电缆的金属外护层,应就近接地。出入基站的所有电力线均应在出口处加装避雷器。
6 、进入移动通信基站的低压电力电缆宜从地下引入机房,其长度不小于50m(当变压器高压侧已采用电力电缆时,低压侧电力电缆长度不限)。
应答:满足
2.4器材要求
序号
设备器材名称
型号规格
推荐供应商
备注
1
电力变压器
S9、S11
川变、蜀变、蜀能、成都二变
2
10KV架空电缆
JKLGYJ-10KV
JKLYJ-10KV
宝胜、德阳电缆、南洋、万马
远东电缆、江苏中天、亨通
带绝缘层
3
380V/220V架空电缆
JKLGYJ-1KV
JKLYJ-1KV
带绝缘层
4
高压避雷器
YH5WZ-17/45
蜀越、广元红星、西安神电、西安交大
5
低压避雷器
120KA、100KA、80KA、60KA/
3+1型
盾牌、标定、OBO、ABB、施耐德
根据机房雷击风险选择通流量
6
低压断路器
塑壳、微断
良信、正泰、常开、上海人民
应答:满足
2.5分工界面
工程起点为10KV公网高压电源或380V/220V公网低压电源,终点为基站侧空开箱出线端或交流配电箱进线端。本项目工程审计时需有单独的设计文件,中标方采用“包工包料”方式完成施工,中标人应按设计图纸进行施工。
投标方负责全部工程建设相关内容及费用,包括但不限于如下工作内容:
l 负责供电报建手续办理;
l 负责设计图纸送审,并取得供电部门签字认可;
l 负责办理规划、环保等报建手续;
l 负责提供变压器、计量箱、空开箱、避雷器、电力电缆等所有工程材料,并安装实施;
l 负责建设基站10KV接地网,并预留与通信地网的连接点;
l 负责缴纳供电部门收取的建设阶段相关费用;
l 负责电源引入相关建设赔偿费用;
应答:满足
2.6标签:
l 线缆标牌采用塑料标牌,采用扎带绑扎方式固定在线缆上。
l 线缆的两端均应有标牌;
l 终端在机柜(箱)内的线缆端标牌,位置在距线缆端约100mm左右;终端在机柜(箱)内的线缆端标牌,在距线缆端约400mm左右。
l 所有线缆标牌应在同一水平面上,其正面应面向施工维护人员,并保持平行。
应答:满足
三、项目实施
3.1项目组织
招标人在定标后将对中标人施工人员进行考核管理。投标人需在标书中填报负责本项目的项目经理、施工队队长、技术负责人、安全员、信息员的姓名、身份证号、技术专业资质,铁塔将在施工过程中核实并考核以上人员是否具备相应上岗能力,是否全程参与工程项目。
招标人将对中标人填报的施工队队长及以上的管理人员进行备案,并视情况安排人员进驻招标方进行坐班。
投标人应按施工组织计划,安排项目经理、施工队队长、技术负责人、安全员、信息员。
应答:满足
3.2项目进度
高压引入站点应在30个自然日内完成全部工作内容,低压引入站点应在20个自然日内完成全部工作内容,并经供电部门和招标方验收合格,具备生产供电能力。投标方在应答中应详细描述分场景的(具体到各阶段、进度具体到天)的施工组织计划。
应答:满足
3.3项目质量
项目质量应满足如下文件和技术标准的要求,投标方在应答中应详细描述质量保障计划:
1) 工程设计文件
2) GB50026-2007《工程测量规范》;
3) GB 50147-2010《电气装置安装工程 高压电器施工及验收规范》;
4) GB 50148-2010《电气装置安装工程 电力变压器、油浸电抗器、互感器施工及验收规范》;
5) GB 50149-2010《电气装置安装工程 母线装置施工及验收规范》;
6) GB 50168-2006《电气装置安装工程电缆线路施工及验收规范》;
7) GB 50169-2006《电气装置安装工程接地装置施工及验收规范》;
8) GB50171-2012《电气安装工程盘、柜及二次回路结线施工与验收规范》;
9) GB 50061-2010《66kV及以下架空电力线路设计规范》;
10) GB50173-2014电气装置安装工程66kV及以下架空电力线路施工及验收规范
11) GB50254-1996《电气装置安装工程 低压电器施工与验收规范》;
12) GB50052-2009《供配电系统设计规范》;
13) GB50053-2013《20kV及以下变电所设计规范》;
14) GB50689-2011《通信局(站)防雷与接地工程设计规范》;
15) GB/T50065-2012《交流电气装置的接地设计规范》;
16) YD/T5175-2009《通信局(站)防雷与接地工程验收规范》;
17) GB/T4623-2006《环形混凝土电杆》;
18) GB/T 50081-2002《普通混凝土力学性能试验方法标准》;
19) GB14049-2008《额定电压10kV架空绝缘电缆》;
20) GB50010-2010《混凝土结构设计规范》;
21) DL/T 5440-2009《重覆冰架空输电线路设计技术规程》;
22) DL/T 5220-2005《10kV及以下架空配电线路设计规程》;
23) DL/T 5131-2001《农村电网建设与改造技术导则》;
24) DL/T 499-2001《农村低电压电力技术规程》;
25) DL/T 601-1996《架空绝缘配电线路设计技术规程》;
26) 《国家电网输变电工程通用设计 10KV及35KV配电线路金具手册》(2013版);
27) 国家电网公司380/220V配电网工程典型设计(2014年版);
28) 国家电网公司配电网工程典型设计:10kV架空线路分册(2013年版);
29) 国家电网公司输变电工厂标准工艺:六:标准工艺设计图集:线路工程部分;
30) 国家电网公司企业标准Q/GDW 1815-2012《铝合金芯高导电率铝绞线》。
中标人必须有质量检查程序,提供最高质量的、最高可靠性的服务。招标人将不定期的抽查工程质量,如有问题,中标人必须作出及时的响应和更改。由于中标人施工质量不合格造成材料和返工的费用由中标人负责。
工程质量等级要求达到优良工程标准;如交付验收时达不到优良工程标准,招标人对中标人按工程造价的5%罚款,同时招标方有权终止合同,并追究其责任。
应答:满足
3.4项目安全
中标方应严格国家法规和技术标准要求,建立项目安全机构,进行必要的安全教育,选用安全可靠的器材,严格依规实施项目,确保项目实施过程中、项目竣工后的安全正常运行。投标方在应答中应详细描述安全保障计划及应急保障方案。
应答:满足
3.5环保节能
中标方应采取节能环保、环境友好的器材、机具和工艺,最大限度降低项目对环境和周围居民的影响。因项目引发的居民投诉、政府主管部门处罚等责任由中标方承担。
应答:满足
3.6项目管控
中标人应服从招标方及建设委托监理单位的管理,及时提供施工组织设计、进度报表,确保工程按时保质完成。
工程期间中标人的项目经理或其他人员工作不力或不能与建设单位良好配合,建设单位有权要求中标人更换。
应答:满足
四、项目验收
工程具备初验条件后,必须经过供电部门和招标方验收合格。中标人应
在15个日历日内向招标方提交准确、清楚、内容齐全的书面竣工文档一式四份,包括以下内容:工程概况、设计要求、完成情况、完成投资额、工程质量、交工图纸、交工测试记录、质量检查记录、全部工程中的隐蔽工程签证、设计变更通知、开、停、复、交工报告、已安装的材料、设备清单、赔补清册、工余料交接清单等有关资料。
投标方应按国家及电力行业相关规范要求,做好相关路由指示、警告标识。
应答:满足
五、售后服务
试运行期结束后进行系统终验。保修期为工程终验后一年。
工程在保修范围和保修期限内发生质量问题的,施工单位应当履行保修义务,对达不到要求者,根据实际情况招标人有权委托第三方进行整改,所发生的费用由中标人承担,并对造成的损失承担赔偿责任。外包材料的质保期要求为2年。
应答:满足
三、技术规范书条款偏离表
技术规范书条款偏离表
投标人名称:广元市天鑫建设有限公司
序号
招标文件条目号
技术规范书条款原文
投标文
件的应答
说明
1
工程项目
2.1 建设内容
本次所需交流引入安装工程施工服务适用于招标方2016年第一批相关工程,负责向新建通信基站提供低压交流电源及原有基站交流引入线路改造和安装分表。交流引入分为10KV高压引入及380V/220V低压引入,原则上从国家电网电源点引入,其中380V低压引入方式所占比例不得低于60%,转供电实施前必须经招标方同意且比例不超过12%。负载功率为15~30KW,单相220V或三相380V。
满足
2
2.2指标要求
要求电压波动范围为标称电压的-10%~+5%。计量电表经电流互感器接入,计量精度不低于Ⅳ类。
电源采用架空钢芯铝绞线、铝绞线或直埋电力电缆引入,与居民区、道路、弱电线路等交叉、跨越应满足相关规范的要求。引入线路应采取安装防雷器、架空地线、电缆埋地敷设等方式降低过电压,要求雷击过电压不超过2.5KV。
满足
3
2.3施工技术要求
施工应满足下述技术要求(当下述要求与现行技术规范、设计图纸不一致时,以现行技术规范、设计图纸为准。)
满足
4
(1)10KV架空高压线路施工规范
(1)10KV架空高压线路施工规范
(1)10KV架空高压线路施工规范
(1)10KV架空高压线路施工规范
(1)10KV架空高压线路施工规范
1.1、10kV配电线路预制锥形水泥电力电杆主要采用 φ190-10m、φ190-12m、φ190-15m三种规格,进村10kV线路一般采用φ190-12水
泥杆。
1.2 电力电杆组立前要对电力电杆外观进行检查,并符合:表面光洁平整,壁厚均匀,无偏心、无露筋、跑浆、蜂窝且不得有纵横向裂缝等要求
1.3水泥电力电杆1/埋设深度一般为杆高6,具体来说:φ190-10m杆基础埋深1.7m、φ190
-12m杆基础埋深1.9m、φ190-13m杆基础埋深2m、φ190-15m杆基础埋深2.3m,并根据地质情况适当加装卡盘或底盘。直线杆卡盘与线路平行安装并应在电杆左、右侧交替安装,承力杆卡盘设在承力侧。
1.4水泥电力电杆安装时顺线路方向位移不应超过设计档距的5%,垂直线路方向不应超过50mm,转角杆位移不应超过50mm;转角杆应向外预偏,紧线后不应向内角倾斜,向外角的倾斜不使杆稍位移大于一个杆稍;终端杆应向拉线侧预偏,紧线后不应向接线反方向倾斜,向拉线侧倾斜不应使杆稍位移大于一个杆稍。
1.5电力电杆组立后回填时要把回填土块打碎,分层回填,每回填50cm夯实一次,电力电杆组立较验完后要在电力电杆根部构筑防沉台,防沉台高度要高过自然地面30cm。
1.6电力电杆基础分为预制混凝土底盘基础和混凝土现浇基础两种。安装预制混凝土底盘时坑底要保持水平。
1.7电力电杆卡盘由U形双螺杆1付、螺帽2个、垫铁2个及200mm*200mm*600—800mm的高强预制混凝土块组成。混凝土卡盘安装深度要求:混凝土卡盘上口距地面不小于50cm。
1)根据所在地的土质情况基础开挖方法分类:纯土质可采用洛阳铲进行电力电杆基础掏挖;砂砾石可采用扩大式掏挖基础;岩石基础可采用人工凿孔或爆破的方式进行基础掏挖。
2)基础掏挖好后还应挖一个与基础深度同等的滑槽,用人工把电力电杆根部放入滑槽内,用支杆(抱杆)组立电杆,电杆组立较正后回填基础和滑槽,并分层夯实,做高出自然地面30cm的封土堆(即防沉台)。
1.7.2横担及金具安装
安装前应对镀锌横担表面检查:表面光洁、无裂纹、毛刺、飞边、砂眼、气泡等现象;金具安装前的外观检查:瓷绝缘子与铁绝缘子结合紧密、铁绝缘子镀锌良好,螺杆螺母配合紧密、瓷绝缘子轴光滑、无裂纹、无缺釉、斑点、烧痕等缺陷。
1)线路上横担按常规选取:一般10KV耐张横担为双横担,非耐张横担为单横担(横担按材料分为铁横担和瓷横担两种)。
横担安装应符合下列规定:
A、直线杆跨越公路、铁路、河流、建筑物等时,应采用单横担双针式瓶或双横担双针式瓶,并加设拉线。15°以下转角杆宜采用单横担或单横担双针式瓶,15°~45°转角杆宜采用双横担,45°以上转角杆宜采用“十”字横担。
B、直线杆单横担应安装于受电侧,900转角杆及终端杆当采用单横担时应装于接线侧。
C、横担组件有困难时应查明原因,严禁强行组装,螺孔需要扩孔时。应当采用冷扩,扩孔部分不应超过3mm;
D、横担安装应平整,上下歪斜不超过20mm,端部扭斜不超过±30mm。
E、采用三角排列时,横担安装距杆顶距离为60cm。
2)顶相座架采用双抱箍。
3)10KV瓷件选择:一种是直线杆两边相导线采用P-15T针式瓶,顶相采用P-15M或P-15T针式瓶(针式瓶也称为支持式绝缘棒,按材质分为全瓷式和复合材料式),第二种为悬式瓶采用XP-7型(两片由U型螺丝、球头挂环、绝缘子、碗头挂板、联板、挂板及悬垂线夹组成)。
4)如10KV引入线路上10基以上应安装避雷器、隔离刀闸各一组。杆上电气设备的安装应符合下列规定:
(1)安装应牢固可靠;
(2)电气连接应接触紧密,不同金属连接,应有过渡措施;
(3)瓷件表面光洁,无裂缝、破损等现象。
5)避雷器接地体地面以上部分采用4×40扁钢,应紧靠杆身,每隔一定距离(80cm—100cm)与杆身用对合抱箍固定一次;地下部分采用50×5×2500mm镀锌角钢,垂直打入地面以下,并与土壤保持良好接触,连接处用螺栓连接紧密。
