秦皇岛市********培训处装修改造工程施工招标
投标(技术)文件
招 标 人:秦皇岛市********培训处
招标代理机构:河北****有限公司
投标人(法人章): 法定代表人(印章):
二〇〇九年二月三日

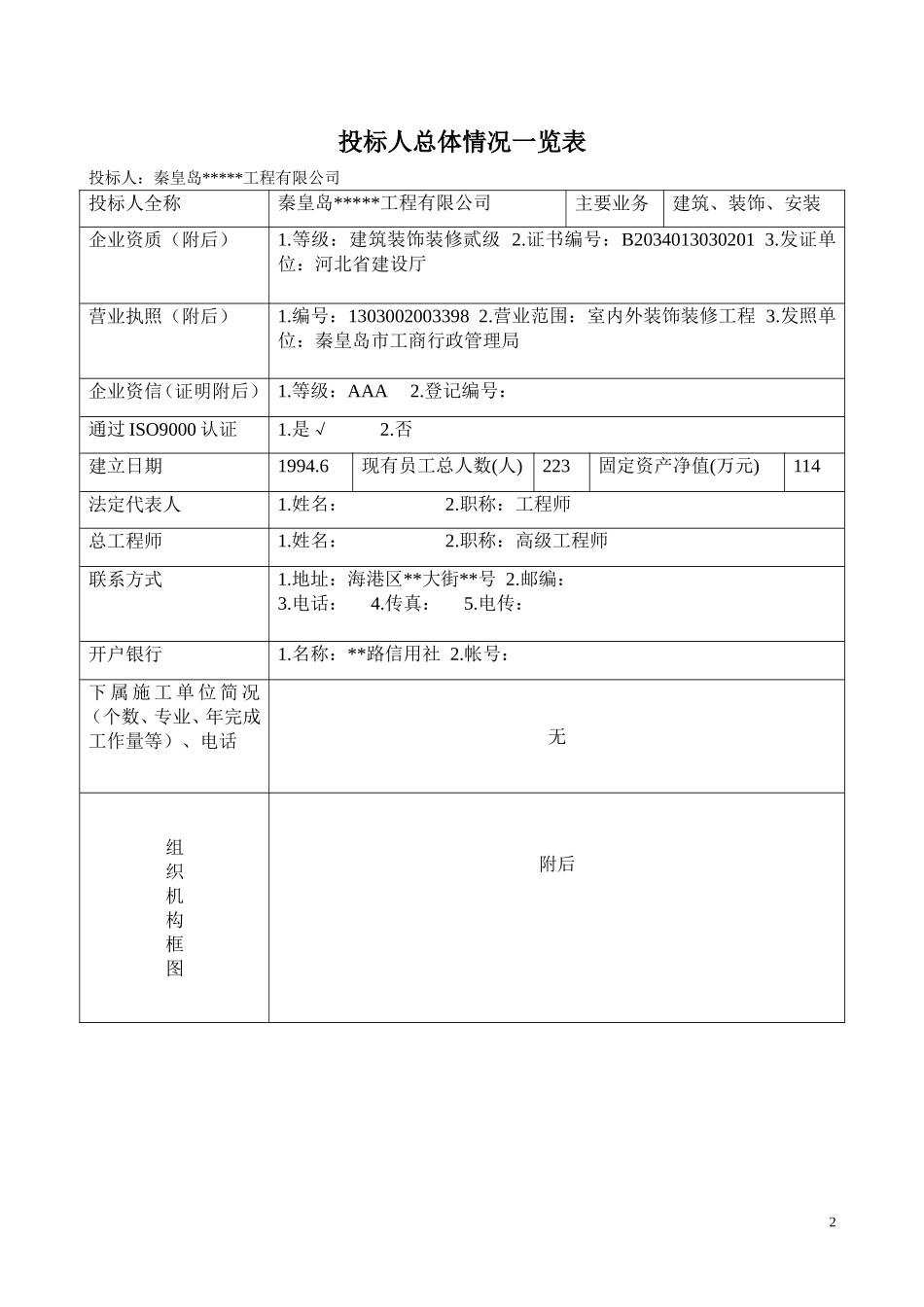

投标人总体情况一览表
投标人:秦皇岛*****工程有限公司
投标人全称
秦皇岛*****工程有限公司
主要业务
建筑、装饰、安装
企业资质(附后)
1.等级:建筑装饰装修贰级 2.证书编号:B2034013030201 3.发证单位:河北省建设厅
营业执照(附后)
1.编号:1303002003398 2.营业范围:室内外装饰装修工程 3.发照单位:秦皇岛市工商行政管理局
企业资信(证明附后)
1.等级:AAA 2.登记编号:
通过ISO9000认证
1.是√ 2.否
建立日期
1994.6
现有员工总人数(人)
223
固定资产净值(万元)
114
法定代表人
1.姓名: 2.职称:工程师
总工程师
1.姓名: 2.职称:高级工程师
联系方式
1.地址:海港区**大街**号 2.邮编:
3.电话: 4.传真: 5.电传:
开户银行
1.名称:**路信用社 2.帐号:
下属施工单位简况(个数、专业、年完成工作量等)、电话
无
组
织
机
构
框
图
附后
注:后附企业营业执照、资质证书和组织机构代码证复印件
投标人:(法人章) 法定代表人:(印章)
设计室
办公室
各施工班组长
保管员
材料员
计划员
安全员
质检员
技术员
人力资源部
材供部
审核部
预算部
项目经理部
施工管理部
总经理
管理者代表
工程副总经理 总工程师 设计副总经理 经营副总经理 材料副总经理

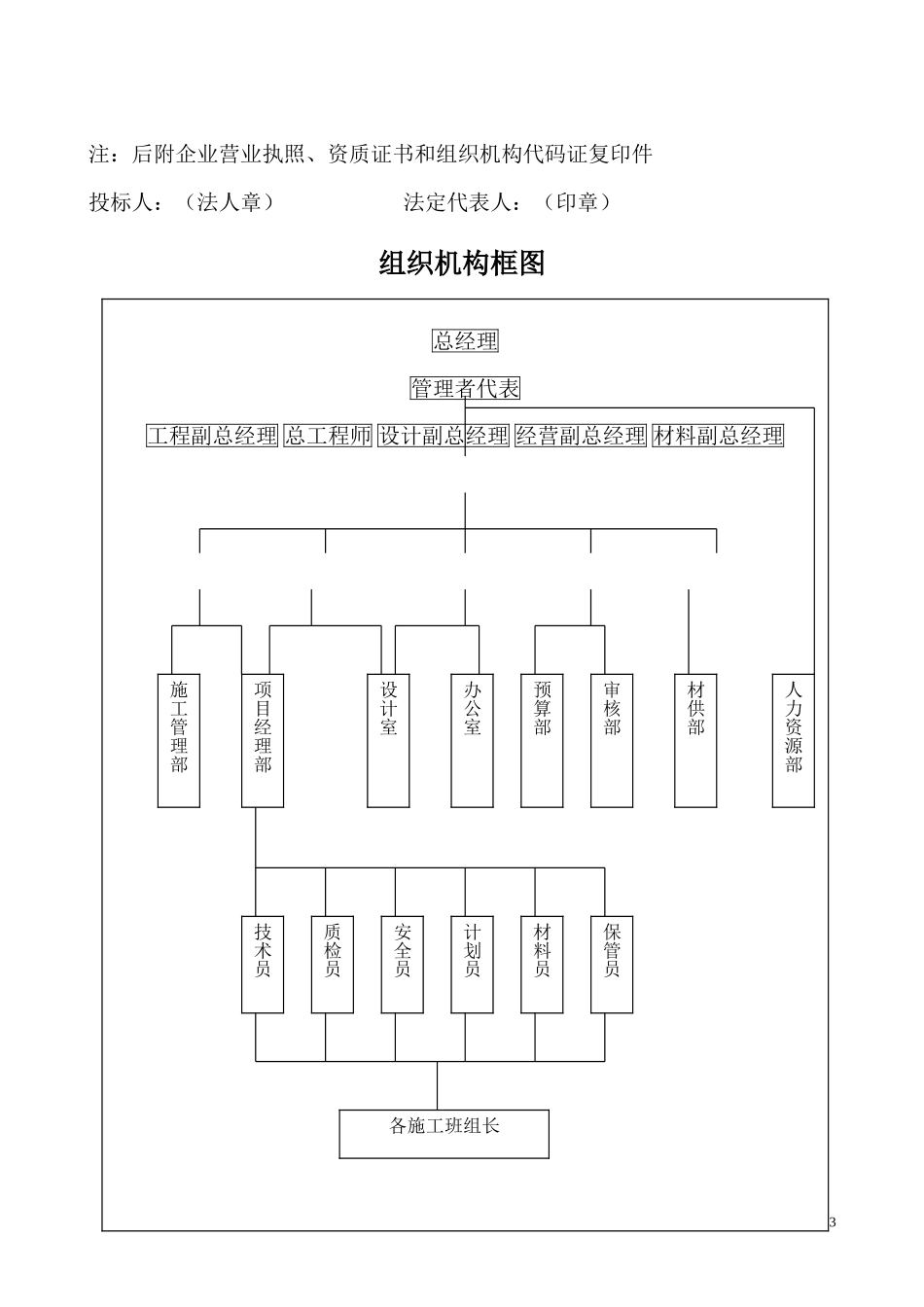

组织机构框图
近三年企业已完及在建的同类工程业绩表
建设单位
项目名称
建设规模
竣工日期
合同价款
质量标准
履约情况
备注
中国*******集团公司秦皇岛**中心
东西楼室内外装修工程
14000
2008.1.21
895
合格
良好
在建工程业绩
建设单位
项目名称
建设规模
计划开竣工日期
合同价款
工程进展情况
备注
投标人:(法人章) 法定代表人:(印章)
拟投入本项目主要施工管理人员表
名称
姓名
职务
职称
主要资历、经验及承担过的项目
施工现场
1.项目经理
副总经理
高级工程师
从事项目管理13年
2.项目副经理
项目经理
高级工程师
从事项目管理14年
3.总工程师
项目经理
高级工程师
从事项目管理13年
4.质量管理
总经理
工程师
从事项目管理15年
5.施工管理
施工员
助理工程师
从事项目管理9年
6.技术管理
技术员
工程师
从事本职工作6年
7.材料管理
材料员
工程师
从事本职工作18年
8.计划管理
计划员
工程师
从事本职工作6年
9.安全管理
安全员
工程师
从事本职工作7年
10.预算管理
预算员
工程师
从事本职工作8年
11.财务管理
会计
会计师
从事本职工作17年
投标人:(法人章) 法定代表人:(印章)
项目经理简历表
姓名
性别
男
年龄
40
职务
副总经理
职称
高级工程师
学历
大专
项目经理资质
建筑装饰壹级
参加工作时间
1992.4
从事项目经理年限
11年
已完工程项目情况:
招标人:中国*******集团公司秦皇岛市**中心
项目名称:东西楼室内外装修工程
建设规模:14000
开竣工日期:2007.9.9—2008.1.21
工程质量:合格
投标人:(法人章) 法定代表人:(印章)
拟投入工程主要施工机械设备表
序号
机械或设备名称
型号规格
数量
国别
产地
制造年份
额定功率
(KW)
生产能力
备注
1
汽钉枪
T50
10
中国
重庆
2
汽钉枪
T30
3
中国
重庆
3
手提电锯
GB12
1
中国
南通
4
电锤
BC-2-20
2
德国
德国
5
手电钻
AV10
5
日本
日本
6
角磨机
100
2
中国
南通
7
手提电动砂轮机
250
1
中国
浙江
8
方箱锯
110
1
日本
日本
9
双头斜锥切割锯
25
1
中国
河南
10
手提式开槽机
114
1
中国
南通
11
冲击钻
20
2
德国
德国
12
电焊机
160
2
中国
上海
13
石材切割机
400
2
中国
山东
14
电动锯
55
1
中国
山东
15
电动冲击钻
GBH2-20S
1
德国
德国
16
投标人:(法人章) 法定代表人:(印章)
施工组织设计
目 录
一、工程编制总说明
二、工程概况
三、施工部署及组织
四、施工准备
五、施工技术措施
六、施工技术保证措施
七、工程质量保证措施
八、进度计划保证措施
九、安全生产、文明施工保证措施
十、环境保护措施:
十一、与监理、设计及其他专业分包人的配合措施
十二、冬、雨季施工措施
十三、总包管理措施
十四、服务承诺及维保方案
十五、竣工后保修阶段组织设计方案
十六、辅助资料表
一、工程编制总说明
1.1编制依据
1.1.1《中华人民共和国建筑法》;
1.1.2《中华人民共和国环境保护法》;
1.1.3《建设工程安全生产管理条例》(国务院第393号令);
1.1.4《秦皇岛市********培训处装修改造工程施工》招标文件及工程量清单;
1.1.5《秦皇岛市********培训处装修改造工程施工》设计施工图;
1.1.6《建筑装饰装修工程质量验收规范》GB50210——2001;
1.1.7《建筑给排水及采暖工程施工质量验收规范》GB50242-2002;
1.1.8《建筑电气工程施工质量验收规范》GB50303-2002;
1.1.9《建筑施工安全技术规范》;
1.1.10现行的国家施工及验收规范、标准等;
1.1.11公司现行的《质量手册》、《程序文件》。
1.2编制说明
1.2.1编制的指导思想:投标时为业主着想,施工时对业主负责,竣工时让业主满意,同时在经济上合理,技术上可靠的前提下,保质、保量、保工期。
1.2.2本着优化施工方案、强化质量管理、合理降低工程造价、缩短工期的原则,编制了本工程的施工方案,由于时间及业务水平有限等原因,在编制过程中难免有不妥之处,请各位领导及有关专家在审阅时提出宝贵意见,以利于我们在今后的工作中改进和提高。
二、工程概况
秦皇岛市********培训处装修改造工程主要为宾馆(餐厅客房)装修改造,总建筑面积5000平方米。分为A座、B座、C座、D座四个单位工程。本工程为维修改造工程涉及消防、给排水、弱电、空调、院内管网系统及部分建筑物地下渗水、屋面漏水等安装工程和建筑、装修工程。本工程由辽宁荣昌装饰装修工程公司负责全面设计。
2.1工程特点
本工程为秦皇岛市********培训处装修改造工程施工,由四个单位工程组成,包括:A座、B座、C座、D座均需进行加固处理。工程概况简单叙述为:
2.1.1建筑物
2.1.1.1建筑部分
1、卫生间地面为300×600地砖,其它地面采用800×800聚晶玻化砖,理石拼花,非网纹石材边带。特殊房间铺静音实木复合地板。豪华卧室满铺地毯。
2、卫生间墙面贴墙砖,其它走廊、商务中心、休闲区、娱乐室等墙面贴壁纸。柱面为弧形金线米黄大理石干挂。外墙面3遍腻子、2遍乳胶漆。
3、吊顶采用轻钢龙骨纸面石膏板乳胶漆吊顶。
2.1.1.2结构部分
1、该工程为财政家园宾馆改造工程,加固采用轻钢门式刚架结构,柱底锚栓植筋到原结构混凝土柱或梁中,外维护墙采用彩钢复合板彩板屋顶。
2、结构安全等级为二级,建筑抗震设防类别为丙级,设计合理使用年限为50年,地震设防烈度为7度
2.1.1.3其它安装工程:
本工程还配合有给排水、采暖、弱电及照明、消防、电话等设备系统。
2.1.2.4其它工程
本工程还有室外给排水、热力管网、电气安装等配套工程。
2.2工程施工特点
1、工期紧迫,工程量大,工程质量要求高;
2、施工工序多,必须合理安排工序穿插;
3、由于作业面大,施工时需精心组织,组织好材料和劳动力,既防止出现劳动力过多出现窝工现象,又防止出现人员和材料不足影响施工进度;
4、由于本工程需进行冬季施工,为防止出现冬施机具投入过大增加工程成本,又不影响工程进度,需合理安排进度计划,组织流水施工。
5、安全文明施工保卫消防等工作质量要求高。
2.3施工条件
2.3.1主要施工设备材料供应情况
本工程施工所用各种设备均为公司自有设备,由公司设备处,按“主要施工机具设备需用量计划”进行供应。
2.3.2施工单位生产能力情况
本工程列为我公司重点工程,组建公司直属的项目经理部,统一调度全公司人、财、物力。我公司是一个集深基坑降水、阻水、支护与地基处理、土建施工装璜设计施工、设备安装、金属结构制做安装、设备租赁等专业队伍为一体的一级资质施工总承包企业。
2.3.3生活设施情况
根据现场实际,可充分利用现有空间解决职工宿舍、食堂、办公室等,满足工人生产需要。
2.3.4现场水电条件
业主已将临时用水及用电引入施工现场,我方将按照施需要进行布置,满足生产生活需要。
2.3.4.1水源从业主指定地点接至施工区域,设置出水口,水口下方设专用接水容器,容积在2m3便于接水,防止外溢,既能满足施工用水,又能满足消防要求。
2.3.4.2电源从专业闸箱接出,各层设Ⅱ级电箱一套,施工用电均从设立的Ⅱ级电箱中接出,电线采用悬挂式接至各施工用电区。现场采用36V低压照明送电方式,所有施工面接同并保持现场照度,满足精装要求。
2.5质量承诺目标
质量是企业的生命,是企业生存发展的根本,好的工程质量给企业带来较高社会信誉的同时,亦为企业更深层次的发展拓展了美好的前景。对于本工程我方郑重承诺:确保该工程装饰质量达到优良标准,交给业主一个满意的建筑艺术精品。
2.6施工工期
“高速、优质”是我们终定目标。“高速”是效益、“优质”是信誉,效益和信誉则是企业赖以生存和发展的基石。本工程我们保证在90天内完成,并交付使用。
三、施工部署及组织
由于本工程为多栋群体工程,工期较为紧张,作业面积大,水平运输距离长,施工难度较大。为保证工程质量和工期按计划完成,施工布署本着以下原则:以科技为基础,统一筹划,周密安排,抓住重点,精心施工,穿插有序,合理布局,保证有力。
根据施工布署的原则,侧重点主要有以下两个方面:
1、施工任务的组织分工和安排;
2、施工总体安排。
3.1施工任务的组织分工和安排
3.1.1项目经理部组织机构
如果本工程由我公司中标,我们将根据施工合同及业主要求进行总承包,并负责部分材料、设备的采购工作。
项目经理部由公司抽调具有多年施工经验和创优经验的骨干组成,以保证各级管理人员的业务素质和资质。项目经理部在公司总经理的领导下,全权负责该项目的施工组织、技术、质量、安全和经营等工作。
拟投入项目经理部施工组织机构图
项目经理
生产副经理
经营副经理
项目总工
安全负责人
经营负责人
设备负责人
材料负责人
装修负责人
安装负责人
土建负责人
质量负责人
技术负责人
壮 工 班 组
拆 除 班 组
水 暖 班 组
电 气 班 组
油 工 班 组
木 工 班 组
瓦 工 班 组
3.1.2项目经理部主要人员职责
3.1.2.1项目经理
1、对所承建工程的质量负全面责任。建立施工项目的质量保证体系,明确内部质量职能分工。
2、组织实施公司质量体系文件,落实技术质量奖惩规定,组织工程质量的检查、评议、整改及质量评定。
3、组织实施施工组织设计,落实安全文明施工措施,确保施工条件。
3.1.2项目副经理
1、贯彻公司生产计划,实施项目月度施工生产及材料、劳动力、机械设备、外委加工计划。
2、在项目经理领导下负责施工现场调度工作,协调总分包关系,落实人机料等资源。
3、协助项目经理组织施工,保证工程质量达到合同要求。
3.1.2项目工程师
1、负责工程项目技术领导和指导工作,主持编制和实施所承建工程的施工组织设计和项目质量计划,审批项目技术人员编制的分部分项工程施工方案,并组织实施。
2、协助项目经理对工程质量进行控制、管理和监督,主持对工程质量的检查、评定、整改。
3、协助项目经理建立健全项目部质量保证体系、监督各类人员履行质量职责。主持单位工程的质量评定、竣工验收。
3.1.2质量检查员
1、负责本工程施工质量的监督、检查、指导工作。
2、督促施工人员执行自检、交接检,按规定处理不合格品。
3、负责分项工程(或专业)质量检查核定,参加工程隐检、预检和竣工验收。
4、负责工程施工过程中的标识和质量记录。负责特殊过程的监督与旁站。
3.1.2材料员
1、负责进场物资(包括顾客提供产品)的验收、记录、标识工作,并负责将物资质量证明、合格证传递给技术人员。
2、负责进场物资的搬运、储存、保管工作。
3、建立健全现场物资管理台帐和证实物资有效控制的各种记录。
3.1.2资料员
负责施工技术资料的日常收集、整理、保管、归档工作和文件收发、传递、录入。
3.1.2安全员
1、负责施工现场的安全生产和文明施工工作,做好安全生产记录,对工人定期进行安全生产教育,对施工现场安全隐患随时检查纠正,负责安全措施的落实。
3.1.2电工(临电)
负责施工现场的临时用电设施和机具维护工作。
3.1.2操作工人
1、按技术交底、施工规范、质量标准操作,使用合格的材料施工,对本岗位的产品质量按规定要求进行自检。
2、对自检、交接检、专检出具的不合格及时进行纠正。
3、执行安全文明施工规定。
3.1.3施工任务的安排:
本工程所有项目均由项目经理部组织和选定专业队伍进行施工。
3.2施工总体安排
3.2.1单位工程施工程序其基本原则
施工总的原则:先室外(屋面)后室内、先湿作业后干作业、先墙顶、后地面、先管线、后饰面、自上而下的原则。
3.2.1.1先进行屋面及外门窗施工,然后进行室内施工。
3.2.1.2房间墙地面、顶棚施工顺序按照“先湿后干、先基层后罩面、先设备管线后装饰封面”的原则组织施工。
3.2.1.3室内下层墙面、顶棚饰面施工,需待上层地面湿作业完成后进行。
3.2.1.4室内各层从空间上按照先墙面,后顶棚,最后地面施工的原则。
3.2.2单位工程施工段划分
本工程施工总部署划分为四个阶段,各阶段流水中,要组织平行流水,交叉作业,充分利用时间和空间。配套工程项目应同时安排,相互衔接。
第一阶段:A座
第二阶段:B座
第三阶段:C座
第四阶段:D座
3.2.3施工起点和流水方向
本工程第一阶段为起点,第一阶段以A座为主线,以拆除、加固、钢制作楼地面、吊顶墙面为施工顺序组织流水施工。第二、三、四阶段分别组织平行流水,交叉作业。安装工程穿插进行施工。
3.2.4各施工阶段完成时间
单位工程
施工部位
计划开始时间
计划完成时间
A座
土建
2009.3.1
2009.4.20
B座
土建
2009.3.5
2009.4.25
C座
土建
2009.3.10
2009.4.30
D座
土建
2009.3.15
2009.5.4
安装工程
安装
2009.3.1
2009.4.31
油漆粉刷
2009.5.5
2009.5.25
清理交验
2009.5.26
2009.5.27
3.3施工现场管理
3.3.1封闭管理:施工现场封闭,入口处设门卫,实行出入证管理,严禁非施工人员随便出施工现场。
3.3.2施工材料进出现场管理:为便于材料的管理,施工用材料、成品、半成品要分批进场,材料进入现场后要立即运至作业面;需退场的材料及时办理手续退场,以免占用场地。
3.3.3施工现场垃圾管理:现场设置封闭垃圾站,每晚用封闭卡车装运至场外。。
四、施工准备
4.1施工前技术准备
1、认真熟悉审查施工图纸,做好图纸交底工作。
2、组织人员编制施工预算和施工图预算。
3、编制施工组织设计及各分部分项工程的施工方案。
4、对各种装饰材料进行考察,选用和比验。
5、对原结构施工现状进行实测实量,对影响装饰的施工偏差绘成图,提出处理建议,上报业主及有关部门进行修改处理,以便施工的顺利进行。
6、与甲方办理“标高线”交接手续。
4.2施工现场准备工作计划
4.2.1临时水电
施工用水:由业主指定,设专人管理维护施工用水的设施。
施工用电:采用三相五线制,三级保护。每一楼层由原有配电箱引出,引至二级配电箱统一管理。
4.2.2临时设施布置及临时用地表:
工程必须的水泥库、材料库、搅拌站、木工作业棚、办公室、食堂、临时居住等设施均按公司统一标准图集进行搭设,具体位置见施工现场平面布置图。
临时设施布置及临时用地表
用 途
面积(m2)
位置
需 用 时 间
办公区
80
利用原有建筑
施工全过程
宿舍区
260
利用原有建筑
施工全过程
材料库
80
利用原有建筑
施工全过程
宿舍区供水间
20
利用原有建筑
施工全过程
宿舍区卫生间
40
利用原有建筑
施工全过程
4.3资源需求量计划
4.3.1劳动力需要量计划
选择成建制的、能打硬仗的、并有施工经验的施工队伍组成作业层,承担本工程的施工任务。按照进度计划和劳动力需用量计划组织工人进场,劳动力安排使用计划见后辅助资料表。施工高峰时期,施工人员最为集中,要充分利用好此段时间作业,作好全员劳力安排,调节好工序平衡施工,作到不出现窝工。
由于员工劳力大部分来自农村,每年的春种、夏收期间人员的稳定尤为重要,在此段期间内项目经理部要重点作好工序的安排和人员保证措施(如人员倒休等),以保证工程进度不受影响。
安排好职工生活,并进行质量、安全、防火和文明施工教育。为落实施工计划和技术责任制,应按规定逐级进行交底,同时健全各项规章制度,加强遵纪守法教育。
劳动力需用计划
序号
工 种
高峰时每天人数
1
测量工
4
2
瓦工
20
3
木工
35
4
油工
25
5
石材工
20
6
电焊工
6
7
电工
10
8
水暖工
10
9
架子工
4
10
防水工
7
11
其它
10
4.3.2施工机械准备
4.3.2.1由于施工工期短,工作范围大,平行施工面广,施工段多,故要求现场:1.机械、器具数量充足;2.质量可靠;3.维修及时;4.电力保障四项基本条件。
4.3.2.2我公司装饰施工范围较大,各类机具品种齐全,数量充足且都是正规渠道进货,质量有保证,各项目部在管理机具方面,制度齐全、处罚严明,因此完全能够满足施工时数量与质量的保证(详见施工机具计划表)。对于维修,本次将随队派专门负责机械常规维修人员3名,并携带易损零部件,对现场出现故障机具及时进行维修。为保险起见准备在当地联系一家有信誉有规模的修理专业店,与之签定维修协议书,及时保证我方所有机具的维修、更换和新增。
4.3.2.3施工机械的选择是本着提高施工机械化程度,采用较为先进的施工设备,提高效率,缩短施工中各种设备及物资占用时间,减少生产成本的原则选定的。
主要施工机具计划表
序号
名称
数量
型号
产地
制造年份
功率
1
台式电锯
4
上海
2003
3KW
1
自攻螺丝枪
8
牧田6800W
进口
2001
300 W
2
电刨
4
南昌
2004
670W
3
手提电锯
5
河北
2002
1750W
4
磨光机
10
IMJ-100
进口
2003
450 W
5
气钉枪
14
美国
2002
5
射钉枪
6
四川
2002
6
冲击钻
12
TE-22
上海
2005
640W
7
曲线锯
3
550VA
上海
2003
450W
8
手电钻
20
ACW-110
美国
2002
400W
9
砂光机
2
上海
2004
460W
10
气泵
8
SV-152
北京
2002
7.5KW
11
套丝机
2
北京
2005
550W
12
石材切割机
4
日立CW6
进口
2004
1050W
13
水钻
3
北京
2002
550W
14
腻子搅拌机
8
BMP150
沈阳
2002
400W
15
电焊机
6
300V
2004
20KW
16
金属切割机
2
14”
上海
2003
600W
17
电改锥
4
日本牧田
进口
2004
200W
18
门型脚手架
20
沈阳
2003
4.3.2.3主要施工用材料准备
对自购材料公司物资部早已进入状态,成立了《物资供应信息组》,利用物资部原有优势并结合现代化信息技术,全面了解、掌握所需材料的厂家、规格、品牌、价格、到京时间、进关手续等一系列问题,主要材料样品定样封存,还与部分厂家签订了意向书,所有材料按照工期要求完成时间提前供应保证现场施工使用。
材料需要量计划表
序号
名 称
单 位
数 量
进场时间
1
水泥
T
2
砂子
M3
3
舒乐舍板轻质隔墙
M2
4
硅钙板
M2
5
木材
M3
6
大理石
M2
7
石膏板
M2
8
壁纸
M2
9
地砖
M2
10
墙砖
M2
11
实木复合地板
M2
12
地毯
M2
13
乳胶漆
kg
14
油漆
kg
五、施工技术措施
5.1加固工程施工
5.1.1材料要求
5.1.1.1扁钢、型钢:Q235;
5.1.1.2乳胶水泥中的水泥:采用425号硅酸盐水泥;
5.1.1.3型钢及钢板表面须用M15水泥砂浆抹面,其厚度:柱为30mm;梁为20mm;板为15mm。
5.1.1.4外部粘钢加固所有粘结剂,以国产JGNI型,Ц型等建筑结构胶为准,如用其它胶种,应有充分试验依据且性能满足使用要求(加固钢筋:HPB235(φ),HPB335()。
5.1.2施工要求及安全措施:
5.1.2.1墙加固处理:
1、角钢用乳胶水泥和膨胀型锚栓黏结固定于原框架柱、梁和剪力墙的四周。乳胶水泥中乳胶含量不应小于5%,水泥可以采用425号水泥。
2、 钢筋与角钢之间用短钢筋或扁钢垫起、焊接。
3、 采用喷射混凝土进行剪力墙的加厚。混凝土等级采用C30。
4、 施工前,原墙面做凿毛、清洁处理,并涂刷一层界面剂。
5.1.2.2梁采用外部粘钢加固法时:
1、混凝土构件表面处理方法:对原混凝土构件的粘合面,用硬毛刷沾高效洗涤剂,刷除表面油污物后用冷水冲洗,再对粘合面进行打磨,除去2—3mm厚表层,直至完全露出新面,并用无油压缩空气吹除粉粒。如混凝土表面不是很脏很旧,则可直接对粘合面进行打磨,去掉1-2mm厚表层,用压缩空气除去粉尘或清水冲洗干净,待完全干燥后用脱脂棉沾丙酮擦拭表面即可。如砼构件湿度较大,尚应进行人工干燥处理。
2、粘贴钢板面,须进行除锈和粗糙处理。如钢板未生锈或轻微锈蚀,可用喷砂、砂布或平砂轮打磨直至出现金属光泽。打磨粗糙度越大越好,打磨纹路应与钢板受力方向垂直。其后,用脱脂棉沾丙酮擦拭干净。如钢板锈蚀严重,须先用适度盐酸浸泡20min,使锈层脱落,再用石灰冲洗,中和酸离子,最后用平砂轮打磨除纹道。
3、粘贴钢板前,应对被加固构件进行卸荷。如采用千斤顶顶升方式卸荷,对于承受均布荷载的梁,应采用多点(至少两点)均匀顶升;对于有次梁作用的主梁,每根次梁下要设一台千斤顶。顶升吨位以顶面不出裂纹为准。
4、JGN粘结剂为甲、乙两组份,使用前应进行现场质量检查,合格后方能使用,按产品使用说明书规定配制。注意搅拌时应避免雨水进入容器,按同一方向进行搅拌,容器内不得有油污。
5、粘贴剂配制好后,用抹刀同时涂抹在已处理好的混凝土表面和钢板面上,厚度1-3mm,中间厚边缘薄,然后将钢板贴于预定位置。如果是立面粘贴,为防止流淌,可加一层脱蜡玻璃丝布。粘好钢板后,用手锤沿粘贴面轻轻敲击钢板,如无空洞声,表示已粘贴密实,否则应剥下钢板,补胶,重新粘贴。
6、钢板粘贴好后立即用夹具夹紧,或用支撑固定,并适当加压,以使胶液刚从钢板边缝挤出为度。
7、JGN型粘贴剂在常温下固化,保持在20℃以上,24小时即可拆除夹具或支撑,3d可受力使用。若低于15℃,应采取人工加温,一般用红外线灯加热。
8、加固后,钢板表面应粉刷水泥20厚M15水泥砂浆保护。如钢板表面积较大,为利于砂浆粘结,可粘一层铅丝网或点粘一层豆石。
9、工程质量及验收:撤除临时固定设备后,应用小锤轻轻敲击粘结钢板,从音像判断粘接效果或用超声波法探测粘结密实度。如锚固区粘结面积少于90%,非锚固区粘结面积少于70%,则此粘结件无效,应剥下重新粘结。
5.2地面石材镶贴
5.2.1工艺流程
基层处理→试拼→弹线→试排→板才正背面、四周刷涂防护剂→刷水泥浆及铺砂浆结合层→铺大理石板→擦缝
5.2.2操作要点
5.2.2.1基层处理
将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆,并清扫干净。
5.2.2.2试拼
在正式铺设前,对每一房间的大理石板块,应技图案、颜色、纹理试拼,将非整块板对称排放在房门靠墙部位,试拼后按两个方向编号排列,然后按编号码放整齐。
5.2.2.3弹线
为了检查和控制大理石板块的位置,在房间内拉十字控制线,弹在混凝土垫层上,并引至墙面底部,然后依据墙面+50cm标高线找出面层标高,在墙上弹出水平标高线,弹水平线时要注意室内与楼道面层标高要一致。
5.2.2.4试排
在房间内的两个相互垂直的方向铺两条干砂,其宽度大于板块宽度,厚度不小于3cm、结合施工大样图及房间实际尺寸,把大理石板块排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞口等部位的相对位置。
5.2.2.5铺石材前三天六面刷石材防护剂,以防石材出现析盐、水渍现象。对石材的正面、背面及四个小侧面进行防护,其方法是:先将其六个界面清理干净,然后涂刷两遍防护剂,涂刷要求涂面干燥,第二遍涂刷方向与第一遍方向垂直,涂刷后要求阴干,第一遍干后方可涂刷第二遍。对涂刷完防护剂的石材需现场切割时,应及时对切割面重新涂刷防护剂。
5.2.2.6刷水泥素浆及辅砂浆结合层
试铺后将干砂和板块移开,清扫干净,用喷壶洒水湿润,刷一层素水泥浆(水灰比为0.4~0.5,不要刷的面积过大,随铺砂浆随刷)。根据板面水平线确定结合层砂浆厚度,拉十字控制线,开始铺结合层干硬性水泥砂浆(一般采用1∶2~1∶3的干硬性水泥砂浆,干硬程度以手捏成团,落地即散为宜),厚度控制在放上大理石板块时宜高出面层水平线3~4mm。铺好后用大杠刮平,再用抹子拍实找平(铺摊面积不得过大)。
5.2.2.7铺砌大理石板块
1、板块应先用水浸湿,待擦干或表面晾干后方可铺设。
2、根据房间拉的十字控制线,纵横各铺一行,做为大面积铺砌标筋用。依据试拼时的编号、图案及试排时的缝隙,在十字控制线交点开始铺砌。搬起板块对好纵横控制线铺落在已铺好的干硬性砂浆结合层上,用橡皮锤敲击木垫板(不得用橡皮锤或木锤直接敲击板块),振实砂浆至铺设高度后,将板块掀起移至一旁,检查砂浆表面与板块之间是否相吻合如发现有空虚之处,应用砂浆填补,然后正式镶铺,先在水泥砂浆结合层上满浇一层水灰比为0.5的素水泥浆(用浆壶浇均匀),再铺板块,安放时四角同时往下落,用橡皮锤或木锤轻击木垫板,根据水平线用铁水平尺找平,铺完第一块,向两侧和后退方向顺序铺砌。铺完纵、横行之后有了标准,可分段分区依次铺砌,一般房间直尤里后外进行,逐步退至门口,便于成品保护,但必须注意与楼道相呼应。也可从门口处往里铺砌,板块与墙角、镶边和靠墙处应紧密砌合,不得有空隙。
5.2.2.8灌缝、擦缝
在板块铺砌后l~2昼夜进行灌浆擦缝。根据大理石颜色,选择相同颜色矿物颜料和水泥拌合均匀,调成1∶1稀水泥浆,用浆壶徐徐灌入板块之间的缝隙中(可分几次进行),并用长把刮极把流出的水泥浆刮向缝隙内,至基本灌满为止。灌浆l~2h后,用棉纱团蘸原稀水泥浆擦缝与板面擦平,同时将板面上水泥浆擦净,使大理石(或花岗石)面层的表面洁净、平整、坚实,以上工序完成后,面层加以覆盖。养护时间不应小于7d。
5.2.3质量通病及防治方法
5.2.3.1板面空鼓
措施:基层清理干净;刷素水泥浆应均匀、面积适中,时间不应过长,以免风干;干硬性水泥浆配比正确。
5.2.3.2接缝高低不平、缝宽窄不均匀
措施:石材进场后,及时组织技术、质检、材料等有关人员进行验收(表面平整度、规格偏差、角度方正情况及光泽度、颜色等),不合格产品退回,重新加工;施工前明确质量标准,施工过程中严格控制把关。
5.2.3.3踢脚板不顺直、出墙厚度不一致
措施:严格控制墙面平整度和垂直度,踢脚板安装未拉水平线。
5.2.3.4石材板面泛碱、水渍
措施:石材铺设前涂表面防护剂。
5.2.4石材地面面层的允许偏差和检验方法
项次
项目
允许偏差
(mm)
检验方法
1
表面平整度
1
用2m靠尺和楔形塞尺检查
2
缝格平直
2
拉5m小线
3
接缝高低差
0.5
尺量和楔形塞尺检查
4
踢脚线上口平直
1
拉5m小线
5
板块间宽度不大于
1
尺量检查
5.3地砖铺贴
5.3.1工艺流程
定位放线→地面基层处理→抹找平层砂浆→选砖→地面分格放线→铺砖→拨缝、修整→养护→勾缝→踢脚板安装→成品保护→竣工清理
5.3.2施工要点:
5.3.2.1基层清理
将混凝土楼面上的砂浆污物等清理干净,如基层有油污,应用10%的火碱水刷净,并用清水及时将其上的碱液冲去,并将板面凹坑内的污物剔刷干净。
a. 设置地面标高面:用尼龙线或线绳在墙面标高点上拉出地面标高线,以及垂直交叉的定位线。
5.3.2.2按定位线的位置铺贴瓷砖
用1:2的水泥砂浆摊在瓷砖背面上,再将瓷砖与地面标高线吻合。铺贴8块以上时应用水平尺检查平整度,对高的部分用橡皮锤敲平,低的部分应起出瓷砖用水泥砂浆垫高。瓷砖的铺贴程序,对于小房间来说,通常做T字形标准高度面。
b. 铺贴大面。铺贴大面施工是以铺好的标准高度面为标基进行,一边铺贴一边用水平尺检查校正。并即刻擦去表面的水泥浆。
5.3.2.3勾缝
地面铺贴完毕后,养护2天后,再进行勾缝施工。
5.3.3质量通病及防治方法
5.3.3.1板块空鼓
措施:基层清理要干净,地砖浸水符合要求,养护期间严禁上人踩踏。
5.3.3.2踢脚板出墙厚度不一致
措施:严格控制墙面抹灰的垂直度和平整度,踢脚板安装过程中应拉通线检查。
5.3.3.3板面不洁净
措施:注意成品保护,精心施工。
5.3.3.4地面铺砖不平
措施:严格控制地砖的质量、规格,严格控制垫层标高。
5.3.4质量标准(允许偏差)和检验方法
项次
项目
允许偏差
(mm)
检验方法
1
表面平整度
1.5
用2m靠尺、楔形塞尺检查
2
缝格平直
1
拉5m小线,不足5m拉通线
3
接缝高低差
0.5
用靠尺和塞尺检查
4
踢脚线上口平直
2
拉5m小线,不足5m拉通线
5
板块间隙宽度
1
用钢直尺检查
5.4木地板铺设
5.4.1施工工艺流程
测量放线→找平→胶垫铺设→面层地板铺设→验收
5.4.2施工要点
5.4.2.1木地板的含水率小于12%,花纹、颜色力求一致,凡有开裂、弯曲等缺陷的严禁使用。
5.4.2.2木地板的铺设要垂直于木龙骨铺设,以均匀分布各层地板产生的应力。为防止木地板起拱,将木地板与四周墙体间留8㎜的伸缩缝,踢脚板与木地板间留2mm的缝隙。
5.4.2.3实木复合地板采用专用地板麻花钉固定,其中小于750mm的地板用3个钉,端头中间各一个,大于910mm的地板用4个钉,麻花钉利用手电钻打眼,钻头直径应小于麻花钉直径0.5~1mm。
5.4.2.4木地板铺设完毕采用废旧地毯或其它软质材料保护。
5.4.2.3木地板面层允许偏差和检验方法
次项
项目
允许偏差(mm)
检查方法
硬木长条木板
1
表面平整
1
用2m靠尺、楔形塞尺检查
2
踢脚线上口平直
3
拉5m线,不足5m拉通线和尺量检查
3
板面拼缝平直
1
拉5m线,不足5m拉通线和尺量检查
4
缝隙宽度
0.3
用塞尺与目测检查
5.5轻钢龙骨纸面石膏板吊顶
5.5.1施工顺序
测量放线→吊杆加工及现场固定→安装主龙骨→主龙骨调平→固定次龙骨→隐蔽验收→纸面石膏板安装→乳胶漆粉刷
5.5.2操作要点
5.5.2.1吊杆安装
安装吊杆要依据设计,先在顶棚上放出吊杆的固定点位。这样能够避免各专业的矛盾,提高工效。吊杆安装的要求:采用Φ6钢筋与 L50×5的角钢焊接成一体,角钢用M8×90膨胀螺栓固定在结构砼楼板上。角钢与吊杆连接焊点必须刷防锈漆两遍,以防锈蚀;吊杆在安装前进行调直,同时需要刷防锈漆二遍,与结构顶板连接牢固可靠。吊杆间距≤1200mm。
5.5.2.2龙骨安装
1、主龙骨安装:主龙骨为 U38轻钢龙骨,安装主龙骨前要考虑到各种管线的影响,主龙骨绝对不
