温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707

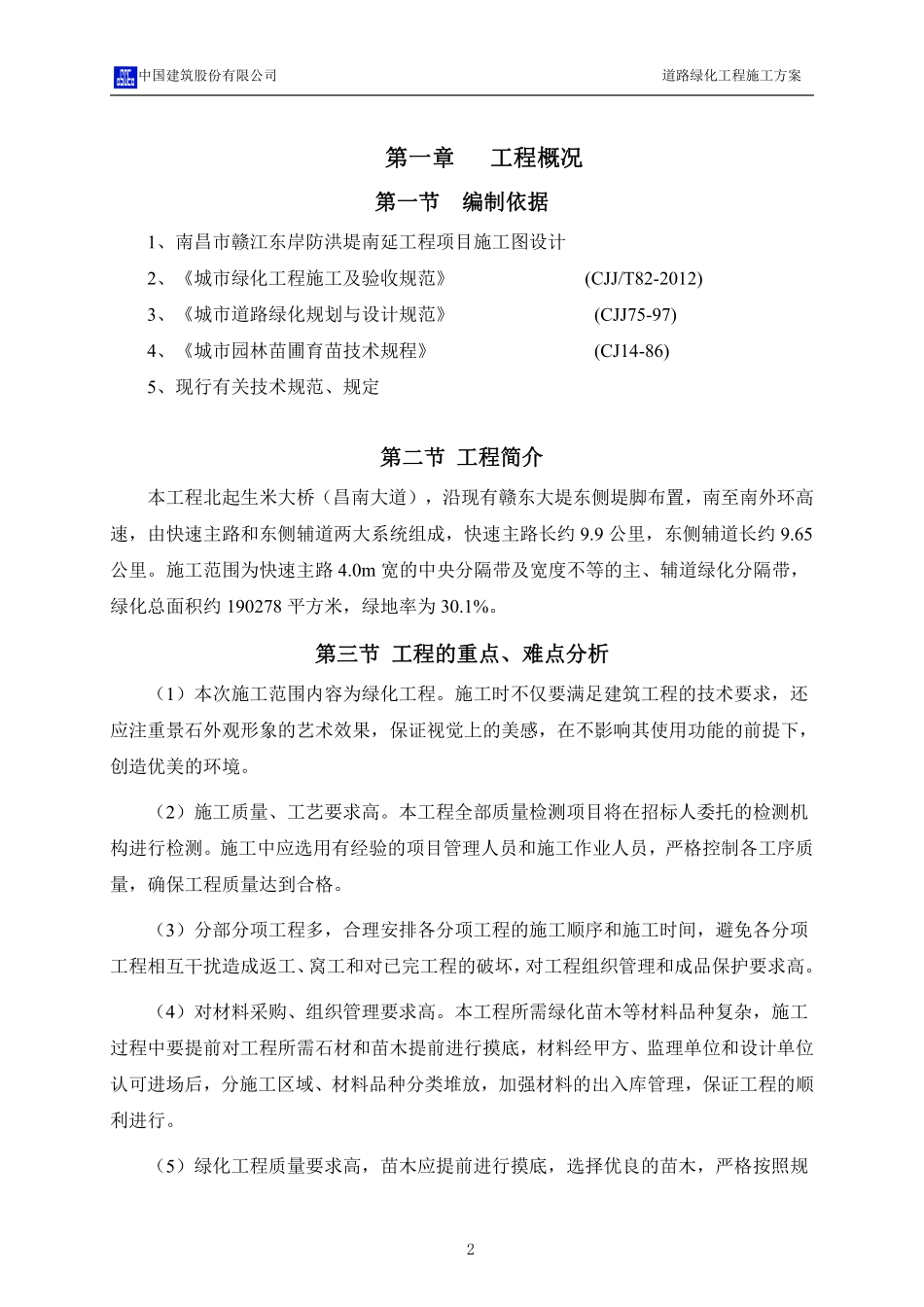

道路
绿化
工程施工
方案
23
中国建筑股份有限公司道路绿化工程施工方案南昌市赣江东岸防洪堤南延工程(生米大桥-南外环互通段)道路绿化工程施工方案道路绿化工程施工方案编制:审核:审批:编制单位:中国建筑股份有限公司编制时间:年月日中国建筑股份有限公司道路绿化工程施工方案I目目 录录第一章 工程概况.2第一节编制依据.2第二节 工程简介.2第三节 工程的重点、难点分析.2第二章施工进度计划及保证措施.3第一节 工期计划.3第二节施工工期保证措施.3第三章 施工总体部署.5第一节施工组织机构.5第二节项目经理部管理人员职责.5第四章主要分部分项工程施工方法.6第一节土方工程.7第二节绿化工程.9第五章 质量保证措施.16第一节苗木种植质量措施.16第二节苗木遮阳、非季节种植防护措施.19第六章安全生产保证措施.19第七章文明施工、环境保护保证措施.21第一节文明施工保证措施.21第二节环境保护措施.22中国建筑股份有限公司道路绿化工程施工方案2第一章第一章工程概况工程概况第一节第一节编制依据编制依据1、南昌市赣江东岸防洪堤南延工程项目施工图设计2、城市绿化工程施工及验收规范(CJJ/T82-2012)3、城市道路绿化规划与设计规范(CJJ75-97)4、城市园林苗圃育苗技术规程(CJ14-86)5、现行有关技术规范、规定第二节第二节 工程简介工程简介本工程北起生米大桥(昌南大道),沿现有赣东大堤东侧堤脚布置,南至南外环高速,由快速主路和东侧辅道两大系统组成,快速主路长约 9.9 公里,东侧辅道长约 9.65公里。施工范围为快速主路 4.0m 宽的中央分隔带及宽度不等的主、辅道绿化分隔带,绿化总面积约 190278 平方米,绿地率为 30.1%。第三节第三节 工程的重点、难点分析工程的重点、难点分析(1)本次施工范围内容为绿化工程。施工时不仅要满足建筑工程的技术要求,还应注重景石外观形象的艺术效果,保证视觉上的美感,在不影响其使用功能的前提下,创造优美的环境。(2)施工质量、工艺要求高。本工程全部质量检测项目将在招标人委托的检测机构进行检测。施工中应选用有经验的项目管理人员和施工作业人员,严格控制各工序质量,确保工程质量达到合格。(3)分部分项工程多,合理安排各分项工程的施工顺序和施工时间,避免各分项工程相互干扰造成返工、窝工和对已完工程的破坏,对工程组织管理和成品保护要求高。(4)对材料采购、组织管理要求高。本工程所需绿化苗木等材料品种复杂,施工过程中要提前对工程所需石材和苗木提前进行摸底,材料经甲方、监理单位和设计单位认可进场后,分施工区域、材料品种分类堆放,加强材料的出入库管理,保证工程的顺利进行。(5)绿化工程质量要求高,苗木应提前进行摸底,选择优良的苗木,严格按照规中国建筑股份有限公司道路绿化工程施工方案3范和设计要求施工,根据苗木特性合理安排栽植时间,采取科学的管养方法,保证一年内苗木成活率达到 98%。(6)施工期间要特别注意路面的保护和清洁卫生,特别是运输车辆出入工地必须清洁轮胎后才能放行。(7)搞好施工协调工作,保证交通畅通,注意施工及行人安全,加强环境保护等安全文明施工措施,显得尤为重要。施工时设置醒目的安全围栏设施,合理安排工作时间,注意夜间施工噪声扰民。第二章第二章施工进度计划及保证措施施工进度计划及保证措施第第一节一节 工期计划工期计划考虑现场施工条件和工期要求,根据实际情况和施工总体进度计划,工期计划于2017 年 3 月 1 日开工,在保证完成业主下达的工期目标要求,施工总工期计划 2017 年6 月底完工交付使用,工期为 91 天。第二节第二节施工工期保证措施施工工期保证措施根据本工程的特点,我公司对多项工程的优质高速施工的经验进行了全面系统的总结。把这套科学的、行之有效的施工组织管理经验及技术措施合理的应用于本工程。为确保该工程优质、安全,如期完成,我们在队伍的选择、人员改善,机械设备,材料供应商及施工计划等方面作出如下相应安排:1、本工程将实行项目经理负责制,由具有类似工程项目施工管理经验的优秀项目经理对本工程进行总体管理,本公司内部择优选派各类管理人员进驻现场进行现场施工与指挥。公司将与项目经理签定责任承包经济合同,监督本项目的工程质量、进度及安全文明施工管理等各项综合指标,同时公司将从人力、物力、财力等方面对本项目给予大力的支持。2、采取宁多勿少,宁紧勿松的基本原则,在人力、财力、机械上予以充分保证,采取加大劳动力投入的办法加快进度。3、积极与建设方配合及时处理不可预计因素造成的工期延误。4、制定详细的施工组织设计和施工进度计划,在进场前使每一个施工管理人员熟悉自己管的分项工程施工的时间要求。5、以纵向到底、横向到边,包、保、核的原则进行目标分解。坚持以日保周、中国建筑股份有限公司道路绿化工程施工方案4周保总任务原则,坚持例会制度,搞好现场协调工作。6、对施工进度进行动态和静态相结合的管理办法,即在确保总的工程进度前提下,针对工程情况随时编制下一步进度计划,及时调整,及时安排,让工程保持在控制下进行。7、项目经理、施工员等管理人员坚守工地,每月不少于 28 个白天,26 个晚上。与施工人员同吃同住,担任工地工调度,及时解决施工中遇到的问题,保证施工中个环节、个专业、个工种之间的协调与平衡。对工程质量、安全进行监督以及人、财、物的统一调度,确保施工顺利进行。8、为了保质、保量、保工期、保安全、保文明施工,胜利地完成本工程的全部施工任务,将实行经济承包责任制,对分项目工程按优质优价,充分调动操作技工的积极性。9、根据总工期的要求制定施工总进度控制计划,并在总进度计划的基础上制定出月计划、旬计划、周计划及每天计划。同时将目标层层分解,责任到人,对关键线路的关键工序采取加班加点等措施确保在预定计划时间内完成。10、采取合理的分工,及时穿插配合,科学流水节拍,充分有效利用现场工作面,是确保施工总进度计划的关键所在。我们在施工总进度计划中针对本工程的各道工序以及重点和难点,编排进度计划,使各段各道工序不出现冲突现象,就能保证在预定的时间内完成,达到以工序进度保分项进度,以分项进度保分部进度,以分部进度保单位最终工程进度。11、要使本工程在预定日期内完工,就要抓住施工进度计划中的关键工序和关键路线,它是决定工期的关键,因此,我们对本工程进行网络管理,关键工序出现工期拖延,即在计算机网络计划进行调整,并通过组织措施,经济措施、合同措施、技术措施等达到确保工程的关键线路得到有效果的控制。12、施工技术措施:本工程在总工期中土建工程占有一定比重,对它须采取合理的施工技术措施,就可以保证工期在预定的时间完成。我们将严格按房屋建筑施工的标准对结构工程采用强有力技术措施,以缩短工期。13、机械的配备:项目部将投入先进、充足的施工机械设备和周转材料,以确保工程的施工进度,同时将加强机械设备的管理,所投入的机械设备有足够的完好率,利用停工时间搞好机械的检修与维护,保证不因机械设备的原因延误工程的工期。14、材料的供应:我单位有固定的苗木生产基地,可提供较丰富的苗木资源。同时,中国建筑股份有限公司道路绿化工程施工方案5我单位还在附近拥有长期的苗木合格供应商,随时可以供应所需工程苗木,苗源的解决是保证按期完工的关键。根据现场场地的实际情况,本工程施工材料按照施工进度计划要求采用流水进货法,既满足施工要求,又可使现场无太多积压和不要的假植,以便充分利用场地安排施工,各种材料需要分类堆放整齐,本项目管理机构设有一个强有力的材料设备部确保施工用料的需要。第三章第三章施工总体部署施工总体部署第一节第一节施工组织机构施工组织机构施工组织的指导思想是以质量为中心,建立工程质量保证体系,编制项目质量保证计划,选配高素质的项目经理、项目技术负责人及专业工程技术管理人员,并按国际惯例实施项目管理,组建项目部。根据本工程工程规模、工期要求及工程特点,从已组建的项目管理机构中指派工程师具体负责本工程的施工,建立由项目经理主管,各部门全力配合的组织机构,详见组织机构框图。组织机构图组织机构图第二节第二节项目经理部管理人员职责项目经理部管理人员职责3.3.1、项目经理中国建筑股份有限公司道路绿化工程施工方案61、负责组织编制项目质量保证计划,组织质量保证体系的现场实施,对本项目部的工程质量和工作质量负责。2、认真贯彻落实国家的政策、法律、法规,执行企业制度,正确处理各种关系,确保达到预定的各项目标。3、确定项目管理组织机构的构成并配备人员,制定项目规章制度,明确项目有关人员的职责,组织项目管理人员开展工作。4、及时、适当的作出项目管理决策,对合同执行进行严格控制。3.3.2、项目技术负责人1、负责施工计划的审批、组织协调施工生产,保证生产计划实施。2、负责组织编制项目施工组织设计,审批作业指导书,负责向有关技术人员进行施工组织设计和施工方案交底,组织图纸会审。3、深入施工现场主持处理施工中的技术问题,参加质量事故的处理和一般质量事故技术处理方案的编制。4、负责工程的设计变更、材料代用等技术文件的处理文件。负责进行技术文件的签发、保管和日常处理。5、组织推广应用“四新”科技成果,负责安排资料的整理、收集、保管工作。3.3.3、管理人员的主要职责:1、施工员:负责整个工程的施工组织实施,施工组织进度安排,协助项目经理搞好各专业工种之间的生产协调。2、材料员:负责整个工程所需的材料采购供应和调配;负责工程设备机具的供应调配,机具设备日常维护和维修。3、质检员:负责整个工程的技术和质量,技术资料管理。4、预算员:负责整个工程的生产安排,合同管理,工程预决算。5、安全员:负责工程的安全生产和文明施工工作。6、及时收集本工程的技术资料,分门别类整理归档。及时督促并配合质检员、班组长,做好分项、分部工程的质量评定记录等。认真做好隐检验收记录,签证应及时,必须与工程进度同步。第第四章四章主要分部分项工程施工方法主要分部分项工程施工方法中国建筑股份有限公司道路绿化工程施工方案7第一节第一节土方工程土方工程地形改造是本工程施工的第一阶段,对其施工工期的有限控制将对整个工程有着较大的影响。工程内容包括施工场地清理,场地平整等。土方工程的一般施工顺序为:施工准备,开挖,运输,弃土或回填,平整和碾压等。1、施工准备工作(1)施工场地清理:在施工区域内,对有碍施工的道路,管线等,在施工前妥善处理好。对于有积水的水坑,应先排除积水,挖除淤泥,再行回填、平整;对于原地含有大量有机物的草皮等都应进行清理。(2)地面水排除:为了保证土方施工顺利进行,场地内积水必须排除。尤其是雨季施工时,还要做好地面水的排除工作。地面水通常可采用设置排水沟、截水沟或修筑土堤等设施来排除,以防止浸入。在施工区域内考虑临时排水系统时,应注意与原排水系统相适应,临时排水设施应尽量与永久性排水设施相结合。(3)开工前对工程沿线取有代表性的土样,按 JTJ051-93 标准试验方法,进行天然密实度、含水量、液限、塑性指数等试验,必要时并进行有机质含量及易溶盐含量试验,对粗粒土一般应进行颗粒分析,天然密度试验;用于填方的土样,应测定其最大干密度,最佳含水量,并将上述测试结果报监理工程师审批。(4)开工前按图纸要求现场勘察,测量,计算好挖方和填方的工程量,进行合理的土方现场平衡调配,调配的基本原则为:应力求达到挖、填平衡和运量最小的原则;应考虑近期施工与后期利用相结合的原则;应采取分区与全场相结合的原则;应合理布置挖、填方分区线,选择恰当的调配方向、运输路线,以方便挖土、填土和运土,使土方机械和运输车辆的功能得到充分发挥。总之,进行土方调配,必须根据现场的具体情况、有关技术资料、工期要求、土方施工方法及运输方法,综合考虑上述因素,并经计算比较,做出经济合理的调配方案。(5)资源准备:包括施工人员和施工机械。根据本工程的特点,使用的土方施工机械有履带推土机、铲运机、挖掘机等,施工前应准备就绪。中国建筑股份有限公司道路绿化工程施工方案82、土方开挖及运输为了加快本工程土方开挖进度,减少劳动强度,提高劳动生产率,采用机械化与人工相结合的施工方法。使用的施工机械有推土机,挖土机等。我们将根据施工现场的实际条件,土质类别,工程量大小,安排最合理的土方施工机械,。(1)推土机能单独进行挖土、运土和卸土的工作,具有操纵灵活,运转方便,所需工作面较小,行使速度较快,易于转移等特点。适用于施工场地清理,场地平整等。(2)挖土机能完成挖土和装土的工作。对行驶道路要求较低,运行灵活,适用于各种地形条件的场地开挖等。适宜于各种土质条件。(3)对于工作面太小,土方机械无法施工的采用人工开挖,由于不能准确地挖至设计标高,往往会使基土遭受破坏,因此,要预留 200300 土层由人工铲除。(4)挖土时注意花坛内的各种预埋设施,如有管道或管线,应保护性施工。(5)取土时应对土质作出检验,符合标准后,落实好挖掘设备及运输路线,派安全员现场指挥,确定挖土运输程序,作好机械的调配,对进行挖土、运输车辆及各种设备进行维修检查,试运转,组织安排好作业班组,如经过公共场地,应保持卫生,无灰尘污染,运完后用水车冲洗干净。3、土方回填(1)为了确保填方的强度和稳定性,必须正确选择填方土料和填筑方法。含水量符合压实要求的粘性土,可作为无限制使用的填料。填方应尽量采用同类土填筑。(2)填方施工应接近水平地分层填筑,以防填方夯实时产生横向移动。填方夯实方法有碾压和夯实等几种工艺,对于大面积填土工程,采用压路机碾压方法夯实;对于小面积的填方工程宜采用夯土机具进行夯实。夯实时一定要分层夯实,用压路机等机械碾压夯实时,分层厚度宜为 200300,每层压实 68 遍;用蛙式打夯机夯实时,分层厚度宜为 200250,每层夯实 34 遍。(3)填方夯实后,严格按要求现场测定土体密实度,必须符合设计要求。(4)花坛内回填的土方,必须达到种植土的标准。(5)根据工程要求,达到土方平衡,某些地方可能会出现少量缺工情况,在实际操作过程中,人工用钉耙按标高精细调整,地形施工要坡面曲线自然和顺,标高符合设中国建筑股份有限公司道路绿化工程施工方案9计要求(可适当抬高 1020,预留沉降量),地形饱满排水顺畅,如遇雨天,应及时排水后再作业,避免出现弹簧土情况。在土方造型完成后,对土壤表层均匀适量灌水,促使沉降和土壤软化,待土表干至 78 成后,即用人工洒入肥料,再将土翻耕,以切碎土块,平整地形。在大型乔木种植后,小灌木、地被植物种植前,再配合人工精细耙整,所有过剩土壤应被迁移至许可弃置场所。第二节第二节绿化工程绿化工程1、绿化种植:(1)土地的平整、耕翻:整平、施基肥及耕翻,在清除了杂草、杂物及压实后的地面应作起高填低的平整。平整要顺地形和周围环境,整成龟背形、斜坡形等,陡度为 2.530%,边缘要低于路面或道牙 35,表面平整,无坑洼。平整后撒施基肥。如用堆沤蘑菇肥、堆沤木屑等,必须加 3%的过磷酸钙和 4%的尿素进行堆沤后使用;用量控制在 10/左右。施肥后进行 1 次约 30 深的耕翻,使肥与土充分混匀,做到肥土相融,起到既提高土壤养分,又使土壤疏松、通气良好的作用。(2)花坛的施工方法:在清除了杂草、杂物及压实后的地面应作起高填低、结合观赏和实际要求的平整,花坛的地面应高出所在地的地面 510。起苗1)裸根苗:应随起随栽,保持根系完整。带土球苗:起苗应保持土球完整、根系丰满。起苗前,应适当停水:起苗后,立即包装好土球,确保土球不松散,即运即种。2)盆苗或袋苗:宜将盆或袋退去,并确保土球不松散。定点放线:图案简单的花坛,可根据复杂的模纹花坛,要求图案线条准确无误,必须用方格法放线。必要时可用粗铅线出图案模型,检查无误后,压于花坛地面。种植时按线到位,种完后小心取出铅线。种植方法1)灌水渗透:种植前 34 日,应充分灌水渗透花坛种植土,待土壤干湿度适宜再中国建筑股份有限公司道路绿化工程施工方案10进行栽植。2)苗木处理:裸根苗在栽前宜切断部分须根以促生新根,带土球苗应保持土球完整。种植前,苗木均应存放在阴凉处。3)栽植方法:栽植穴、坑应稍大于土球和根系,保证苗根舒展;花坛的栽植间距,应以植株的高低、分薜的多少、冠丛的大小而定,保证长成后具有良好的景观效果;花苗的栽植深度应充分考虑植物的生物学特性,一般以所埋之土与根茎处相齐。栽植时,高的苗栽中间,矮的苗栽边缘,使花坛突出景观效果。栽入后用手压实土壤,同时将余土耙平。栽后必须在当天淋透定根水。种植顺序1)图案简单的花坛:单个的独立花坛,由中心向外的顺序退栽;一面坡式的花坛,由上向下栽植。2)图案复杂的花坛:应先栽好图案的各条轮廓线,再栽内部填充部分。3)大型花坛:分区、分块栽植。4)不同性质的花坛植物:高、低不同的花卉混栽时,后栽矮的;宿根、球根花卉与一、二年生草花混栽时,先栽宿根、球根花卉,后栽一、二年生草花。(3)行列树、孤植树、树丛林带的施工方法:自然式定点放线法1)坐标定点法:根据植物配置的疏密度先按一定的比例在设计图及现场分别打好方格,在图上用尺量出树木在某方格的纵横坐标尺寸,再按此位置用皮尺量在现场相应的方格内。2)目测法:对于设计图上没固定点的乔、灌木,如树群、灌木丛等可用上述两种方法划出栽植的生态要求并注意自然美观。挖穴:以所定灰点为中心向四周向下挖坑,坑的大小依土球规格及根系情况而定,应比土球大 1620,裸根苗的应保证根系充分舒展,坑的深度应比土球高度深 1020。坑的开头一般用圆形,且须保证上下口径大小一致。防意外:挖穴前应向有关部门了解施工地点的地下管线埋设情况;挖穴时要小心,发现电缆、管道等停止操作,及时找有关部门配合解决。中国建筑股份有限公司道路绿化工程施工方案11起苗:1)选苗:作为苗木的乔木要求杆形通宜,分叉均匀,树冠完整、匀称;茎体粗壮,无折断折伤,树皮无损伤,土球完整,无破裂或松散;无病虫害。特殊形态的苗木要符合设计要求。作为苗木的灌木要求冠幅完整、匀称、合规格;土球完整,无破裂或松散;无病虫害特殊形态的苗木要符合设计要求。2)起苗时间:起苗时间宜选在苗木休眠期,并保证栽植时间与起苗时间紧密配合,做到随起随栽。3)起苗方法:起苗前 13 天应适当淋水使泥土松软。起苗要保证苗木根系完整,裸根起苗应尽量多保留根系并留宿土;若掘出后不能及时运走,应埋土假植。带土球苗木起苗应根据气候及土壤条件决定土球规格,难成活的树种要考虑加大土球,一般土球直径为胸径的 610 倍,土球的高度可比宽度少 510;土球的形状可根据施工需要挖成方形、圆形、长方的半球形等,土球应削光滑,包装严密,打紧草绳,确保土球不松散、底部不漏土。苗木修剪和运输:1)苗木修剪:种植前,应对苗木进行适度修剪。修剪时应遵循各种树木自然形态的特点和生物学特性,在保持基本形态下剪去阴枝、病弱枝、徒长枝、重叠或过密的枝条,并适当剪摘去部分叶片。对于断根、劈裂根、病虫根和过长的根,也应进行适当修剪。剪口均应平面光滑,并及时涂抹防腐剂以防过分蒸发、干旱及病虫害。2)苗木运输:苗木的装车、运输、卸车等各项工序,应保证树木的树冠、根系、土球的完好,不应折断树枝、擦伤树皮或损伤根系。装运高度 2m 以下的苗木,可以立放;2m 以上的应斜放,土球向前,树干向后,并用木架将树干架稳扎牢,垫牢挤严。卸车时应双手抱土球轻轻放下或用网格兜着土球底部抬下。若土球较大,借助木板将土球从车上顺势慢慢滑下,不可滚动土球。土球直径超过 60 的树苗,要用吊车装车,卸车时直接吊到树穴辅助种植。行道树、孤植树、树丛树带的栽植:1)回填底部种植土:以拌有基肥的土为树坑底部植土,使穴深与土球高度相符,尽量避免深度不来回搬动。2)摆放苗木:将苗木土球放到穴内,土球较小的苗木应拆除包装材料再放穴内;中国建筑股份有限公司道路绿化工程施工方案12土球较大的苗木,要先放穴内,把生长势好的一面朝外,竖直看后垫土固定土球,再剪除包装材料。3)填土插实:在接触根部的地方要铺放一层没有拌肥干净植土。填入好土至树穴的一半时,用木棍将土球四周的松土插实,然后继续用土填满种植沟并插实,使种植土均匀、密实地分布在土球的周围。4)淋定根水、立支架:栽植后,必须在当天淋透定根水。要求乔木路树用混凝土柱扶固。扶树柱具体规格为:2501010,柱内配 6 筋 4 条,200#混凝土柱,柱埋深70,内侧间距 85,木板规格为 1108102.53,树干与木板之间用 2.50.50.8 黑色车轮胶带可调绑扶,木板与混凝土桩之间用铁线绑固。除路树外,种植的所有乔木需用手工竹竿扶护,每株乔木 3 根竹,长 35m,尾径大于 4。(4)草坪铺植:铺设草坪和栽植其它植物不同,在施工完成以后,地形和土壤条件很难再行改变,要想得到高质量的草坪,应在铺设前对场地进行处理,主要应考虑地形处理,土壤改良及做好排灌系统。土层厚度一般应达到 40 左右,最好不小于 30。土地的平整与翻耕。将施工场地内的杂草、杂物清除干净,杂草丛生的地方可用“草甘磷”除草剂(0.20.4mL/),然后经初步平整、起高填低、平整后,撒施基肥,采用沤熟蘑菇肥 10/m,然后普通进行一次翻耕。土壤疏松,通气良好有利于草坪植物的根系发育。翻耕后通常对土壤整体滚压二遍,使坚实不同的地方能显出高低,便于调整,避免栽植后,淋水养护时,下陷差异明显。种植草坪种植草坪采用无缝铺栽法,采用 3030 的草块。铺草时,草块要相互紧靠,间隙不得超过 3,相互错缝,并植时用木拍拍实,要求草块与草块、草块与地面紧密连接。铺设草块应符合下列规定:1)草块应选择无杂草、生长势好的草源。在干旱地掘草块前应适量浇水,待渗透后掘取。2)草块运输时宜用木板置放 23 层,装卸车时,应防止破碎。中国建筑股份有限公司道路绿化工程施工方案133)铺设草块可采取密铺或间铺。密铺应互相衔接不留缝,间铺间隙应均匀,并填以种植土。草块铺设后应滚压、灌水。4)铺栽完工后坚持每天喷水养护。(5)基肥:施工时对各种花草树木均应篱足基肥,以确保绿地土壤肥力适合植物生长,改良土壤,以使花草树木恢复生长后能尽快见效。按目前的园林施工要求,设计施工可用下列基肥:垃圾堆烧肥:利用垃圾焚烧厂生产的垃圾堆烧肥过筛,且充分沤熟后施用;堆沤蘑茹肥:为蘑菇生产厂生产蘑菇后的种植基质废料掺入 35%的过磷酸钙堆沤、充分腐熟后的基肥。塘泥:为鱼塘沉积涂泥、经晒干后、结构良好的优质泥块,含丰富有机质和氮、磷、钾等肥料元素,捣成碎块(在任何方向直径 35 间)施用。其它厩肥或有机肥作基肥必须经该工程主管单位同意后施用,用量依实而定。堆沤蘑菇肥按分沤熟肥、半干状计量。基肥用量结合各工程量表中的苗木规格确定,要求与土拌匀施用。使用其余各种基肥时可参照下列定量执行。上(土球 40 以上)10;乔木土球5060 的为 20%25,7080 的为 30 40。草地、花坛在施肥后应进行一次约 2030 深的耕翻,把肥与土充分混匀,做到肥土相融,起到既提高土壤养分,又使土壤疏松、通气良好。乔木、灌木则应在种植前在穴边将肥土混匀,依次放入穴底和种植池。(6)苗木规格指标:具体苗木品种规格见施工图中“绿化工程量清单”。表中规格为苗木种植时的规格;高度:为苗木种植时自然或人工修剪后的高度,单位 m。要求乔木尽量保留顶端生长点。表中所列示的花树木高度范围内,应每种高度都有,并结合植物造景进行高低错落搭配。胸径:为所种植乔木离地面 1.3m 处的平均直径,表中规定上限和下限,种植时最小不能小于表列下限。冠幅(m):为种植时花树木经常规处理后、交叉垂直二个方向上的平均枝冠直中国建筑股份有限公司道路绿化工程施工方案14径。在保证花树木能移植成活和满足交通运输的前提下,应尽量保留花树本原有冠幅,利于绿化尽快见效。棕榈科植物。因品种冠型特性,则按生长顶点以下留叶片数计量确定种植苗冠规格。土球():为保证花树木移植成活及迅速恢复生长所需的最小带土球平均直径。所带土球应保证到放于植穴内时完好不散为合格。对苗木规格中列明种植窗口容器类型者,可在保证苗木质量的前提下,按如下顺序确定;指定盆苗则用盆苗,指定袋苗则袋苗、亦可用盆苗;指定假植苗可用盆苗、袋苗;指定地苗则用盆苗、袋苗、假植苗、依此类推,反之则不行。冠高:为保证绿化效果,体现花树木形体美,要求花树木应有与树高成一定比例的冠高(即树冠最低分枝至树顶高度)。自然配植的景观树冠越高饱满越好。棕榈科植物等特形景观树应留自然生长状态下完整冠幅。(7)树木、花卉质量:所有树木、花必须健康、新鲜、无病虫害、无缺乏矿物质症状,生长旺盛而不老化,树皮无人为损伤或虫眼。所有苗木的冠型应生长茂盛,分枝均衡,整冠饱满,能充分体现个体的自然景观美。严格按设计规格选苗,花灌木尽量选用容器苗,地苗尽量用假植苗,应保证移植根系完好,带好土球,包装结实牢靠。棕榈科植物、开花乔木及主景树在种植时必须尽量保留原有的自然生长冠形。截干乔木锯口处要干净、光滑、无撕裂或分裂。正常截口应用蜡或漆封盖。对本地无苗源或苗源不足的树种,应提前在苗源地对苗木进行技术处理,以保证移植到道路的苗木有较好的绿化初期效果。花树木苗木规格的确定,要求采购人员认真选苗和苗木进行前期技术处理,以保证苗木符合设计要求。花树木的包装、运输:按园林市场常规处理,保证苗木质量。为保证施工能充分体现植物造景,要求施工种植时应有的放矢,依设计认真配植:对孤植树,应利于突出其最佳树姿;对于自然丛植树,应高低搭配有致,反映树丛的自中国建筑股份有限公司道路绿化工程施工方案15然生长景观;对林植树,应注意不同种间的共生共荣,体现密林景致;对密植花木,应小心冠冠之间的连接、错落和裸土的覆盖,显示群植的最佳绿化效果。(8)修剪整形:1、花草树木种植,因种植前修剪主要是为运输和减少水分的损失等而进行的,种植后,应考虑植物造景以及植物基本形态重新进行修剪造型,去掉阴枝、病残枝等,并对剪口作处理。使花草树木种植后的初始冠型既能体现初期效果,又有利于将来形成优美冠形,达到设计目的和最终效果。2、施工现场清理:种植施工完成后,应立即清理施工现场四周的施工杂物,维护施工中因不慎破坏的道路设施,保证道路及施工现场整洁,体现文明施工。3、苗木养护管理:俗语说“三分种,七分管”,表明了养、管的重要性。本公司管养队伍由园林专业工程师组织,管养工人均具有从事多年的市政园林绿化经验,熟悉植物生长的生物学特性,及其生长发育规律,保证所栽植的园林植物不仅能成活、生长,而且能长得更好、更美。园林绿化管养要做好如下几项工作:灌溉、施肥:根据植物的生长需要加强淋水、初种植物坚持每天淋水,淋水必需充分。根据植物生长势,对基肥不足的植物及时追肥。修剪:根据草坪、乔灌木、花坛植物的不同要求,及时修剪,可增强园林美化效果,精雕细刻,产出精品。补植:对被破坏或其它原因引起死亡的草坪、苗木及时补植,以保证优良的景观效果。除杂草:经常清除杂草,保证草坪的草种纯度;合理植种,乔木每月松土二次,花灌木每月松土 23 次。填平坑洼:及时填平坑洼地,使草坪无坑洼积水。病虫害防治:及时做好病虫害的防治工作,以防为主,精心管养,使植物增强抗病虫能力,经常检查,早发现早处理。清洁、保洁:保持绿地无垃圾杂物,清除垃圾杂物后要注意保洁,绿地一有垃圾,中国建筑股份有限公司道路绿化工程施工方案16要求即时收捡干净。保护:保护施工范围内的花草树木不被损坏,对任何破坏行为要加以制止并及时与建设单位管理处上报。以上只是绿化管养的总体要求,对本工程的管养,我们还要根据本工程的苗木品种,依据其生物特性、生长特点、场地种植条件、季节气候等因素制订详细的管养方案,指导施工,在养护期内,保证苗木成活率 100%,花草树木生长旺盛,修剪规整自然美观,无病虫现象。第五章第五章质量质量保证保证措施措施第第一一节节苗木种植苗木种植质量质量措施措施5.1.1、病虫害控制及时。园林树木蛀干害虫危害的株数不超过 1%。园林树木的主干、主枝上平均每 100cm 介壳虫的活虫数不得超过 2 头,较细枝条上平均每 30cm 不得超过 5 头,且平均被害株数不得超过 3%。叶上无虫粪,被虫咬的叶片每株不超过 5%。5.2.2、灌木类植物采取相应的牵引,设置网架等技术措施,覆盖率不得低于 60%,开花的能适时开花。5.2.3、树体伤口处理树木因机械碰撞,或因修剪不当使大块树皮松动或撕裂,如果剥离的树皮还有一部分与没有受伤的树皮相连,损坏部的里面还保持湿润,应立刻用铝质钉将树皮回定在树干的木质部上,然后按照操作规程修平伤口、消毒、敷料。如果伤皮和暴露在外的木质部已经变干,应将整片松动的伤皮从树干连接处切掉,然后按上述方法处理,以保护暴露在外的木质部分。对较深的伤口处理时,先用锋利的刀把伤口边缘修平,并形成椭圆形,直达木质部。接着对伤口消毒,常用的消毒剂有 2-5%硫酸铜溶液,波美 3-5 度石硫合剂,0.1%升汞溶液,1%甲醛等,然后在伤口涂以保护剂,最后用紫虫胶封紧。同时定期检查,一年内检查处理 2 次,才能获得较好的效果。在检查伤口时,要特别注意伤口保护剂是否起庖、破裂或其他问题。5.2.4、树洞处理中国建筑股份有限公司道路绿化工程施工方案17树木受伤害后应及时处理,不使其形成树洞。对已形成的树洞,特别是已在腐烂的树洞要进行处理。处理时,首先刮除树洞的腐烂物,边沿用利刀削平。清除洞口后,对显露出来的木质部,用碳酸溶液,2-5%硫酸铜溶液或甲醛等消毒。现代生态园林学认为,不填充树洞有利于树洞进行经常性的清理和检查,更有利于树木本身的生长和发育。如果由于美观特殊要求必须封闭洞口时,可采用“假填充物”方法:在树洞上钉上铁网,涂上 1:3 的水泥混合物,待干后,再涂上一层伤口保护剂。5.2.5、扶正如发生树身倾斜,要立即扶正,扶正的方法为:a、扶正前先检查树身倾斜的情况。如树木的大小,倾斜方向,特别要注意周围环境,扶正树冠部分是否影响空间设施如架空线、电杆、建筑物窗等,如有影响应采用相应措施。b、对树冠的处理:因扶正时,要损伤一些根系,所以在扶正前对树冠部分进行适当修剪。c、对根部的处理:将根部泥土翻松,挖出一部分土并灌水,使根部容易拉动。d、固定。5.2.6、自然灾害后的处理措施a、大风。被大风吹倒的树木要及时处理。首先要对树冠施以强截,仅留一级分枝,翻翘起的根系也要进行修剪,特别是扯断的、撕裂的较大的侧根要修剪平整,然后按树木扶正方法与步骤将树木扶正,并加强养护管理,使树木尽快恢复正常生长。b、冻害。对遭受冻害的植物进行精心照管,细致养护。疏松受害的叶片和枝条,减少无谓的蒸腾,缓和缺水现象,促使休眠芽或伏芽的萌发和生长。根茎部受害严重的,要采取桥接或“寄”根接等措施,对地上部要适当重剪,以保持地上部与地下部的平衡。c、霜雪害。预防霜雪害可采取喷水灌溉,掩盖和吹风的方法。预防霜雪害可对一些尖塔树木如雪松等采取吊枝措施,对枝叶茂盛的阔叶树如香樟等适当修剪抽稀。雪过后,即打落树冠积雪。d、日灼。日灼使树干受害后,要将松散的树皮碎片清理干净,并切除松的树皮,以便于裂口完全密合,且要挖除坏死组织,以防感染细菌引起溃烂。用桥接等方法予以中国建筑股份有限公司道路绿化工程施工方案18补救或增强树势,使创面及时愈合恢复。5.2.7、园林病、虫、杂草的重点防治对象(1)树木叶部病虫害A、叶部病害主要有:白粉病、锈病、炭疽病、叶斑病、角斑病等。B、食叶性害虫:刺蛾、蓑蛾、尺蛾、卷叶蛾、螟蛾、毒蛾、夜蛾、天蛾、大蚕蛾、粉蝶、叶甲、金龟甲、负蝗、叶蜂、蜗牛、蛞蝓。(2)树木茎干部病虫害A、茎干部病害:枝枯病、腐烂病、溃疡病、菟丝子。B、钻蛀性害虫:天牛、吉丁虫、木 蛾、透翅蛾、蛀螟。(3)根部病虫害A、根部病害:根癌症、立枯病、白绢病、软腐病、疫病、枯萎病、紫纹羽病、线虫病。B、根部(土壤或地下)害虫:蝼蛄、蛴螬、地老虎、鼠妇、蚯蚓。(4)刺吸性害虫及其引发病害A、刺吸害虫:蚜虫、蚧虫、粉虱、蓟马、盲蝽、叶蝉、瘿螨、跗线螨。B、刺吸害虫引发病害:煤污病、山刺吸害虫传播的主要病毒病。(5)园林杂草:豚草、香附子、天胡荽、空心莲子菜(水花生)。5.2.8、枯枝落叶处理树叶和小枝条直接堆肥,经过短截,袋装化,运往指定的粉碎地点,经粉碎后,作为有机肥洒于树木及花灌木下,用以改良土壤,有利于环保;对生活垃圾和石块等硬垃圾的处理,袋装后运往园内指定的地点堆放整齐。5.2.9、合理用药A、应用化学药剂,必须严格执行国家植物保护条例及国家农药使用放毒规程、农药安全使用规则。B、应用化学药剂,必须选用低毒、低残留(易分解)、无公害或基本无公害,对植物安全的药物。中国建筑股份有限公司道路绿化工程施工方案19C、在园林绿化环境中严禁以下药物:剧毒药剂,或对害虫天敌(包括天敌昆虫、蛙、蟾蜍、鸟类等)有严重影响的药物(甲基对硫酸、久效磷、磷胺、五氯酚钠等,甲胺磷只限于根、茎内吸)。已有致畸、致癌机制报道的药物(杀虫脒、除草醚、有机汞等)。同一种化学药剂,不宜连续施用,在一定植物群落范围内针对性施药。化学药剂的应用,必须掌握单位面积有效成份的用量。化学药剂混用,必须掌握药剂的理化性,对植物的安全性。D、在绿地范围内不得应用灭生性除草剂,严禁施用毒性除草剂,用量应按规定不得任意增加。应用选择性或激素类除草剂,必须先掌握药剂性能,对各类园林植物的敏感程度,施用时要防止引起药害。施用化学除草剂的机具(动力部分除外)必须专用,不得与防治病虫的机具混用。在绿地范围没不得应用灭生性除草剂,严禁施用毒性除草剂,用量应按规定不得任意增加。第第二二节节苗木遮阳、非季节种植防护措施苗木遮阳、非季节种植防护措施施工时,如是夏季,每天光照在 12 个小时以上,气温 2538 之间。苗木栽植时最好在下午 5 时以后,要避开太阳爆晒。苗木运到后,应立即栽种,栽好及时修剪成型减少树枝可减少水分的蒸发,并一次浇足水,使苗木土球与土壤完全结合,并根据苗木的高度,钉好竹桩或树桩,覆盖 80%密度的遮阳防晒网,根据气温喷洒 15 天左右的叶面防晒水,高温季节对根部的浇水也不能太多,浇水太多对根的愈合和新根的产生都不利。将所需苗木提早计划安排,提前将落叶苗木起挖并假植,到施工时决不会因设计苗木品种的原因而影响工期。同时将过季节施工的苗木起挖时加大土球,加强养护力度,以确保苗木的成活率,达到优良工程的标准。第六章第六章安全生产保证措施安全生产保证措施建立以项目经理为安全第一责任者的安全生产保证体系,项目相关部门具体操作安全管理机构。安全工作是搞好施工生产的重要因素,是关系到国家、企业和个人根本利益的一件大事,抓生产、抓质量的同时要抓好安全工作。中国建筑股份有限公司道路绿化工程施工方案20完全保证体系图建立健全组织机构,逐级建立安全组织机构,分别在项目部、工程队设立安全领导小组,设专职安全员,使他们有职有权,充分发挥他们的监督作用,经常深入施工现场,定期分析安全生产形势,研究和解决工作中存在的问题。项目部成立以项目经理为第一责任人的安全生产领导小组,安质部配专职安全工程师。安全组织机构人员:组长:黄涛洋副组长:彭科、石润乾、马代塨、张健组员:肖斌、王江湖、章良平、朱忠胜、谭鑫贵、孙鹏、陈豪、黄慧明、杨宜卿、刘磊、肖彬、伍河寰、蔡国斌、徐青秀、樊光元、周伟、袁经礼、夏宇涵、赵世团、陈懿、万星及各作业班组长。作业班组配兼职安全员建立各级网络,做到“专管成线,群管成片”。在路面工程施工中,我们将认真贯彻“安全第一,预防为主,综合治理”的方针,严格遵守国家有关施工安全的一切规定,把安全工作放在首位,采取严格的防范措施;做项目经理:项目安全第一责任者,负有项目安全管理工作的领导责任。项目安全部:对质量安全工作进行具体操作。现场施工员:负责本区域安全监察工作及体系相关工作。安全总监:主抓项目部安全管理工作。项目总工:主抓项目部技术工作,协助项目副经理做好安全技术工作专职安全员:负责施工安全监察工作及管理体系运行工作。路面作业班组安全人员:负责本班组安全监察工作,按照管理职责,做好本职工作。中国建筑股份有限公司道路绿化工程施工方案21到预防为主,消灭一切事故隐患,确保施工生产安全,把本工地建设“安全生产文明施工”的标准化工地。(1)开展安全标准工地建设,施工现场作到标志醒目,防护设施齐全;在施工现场悬挂有关施工安全标语,设立醒目警示牌,半幅通车作业必须设置必要的防护措施。对于有行人
