温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
中气
南方
绿化
景观
装饰
设计

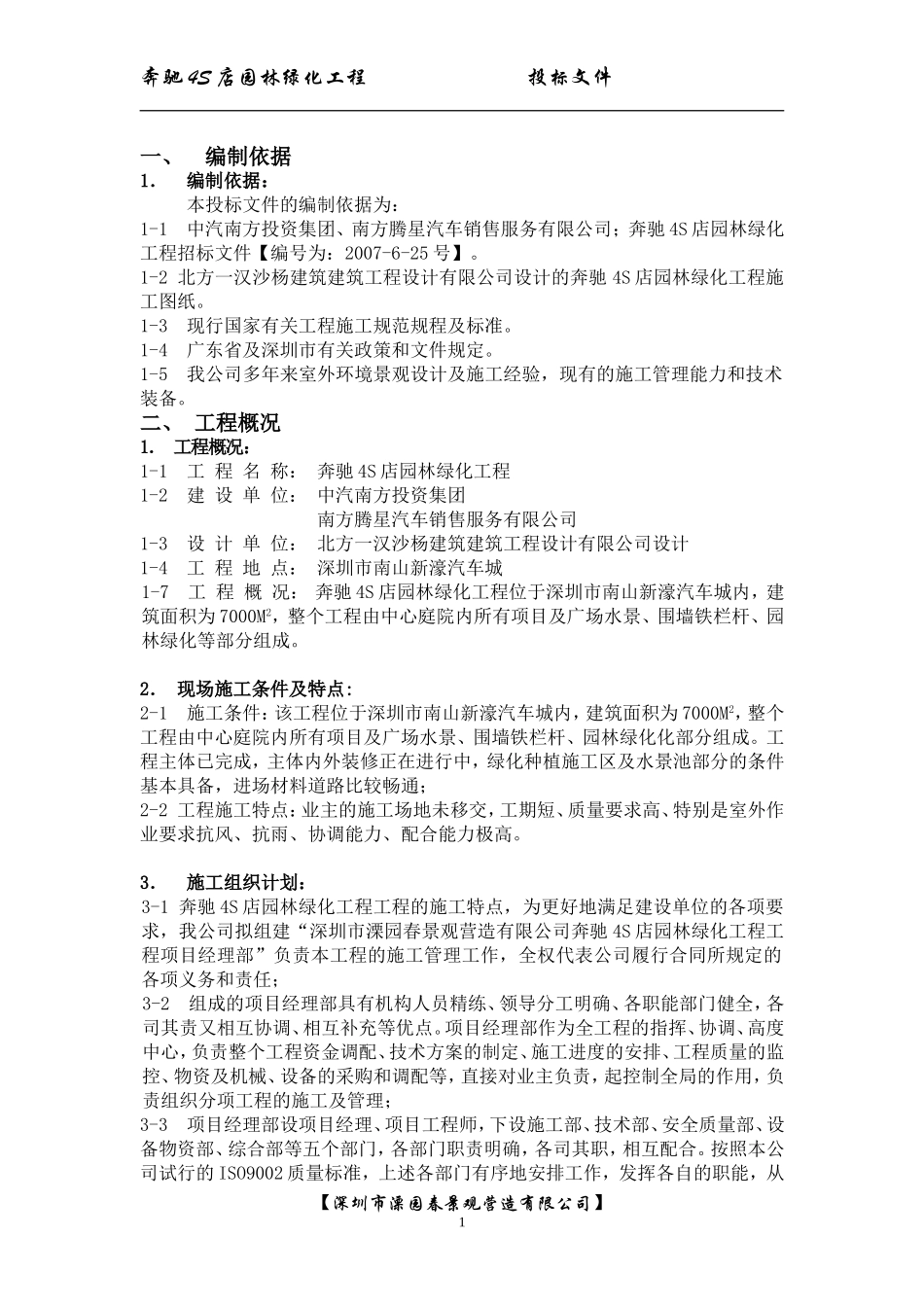

奔驰4S店园林绿化工程 投标文件
一、 编制依据
1. 编制依据:
本投标文件的编制依据为:
1-1 中汽南方投资集团、南方腾星汽车销售服务有限公司;奔驰4S店园林绿化工程招标文件【编号为:2007-6-25号】。
1-2 北方一汉沙杨建筑建筑工程设计有限公司设计的奔驰4S店园林绿化工程施工图纸。
1-3 现行国家有关工程施工规范规程及标准。
1-4 广东省及深圳市有关政策和文件规定。
1-5 我公司多年来室外环境景观设计及施工经验,现有的施工管理能力和技术装备。
二、 工程概况
1. 工程概况:
1-1 工 程 名 称: 奔驰4S店园林绿化工程
1-2 建 设 单 位: 中汽南方投资集团
南方腾星汽车销售服务有限公司
1-3 设 计 单 位: 北方一汉沙杨建筑建筑工程设计有限公司设计
1-4 工 程 地 点: 深圳市南山新濠汽车城
1-7 工 程 概 况: 奔驰4S店园林绿化工程位于深圳市南山新濠汽车城内,建筑面积为7000M2,整个工程由中心庭院内所有项目及广场水景、围墙铁栏杆、园林绿化等部分组成。
2. 现场施工条件及特点:
2-1 施工条件:该工程位于深圳市南山新濠汽车城内,建筑面积为7000M2,整个工程由中心庭院内所有项目及广场水景、围墙铁栏杆、园林绿化化部分组成。工程主体已完成,主体内外装修正在进行中,绿化种植施工区及水景池部分的条件基本具备,进场材料道路比较畅通;
2-2 工程施工特点:业主的施工场地未移交,工期短、质量要求高、特别是室外作业要求抗风、抗雨、协调能力、配合能力极高。
3. 施工组织计划:
3-1 奔驰4S店园林绿化工程工程的施工特点,为更好地满足建设单位的各项要求,我公司拟组建“深圳市溧园春景观营造有限公司奔驰4S店园林绿化工程工程项目经理部”负责本工程的施工管理工作,全权代表公司履行合同所规定的各项义务和责任;
3-2 组成的项目经理部具有机构人员精练、领导分工明确、各职能部门健全,各司其责又相互协调、相互补充等优点。项目经理部作为全工程的指挥、协调、高度中心,负责整个工程资金调配、技术方案的制定、施工进度的安排、工程质量的监控、物资及机械、设备的采购和调配等,直接对业主负责,起控制全局的作用,负责组织分项工程的施工及管理;
3-3 项目经理部设项目经理、项目工程师,下设施工部、技术部、安全质量部、设备物资部、综合部等五个部门,各部门职责明确,各司其职,相互配合。按照本公司试行的ISO9002质量标准,上述各部门有序地安排工作,发挥各自的职能,从组织机构下确保工程施工组织得力、协调有序动作。

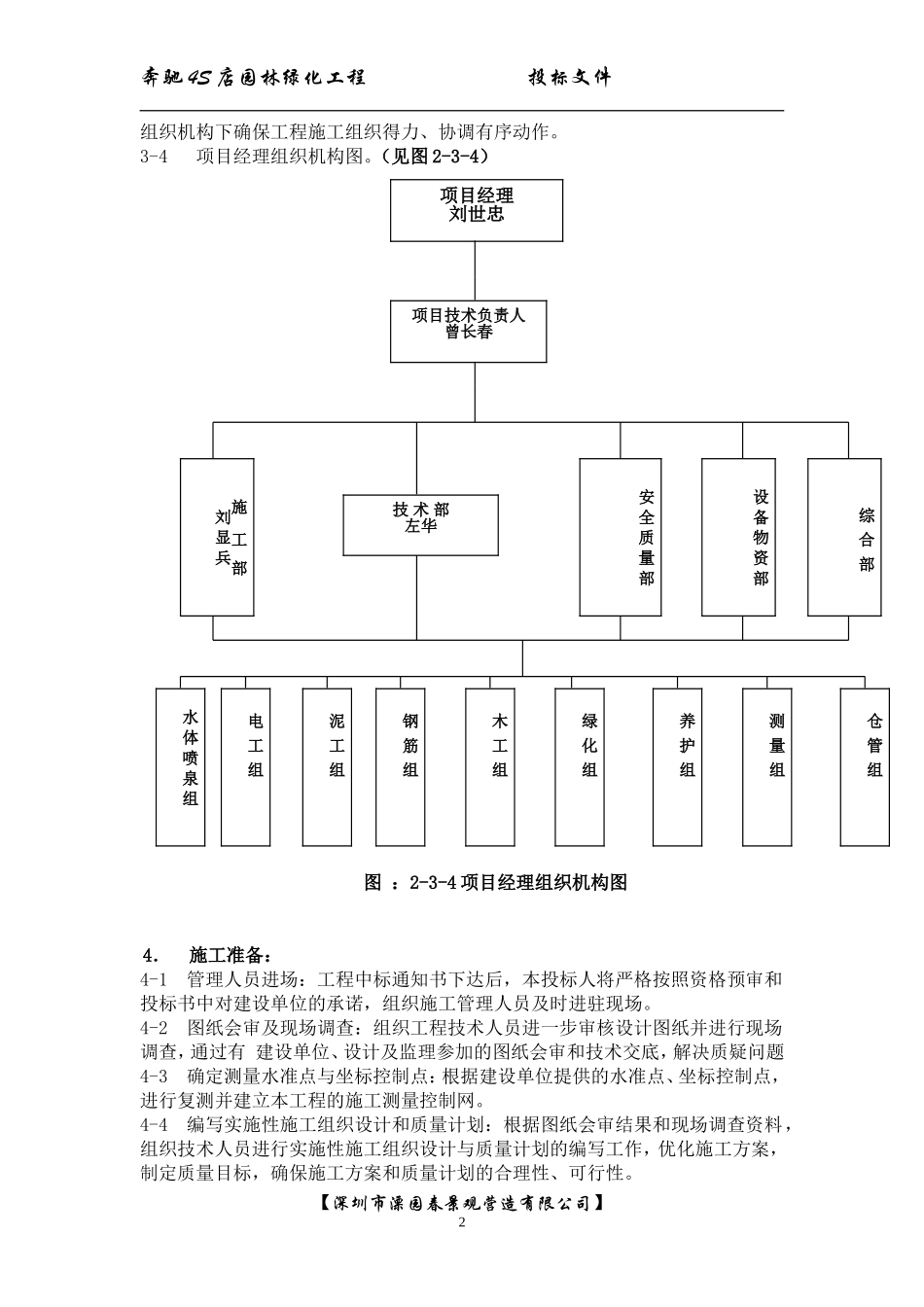

3-4 项目经理组织机构图。(见图2-3-4)
项目经理
刘世忠
项目技术负责人
曾长春
施 工 部
刘 显 兵
综 合 部
设 备 物 资 部
安 全 质 量 部
技 术 部
左华
水 体 喷 泉 组
电 工 组
泥 工 组
钢 筋 组
木 工 组
绿 化 组
养 护 组
测 量 组
仓 管 组
图 :2-3-4项目经理组织机构图
4. 施工准备:
4-1 管理人员进场:工程中标通知书下达后,本投标人将严格按照资格预审和投标书中对建设单位的承诺,组织施工管理人员及时进驻现场。
4-2 图纸会审及现场调查:组织工程技术人员进一步审核设计图纸并进行现场调查,通过有 建设单位、设计及监理参加的图纸会审和技术交底,解决质疑问题。
4-3 确定测量水准点与坐标控制点:根据建设单位提供的水准点、坐标控制点,进行复测并建立本工程的施工测量控制网。
4-4 编写实施性施工组织设计和质量计划:根据图纸会审结果和现场调查资料,组织技术人员进行实施性施工组织设计与质量计划的编写工作,优化施工方案,制定质量目标,确保施工方案和质量计划的合理性、可行性。
4-5 劳动力及机械设备进场:根据施工方案,安排施工队伍、施工机械、设备
分阶段按需要及时进场,人员、机械、设备数量要确保正常施工需要。
4-6 沟通各方关系,通过与各方面充分接触和现场调查了解,掌握施工地区第一手准确资料,及时同当地政府、各有关部门、单位取得联系并建立良好关系,为下一步工程施工中及各项工作打下坚实的基础,取得相关单位和人员的理解和支持,使工程施工无外界干扰。
4-7 施工场地布置和临时设施建设:按照招标文件的有关规定布置临时设施建设,根据施工现场情况及施工需要进行临时施工便道、临时排水等施工设施建设。
4-8 当取得开工报告后,立即开始施工。

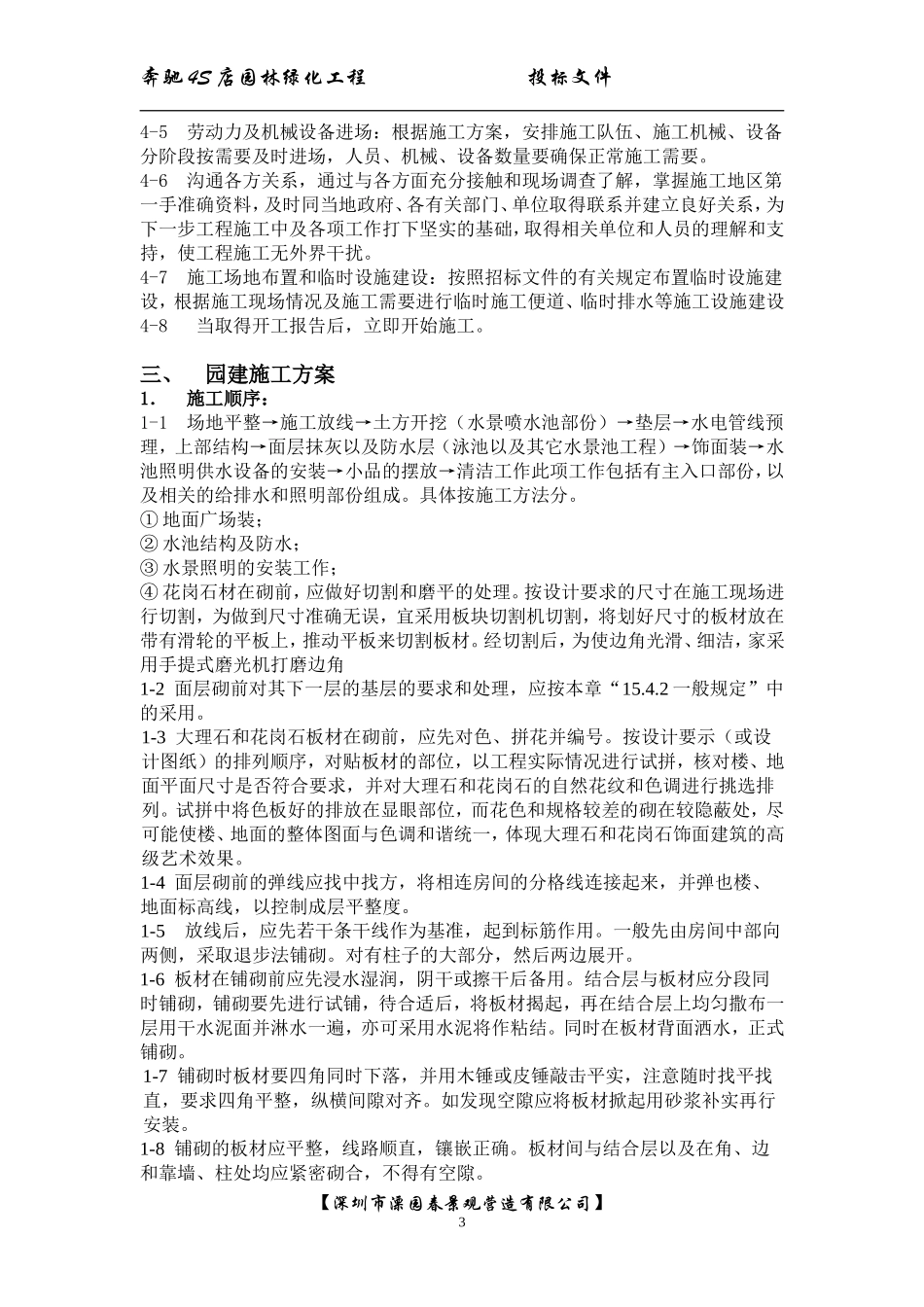

三、 园建施工方案
1. 施工顺序:
1-1 场地平整→施工放线→土方开挖(水景喷水池部份)→垫层→水电管线预理,上部结构→面层抹灰以及防水层(泳池以及其它水景池工程)→饰面装→水池照明供水设备的安装→小品的摆放→清洁工作此项工作包括有主入口部份,以及相关的给排水和照明部份组成。具体按施工方法分。
①地面广场装;
②水池结构及防水;
③水景照明的安装工作;
④花岗石材在砌前,应做好切割和磨平的处理。按设计要求的尺寸在施工现场进行切割,为做到尺寸准确无误,宜采用板块切割机切割,将划好尺寸的板材放在带有滑轮的平板上,推动平板来切割板材。经切割后,为使边角光滑、细洁,家采用手提式磨光机打磨边角
1-2 面层砌前对其下一层的基层的要求和处理,应按本章“15.4.2一般规定”中的采用。
1-3 大理石和花岗石板材在砌前,应先对色、拼花并编号。按设计要示(或设
计图纸)的排列顺序,对贴板材的部位,以工程实际情况进行试拼,核对楼、地
面平面尺寸是否符合要求,并对大理石和花岗石的自然花纹和色调进行挑选排
列。试拼中将色板好的排放在显眼部位,而花色和规格较差的砌在较隐蔽处,尽
可能使楼、地面的整体图面与色调和谐统一,体现大理石和花岗石饰面建筑的高
级艺术效果。
1-4 面层砌前的弹线应找中找方,将相连房间的分格线连接起来,并弹也楼、
地面标高线,以控制成层平整度。
1-5 放线后,应先若干条干线作为基准,起到标筋作用。一般先由房间中部向
两侧,采取退步法铺砌。对有柱子的大部分,然后两边展开。
1-6 板材在铺砌前应先浸水湿润,阴干或擦干后备用。结合层与板材应分段同
时铺砌,铺砌要先进行试铺,待合适后,将板材揭起,再在结合层上均匀撒布一
层用干水泥面并淋水一遍,亦可采用水泥将作粘结。同时在板材背面洒水,正式
铺砌。
1-7 铺砌时板材要四角同时下落,并用木锤或皮锤敲击平实,注意随时找平找
直,要求四角平整,纵横间隙对齐。如发现空隙应将板材掀起用砂浆补实再行
安装。
1-8 铺砌的板材应平整,线路顺直,镶嵌正确。板材间与结合层以及在角、边
和靠墙、柱处均应紧密砌合,不得有空隙。
1-9 大理石和花岗石板材之间,接缝严密,其缝隙宽度不应大于1㎜或按设计
要求。
1-10 面层铺砌后1~2d内进行灌将擦缝。根据板材的颜色选择相同颜色矿物料
和水泥拌全均匀调成稀水泥将板材之间缝隙。灌浆1~2h后,用棉丝团蘸原称水
泥将擦缝,与板面擦平,同时将板面上水泥将擦净。
1-11 面层铺砌完后,其表面应进行养护并加以保护。待结合层(含灌缝)的水
泥砂将强度达到要求后,方可进行打蜡,以达到光滑亮洁。
2.水景喷水池施工方法:
2-1 采用轴心放线定位,严格按设计图纸要求定点定位,确定水池边线,采用人工开挖修整;
2-2 施工开挖后,先进行自检,并查核基槽深度、宽度、土质等是否符合设计要
求,如有不符合设计要求时,会同业主、监理、设计单位共同解决。避免造成水池产生不均匀下沉;
2-3 基槽自检符合设计要求后,报请业主、监理验收合格后方可进行下道工序施工;
2-4 所有钢筋在现场加工,在现场进行安装。钢筋制安、按设计图纸要求及施工规范进行,焊接及搭接长度一定要按规范要求进行制作,并由监理部门作隐蔽确认;
2-5 各种预埋插件要派专人检查,要求位置准确,埋设牢固。安装完毕后,必须重新自检,做好隐蔽验收工作记录,并送监理部门确认;
2-6 模板采用18CM厚胶合板,局部摆杂板配合,方木采用50*90,方木间距为800MM, 对拉螺杆为Ф12,间距双向均为600MM;
2-7 模板接缝要求严密,以免在混凝土浇筑时漏浆。安装完毕后,必须重新自检,进行班组验收记录,报监理确认;
2-8 在砼浇灌前上一道工序的隐蔽必须经监理部门文字确认,并由监理部门发出
浇灌令后方可浇灌。由于各区域的混凝土量不大,选用现场搅拌机现场搅拌,严格按混凝土的配合比配制,塌落度的控制严格按规范进行,并配备人力车作水平运输,人工入模,混凝土振捣时。振动棒要快插慢拔,每点振动20--30秒,插点间距为40--50cm,以混凝土表面不再显著下降、不再出现气泡,表面泛出砂浆为准。振动棒在浇筑上层混凝土时应插入下层5cm左右,以保证上下两层结合良好;
2-9 施工缝的处理:首先将混凝土表面凿毛并露出石子,刷除松动部分,在下次
混凝土灌前要清洗干净后再浇水润湿,并用同混凝土配分比的砂浆铺一层;
2-10混凝土应洒水养护不少于14天,每天不少于20次,工地技术人员要根据
天气情况对洒水次数进行调整,以保持混凝土表面于湿润状态为原则;
2-11 砖体砌筑前,红砖一定要充分湿润,在基层检查验收后方可弹线排砖。砌筑砂浆要求饱满,砂浆厚度控制在1cm。砌砖一定要跟线,上跟线下跟棱,左右相邻要对平;
2-12 基层检查验收后方可弹线,排饰面花岗岩,灰缝要调整合适,要求砂浆饱
满,缝宽以样板确定的为准,并用专用勾缝工具将缝内砂浆压实,纵横缝勾画光滑顺直,并随即擦净表面污染物。花岗岩有破损或裂缝,缺棱掉角的均不得使用,选料时要选尺寸、颜色一致放在同一面,小于1/2的石料不得使用,排缝时要认真计算,计划好后再贴;
2-13 以上每道工序,规范规定的隐蔽验收,一定须经监理部门文字确认后,方可进行后道工序;
2-14 喷水池施工全部完成后,应立即蓄水保养,蓄水位到设计水位,同时每天
观测水位情况,查核是否符合设计要求。
3. 钢筋绑扎方法:
3-1 核对成品钢筋的钢号、直径、形状、尺寸和数量等是否与料单相符。发现错乱,应纠正增补。
3-2 准备绑扎用的铁丝、绑扎工具(如钢筋钩、带板口的小撬棍),绑扎架等;钢筋绑扎用的铁丝,可采用20—22号铁丝,其中22号铁丝只用于绑扎直径12MM
以下的钢筋。铁丝长度可参考表9-36的数值采用;因铁丝是成盘供应的,故习
惯上是按每盘铁丝周长的几分之一来切断。
3-3 准备控制混凝土保护层用的水泥砂浆垫块或塑料卡;水泥砂浆垫块的厚度,应等于保护层厚度。垫块的平面尺寸:当保护层厚度等于七小于20MM时为30MM*30MM,大于20MM时50MM*50MM。当在垂直方向使用垫块时,可在垫块中埋入20号铁丝。
3-4 划出钢筋位置线。墙板或平板的钢筋,在模板上划线;柱的箍筋,在两根
对角线主筋上划点;梁的箍筋,则在架立筋上划点;基础的钢筋,在两向各取一根钢筋划点或在垫层上划点。
钢筋混凝土接头的位置,应根据来料的规格,结合对有关接头位置、数量
的规定,使其错开,在模板上划线。
3-5 绑扎接头的搭接长度∫B应符合表9-37的要求。在搭接长度内应绑扎三点。
3-6 绑扎形式复杂的结构部位时,应先研究逐根钢筋穿插就位的顺序,并与模
板工联系讨论支模和绑扎钢筋的先后次序,以减少绑扎困难。
4. 模板施工方法:
模板及其支架必须符合下列规定;
4-1 保证工程结构和构件各部分形状尺寸和相互位置的正确;
4-2 具有足够的强度、刚度和稳定性,能可靠的承受新浇混凝土的重量和侧压力,
以及在施工过程中所产生的荷载;
4-3 构造简单,装拆方便,并便于钢筋的绑扎与安装,符合混凝土的浇筑及养
护等工艺要求;
4-4 模板接缝应严密,不得漏浆。
5. 园路及广场铺装施工方法:
5-1 原地面碾压过程中,发现有碾压机械的轮迹突然增大时,要检查下面是否有未发现的暗坑、暗沟等,若有则会同业主、监理、设计单位共同解决;
5-2 园路及广场基层回填土的选择,应按施工规范要求进行(应选用含水量佳,土中无石块、无杂草、树根等杂物 );
5-3 分层用机械碾压,碾压应遵循先慢后快、轮迹重叠1/3轮宽进行;
5-4 由于工程施工场地分散,各区域的混凝土量不大,选用现场搅拌,搅拌工序严格按混凝土的配合比配制,塌落度按施工规范进行控制,并合理配备人力车作水平运输。人工入模,混凝土振捣时,振动棒要快插慢拔,每点振动20-30秒,插点间距为40-50cm(以混凝土表面不再显著下降、不再出现气泡、表面泛出砂浆为准)。振动棒在浇筑上层混凝土时应插入下层5cm左右,以保证上下两层结合良好;
5-5 施工缝的处理:首先将混凝土表面凿毛,露出石子,刷除松动部分,在下
次混凝土浇灌前要浇水润湿,用同混凝土配合比的砂浆铺一层。再进行下步混
凝土浇筑;
5-6 混凝土应洒水养护不少于14天,每天不少于20次,工地技术人员要根据天气情况对洒水次数进行调整,以保持混凝土表面于湿润状态为原则;
5-7 在混凝土基层浇筑达到设计要求后,待基层检查验收后再进行面层铺装工作。
5-8 基层要处理干净,使表面无浮浆、砂浆及混凝土残渣。面层铺装前应提前洒水润湿24小时,使基层表面无积水。并要刷水泥浆一道,不待水泥浆干即铺砂浆;
5-9 基层检查验收后方可弹线、排饰面砖,灰缝要调整合适,要求砂浆饱满,缝宽要以样板确定的为准,并用专用勾缝工具将缝内砂浆压实,纵横缝勾画光滑顺直,并随即擦净表面污染物。饰面砖有孔洞或裂缝,缺棱掉角的决不使用,选料时要选尺寸颜色一致的放在同一地面,小于1/2的面砖不得使用,排缝时要认真计算,计划好后再贴,以确保点线平行;
5-10 地砖地面。基层用1:1水泥粘结,素水泥擦缝,要求平整度小于2mm,块
与块间高差≤0.5mm,坡向地漏无空鼓,线条平直缝大小均匀,地砖无色差;
5-11 花岗石板要求规格尺寸方正,表面平整光滑,不能有缺棱掉角、表面裂纹
和污染变色 等缺陷,花岗岩的色泽、花纹要求一致。施工中要特别注意基层清
理要仔细,每层之间粘结牢固,缝隙控制在1mm;
6. 金属制品施工安装方法:
6-1 金属制品施工安装,严格按图纸尺寸定制选料,核实图纸与预埋件的尺寸
有无误差;
6-2 金属栏杆扶手排列要做到均匀、竖直有序,与踏步相交尺寸符合设计要求,栏杆与预埋件及扶手连接处焊接要牢固,露明部位接缝要严密,打磨光滑无明显痕迹,光洁度一致;
6-3 金属制品的制作尺寸应准确,安装位置符合设计要求,安装必须牢固可靠;
6-4 金属制品的拐角处、接头处焊接口要吻合密实,弯拐角要圆须光滑,弧线自然流畅。金属制品铁花及金属制品锻件,均应做底层防锈处理,另要涂配套底漆各面漆;
6-5 金属制品的防锈喷漆工作,能在工厂喷漆的尽量在工厂喷漆,现场安装的金属制品,与预埋件要焊接牢固,保证焊点不外露,并现场做好防锈处理。
7.木制品及木平台施工方法:
7-1木制品及木平台、木制亭廊的施工安装,认真按图纸所需要的规格尺寸,选料、粗加工、防水、防腐、防白蚁处理;
7-2 按图纸定位尺寸,在混凝土基层浇筑时做好预埋件工作,焊接预埋件要做
防锈处理,丝口预埋件要戴帽保护,确定标高位。在安装完毕后,必须重新自检,进行班组验收记录,报监理确认;
7-3 按图纸要求确定木平台的标高,以水平面安装龙骨。木龙骨要做好防水、防虫、防腐、防白蚁处理,铁龙骨要做好防锈处理。
7-4 按图纸要求确定亭、廊的标高和方位,柱子深埋部分要沥青处理,效验亭、
廊柱子的角度、垂直度以及对角线的效验。在安装完毕后,必须重新自检,进行班组验收记录,报监理确认;
7-5 木制品及木平台、木制亭廊的节点根据图纸要求需加固的应安装相应的五金件。安装完成后要进行刨光,对表面的上漆处理、形状、平整度、光洁度条纹都要按图纸规范严格进行处理。
8. 地面大理石和花岗面层的铺装方法:
8-1 饰面板选材:根据工程施工图纸具体设计要求,选取其规格、品种、颜色、纹理、外观质量一致的材料;
8-2 翻样预排,饰面材料板编号:上述选饰面材料板完毕后,按地面装饰施工大样图排列编号,并在建筑场地上进行翻样,试拼、校正尺寸、四角套方;
8-3 混凝土基层表面处理;将表面的灰尘、污垢、油渍、垃圾等清理干净,洒水湿润;
8-4 检查混凝土基层的坡度及表面平整度:上述工序完工后,应按规范要求检查混凝土基层的标高、坡度及表面平整度,必须重新自检,进行班组验收记录,报监理确认;
8-5 铺贴:采用1:4干硬水泥砂浆铺贴饰面板,干硬水泥砂浆的厚度应符合工程图纸设计要求;
8-6 清理、沟缝:铺贴完成后,要调平、调直、补强后,应将表面擦净,清洁干净。全部饰面铺贴完成经检查合格后,按工程设计施工图纸所要求进行嵌缝、沟
缝;
8-7 铺贴施工完成后,按国家现行相关标准进行检查验收。
9. 地面砖面层铺贴方法:
9-1 选砖:根据工程施工图纸具体设计要求,按面砖的形状、规格、颜色、外观质量完好的面砖进行挑选;
9-2 翻样预排,面砖编号:上述选砖完毕后,按地面装饰施工大样图排列编号,并按施工设计图纸的要求排列造型进行施工翻样预排;
9-3 混凝土基层表面处理;将表面的灰尘、污垢、油渍、垃圾等清理干净,洒水湿润;
9-4 检查混凝土基层的坡度及表面平整度:上述工序完工后,应按规范要求检查混凝土基层的标高、坡度及表面平整度,必须重新自检,进行班组验收记录,报监理确认;
9-5 铺贴:采用1:4干硬水泥砂浆铺贴饰面板,干硬水泥砂浆的厚度应符合工程图纸设计要求;
9-6 清理、沟缝:铺贴完成后,要调平、调直、补强后,应将表面擦净,清洁干净。全部饰面铺贴完成经检查合格后,按工程设计施工图纸所要求进行嵌缝、沟缝;
9-7 铺贴施工完成后,按国家现行相关标准进行检查验收。
10. 水景喷泉施工方法:
10-1 施工前的准备工作:在施工前应按施工图进行预埋管、 预埋件的加工准备,做好放线和预埋前的准备工作,按图纸要求规范所进行所需材料设备、器具必须具有的合格证和检验报告;
10-2 严格按设计要求规范施工,并做好各道工序间工作安排和工种配合;
10-3 预埋管线:管道材质由甲方定,管道预埋于钢筋混凝土中、喷水池至控制电房之间预埋线管,线管中预穿铁丝,线管应预埋于地面下600cm,线管穿过道路时,应加钢质套管避免管线损坏,管材预埋后需请监理部门确认;
10-4 水景彩灯及电缆线敷设:水景彩灯分组安装,并做好灯座的防水处理。每盏灯要用水下接线盒联接,各种电器设备的敷设要按规范敷设到位;
10-5 设备系统的安装调试:严格按照规范的操作程序进行设备调试,并观察各种设备的运转情况,做好设备的调试运转记录,以保证设备的正常运转。
11. 水景喷水池的防水施工:
11-1 本工程中的水池和水沟,泵井搞防水均采用抗渗防水砼、防水砼工程质量的好坏不仅取决;
⑴ 尽可能一次浇灌完成,防水混凝土施工。沉箱、水池、水塔等圆筒形结
构应优先采用滑模方案;运输通廊等长构筑物可按伸缩缝位置划分不同区段
间隔施工;大体积混凝土工程,应采取分区浇灌、使用发招数量低的水泥或
掺外加剂等相应措施,以减少温度裂缝。
⑵ 模板固定不得用螺栓拉杆或铁丝对空,以免在混凝土构筑物上造成引水
通路。 如固定模板用的螺栓必须穿过防水混凝土结构时,应采取止水措施为
好。
⑶ 钢筋不得用铁丝或铁钉固定在模板上,而必须采用同配合比的细石混凝
土或砂将板作垫块,确保钢筋保护层的厚度不小于30㎜,绝不允许出现负误
差。
⑷ 浇灌混凝土的入模自落高度若超过1.5m时须用串筒、溜管等辅助工具将
混凝土送入,以免造成石子滚落堆积现象。模板窄高、钢筋较密不易浇灌时,
可从侧模预留口咱浇灌。
⑸ 施工缝是防水工程薄弱环节之一,应尽可能不留或少留。如因浇灌设备
等条件限制不好连续进行浇灌时则可按变形缝划分浇灌段。每一浇灌段应争
取一次浇筑完毕。如确有困难,则底板必须连续浇灌完,墙板可留设水平施
工缝,不得留设垂直施工缝如必须留设垂直施工缝时,应尽量与变形缝相结
合,按变形缝处理。水平缝位置应避开剪力和弯矩最大处或底板与侧墙交接
处,而应留在距底板表面200mm以上距离墙孔洞边缘不小于300mm。并采
取相应措施,力求做到接缝处不渗不漏。
11-2 防水混此处土工程常用的施工缝有平口、企口和竖插钢板止水片等几种形式。各种型式的施工缝各有利弊,施工时可参照表达方9-133加以选择。
11-3为了使接缝紧密结合,无论采用哪种接缝形式,浇灌前均需将接缝表面凿毛,清理浮粒和杂质,用水冲洗干净并保持湿润,再铺上厚20~25mm厚的水泥砂将,所用材料和灰砂比应与浇灌墙体混凝土所用的一致。捣实后再继续浇灌上部墙体混凝土。
12. 水景照明系统施工方法:
12-1 本工程线路敷设为主要项目,各系统在园建施工中预留,预埋管线时应按系统分别划分流线段,并做好管线的隐蔽签证工作。施工完毕后逐一核对,避免遗漏,各类配管的弯曲半径不小于其外径的6倍,弯曲段及分支处不得使用配管弯头或三通,应配套使用各类弯件,线盒等专用配件,电缆铺设施工时,应铺砂盖砖保护,中间接头均设电缆检查井;
12-2 线管进入线盒或配箱焊接固定时,管口伸出线盒或配电箱不得超过5cm,并应加护套,线扣固定时,管口伸出线盒或配电箱2-4扣,系统的工作接地,保护接地,防雷接地结合在一起,组成联合接地系统,其接地电子表阻不大于4Ω;
12-3 对操作人员进行上岗前培训,由专业技术人员对本工程电气施工特点及难点的地方进行详细的技术交底;
12-4 工程交工时,应事先组织有关技术人员对施工质量进行全面彻底的检查,检查各系统是否可靠,连接是否良好,并制定各系统调试文案,系统调试及系统联动由各专业人员协调完成,做到在交工前将存在问题处理完毕;
以上每道工序,规范规定的隐蔽验收,一定须经监理部门文字确认后,方可进行后道工序。
13、施工、安装要点
13-1 造型设计及喷头选择;
进行水景的总体设计,应先分析环境氛围的基本要求,再分析各种水景形式,分列不同的组合方案,绘制效果图,从中选优。
水景形态有静水、流水、落水、喷水等几种,这几种形态又可衍生出多姿多彩的变化形式,特别是由于喷头技术的发展,喷水姿态更是变化万千。有了这些素材,再通过专业人员的艺术设计,即可以勾画出优美的水艺景观。
另外,不同的景观形式适合不同的应用场景。比如音乐喷泉一般适用于广场等集会场所。它是以音乐、水形、灯光的有机组合来给人以视觉和听觉上的美感;同时喷泉与广场又融为一体,形成了建筑的一部分。而住宅区的楼宇间更适合设计溪流环绕,以体现静谧悠然的氛围,给人以平缓、松弛的视觉享受,从而营造宜人的生活休息空间。
喷泉设计中喷头的选择很重要。在水景中广泛使用各种类型的喷头,以生成形态各异的水形。目前,国内生产的喷头在质量上存在极大的差异,与国外同类产品比较,其中最大的问题不仅是外观、而是存在于设计质量之中。比如某厂家提供的喷头使用参数,就与实际运行数值相去甚远。水景观工程对喷头的最大要求是水形美观,射流平滑稳定。但是国内多数产品的射流不是发散强烈就是毛剃横发;即使同是一批产品,其水形质量也极不稳定,除了国产喷头由于小规模生产机械加工精度不足的原因以外,根本问题是
水景观专用喷头设计中没有完善的设计理论和设计依据。因此,我们建议国家专业学会组织有关专家尽快制定出切实可行的设计规范和标准,使我国的水景喷泉行业更加规范地进一步发展。
在实际使用中,应注意各种喷头的特性。一般水膜喷头的抗风性较差,不宜在室外有风的场合使用;而射吸式喷头如雪松或涌泉对水位变化较为敏感,使用时不但要注意水位变化,还要在池体设计上有相应的抑制波浪的措施。如设置较长的溢流堰或水下挡浪墙。但是,也有利用波浪共振这一水力现象建成脉动喷泉的,由规律的波浪涌动使水流喷射有规律地跳跃、高低变化。目前也有许多高技术喷泉设备,也可以用于水艺景观中。光亮泉和跳泉的射流非常光滑稳定,外观如同玻璃棒一样,可以准确落在受水孔中;跳泉可在计算机控制下,生成可变化长度的水射流;跳球喷泉可以喷出大小可控的光滑水球。它们都极具趣味性,令人过目难忘。大型音乐喷泉中所使用的各种高技术喷头和水下运动机械及控制部件,也是种类繁多,可供广泛选择。
14-2 土建池体设计;
一般常见的景观水池深度均为0.6~0.8m,这样作法的原因是要保证吸水口的淹没深度,并且池底为一整体的平面,也便于池内管路设备的安装施工和维护。只有在为体现亲水特点的浅蝶形池体设计时,才采用吸水坑或泵坑。0.6~0.8m
的水深实际上存在着较大的不安全性。同样,在儿童戏水池设计中,一般采用的深度为0.3~0.6m左右,一旦幼儿落入景观池中的将是十分危险的。我们认为较为适宜的水深以 0.2~0.4m为宜。这样做的另一优点是,当水质浊度略高时,给人的感觉仍然清澈见底。池壁顶面应可供游人坐下休息,池壁顶面距地面高度一般为0.30~0.45m;除人工湖外,水面以高于地面为宜。若水面水位较低,便会有如临深潭的感觉。从亲水的角度出发,较为合适的尺度是水面距池壁顶面为0.2m较为合理。潜水泵坑或水泵吸水口则只需局部加深以满足吸水条件,泵坑表面可设置篦子,即可遮蔽设备又可作为格栅以阻止大颗粒杂质吸入。从美观的角度出发,池表面应尽量减少外露的管道设备,尤其是垂直设置的溢流管口,它会在水面上升时产生很大的排水吸气声。
14-3 管道材质选择;
较早的工程一般采用热镀锌钢管,但存在许多不足之处。钢管在使用一段时间后,表面锈蚀,影响美观,且使用寿命较混凝土结构短一倍以上。较好的管材是铜管和不锈钢管,但造价较高。UPVC管材可避免锈蚀,但存在耐候性差,且光直接照射加速变色老化等问题。若将其暗埋在池底板下(北方使用时注意布设坡度并在低端设放空阀,冬季需排水防冻),而在裸露部分采用铜或不锈钢管材,应是较为合理经济的解决办法。据厂家介绍,在无日光直射条件下,UPVC管的使用寿命可达五十年。
14-4 水泵形式选择
目前许多水景工程为节省建筑面积或降低工程造价,采用无需泵房的潜水泵作水力提升设备。但是,目前我国(包括国外的一些潜水泵)可靠性均大大低于干式离心泵。因个别潜水泵损坏带来的后果,一是水景经常产生局部缺陷,造型不完整;二是一旦水泵绝缘破坏将导致水体带电,国内已有若干起因景观潜水泵漏电而造成人员伤亡事件。若采用离心泵,则使管道长度增大,需设置泵房,使水景观造价增加许多。所以,研制高可靠性潜水泵,是降低水景工程造价的一大关键。在维护条件方面,离心泵也有着潜水泵无法比拟的优势。若要保持水景观长期可靠运行,我们认为应首选离心泵。(在使用离心泵时必须设置漏电保护开关,同时水泵应设可靠重复接地,同时池体钢筋网应等电位接地,严格遵守建筑电气及施工规范设计。
14-5 灯光照明及电气设计施工安装;
水下照明灯具是水景中常用设备,尤其是在喷泉中广泛使用。目前国内使用较多的是塑料支架的飞利浦水下灯,它存在较多的问题。如结构强度差,在喷泉池水波动强烈或受其它外力作用时极易损坏,灯具密封设计可靠性差,塑料在日照下老化迅速等。一但灯具损坏或密封失效便会漏电使水体带电,成为水景安全的最大隐患。特别是当前一般水景喷泉的设计均是由专业喷泉厂家一手包办,加之国家规范在水景方面不甚健全,安全防范问题漏洞很多。因此,国产设计施工规范在水景用电安全方面应进行详细的研究,制订出严密且可行的规范,确保人身安全。笔者认为,在无隔离、易于接近或者参与性较强的水景,必须按照泳池用电设计规范使用12伏安全电压,使用灯体应完全屏蔽在强度较高的灯具壳体内,其灯具外壳应可靠接地,灯具的设置位置亦应考虑利用管路喷头等物体对其进行保护。如输电距离较远时,应采取提高输出电压的方法补偿电缆的压降损失。变压器高低压绕线圈之间应确保绝缘,最好将初级次级分开,变压器铁芯亦应接
地。当灯具安装功率很大时,可考虑在水景旁边就近设置变压器。因特殊需要必须使用高压灯具如金卤灯时,也必须使用隔离变压器,无论在何种情况下必须使用漏电保护开关,以确保人身安全。
14-6 水位控制;
对于水景水位的控制有时是极为重要的。例如采用雪松喷头,涌泉等射吸式喷头,均对水位的变化十分敏感。水位稍有升降,喷射高度及水形就会产生很大的变化。为此,应有可靠的自动补水装置和溢流管路,较好的作法是采用独立的水位平衡水池和液压式水位控制阀,并采用足够直径的联通管与水景水池连接。若放在室外,应对水位平衡井进行伪装,如外形做成大树根或假石山等,北方地区还应充分考虑防冻问题。溢流管路应设置在水位平衡井中,由于平衡井一般加顶盖,也可屏蔽溢流和补水噪音。
14-7 水源与水质控制;
目前水景所用水源大多数为自来水,少数以较为清洁的天然水体或地下水为水源。我国是一个缺水国,多数城市用水紧张,如何节省水资源,又保持景观水质,越来越成为一重要课题。业内较为普遍的倾向是采用中水再处理后作为水景观的水源。笔者以为应大力推行这一方式,但应在技术上进一步进行研究完善实施工艺。
景观水质首先要求清澈无色无异味。水景观如果没有良好的水质作保证,就谈不上美感。为此,在夏季日照正常的地区,一般 7-15天需换水清理一次。其原因一是尘土飘落导致浊度升高,更重要的是因为藻类滋生使浊度与色度影响观感,以至达到感官难以接受的程度。
研究表明,当水中总磷浓度超过0.015mg/l,氮浓度超过0.3 mg/l时,藻类便会大量繁殖,从而成为水质恶化的首要原因。抑制藻类有效的方法一般是向水中投加硫酸铜,但效果并不显著。就问题的根本解决,仍是如何去除N和P。笔者认为,以优质杂排水为水源,在经过比较完善的中水处理之后,应再增加处理流程,以降低水中N、P浓度,就可以较好地解决这一问题。
对于控制藻类,可重点去除水中的磷。去除P的方法有生物法、氧化法、化学沉淀法以及物理膜处理方法等。其中投资和运转费用最低的是生物法,但在水景旁建造一座生物处理构筑物一般是不可能的。因为生物处理有气味散发,同时也难于管理。而采用化学沉淀法较为现实。该法的作用原理是向水中投加金属离子,使其与磷酸根形成可沉淀物而去除磷。较为常用的药剂有石灰、明矾、聚铝和硫酸亚铁等。由于铁盐会增加水的色度,应以铝盐为好。理论上每投入1mol的铝盐可沉淀1mol的磷酸盐,通过铝盐的絮凝作用生成微絮凝体,再经过滤将絮凝物滤除。可以将混凝过程与水景观常规水循环过滤系统结合,在换水后该系统主要进行除磷,当磷浓度降下来后则主要进行除浊。这样可以大大延长水体的使用时间,从而达到节水的目的。
14、室外景观喷泉、景观水池、水处理
14-1基本情况;根据甲方提供平面图,游泳池面积约为1130m2,分为成人池和儿童池,成人池深2米,戏水池深0.6米,总容积约为1800m3。戏水池水从溢流槽流到成人池。喷泉水池为820m2,景观水池及水生植物水池为280m2,根据
以上情况,为节约成本,本设计方案将喷泉水池、景观水池、按摩水池分别设计安装水循环过滤系统。成人泳池和戏水池共用七套壁挂式F20水循环过滤器。
14-2循环方式的选择;
鉴于定期供水方式卫生条件差等缺点及直流供水方式受水源的限制,景观水池、喷泉水池一般采用循环过滤方式供水。设置独立的水净化设备,将使用过的池水抽出一部分经净化和消毒后再送回游泳池里循环使用。目前国内外游泳池供水的循环方式一般有三种,升流式、顺流式和混合式。采用升流式供水的做法是池底进水,池顶周边溢水,目的是使漂流物能够较快溢出水面。此种供水方式要求池水绝对满溢,否则水处理无法进行,因此在施工中对土建要求极为严格,即要求池顶边上表面,都必须在同一高程上,否则就会造成溢流出水的不均匀。为弥补这一缺陷,常采用的方法是加大循环流量,必然造成能量的浪费。另一方面由于池底进水口的面积与池底的面积比相差悬殊,池水的平均上升速度很小,除进水口处水流是自下而上外,周围的水流都是自上而下的回流,沉淀照样进行,故池底还是易积污;顺流式的做法是浅水端池壁进水、深水端池底回水,泳池中沉淀物能顺利排出池外进入过滤器,避免了新、旧水的过度掺合,增加了过滤器的除污能力,确保了出水质量,但需要人工打捞水面漂流物;混合式则是二上述二种循环方式的综合,池底和池壁都进水,回水从池底回40%,表面溢流回水占60%,这种循环方式配水均匀,池底不积污,水面漂浮物也会及时溢走,但该方式施工难度大,造价高,一般只有需要承接重大比赛项目的游泳场馆才会采用,如奥运会比赛游泳馆。根据以上分析,本设计中游泳池顺流式循环方式。
14-3循环水量的计算;
循环水量是设计机械循环设备的主要数据,一般根据循环次数按下式计算。
Q=V/(A·T)
式中Q—景观水池、喷泉水池的循环水量,m3/h;
V—的景观水池、喷泉水池水容积,m3;
a—管道、水处理设备水容积调整系数,取a=1.05;
T—循环周期,h。
14-4 循环水泵及过滤设备的选择
循环周期和循环流量决定系统处理能力的大小,总造价的高低和运行费用的多少,因此在设计中用变换循环流量的办法来适应由于季节、景观水池、喷泉水池池水水质变化对流量的影响。本设计依靠台数控制来降低实际运行能耗,调节流量。
根据以上数据和说明,设计中选15台艾克牌铜泵(此泵前设毛发聚集Q=38m3H=18m),冬季、春秋、夏季运行。循环水泵与过滤设备的反冲洗水泵合用,并以反冲洗的要求来校核。循环水泵基础设型橡胶剪切隔振器;进水管道设可曲挠管道橡胶伸缩接头,以减小水锤冲击和水泵振动产生噪声。
过滤设备采用以物理性能稳定的天然石英砂为滤料的意大利爱克牌高速过滤砂缸,它具有占地面积小,而过滤水量大的优点。砂缸上设6方位控制阀,提供一种简易操作程序,缸体由防腐蚀抗磨损的玻璃纤维缠绕制成,正常使用寿命长达50年。
设计选用15台艾克型高速过滤砂缸。容器直径为1000mm,容器高度为1500mm,有效过滤面积1.13㎡,额定最大处理量42m3。砂缸上设有压力表,可根据压力表数值的变化来确定砂缸的反冲洗时间。砂缸上亦设有清水镜,以便随时观察水流状态。为便于维修,进出水管道上设控制阀门。
四、绿化施工方案及绿化养护技术管理措施
1. 绿化种植施工方法:
1-1 施工前的准备工作:---应符合规范和标准,本工程的工程量大,苗木品种多,规格不一,施工中要严格按照设计要求进购苗木,以保证质量和效果;
1-2 种植前的土壤处理:种植或播种前应对校区内的土壤的合理化性质进行化验分析,采取相应的消毒、施肥和客土措施。园林植物生长所必需的最低种植土厚度应符合下表的规定;
园林植物种植必须的最低土层厚度 表(1)
