分享
中建抹灰施工方案(13P).doc
下载文档

ID:3084842

大小:107KB

页数:13页

格式:DOC

时间:2024-01-19

收藏 分享赚钱
温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
抹灰 施工 方案 13

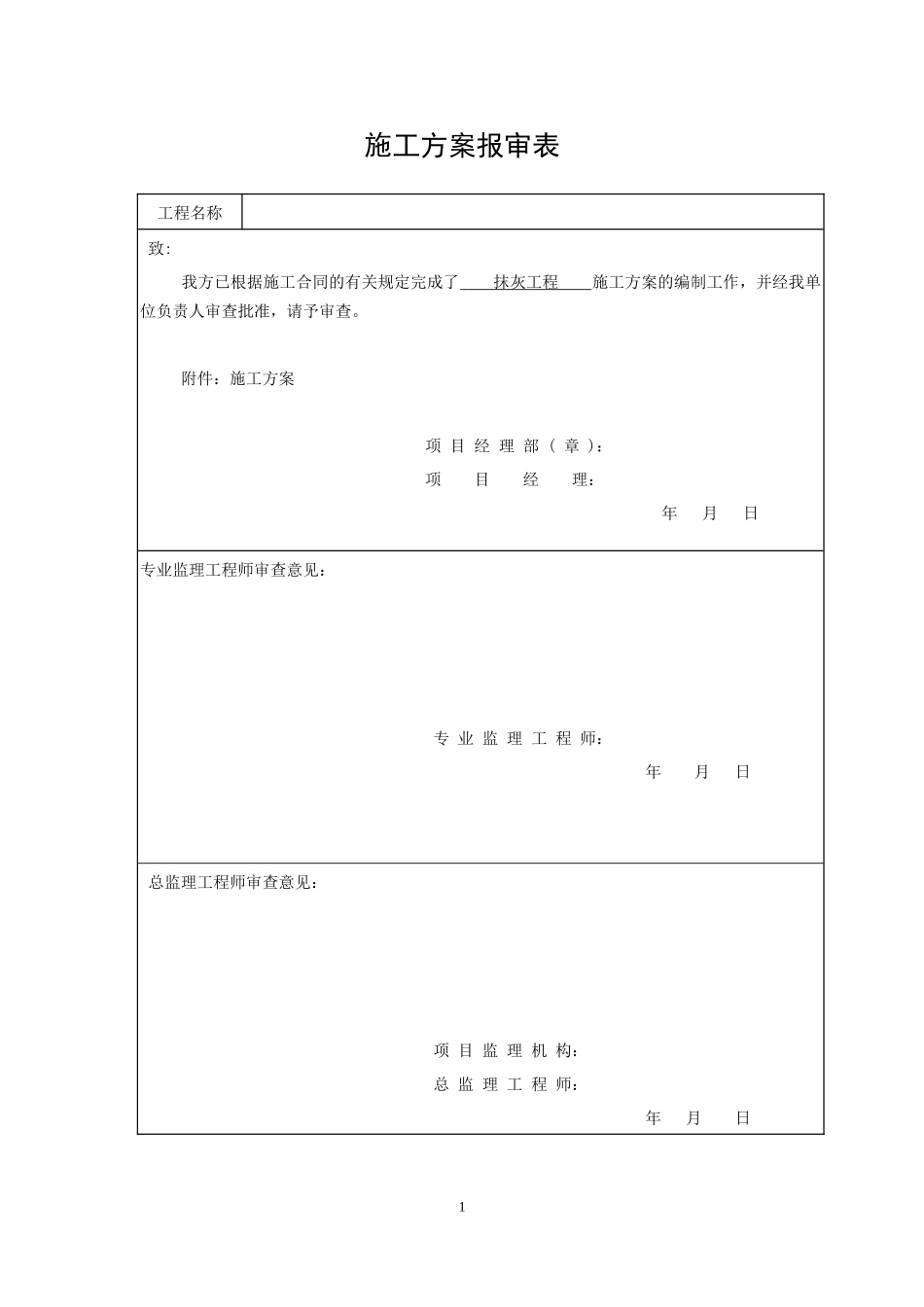

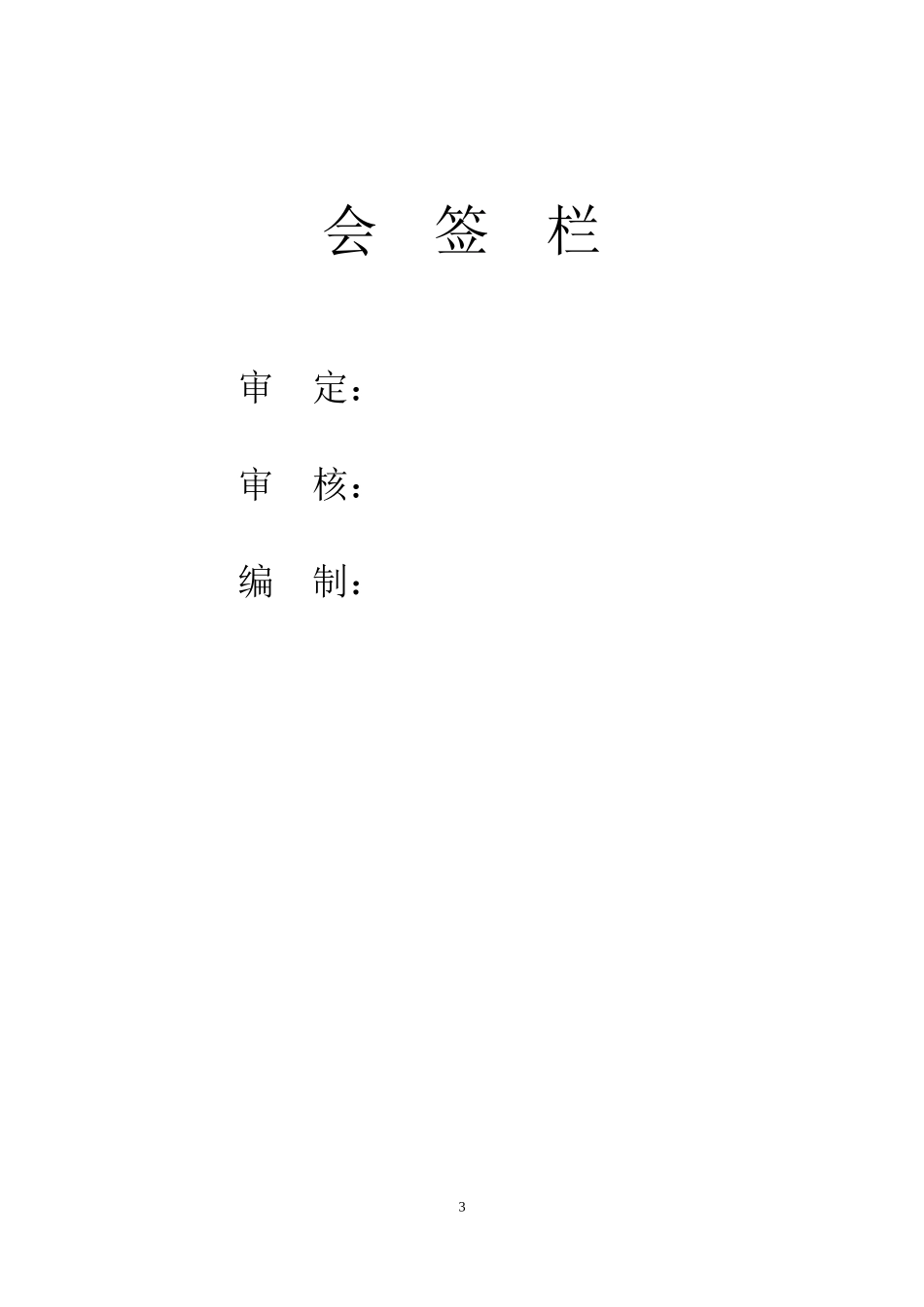

施工方案报审表 工程名称 致: 我方已根据施工合同的有关规定完成了 抹灰工程 施工方案的编制工作,并经我单位负责人审查批准,请予审查。 附件:施工方案 项 目 经 理 部 ( 章 ): 项 目 经 理:          年 月 日 专业监理工程师审查意见: 专 业 监 理 工 程 师: 年 月 日 总监理工程师审查意见: 项 目 监 理 机 构: 总 监 理 工 程 师: 年 月 日 编制单位:中建八局二公司华强广场项目部 编制时间:二○一四年三月十日 会 签 栏 审 定: 审 核: 编 制: 目 录 一、工程概况: 5 二、编制依据: 5 三、抹灰工程难点及重点: 5 四、施工部署: 6 (一)、施工进度计划: 6 (二)、劳动力计划: 6 (三)、抹灰原则: 6 五、施工准备: 6 (一)技术准备: 6 (二)材料准备 6 (三)施工机具准备: 7 (四)作业条件准备: 7 六、施工工艺 7 (一)工艺流程 7 (二)、加气砼砌块墙体抹灰施工工艺 8 (三)、砼剪力墙墙体抹灰施工工艺 9 (四)免烧砖墙面抹灰施工工艺: 10 七、质量标准: 11 八、应注意的质量问题: 12 九、成品保护: 12 十、安全注意事项: 13 十一、环境保护措施: 13 一、工程概况: 该工程建筑类别为展览用房、会议用房、剧场、青少年综合服务中心、休闲娱乐、设计室、研究室及其他服务用房等多层公共建筑,本工程地下一层,地上二层,其中一层和二层各设一夹层。建筑面积41031㎡,建筑高度21.45m,工程结构形式为框架-剪力墙结构。抗震等级为一级。地上部分非承重墙体200mm加气砼砌块墙,,局部为100mm 加气砼砌块墙。地下室内墙为180mm蒸压灰砂砖墙。其余部分墙面为砼剪力墙墙面。 二、编制依据: 1、 5、建筑工程施工质量验收统一标准(GB 50300—2001) 6、建筑装饰装修工程质量验收规范(GB50210—2001) 三、抹灰工程难点及重点: 墙面抹灰质量是工程验收的第一观感质量,抹灰质量的好坏直接影响到工程的整体观感质量,并且对墙面油漆涂料等后续工序施工质量会造成将很大的影响,因此必须认识到墙面抹灰施工质量的重要性。 1、本工程为多层综合性公共建筑,,并且本工程质量目标是争创鲁班奖。工程的质量标准起点要求高,因此墙面抹灰质量标准定位为高级抹灰。墙面平整度、垂直度、阴阳角方正及细部构造处理均要满足高级抹灰的质量标准要求。 2、地上部分填充墙为加气砼砌块墙,加气砼砌块特性:密度小、吸水率大、收缩性大及砌块的导湿性差。以上特性都导致抹灰砂浆与墙面的的粘接力下降,并且抹灰砂浆与加气砼砌块的干燥收缩应力不一致,墙面抹灰极易空鼓裂纹。必须针对以上问题做好处理方案。 四、施工部署: (一)、施工进度计划: 据施工进度要求,二次结构抹灰从4月15日开始,全部抹灰完成为7月15日,总工期为90天。 (二)、劳动力计划: 根据工期进度要求及现场实际情况科学合理的组织劳动力,是保证工程顺利进行的重要保证,主要劳动力情况见下表: 抹灰工 杂工 架子工 电工 合计 40 25 12 1 125 (三)、抹灰原则:抹灰遵循从顶层到底层的施工顺序,室内房间先顶棚后墙面。 五、施工准备: (一)技术准备: 1、根据施工图纸,集中组织技术、质量、测量部门学习图纸,做好抹灰工程施工准备工作。 2、根据施工图纸和规范要求,结合现场实际情况,编制抹灰工程施工方案,并对各施工班组进行抹灰技术交底。 3、测量部门负责弹好墙面1m控制线作为水平基准线,同时弹好房间方线作为墙面方正控制线 (二)材料准备: 1、水泥:采用32.5普通硅酸盐水泥,应有出厂合格证明及复试报单,并对水泥的凝结时间和安定性进行复验。 2、砂子:采用邢台中砂,使用前应过5mm孔径的筛子,砂子的含泥量不得超过5%。 3、其它材料:石灰膏、加强网、小钢钉。 (三)施工机具准备: 砂浆搅拌机、小推车、铁锹、铁抹子、木抹子、靠尺、线坠、钢卷尺、筛子(孔径5mm)、灰槽、胶皮水管、笤帚、喷壶、毛刷、脚手架杆、扣件、脚手架板、冲机钻。 (四)作业条件准备: 1、抹灰前必须经监理等有关部门对墙体基层及加强网进行验收后,进行样板间的抹灰验收。 2、不同基体交接处加强网、墙面浇水湿润均应提前2d完成,经监理等有关人员检查验收后方可大面积施工。 3、根据室内高度和抹灰现场的具体情况,脚手架搭设应稳固,架子距墙面、墙脚为200—250mm以便抹灰操作。 六、施工工艺 (一)工艺流程: 1、抹灰工程基本工艺流程: 墙面孔洞(包括架眼及对拉螺栓孔)封堵—→墙面清理、浇水湿润—→加强玻纤网固定—→基层处理—→吊垂直抹灰饼—→墙面冲筋—→做水泥护角—→抹底子灰—→抹面层砂浆—→养护。 2、砼剪力墙对拉螺栓孔封堵:对拉螺栓孔洞在抹灰前用发泡剂封堵,然后将孔洞两侧用1:2水泥砂浆腻平; 墙体架眼封堵:将架眼内杂物清理干净,浇水湿润,然后分两次用掺微膨胀剂的细石混凝土捣固密实,第一次从中间部位开始填堵墙体厚度的2/3,洒水养护,第二次分别封堵两端并各预留15mm,最后用1:2的水泥砂浆抹平。 3、墙面清理、浇水湿润:墙面上的灰尘在浇水前应先清扫干净,然后浇水湿润,湿润深度为15mm,并应提前2d进行。 4、加强网固定:混凝土砌块填充墙与混凝土墙面交接处固定好加强网,混凝土砌块填充墙上的线槽抹平后也要钉玻纤网,玻纤网(加强网)与交接面的搭接宽度为150mm。 5、基层处理: 对混凝土墙面进行“毛化处理”:用1:1水泥细砂浆稀粥状进行甩浆(内掺20%801胶),养护时间不少于2天,使其凝固在光滑的基层表面,用手掰不动为好。 加气砼砌块墙体基层处理:用钢刷将加气混凝土砌块表面的浮灰清理干净,对松动、灰浆不饱满的拼缝及梁板下的顶头缝,用掺用水量20%的801胶灰浆填塞密实。将墙面的舌头灰刮净,墙面突出部位剔凿平整。砌块缺楞掉角的以及剔凿的设备管线槽应用胶灰整修密实、平顺。然后对加气混凝土砌块墙面做毛化处理,做法同混凝土墙面。 6、吊垂直抹灰饼:按基层表面平整度情况,吊垂直、套方、找规矩,经检查后确定抹灰层厚度,但最少不小于7mm,操作时先抹上灰饼再抹下灰饼,用靠尺找好垂直与平整,墙面凹度较大时要分层衬平,每层厚度宜为7—9mm灰饼宜用1:3水泥砂浆抹成5cm见方的形状。 7、墙面冲筋:用与抹灰层相同砂浆冲筋,冲筋的根数应根据墙体的长度和高度决定,一般筋宽为5cm,,间距不大于2米,可冲横筋也可冲立筋。 8、做水泥护角:室内墙面的阳角、柱面的阳角和门窗洞口的阳角,应用1:2水泥砂浆做暗护角,其高度不应低于2m,每侧宽度不应小于50mm,面层抹成直角。 (二)、加气砼砌块墙体抹灰施工工艺 1、基层处理: A、抹灰前检查加气砼砌块墙体,对松动、灰浆不饱满的拼缝及梁板下的顶头缝,用掺用水量20%的801胶灰浆填塞密实。将露出墙面的舌头灰刮净,墙面突出部位剔凿平整。墙面坑凹不平处、砌块缺楞掉角的以及剔凿的设备管线槽、洞应用胶灰整修密实、平顺。用靠尺检查垂直偏差及平整度,浆抹灰基层处理完好。 B对加气混凝土砌块墙面进行“毛化处理”:用1:1水泥细砂浆稀粥状进行甩浆(内掺20%801胶),养护时间不少于2天,使其凝固在光滑的基层表面,用手掰不动为好。 C、将墙面浮土清扫干净撒水湿润,分数遍浇水湿润。由于加气砼砌块吸水速度先快后慢,吸水量慢而延续时间长,故应增加浇水次数,使抹灰层有良好的凝结硬化条件,浇水量以水分渗入砌快深度8—10mm为宜,且浇水宜在抹灰前一天进行。遇风干天气,抹灰时墙面仍干燥不湿,应再喷一遍水,但抹灰时墙面不显浮水,以利砂浆强度增长,不宜出现空鼓和裂缝。 2、抹底灰: 根据气温状况冲完筋2h左右就可以抹底灰,第一遍抹2:1:8混合砂浆,厚度15mm,接着分层装档、找平,再用大杠垂直、水平刮一遍,用木抹子搓毛。然后检查底子灰是否平整,阴阳角是否方正,管道处灰是否抹齐,墙与顶交接处是否光滑平整,并用靠尺检查墙面的垂直与平整情况。抹灰面接槎应平顺。抹灰后应及时将撒落的砂浆清理干净。 3、抹面层砂浆: 底层灰好后,第二天即可抹面层砂浆,首先将墙面洇湿,抹时先薄薄的刮一层素水泥膏,使其与底灰粘牢,紧跟着抹罩面灰5mm厚1:2水泥砂浆,并用杠横竖刮平,木抹子搓毛,铁抹子溜光、压实。待其表面无明水时,用软毛刷蘸水垂直与地面的同一方向,轻刷一遍,一保证层灰的颜色一致,避免和减少收缩裂缝。 4、抹灰的施工程序: 从上往下打底,底层砂浆抹完后,再从上往下抹面层砂浆。应注意抹面层灰以前应检查底层砂浆有无空鼓、裂缝现象。如有空裂,应剔凿返修后再抹面层灰;另外应注意底层砂浆上的尘土、污垢等应先清净,浇水湿润后,方可进行面层抹灰。 5、养护:水泥砂浆抹灰层应喷水养护。 (三)、砼剪力墙墙体抹灰施工工艺 1、基层处理: A、抹灰前检查加砼剪力墙墙体,对墙面涨模的部位进行剔凿,用靠尺检查垂直偏差及平整度。 B、对拉螺栓孔洞在抹灰前用发泡剂封堵,然后将孔洞两侧用1:2水泥砂浆腻平; C、墙面有蜂窝麻面的部位先将松动的石子浮浆剔凿干净,并用水冲洗干净,然后用1:1水泥砂浆修补平整。 D、墙面对拉螺杆处理:将对拉螺杆与砼交接处橡皮胶垫剔除,然后用角磨机将对拉螺杆切除,保证对拉螺杆凹入砼面至少10mm,将对拉螺杆点涂防锈漆两边并要涂刷均匀,然后用加胶水泥浆修补平整。 E、将砼剪力墙墙面浮土清扫干净撒水湿润,然后用1:1水泥细砂浆稀粥状进行甩浆(内掺20%801胶),养护时间不少于2天,使其凝固在光滑的基层表面,用手掰不动为好。 F、抹灰时不要将标筋碰坏。第一遍抹1:3水泥砂浆,厚度15mm。扫毛或划出纹线,养护,待干后,再抹第二遍1:2水泥砂浆,厚度5mm且与所冲筋齐平。用大刮杠将墙面刮平,木抹子搓平,铁抹子原浆压光。 2、抹底灰: 根据气温状况冲完筋2h左右就可以抹底灰,抹灰工艺同加气砼砌块墙体 3、抹面层砂浆: 底层灰好后,第二天即可抹面层砂浆,抹灰工艺同加气砼砌块墙体。 4、抹灰的施工程序: 抹灰施工程序同加气砼砌块墙体抹灰程序。 5、养护: 养护同加气砼砌块墙体养护方法一致。 (四)免烧砖墙面抹灰施工工艺: 1、基层处理: A、抹灰前检查墙体,对松动、灰浆不饱满的拼缝及梁板下的顶头缝,用掺用水量20%的801胶灰浆填塞密实。将露出墙面的舌头灰刮净,墙面突出部位剔凿平整。墙面坑凹不平处、砌块缺楞掉角的以及剔凿的设备管线槽、洞应用胶灰整修密实、平顺。用靠尺检查垂直偏差及平整度,抹灰基层处理完好。 B、墙体架眼封堵:将架眼内杂物清理干净,浇水湿润,然后分两次用掺微膨胀剂的细石混凝土捣固密实,第一次从中间部位开始填堵墙体厚度的2/3,洒水养护,第二次分别封堵两端并各预留15mm,最后用1:2的水泥砂浆抹平。 C、剔凿的设备管线槽处理:首先要求线槽开槽处理要求在墙体上弹线要求线槽横平竖直,槽深=管径+15mm,线管用钢钉在线槽中固定牢固,钢钉间距要求500mm交错布置,然后用清水冲洗线槽表面浮灰,最后用加胶水泥砂浆分层修补。 D、表面处理完毕后将墙面浮土清扫干净撒水湿润,然后贴饼、沖筋,分数遍浇水湿润。浇水次数应使抹灰层有良好的凝结硬化条件,浇水量以水分渗入砖快深度8—10mm为宜,且浇水宜在抹灰前一天进行。遇风干天气,抹灰时墙面仍干燥不湿,应再喷一遍水,再开始抹灰。 2、抹底灰: 根据气温状况冲完筋2h左右就可以抹底灰,抹灰工艺同加气砼砌块墙体 3、抹面层砂浆: 底层灰好后,第二天即可抹面层砂浆,抹灰工艺同加气砼砌块墙体。 4、抹灰的施工程序: 抹灰施工程序同加气砼砌块墙体抹灰程序。 5、养护: 养护同加气砼砌块墙体养护方法一致。 七、质量标准: 1、一般项目:普通抹灰表面应光滑、洁净、接槎平整。护角、孔洞、槽、盒周围抹灰表面应整齐、光滑;管道后面抹灰表面应平整。窗口线应整齐顺直。 2、一般抹灰允许偏差:立面垂直度:3mm;表面平整度:3mm;阴阳角方正:3mm;以上内容用2m靠尺和塞尺检查。 3、主控项目: A、抹灰前基层表面的尘土、污垢、釉质、水泥混合砂浆等应清扫干净,并应撒水湿润。 B、抹灰工程应分层进行。当抹灰总厚度大于或等于35mm时,应采取玻纤网加强措施。不同材料基体交接处表面的抹灰,应采取玻纤网防止开裂的加强措施。 C、抹灰层与基层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝。 八、应注意的质量问题: 1 粘结不牢、空鼓、裂缝:刷801胶素水泥浆,增加粘结作用,减少砂浆的收缩应力,提高砂浆早期抗拉强度,基层的处理及砂浆的配合比的准确性是解决加气混凝土墙面抹面空鼓、裂缝的关键。 2 抹灰层过厚:抹灰层的厚度大大超过规定,尤其是一次成活,将抹灰层坠裂。抹灰层的厚度应控制在15—20mm为宜,分两遍成活,切忌一次成活。 3 抹灰配合比使用不合适,底子灰的强度过高,使灰层出现空鼓、开裂。 4、抹灰层气泡、有明显抹子印、墙面开花: A、抹完罩面灰以后,还不具备早期强度,赶压工作跟的太紧,灰层没有收水,故压光后出现气泡现象。因此罩面灰抹完后,应具有一定的硬度、手压变形不大,灰层表层水分已收干,再进行压实、赶光。 B、底子灰过分干燥,有没有洇透水,水分很快被底子灰吸收,故压光时容易出现抹纹和漏压。当底灰五、六成干时应开始抹罩面灰,赶压罩面灰应掌握好时间,消除抹纹。 5、抹灰表面不平、阴阳角不垂直、不方正:其原因主要是抹灰前挂线、做灰饼、冲筋不认真,冲筋时间过短或过长,造成收缩量不同,出现高低不平,阴阳角不顺直、不方正。 九、成品保护: 1 搬运物料及拆除脚手架要轻抬、轻放,及时清除杂物,工具、材料码放整齐,不要撞坏和污染门窗、墙面和护角。 2 保护好墙面的管线槽、盒,电气、水暖设备所预留的孔洞不要抹死。 3 抹灰层在凝结、硬化前防止快干、水冲、撞击、剔凿。保证灰层增长到足够的强度。 十、安全注意事项: 1、进入施工现场必须遵守安全生产纪律和操作规程。 2、室内抹灰的脚手架每步高度不大于2m,架子上堆放材料不得过于集中。超过2m以上的架子要设防护拦杆进行防护。 3、脚手架上不得有探头板,架板严禁支搭在门窗、水暖管道上。 4、搅拌与抹灰时,要注意防止灰浆及杂物落入眼内,造成事故。 5、在室内推车运输时,注意不要碰撞架子,过道转弯时注意防止小车把挤手,推车时不准倒退。 6、室内要有足够的光线,在黑暗潮湿环境作业应采用安全电压照明。 7、在预留洞口作业时,应设安全防护设施,操作人员不得随意拆动防护设施,或从空中向下、向外抛掷杂物,以免伤人。 十一、环境保护措施: 1、加强宣传与教育,提高工人的环保意识,使大家认识到环保的重要性。加强环保意识,落实环保措施。 2、经常进行场地清扫,并洒水保持施工场地清洁、干净。 3、下班前在指定地点对推灰车定时清理。 4、施工垃圾应装入水泥袋中,不得到处抛撒,统一处理,做到现场文明施工。 13

此文档下载收益归作者所有

下载文档
你可能关注的文档
收起
展开
