分享
新长南线绿化工程施工组织设计方案.doc
下载文档

ID:3084699

大小:313.50KB

页数:65页

格式:DOC

时间:2024-01-19

收藏 分享赚钱
温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
新长南线 绿化 工程施工 组织 设计方案

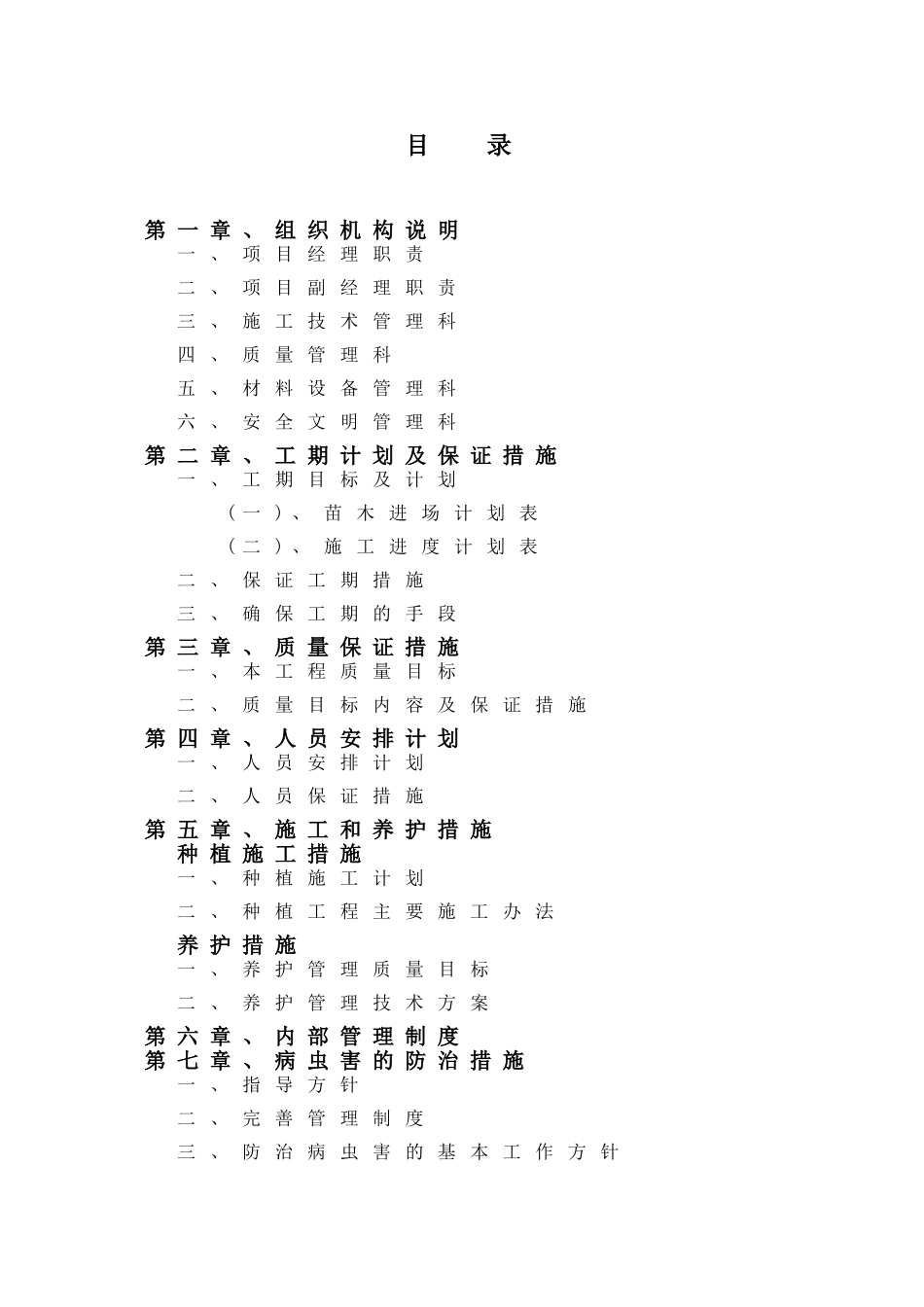

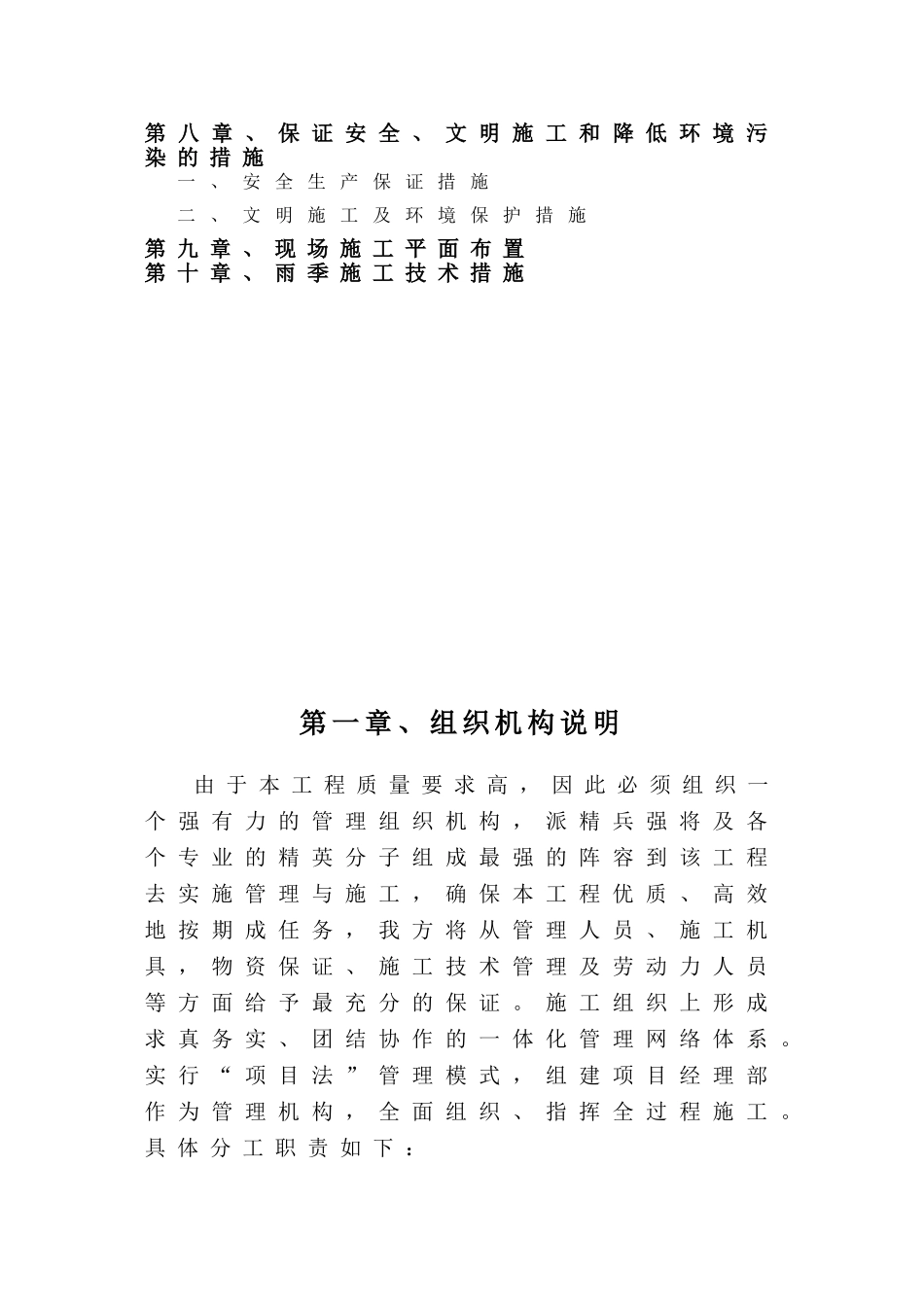

目 录 第一章、组织机构说明 一、项目经理职责 二、项目副经理职责 三、施工技术管理科 四、质量管理科 五、材料设备管理科 六、安全文明管理科 第二章、工期计划及保证措施 一、工期目标及计划 (一)、苗木进场计划表 (二)、施工进度计划表 二、保证工期措施 三、确保工期的手段 第三章、质量保证措施 一、本工程质量目标 二、质量目标内容及保证措施 第四章、人员安排计划 一、人员安排计划 二、人员保证措施 第五章、施工和养护措施 种植施工措施 一、种植施工计划 二、种植工程主要施工办法 养护措施 一、养护管理质量目标 二、养护管理技术方案 第六章、内部管理制度 第七章、病虫害的防治措施 一、指导方针 二、完善管理制度 三、防治病虫害的基本工作方针 第八章、保证安全、文明施工和降低环境污染的措施 一、安全生产保证措施 二、文明施工及环境保护措施 第九章、现场施工平面布置 第十章、雨季施工技术措施 第一章、组织机构说明 由于本工程质量要求高,因此必须组织一个强有力的管理组织机构,派精兵强将及各个专业的精英分子组成最强的阵容到该工程去实施管理与施工,确保本工程优质、高效地按期成任务,我方将从管理人员、施工机具,物资保证、施工技术管理及劳动力人员等方面给予最充分的保证。施工组织上形成求真务实、团结协作的一体化管理网络体系。实行“项目法”管理模式,组建项目经理部作为管理机构,全面组织、指挥全过程施工。具体分工职责如下: 一、项目经理职责 (一)、重点抓好工程施工组织和协调工作。 (二)、抓好工程质量和进度,确保工程如期完成。 (三)、抓好工程施工和生产计划,做好各项计划的协调、平衡和检查、督促工作。 (四)、抓好工程现场机械、设备、材料等管理。 (五)、抓好安全生产和文明施工管理,确保安全文明生产落实。 (六)、抓好职工的政治思想工作。 (七)、完成上级交给的各项工作。 二、 项目副经理职责 (一)、主持编制进度计划, 要求做到全面、准确、及时,负责检查落实,及时完成生产任务。 (二)、切实抓好工程质量、工程进度、现场施工管理,确保工程达到规定的标准。 (三)、切实抓好现场机械设备、安全生产和文明施工管理工作,确保安全生产和设备齐全。 (四)、做好现场班组等重要部位的防火和管理工作。 (五)、抓好工程核算和成本分析工作。 (六)、办好项目经理交办的各项工程任务。 三、施工技术管理科 (一)、 熟悉施工图纸,了解工作章程,按图施工,按章工作,抓好进度、质量、安全。 (二)、 编排分段、分组进度计划。 (三)、 在工程师指导下,具体处理工程进行中的问题。 (四)、 负责工程技术交底,工程变更设计联系单,记好施工日记。 (五)、 协调各工种交叉施工,填写物料需求计划。 (六)、 会同工程师、质量员,及时做好工序的自检工作。 (七)、 完成项目经理、工程师交办的各项工作。 四、 质量管理科 (一)、 在项目总工程师和项目经理领导下,负责工程的全面质量管理工作,认真做好质量管理工作中的组织协调、检查落实工作。 (二)、 负责工程的质量管理工作。 (三)、 认真做好每道工序的质量检查和技术资料验收,及时办理好技术资料和签证手续。 (四)、 及时做好材料的试验、级配及试压件的制作、保养和送检工作。 (五)、 配合质检部门做好质量检查工作。 (六)、 完成项目经理和项目总工程师交办的各项工作。 五、 材料设备管理科 (一)、 概括生产计划和生产实际情况及时编制机械设备需用计划,做好机械设备的进退场工作,确保工程正常施工。 (二)、 周密安排设备,合理调用机械设备,提高设备利用率。 (三)、 根据施工进度和生产计划,及进编制出材料需用计划,做好落实工作。 (四)、 办理好各类材料的验收工作,材料领用符合手续。 (五)、 办理好各类材料的运输工作,做好进场及时,堆放合理,多余材料清理迅速。 六、 安全文明管理科 (一)、 全面负责管理施工现场的安全文明生产。按照“五同时”要求和配合施工技术负责人抓好工地安全文明生产。 (二)、 严格按规范检查落实施工现场的电器线路设置、安装工作,确保安全用电。 (三)、 认真检查落实施工现场平面布置是否符合安全生产要求。 (四)、 做好施工现场的防火安全工作,认真检查落实民工工棚灭火设备。 (五)、 做好施工现场安全检查工作,发现隐患及时纠正,做好记录。 (六)、 管理施工现场各类安全运输工作,之前检查,之后保养落实工作。 (七)、 做好施工现场的交通管理。 (八)、 抓好工地安全宣传工作及安全路标、路牌、安全标志工作。 (九)、 抓好工地安全月活动,提高现场管理人员及民工的安全意识,管理现场安全,保卫工作及文明生产工作。 第二章、工期计划及保证措施 一、 工期目标及计划 本工程计划工期目标为30天,具体开竣工日期按合同约定执行。 (一)、苗木进场计划表 苗木进场计划表 工期阶段 拟进场进场苗木类别 拟进场苗木详细种类 10—15日 乔木 大叶女贞、法桐 15—20日 小乔木、灌木 木槿、红叶李、蜀桧 20—25日 地被类 冷季型草 (二)、施工进度计划表 为了保障工期,提高工作效能,除了加强人员管理,增加施工人员外,尽量使用机械操作,同时加强和本标段范围内其他各专业施工单位的协调关系,保证不影响本工程的工期以及保证整个项目的顺利完成,对本项目的施工进度进行分解,然后计算完成每个单项工程所需的周期。从而按正常施工的各个单项工程内容和逻辑顺序,以互相制约关系,编制切实可行的施工统筹计划。(附:施工进度计划表) 施工进度计划表 序号 分项工程名称 工期阶段(日历天) 2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 1 施工准备 2 平整场地 3 定点放线 4 挖种植穴 5 施基肥 6 乔木栽植 7 灌木栽植 8 地被栽植 9 草坪栽植 10 清 场 11 绿化养护 30天后转入养护期 注:开竣工日期将严格按招标文件要求和合同约定执行。工期30日历天。 二、保证工期措施 该工程实行项目管理和项目经理负责制,建立有力的施工指挥机构和施工保障体系,投入能保证施工进度如期实现的足够的施工队伍,实行专业化、机械化施工,实行项目部、工区作业队、作业工班三级管理体制,并采取以下保障措施: (一)、技术保障 配备足够的技术力量、施工机械设备,车辆和设备。组成技术攻关组,在每个工序开始前设计详细的施工方案和操作细则、编制切实可行的施工进度计划,运用网络技术优化施工设计,积极推广应用新技术、新材料、新工艺、提高劳动生产率。 (二)、施工调度保障 合理调配劳动力,根据各工序的需要随进抽调设备与人员,严格按计划安排组织施工,重点抓好关键工序的施工,做到停人不停机,提高机械利用率。投入一定量的备用设备,保证机械完好率和出勤率。 (三)、加快临时设施的准备 将采取有力措施,缩短施工前期的准备工作时间,加快临时设施建设,为开工准备作基础。 (四)、后勤保障 抓好职工生活、保证职工有充分的精力和体力。 三、确保工期的手段 本工程将按我公司较成熟的项目法管理体制,实行项目经理责任制,实施项目法施工,对本工程行使计划、组织、指挥、协调、实施、监督六项基本职能,并在公司系统内选择成建制的、能打硬仗的、并有施工过大型建筑业绩的施工队伍组成作业层,承担本施工任务。根据业主的使用要求及各工序施工周期,科学合理地组织施工,形成各分部分项工程在时间、空间上充分利用而紧凑搭接,打好交叉作业仗,从而缩短工程的施工工期。 建立施工工期全面质量管理领导小组,针对主要影响工期的工序进行动态管理,找出影响工期的原因,决定对策,不断加快工程进度。 (一)、制度保证 建立生产例会制度,利用电脑动态管理实行周滚动计划,每星期至少 2次工程例会,检查上一次例会以来的计划执行情况,布置下一次例会前的计划安排,对于拖延进度计划要求的工作内容找出原因,并及时采取有效措施保证计划完成。举行与管理、建设、设计、质监等部门的联席办公会议,及时解决施工中出现的问题。 (二)、计划保证 采用施工进度总计划与月、周计划相结合的各级网络计划进行施工进度计划的控制与管理。在施工生产中抓主导工序、找关键矛盾,组织流水交叉、安排合理的施工程序,做好劳动组织和协调工作,通过施工网络接点控制目标的实现来保证各控制点工期目标的实现,而进一步通过各控制点工期目标的实现来确保工期控制计划的实现。 倒排施工进度计划,编制总网络进度计划及各子项网络进度计划,月旬滚动计划及每日工作计划,工作计划必须完成,以确保计划落实。 (三)、经济手段保证 实行合理的工期目标奖罚制度,根据工作需要,主要工序采取每日三班制度。 整个工程实行内部重奖重罚制度,严格执行奖罚兑现,以经济手段保工期。 (四)、作风保证 作好施工配合及前期施工准备工作,针对工程的复杂性,建立完成的工程档案,及时检查验收,做到随时检查、整理归档。拟定施工准备计划,专人逐项落实,做到人、财、物合理组织,动态调配,做到后勤保障的高质、高效。 发扬和保持历年来在重大工程建设中体现出来的企业精神,高度的集体荣誉感、责任感,发挥职工最大潜在能力。不分节假日,不设星期天,主要工序二十四小时连续施工,确保工程工期,强化职工质量意识,各道检验手续严格把关,做到一次检验到优良,减少返工造成的工期损失。 (五)、技术保证 采用成熟的科技成果,向科学技术要速度、要质量、通过新技术的推广应用来缩短各工序的施工周期,从而缩短工程的施工工期。 (六)、装备保证 最大限度地提高机械化施工程度,以精良的技术装备保工期。 (七)、准备工作保证 施工前,充分做好雨季、台风期、高温期及工艺部分的施工准备工作,高度劳动力,机械设备配备充足,以确保工程顺利进行。 (八)、部署保证 1、采用步步紧跟的方法进行施工,做到无工作面停歇的情况发生,使工期达到最短。 2、组织立体交叉作业。 (九)、找出影响工期的主要因素并进行分析 对于内部因素是可以较好地进行控制的,但同时也是控制的重点和难点,必须加强控制力度,而对于外部影响因素,主要是进行及时沟通和联系。 第三章、质量保证措施 一、本工程质量目标 保证合格,争创优良。 二、质量目标内容及保证措施 为确保本工程达到既定的质量目标,我公司抽出精干队伍组成项目经理部,由项目经理部采用一系列措施保证质量目标的实施。通过建立健全各种管理制度来保证质量目标的实现,以确保各种质量活动始终在受控状态下进行。在项目经理部完善的管理制度下,结合本工程的特点及业主的要求,拟在本工程推行如下管理制度: (一)、技术责任制和技术交底制度 1、项目经理部是生产技术的主管部门,从公司抽出一名总工程师作为生产技术的负责人。 2、总工程师负责组织施工组织设计及重大施工方案的会审及最终审批工作,并直接领导工程施工中“新工艺、新技术”的推广和应用。 3、项目经理部技术负责人负责编制施工组织设计、分项施工方案或专项工艺设计。 4、项目经理部负责组织有关部门进行图纸会审,汇总图纸会审中发现的问题,并报业主、监理及设计三方,以求得解决。 5、施工中实行二级技术交底制,第一级交底为公司工程部组织由公司总工程师对项目技术负责人、施工员、质安员及其他施工管理人员的交底,主要涉及施工组织设计中的主要内容、重点工序的施工方法、容易出现的问题及其预防措施;第二级交底为项目经理部技术负责人对作业班组、操作人员的交底,涉及工艺要求、操作要点、质量标准。 6、技术交底必须反复细致地进行,不断总结,以达到工艺技术的不断提高。技术交底保持详细记录。 (二)、工程任务单制度 1、由主管施工员开据任务单给作业班组,书面明确当天生产任务和完成任务的时间、应达到的质量标准。 2、作业班组按任务单的要求完成任务后,施工员检查任务完成是否满足要求,质安员检查其质量是否符合规定,材料员检查材料耗用是否超过定额要求,并交下道工序作业班组验收。 3、作业班组每周凭签认手续完备的工程任务单进行结算。 (三)、工程中间检测、验收制度 1、隐蔽工程实行三级验收制度:班组自检→项目部质安员检验→质安部门检验。 2、采用“新工艺、新技术”的工序检验,必须经总工程师检测合格 后方可报监理工程师检验。 3、严格按设计文件和有关规范、标准要求进行验收、检测,未经验收、检测合格的工序不得放行。 4、经验收、检测合格的工序记录标识“合格”。 5、经验收、检测不合格的工序,在工序发生地挂牌标识“不合格”, 并采取返工或返修措施,直至验收合格才能进入下道工序。 (四)、违反施工规程,发生质量事故报告制度 1、施工技术负责人按有关施工规范、设计及工艺要求指导施工人员进行施工,不得违规指挥。 2、操作人员必须按有关规范、规程要求进行作业,不得野蛮施工。 3、施工管理人员发现操作人员违反施工规范要求,应立即予以制止,并上报项目部技术负责人,督促操作人员立即纠正。对于因违反施工规程、发生质量事故的,视情况严重、损失大小,及时逐级上报公司、监理及业主,并以书面形式记录报告过程。 4、质安员有权制止任何违反施工规程可能发生质量事故的施工。 (五)、定期进行质量改进工作总结制度 1、每周对本工程的施工质量进行一次全面测量及评估,运用统计技术对质量情况进行科学的统计分析,找出主要矛盾。 2、找出主要质量问题及经常出现的质量通病后,由有关部门认真分析研究,找出解决质量通病的办法,采取纠正和预防措施。 (六)、制定更为严格的质量评定标准 为争创优良,我公司将根据本工程的情况,结合现行技术规范、标准,制定我工司内部用于本工程的更为严格的质量标准——工程合格率要求为100%,分项工程优良率为98%。 (七)、材料质量保证措施 1、材料质量保证的依据 ⑴、国家、行业和地方标准、规范、规程和规定; ⑵、工程设计文件及施工图; ⑶、施工合同; ⑷、施工组织设计; ⑸、产品材质证明,检测报告等。 2、设专职材料管理人员,保证责任到人 专职材料员严格控制进场材料的检查、保管和使用。 3、材料进场前的质量控制 ⑴、仔细阅读工程设计文件、施工图、施工组织设计等与工程所用材料有关的文件,熟悉这些文件对材料品种、规格、型号厂家等内容,列出详尽的需用材料计划。 ⑵、认真查阅所有材料的质量标准,及时与厂家做好技术要求和质量标准交底。 4、材料进场的质量控制 ⑴、物、单相符 材料进场时应检查到场材料的实际情况与所要求的品种、规格、型号技术要求、厂家等是否相符,以上内容与产品质量证明书是否相符。 ⑵、进场的原材料、成品、半成品、构配件都必须有质量保证资料(苗木检疫证、合格证等),且必须盖有生产单位或供货单位的红章。 ⑶、及时复验:采用正确的取样方法,明确复验项目;取样频率应正确; ⑷、合格材料、不合格材料、待检材料均应有明显界限和标识,不合格材料应及时清理出场。 ⑸、特殊材料的供应渠道:各种特殊材料要与生产厂家联系确定其具备保证质量、及时供应的条件。并考察其质量管理体系,以及特殊材料的产品认证情况。特殊材料采购时要对供应厂家生产产品进行现场检查、现场见证取样。特殊材料进场必须具有出厂合格证书、出厂检(试)验报告,使用前严格按现行国家标准的规定抽取试样,交由具有相应资质的检测、试验机构进行复试,复试合格后再投入使用。 第四章、人员安排计划   根据招标文件的要求,结合本工程的实际情况及本公司的施工能力来调配和安排劳动力,保证施工计划,所有施工班组均由经验丰富的技术员带班,施工人员均为技术熟练的合同工,班组施工必须服从项目部管理。施工人员进场时必须进行安全技术教育, 一、人员安排计划 本项目拟投入管理人员5人,高峰期8人;施工人员40人,高峰期60人。 二、人员保证措施 (一)、公司投入充足的管理人员,根据项目施工生产的动态需要,及时补充有关管理人员,加强项目管理力量。 (二)、与当地有关劳动管理机构签订长期合同,根据施工需要,合理安排劳动力的配备。 (三)、在综合办公室的统一管理下,掌握和引导项目施工人员思想,做好有关思想工作,提高项目员工的工作积极性,发挥最大的施工效益。 人员安排计划表 单位:人 工种 按工程施工阶段投入劳动力情况 1-10天 10-20天 20-30天 管理人员 5 8 5 绿化工 20 60 40 养护工 20 20 杂工 15 15 15 机修工 2 2 2 水电工 1 1 1 第五章、施工和养护措施 种植施工措施 根据招标文件的要求,结合本工程的实际情况及本公司的施工能力来调配和安排苗木种植,保证施工计划。 一、种植施工计划 种植施工计划表 序号 工期阶段 拟种植苗木名称及数量 1 10—15日 大叶女贞、法桐 2 15—20日 木槿、红叶李、蜀桧 3 20—25日 冷季型草 二、种植工程主要施工办法 (一)、平整场地 1、根据施工现场的土质情况,翻松15cm深,清除有碍植物生长的瓦块、石砾、建筑垃圾等杂物。对于不适合植物生长的板结土、砂石土等劣质土壤进行更换,土壤最好以疏松湿润、排水良好、富含有机质的肥沃冲积土或粘壤土PH5.0-7.0之间较为理想,必须保证植物生长的最小厚度,浅根性乔木90cm,深根性乔木150cm,花坛种植不低于50cm,草坪种植不低于30cm。 2、平整土地要顺地形和周围环境,整成龟背形、斜坡型等,边缘要低于路面或道牙3—5cm,表面平整,无坑洼。 3、平整后撒施基肥。基肥用堆沤蘑菇肥加3%的过磷酸钙和4%的尿素进行堆沤后使用,用量为10kg/m2。施肥后进行一次30cm的深翻,使肥与土充分混匀。 (二)、定点放线 根据施工图比例,将施工图纸中各种树木的位置布局,反映到工程实际场地相应位置的过程,它是保证苗木布局符合设计要求的主要措施。放线定位应忠于设计图纸,图纸与现场条件有冲突时,在征得现场监理工程师的同意的前提下,做适当的调整。 (三)、种植土回填 1、 回填前要选购符合要求的种植土,土壤必须为壤土类,粘土类和沙土类必须改良达到壤土的颗粒组成标准。种植土层必须与地下土层连接,以保持土壤的毛细管上下贯通,保持水分、空气的上下连贯。土质要适合植物生长,不含石块、碎碴等废弃物的粘性土。 2、回填时,要考虑土壤的自然沉实,填土高度必须高出设计要求标高,一般为填土深度的1/8~1/10。 (四)、挖种植穴 1、种植穴、槽挖掘前,应向有关单位了解地下管线和隐蔽物埋设情况。遇有障碍物影响株距时,应及时与甲方和设计单位取得联系,进行适当调整。 2、挖种植穴、槽的大小,应根据苗木根系、土球直径和土壤情况而定。穴、槽必须垂直下挖,上口下底相等。带土球的苗木种植穴,应该比土球大20cm,裸根苗应陔保证根系的充分舒展,穴深应该比土球深15cm。 乔木种植穴形状以正方形或圆柱形为主,种植穴的几何中心点即为定点放线位置。挖树穴规格要适当,挖出的表土与底土分开堆放于穴边,穴的上下口应一致,在斜坡上挖穴应整成一个小平台,然后在平台上挖穴,挖穴的深度应从坡下口开始计算。在新填土方处挖穴,应将穴底适当踩实、土质不好的应加大穴的规格。挖树穴要正确,必须是坑壁垂直形,且要比根系球大出30cm以上,并要加上20cm厚的有机肥,再覆以一薄层园土后种植,使苗木今后生长强壮,克服土壤贫瘠的缺点。 对于花坛、绿篱种植穴,按设计要求确定植穴形状,绿篱以带状为主,穴宽度不大于30cm,深度不小于3cm;花坛则以几何图案为主,植穴深度不小于30cm。 (五)、施基肥 挖植穴完毕后,将有机肥撒于穴边及种植绿地上,以改良土壤结构,同时增施迟效性氮磷钾复合肥以增加土壤肥力。 (六)、苗木选购 1、观叶植物,叶色应鲜艳,叶簇丰满,无枯枝,无病虫害。 2、规则式种植的乔灌木,同一品种必须规格统一;丛植或群植的乔灌木应该高低错落有致。 3、草皮应该长势良好,成熟致密,尺寸一致,无杂草虫害。 (七)、起苗及运输 按设计要求,充分理解设计意图、设计效果。除特殊树形和设计要求外,均要采用生长健壮、分枝多且均匀、冠幅丰满、无病虫害、无老化等非正常状况的苗木;以苗木大小确定土球规格,普通苗木土球直径=2×树地径周长+树直径,大苗土球应加大,根据不同情况土球是胸径的7-10倍。挖出符合规格的泥土后,用草绳或编织袋按要求包好。苗木装卸车时应轻吊、轻放,不得损伤苗木和土球而影响植物存活。在运输过程中,必须采取足够措施,保证树身、树形、重要观赏部位的枝条和着尘点不被损坏,土球完整结实;装运竹类时,不得损伤竹竽与竹鞭之间的着尘点和鞭芽。灌木及花草应分层放置,以防断枝、烂叶而影响景观。对于运抵现场后而不能立即种植的植物应放在阴凉处,必要时作假植处理,并浇足充分的水分,确保植物成活。 (八)、苗木种植 种植顺序:按先种大树、再种灌木,最后铺草的程序进行栽植。 1、种植质量 规则式种植应保持对称平衡,行道树或行列种植树木应在一条线上,相邻植株规格应合理搭配,高度、干径、树形近似,种植的树木应保持直立,不得倾斜,应注意观赏面的合理朝向。 种植绿篱的株行距应均匀。树形丰满的一面应向外,按苗木高度、树干大小搭配均匀。在苗圃修剪成型的绿篱,种植时应按造型拼栽,深浅一致。 种植带土球树木时,不易腐烂的包装物必须拆除。 珍贵树种应采取树冠喷雾、树干保湿和树根喷布生根激素等措施。 种植时,根系必须舒展,填土应分层踏实,种植深度应与原种植线一致。竹类可比原种植线深5—10cm。 2、乔木、灌木种植 种植要求:种植时应严格按照设计要求核对苗木品种、规格及种植位置。将基本肥、复合肥与种植土充分混合,再将树木放入树穴内,应注意观赏面的合理朝向。随即填入肥泥混合土,约每填20cm松土压实一次,覆土深度比泥头高出3-5cm。 苗木修剪:在种植前,为减少树木体内水分蒸发,保持水分代谢平衡,使新种树木迅速成活和恢复生长,必须及时修剪部分枝叶,修剪时应遵循各种树木自然形态的特点,修剪整型的花坛和绿篱灌木,严禁使用单干无分枝苗;竹子、棕竹等丛生类植物须有较多分枝,冠幅丰满。在保持树冠基本形态下,剪去阴枝、病弱枝、徒长枝、重叠或过密的枝条,适当剪摘部分树叶。 大树种植:需用吊机等机械种植,并要求专人负责指挥,且注意施工安全,种植完毕,应设支柱固定。支柱应牢固,绑扎树木处应夹垫物,绑扎后的树干应保持直立,以稳定树木原有的树姿。 树木置入种植穴前,应先检查种植穴大小及深度,不符合根系要求时,应修整种植穴。 种植裸根树木时,应将种植穴底填上呈半圆土堆,置入树木填土至1/3时,应轻提树干使根系舒展,并充分接触土壤,随填土分层踏实。 带土球树木必须踏实穴底上层,而后置入种植穴,填上踏实。 假山或岩缝间种植,应在种植土中掺入苔鲜、泥炭等保湿透气材料。 3、落叶乔木在非种植季节种植 应根据不同情况分别采取以下技术措施: 苗木必须提前采取疏枝、环状断根或在适宜季节起苗用容器假植等处理。 苗木应进行修剪,剪除部分侧枝,保留的侧枝也应疏剪或短截,并应保留原树冠的三分之—,同时必须加大土球体积。 可摘叶的应摘去部分叶片,但不得害幼芽。 夏季可搭栅遮荫、树冠喷雾、树干保湿,保持空气湿润;冬季应防风防寒。 4、树木种植后浇水、支撑固定应符合下列规定: 淋定根水:新植树木无论何种天气,均应在栽植完成后当日浇透第一遍定根水,以后应根据当地情况及时补水。淋定根水时,水压不宜过大,避免直接冲刷土球造成根系露。可采用多次浇少量水,直至土球及土壤吸足水分,并适量喷洒树干及树叶,一般每天浇一次水。 种植后应在略大于种植穴直径的周围,浅挖一圆形保水圈,以直径60-80cm为宜,灌木以40-60cm为宜,深度为3-5cm为佳。堰应筑实不得漏水。坡地可采用鱼鳞穴式种植。 干旱季节时,应增加浇水次数。干热风季节,应对新发芽放叶的树冠喷雾,宜在上午10时前和下午15时后进行。 浇水时应防止因水流过急冲刷裸露根系或冲毁围堰,造成跑漏水。浇水后出现土壤沉陷,致使树木倾斜时,应及时扶正、培土。 浇水渗下后,应及时用围堰土封树穴。再筑堰时,不得损伤根系。 5、草坪栽植: 采用铺设法栽植草坪,即把成块带土的草皮铺满地面;草皮块铺均为满铺不留缝(间隙不超过0.5cm),并随时采用木板拍实,要求草坪和草块,草块与地面紧密相连。 草皮和灌木、建筑物交界处及树木蓄水圈的草皮铺贴必须成直线(或弧线)整齐(圆滑);草皮边缘到树身距离为20cm。铺草时应施底肥,杀除杂草及害虫。 养护措施 一、养护管理质量目标 (一)、乔木:生长良好,符合植物生长规律,成活率达98%以上,按设计要求或自然树形修剪,基本无病虫害。 (二)、灌木:生长旺盛,花灌木开花较整齐,脚叶整齐,植物配置按设计要求,层次丰富,色彩搭配合理,无病虫害。 (三)、绿篱:按设计要求进行修剪,高度、宽度适当,平整一致,生长良好,无病虫害。 (四)、草坪:生长良好,开花整齐,植物覆盖率高,无黄土裸露。 (五)、花卉配置按设计要求,色彩搭配美观大方,色块效果好,与周围植物配置相协调,无病虫害。 二、养护管理技术方案 俗话说“三分种、七分养”要达到较好的绿化效果,关键在于后期的养护,我公司将投入专业养护队伍进行本工程的后期养护,使绿化在短期内能达到良好的景观效果。 (一) 、草坪养护措施 种植施工完成后,一般经过1~2 周的养护就可长成丰满的草坪。草坪长成后,还要进行经常性的养护管理,才能保证草坪景观长久地持续下去。草坪的养护管理工作主要包括:灌水、施肥、修剪、除杂草等环节。 1、灌溉 灌溉可能改善草坪生育环境,补充草坪植物的水份,是草坪正常生育的保证。鉴于草坪生长季节内,草坪与环境处于不断变化之中,水又是协调土壤肥力和改善小气候的中心环节,浇灌不能按某个固定的模式实施。 (1)灌水时间 生长季节,根据不同时期的降水量及不同的草种适时灌水是极为重要的。一般可分为三个时期: ①返青到雨季前。这一阶段气温高,蒸腾量大,需水量大,是一年中最关键的灌水时期,根据土壤保水性能的强弱及雨季来临的时期可灌水2~4 次。 ②雨季基本停止灌水。这一时期空气湿度较大,草的蒸腾量下降,而土壤含水量已提高到足以满足草坪生长需要的水平。 ③雨季后至枯黄前这一时期降水量少,蒸发量较大,而草坪仍处于生命活动较旺盛阶段,与前两个时期相比,这一阶段草坪需水量显著提高,如不能及时灌水,不但影响草坪生长,还会引起提前枯黄进入休眠。在这一阶段,可根据情况灌水4~5 次。 ④一天之中,何时实施灌溉为好,首先要看怎样灌溉。理论上讲,只要灌溉的量小于同期土壤的渗透能力,一天中任何时候都能灌溉。其次得看灌溉方式。如果应用间歇喷雾或间歇喷灌(雾化度较高),顶着太阳灌溉最好。不仅能补充水分,而且能明显地改善小气候,有利于蒸腾作用、气体交换和光合作用等,有助于协调土壤水、气、肥、热,有利于根系及地下部营养器官的扩展,同时可以带动整个植株物质的转运贮存,调整呼吸,促进草坪的繁茂。若用浇灌、温灌等,需看 季节,早春、晚秋均以中午前后为好,其余则以晨昏为多。 (2)灌水量 每次灌水量应根据土质、生长期、草种等因素而确定。一般草坪生长季节的干旱期内,每周约需补水20~40mm;旺盛生长的草坪在炎热和严重干旱的情况下,每周需补水50~6 0mm 或更多。通常,不论何种灌溉方式,都应多灌溉几次,每次水量少些,最大到地面刚刚发生径流为度。 2、施肥 为保持草坪叶色嫩绿、生长繁密,必须施肥。草坪植物主要进行叶片生长,并无开花结果的要求,所以氮肥更为重要,施氮肥后的反应也最明显。在建造草坪时应施基肥,草坪建成后在生长季需施追肥。寒季型草种的追肥时间最好在早春和秋季。第一次在返青后,可起促进生长的作用;第二次在仲春。天气转热后,应停止追肥。秋季施肥可于9、10 月进行。暖季型草种的施肥时间是晚春。在生长季每月或2 个月应追一次肥。这样可增加枝叶密度,提高耐踩性。最后一次施 肥不能晚于8 月中旬。 3、修剪 修剪是草坪养护的重点,而且是费工最多的工作。修剪能控制草坪的高度,促进分蘖,增加叶片密度,抑制杂草生长,使草坪平整美观。一般的草坪一年最少修剪4~5 次,修剪的次数与修剪的高度是两个相关的因素。修剪时的高度要求越低,修剪次数就越多。草的叶片密度与覆盖也随修剪次数的增加而增加。应该注意根据草的剪留高度进行有规律的修剪,当草达到规定高度的1.5 倍时就要修剪,最高不得超过规定高度的2 倍。 4、除杂草 杂草的入侵会严重影响草坪的质量,使草坪失去均匀、整齐的外观,同时杂草与目的草争水、争肥、争阳光,从而使目的草的生长逐渐衰弱,因而除杂草是草坪养护管理中必不可少的一环。防、除杂草的最根本方法是合理的水肥管理,促进目的草的生长势,增强与杂草的竞争能力、并通过多次修剪,抑制杂草的发生。一旦发生杂草侵害,除用人工“挑除”外,还可用化学除草剂,如用2.4 一D 类杀死双子叶杂草;用西马津、扑草净、敌草隆等起封闭土壤,抑制杂草的萌发或杀死刚萌发的杂草;用灭生性除草剂草甘磷、百草枯等作草坪建造前或草坪更新时防除杂草。除草剂的使用比较复杂,效果好坏随很多因素而变,使用不当会造成很大的损失,因此使用前应慎重作试验和准备,使用的浓度、工具应专人负责。 5、通气 即在草坪上扎孔打洞,目的是改善根系通气状况,调节土壤水分含量,有利于提高施肥效果。这项工作对提高草坪质量起到不可忽视的作用。一般要求50 穴/平方米,穴间距1 5cm×5cm,穴径1.5~3.5cm,穴深8cm 左右,可用中空铁钎人工扎孔,亦可采用草坪打孔机(恢复根系通气性机)施行。草坪承受过较大负荷或经常受负荷的作用,土壤板结,可采用草坪垂直修剪机,用铣也挖出宽1.5~2.0cm、间距为25cm、深约1 8cm 的沟,在沟内填入多孔材料(如海绵土),把挖出的泥土翻过来,并把剩余泥土运走,施用高效肥料,以至补播草籽,加强肥水管理,草坪能很快生长复壮。 (二)、灌木与绿篱养护措施 1、除杂草 对未郁闭的绿篱每月松土除杂草1次,已郁闭绿篱发现寄生藤必须马上清除,并入袋销毁,养护面松土除杂草1 次,为防止杂草长入,每季度修边1次,修边宽度30cm,修边一定要整齐,有美感。 2、修边整形 保持设计要求的高度,上面平整、边角整齐、线条流畅,新梢10cm以上即须修剪,根据景观要求、品种特性,可进行强修剪和轻修剪。(强修剪一般于植物萌动前进行,一定范围内统一高度、形状。轻修剪保持新梢在10cm以内。) 施肥:每月追复合肥1次,结合雨天进行,每年根据其长势和覆盖率情况适当施基肥1—2次,基肥0.5—1kg/m2,复合肥0.1—0.15kg/m2,施肥方法以撒施为主。 3、补植 对因市政维修工程、交通事故等原因造成的缺株出现绿篱断层,须及时补,尽量用盆苗以尽快封行。 4、淋水 一般2—3天淋水1次,补植后一星期内每天淋水1 次,施肥和补植需加强淋水。 (三)、乔木养护管理 1、修剪 主要修萌枝、内膛枝、下垂枝、干枯枝、侧缘线及下缘线高控制在1.8—2.5m以内,开花乔木应在花后进行,乔木整形要与周围环境协调,保持树冠完整,按树种冠形修枝整形,去弱留强,去强助弱适当疏冠通风,保持无枯枝,以增强园林美化效果。不定期不定时对主干剥芽,减少树冠生长。 2、施肥 根据植物需要,一般在发芽、开花、结果前后施肥。常用有机肥:粪渣、木糠、蘑菇渣、鸡屎干、猪屎干、花生麸作基肥用。施肥时间在落叶后,发芽前进行。佛山地区在11月—1月份进行。常用无机肥:尿素、硫酸铵、颗料肥、磷酸二氢钾可作追肥用,施肥发芽后落叶前进行。使用有机肥用量:一般一年三次,粉碎施放。有粪渣、蘑菇渣、木糠等作基肥,用量50—100斤/株。花生麸水0.5斤/株。使用无机肥用量要根据含氮量和树木大小适合量合理使用,一般浓度0.2—0.5%,乔木淋50斤/株,灌木25斤/株,撒放或开水使用。施放方法:沟施在树冠边缘滴水线开沟,半圆形沟,深度40cm,宽度30—40cm。水施把无机肥溶于水,淋根部或喷叶面。 3、补植 死亡的树木,应及时清走,补回与原树种种类相同、规格基本一致的植株,并加强管理。 4、防风 加固护构桩或支架,台风后立即扶树、护树、清理短枝、落叶。加扩树桩(板)和绑带:对加护树桩、护树板受到损坏或歪斜须及时进行扶正、加固或更换,同时每年将护树绑带放松1~2次,以防小橡皮带嵌入树皮内。 5、松土、整理养护穴 新植乔木(1~3年)及棕榈科植物保留淋水窝,每年进行1~2次松土、培土,3年以上乔木根已扎深可不保留淋水窝(棕榈科植物除外)。 2、 淋水 新种乔木及时施肥时,要保证足够的水分。新补植乔木,淋好定根水后,1周内每天淋水:一般乔木3~5天淋水一次。 (四)、大树移植养护措施 1、支撑树干 刚栽上的大树特别容易歪倒,要设立支架,把树牢固地支撑起来,确保大树不会歪斜。考虑到本工程地势空旷、风力较大,所以必须采用有效的固定措施。具体措施:采用“十”字扁担桩与三角支撑相结合,浪风绳用6.5MM 钢丝绳,花兰螺丝索紧,固定在角铁桩上,角铁桩打入地内1.2M 处,三角支撑点在树林2/3 处,扁担桩可用来防止苗木下沉移位。三角支撑可有效地防止树身过度晃动以免根须拉断。 2、浇水 养护期中,要注意浇水。在夏天,要多对地面和树冠喷洒清水,增加环境湿度,降低蒸腾作用。 3、施肥 移植后第一年秋天,就应当施一次追肥。第二年早春和秋季,也至少要施肥2~3 次。 4、生长素处理 为了促进根系生长,可在浇灌的水中加入0.02%的生长素,使根系提早生长健全。 5、包裹树干 为了保持树干的湿度,减少树皮蒸腾的水分,要对树干进行包裹。盛夏,为降低蒸腾量,也可在树冠周围搭荫棚或挂草帘。裹干时可用漫湿的草绳从树基往上密密地缠绕树干,一直缠裹到主干顶部。接着,再将调制的粘土泥浆厚厚地糊满草绳子裹着的树干。以后,可经常用喷雾器为树干喷水保湿。 6、防冻伤

此文档下载收益归作者所有

下载文档
你可能关注的文档
收起
展开
