温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
嘉兴
XXXX
热电
有限公司
厂房
基础
工程施工
组织设计
嘉兴XXXX热电有限公司主厂房、炉基础工程施工组织设计

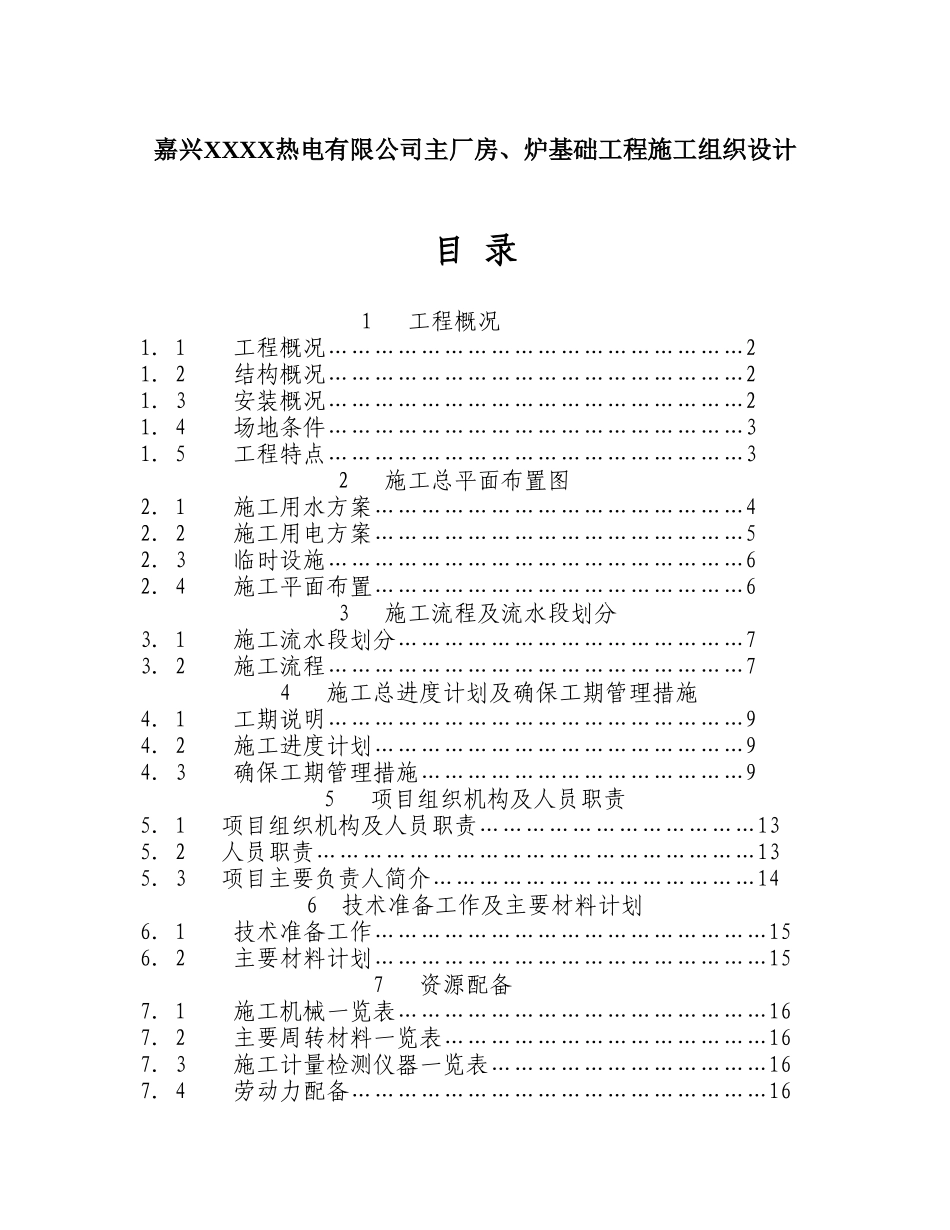

目 录
1 工程概况
1.1 工程概况………………………………………………2
1.2 结构概况………………………………………………2
1.3 安装概况………………………………………………2
1.4 场地条件………………………………………………3
1.5 工程特点………………………………………………3
2 施工总平面布置图
2.1 施工用水方案…………………………………………4
2.2 施工用电方案…………………………………………5
2.3 临时设施………………………………………………6
2.4 施工平面布置…………………………………………6
3 施工流程及流水段划分
3.1 施工流水段划分………………………………………7
3.2 施工流程………………………………………………7
4 施工总进度计划及确保工期管理措施
4.1 工期说明………………………………………………9
4.2 施工进度计划…………………………………………9
4.3 确保工期管理措施……………………………………9
5 项目组织机构及人员职责
5.1 项目组织机构及人员职责………………………………13
5.2 人员职责…………………………………………………13
5.3 项目主要负责人简介……………………………………14
6 技术准备工作及主要材料计划
6.1 技术准备工作……………………………………………15
6.2 主要材料计划……………………………………………15
7 资源配备
7.1 施工机械一览表…………………………………………16
7.2 主要周转材料一览表……………………………………16
7.3 施工计量检测仪器一览表………………………………16
7.4 劳动力配备………………………………………………16

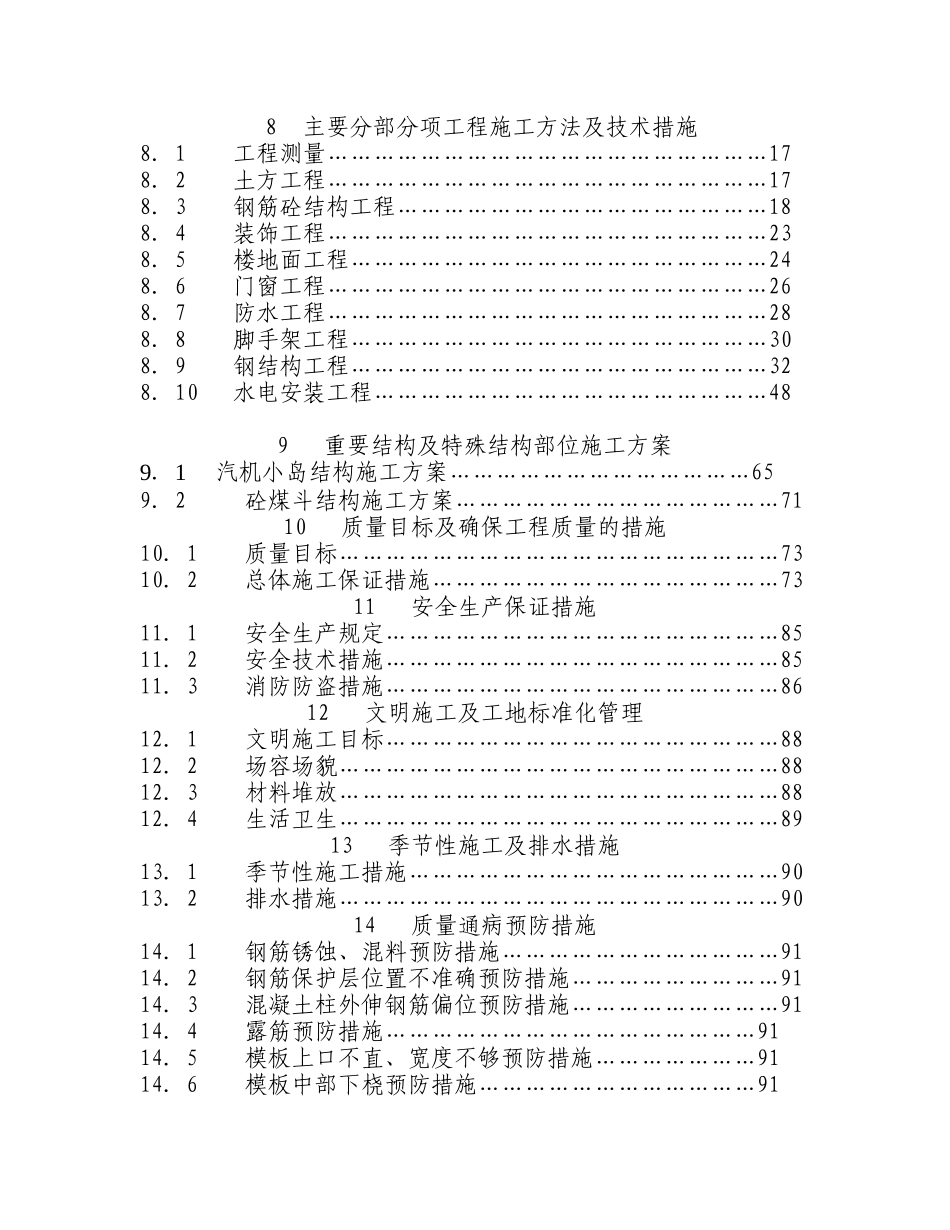

8 主要分部分项工程施工方法及技术措施
8.1 工程测量…………………………………………………17
8.2 土方工程…………………………………………………17
8.3 钢筋砼结构工程…………………………………………18
8.4 装饰工程…………………………………………………23
8.5 楼地面工程………………………………………………24
8.6 门窗工程…………………………………………………26
8.7 防水工程…………………………………………………28
8.8 脚手架工程………………………………………………30
8.9 钢结构工程………………………………………………32
8.10 水电安装工程……………………………………………48
9 重要结构及特殊结构部位施工方案
9.1 汽机小岛结构施工方案…………………………………65
9.2 砼煤斗结构施工方案……………………………………71
10 质量目标及确保工程质量的措施
10.1 质量目标…………………………………………………73
10.2 总体施工保证措施………………………………………73
11 安全生产保证措施
11.1 安全生产规定……………………………………………85
11.2 安全技术措施……………………………………………85
11.3 消防防盗措施……………………………………………86
12 文明施工及工地标准化管理
12.1 文明施工目标……………………………………………88
12.2 场容场貌…………………………………………………88
12.3 材料堆放…………………………………………………88
12.4 生活卫生…………………………………………………89
13 季节性施工及排水措施
13.1 季节性施工措施…………………………………………90
13.2 排水措施…………………………………………………90

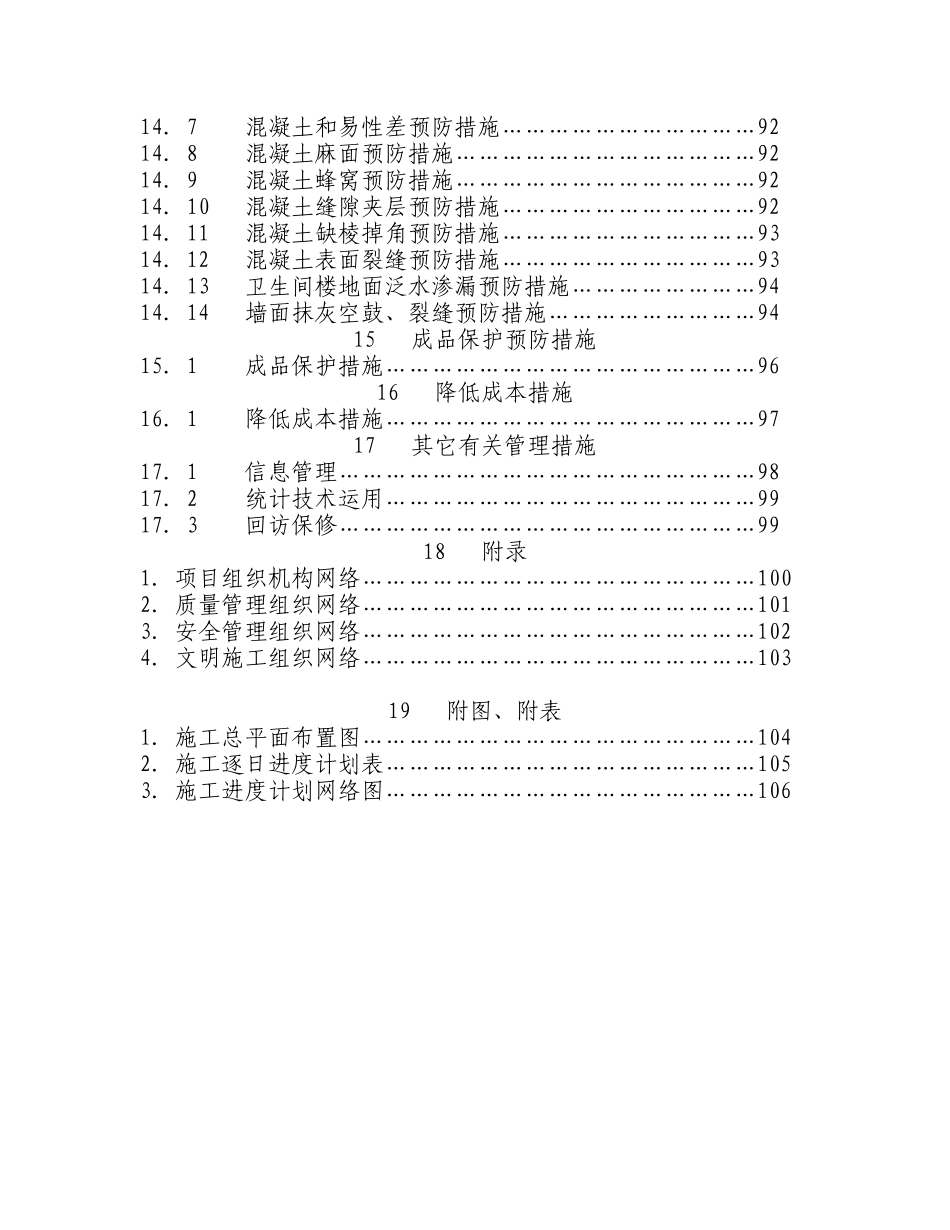

14 质量通病预防措施
14.1 钢筋锈蚀、混料预防措施………………………………91
14.2 钢筋保护层位置不准确预防措施………………………91
14.3 混凝土柱外伸钢筋偏位预防措施………………………91
14.4 露筋预防措施…………………………………………91
14.5 模板上口不直、宽度不够预防措施…………………91
14.6 模板中部下桡预防措施………………………………91
14.7 混凝土和易性差预防措施……………………………92
14.8 混凝土麻面预防措施…………………………………92
14.9 混凝土蜂窝预防措施…………………………………92
14.10 混凝土缝隙夹层预防措施……………………………92
14.11 混凝土缺棱掉角预防措施……………………………93
14.12 混凝土表面裂缝预防措施……………………………93
14.13 卫生间楼地面泛水渗漏预防措施……………………94
14.14 墙面抹灰空鼓、裂缝预防措施………………………94
15 成品保护预防措施
15.1 成品保护措施…………………………………………96
16 降低成本措施
16.1 降低成本措施…………………………………………97
17 其它有关管理措施
17.1 信息管理………………………………………………98
17.2 统计技术运用…………………………………………99
17.3 回访保修………………………………………………99
18 附录
1.项目组织机构网络……………………………………………100
2.质量管理组织网络……………………………………………101
3.安全管理组织网络……………………………………………102
4.文明施工组织网络……………………………………………103
19 附图、附表
1.施工总平面布置图……………………………………………104
2.施工逐日进度计划表…………………………………………105
3.施工进度计划网络图…………………………………………106
编制说明
1、本施工组织设计结合了我公司承建的同类热电厂工程的施工经验以及我公司内部的《质量手册》和《质量管理标准工作程序》、企业内部有关标准、工法等编制。
2、本施工组织设计根据厂方提供的招标文件及施工现场情况进行编制,侧重于施工方法及施工机械的选择和控制以及质量、进度等方面的管理,对电厂工程的重点部位的施工编制了专门的施工方案。
1 工程概况
1.1 工程简介
嘉兴协鑫环保热电有限公司在浙江省嘉兴市秀州工业区洪业路南侧,似建规模为4×75t/h循环硫化床+2×C15抽凝机组+1×B6背压汽轮机组,首期为两台帛凝机组及两台循环硫化床锅炉,由国家电力公司华东电力设计院设计,预订2005年初竣工交付验收。
目前已具备施工条件,桩基工程已基本完成。本工程质量标准为优良并达标投产。
1.2 结构概况
1.2.1 主厂房
主厂房采用三列式布置,横向由汽机房,除氧煤仓间及锅炉房组成。汽机房和除氧煤仓间组成框架——排架体系,汽机房为排架结构,设20t行车,屋面采用实腹式钢屋架彩钢板屋面板,除氧煤仓间为钢筋砼框架结构。主厂房围护结构除扩建端外,均采用多孔砖封闭,扩建端山墙运转层以下用多孔砖封闭,运转层以上采用钢支承体系挂轻质压型钢板封闭。锅炉房结构为现浇钢筋砼结构。主厂房基础及汽机基础均为桩基承台,桩基一般采用φ500先张法预应力砼管桩,长约15m。
1.3 安装概况
1.3.1采暖通风:主厂房通风装置。
1.3.2电气照明:工作照明采用动力和照明网络共用的三相四线制中性点直接接地系统,正常照明网络电压为交流380/220V,厂房检修照明电压为12V,事故照明由交直流自动切换系统提供电源。
1.3.3防雷接地:主厂房屋顶及升压站变压器旁设有独立的避雷针和避雷带,避雷针、避雷带和保扩电气设备的避雷器以及电器设备外壳与地接地网有可靠的电气连接。
1.4 场地条件
1.4.1地质条件
本工程场地属于长江三角洲地区,土层分布均匀平坦,场地地震裂度为Ⅵ度,地下水对砼无侵蚀性。
1.4.2 现场运输条件
本工程位于秀州工业园区,区内交通比较便捷,道路呈方格网布置,同时与城市主干道相连,可谓四通八达。
1.4.3水电通讯供应
施工用水、用电及通讯设施均由业主负责引至施工现场。考虑嘉兴地区用电紧张,拟进入现场后自备一台300KW的柴油发电机来满足施工生产的正常用电。
1.5 工程特点
1.5.1 主厂房层高较高,结构较复杂且施工难度大,尤其是汽机小岛结构较复杂,预埋件、预留孔、预埋套管等位置要求十分精确,必须满足安装的要求精度,否则会造成很大的麻烦。
1.5.2主体结构中柱、梁、板及挑出平台配合安装的预理件、预埋套管及预留洞要求位置准确,更不能遗漏,施工时要结合框架模板图、结构施工图、预埋件、预留洞图才能看清不致于遗漏。
1.5.3本工程中安装工程量较大,安装技术要求高,很大程度上要求与土建施工穿插进行,土建与安装互创施工条件。
2 施工总平面布置
见附图。
2.1 施工用水方案
2.1.1 施工用水量计算:
2.1.1.1
Q1×N1×K2
q1=K1×∑
8×3600×T1×T
施工用水量较大的工序有:浇砼、砌砖、抹灰。
每班预计浇砼100m3,砌砖20m3,抹灰50m2
T1=1d,T=2,K1=1.10,K2=1.5
100×2000+20×200+50×30
q1=1.10× ×1.5 = 5.88L/S
8×3600×1×2
2.1.1.2 机械用水量q2不予考虑。
P1×N3×K4
2.1.1.3 生活用水量q3= ,P1取100人,N3=4,K4取1.3
8×3600
则q3=0.18L/S
2.1.1.4 消防用水量取q4=10L/S 由于q1+ q3=6.06<q4=10 取Q=10L/S
2.1.2 管径选择
4Q 4×10
D = =
π×V ×1000 3.14×2.0×1000
= 0.0798(m)
2.1.3 现场供水总管采用φ75水管,在总管上接φ50水管环形布置作为主厂房施工用水管,并在周边每隔30-50m设一个φ25供水阀门。施工用水平面布置图见附图。
2.2 施工用电方案
2.2.1 主要用电设备一览表
序号
名 称
规 格 型 号
数量
功率(KW)
1
塔式起重机
QTZ-40
2台
2¡44
2
搅拌机
JZ350
1台
11
3
砼搅拌站
1座
30
4
砼泵车
1台
75
5
钢筋弯曲机
PW-32
1台
5
6
钢筋切断机
GQ40B
1台
5
7
钢筋对焊机
UN1-100
1台
100KVA
8
圆盘锯
MJ104
1台
5
9
木工平刨机
MB513
1台
3
电焊机
BX3-300-2
1台
22KVA
AX5-500
1台
12KVA
11
电动夯
1台
7.5
12
高频振动器
ZX-50
6台
6×1.5
13
卷扬机
1台
7.5
14
砂轮切割机
1台
3
15
镝灯
2台
2×3
16
轻型井点
3套
3×7.5
2.2.2 总用电量计算
P总=1.10×(0.6×ΣP1/COSψ+0.4×ΣP2)
ΣP1=277.5 ΣP2=134
则P总=303.16 (KVA)
因此现场业主提供用电容量为315KVA用电容量才能满足施工需要。考虑嘉兴地区用电紧张,可能经常会出现断电拉闸现象,拟在现场配备一台300KW的柴油发电机以备用,保证施工生产的正常运行。
2.3 临时设施
临时设施一览表
序号
名 称
单 位
数量
备 注
1
办公室、会议室
M2
96
活动板房
2
职工宿舍
M2
300
活动板房
3
食堂
M2
96
板房
4
五金仓库
m2
20
板房
5
工具仓库
m2
15
6
木工棚
m2
60
7
钢筋棚
m2
40
8
警卫室
m2
15
9
工地值班室
M2
15
10
厕所
m2
20
2.3.1 下水管道布设:
厕所污水经化粪池处理后,排入城市污水管网;食堂和一一般生活污水等,直接排入排水沟,流入城市污水管网;工地地面雨水及保养水,沿现场施工道路旁排水沟排入泥桨沉淀池再排入城市雨水管网。
2.3.2 施工道路:
沿建筑物四周布置一条环形道路。路基利用永久性道路路基,路基表面做砼简易面层作为施工临时道路。
2.4 施工平面布置
为保证高跨施工时垂直运输和提高工效,同时兼顾到锅炉房的施工,将两台QTZ-40塔吊分别布置在主厂房B、C跨的固定端和扩建端;搅拦站布置在业主指定区域,并让开厂区主道路,采用砼泵压送砼。上料立管布置在具体详见施工平面布置图。
3 施工流程及流水段划分
3.1 施工流水段划分
根据工程特点,可将主厂房的汽机房,除氧煤仓间分别作为一个施工段,即A段、B段,将锅炉房作为一个施工段即C段。基础施工时可将A、B、C三段组织流水施工。同时注意在进行基础施工的同时,一些埋深较深的基础如一次风机、二次风机及给水泵基础必须同步进行,这样便于尽快进行基础土方回填,避免重复用工,同时也为下道工序的进行创造了条件。
3.2 施工流程
3.2.1 基础工程
坐标网交接 → 定位 → 设置龙门桩、板 → 轴线、标高交监理复验 → 放灰线 → 土方开挖 → 二次放线 → 桩位验收 → 浇砼垫层 → 破桩头、焊接桩头搭接钢筋 → 放承台线→ 承台支模 → 隐蔽验收 → 浇基础砼 → 深设备基础施工 → 回填
3.2.2 主体结构
投点放线 → 复核 → 施工缝处理 → 柱墙扎筋、预留、预埋 → 验收 → 柱墙封模 → 砼浇筑 → 梁板支模、施工缝处理 → 梁、板扎筋、预埋、预留 → 验收 → 砼浇筑 →养护
3.2.4 装饰工程
3.2.4.1 内装饰:
基层处理 → 贴灰饼冲筋 → 立门窗框 → 各类管道水平支管安装 → 墙面抹灰 → 管道试压 → 墙面喷涂、贴面 → 吊顶 → 地面清理 → 做地坪、地面装饰(如防水层、贴石材等)→ 安门窗扇 → 调试 → 清理 → 交工
3.2.4.1 外装饰:
基层处理 → 放线 → 抹灰 → 面砖粘贴 → 修整
4 施工总进度计划及确保工期管理措施
4.1 工期说明
4.1.1 为达到业主于2005年初竣工验收并投产运营的目标,我公司计划在两个月即75天内完成主厂房主体结构施工,在具备条件的情况下,在25天内完成锅炉房±0.000米以上结构施工,并且在主厂房主体结构封顶后三个半月内完成所有室内外装饰装修工程、地下设施设备基础、电缆沟、水沟等配套工程,保证总工期控制在180天内。
4.1.2 为实现本工程对工期的要求,必须做到材料供应及时,劳动力及机械设备能充分满足,并处理好土建与安装的协调关系,土建与安装施工互创条件,在安装各阶段,土建服从安装需求作适当调整。合理组织流水施工,充分利用时间和空间,在施工全过程中以安全为准则,质量为前提,进度为主线,保证各项计划圆满完成。
4.2 施工进度计划
施工进度计划见附表:
4.3 确保工期管理措施
4.3.1 施工管理、组织保证措施
4.3.1.1 公司对本工程施工进度、物资、劳动力、资金和设备进行调度和平衡,解决施工中的各类矛盾和问题,确保工程顺利进行。
4.3.1.2 为加快施工进度,组织模板,周转材料的超常规投入,同时按工程提供的材料计划表,成品半成品计划表提前做好预定货和现场制作准备工作,便于工程的顺利进行。
4.3.1.3 充分利用我公司的机械设备优势,砼搅拌站、泵车、木工机械、钢筋加工机械、垂直运输机械等视工程进度需要,可随时调运至现场,从而提高机械化作业程度,并定期专人检修保养,保证正常运转,为加快工程进度作有力的保证。
4.3.1.4 编制周进度计划和月进度计划,并明确安排各专业工种的穿插起始时间,场地和空间,从而做到以周保月,以月保阶段控制点,以各控制点保总进度。
4.3.1.5 优化组合,合理安排劳动力。主体结构阶段集中以木工和钢筋工为主,进入装修阶段调整瓦工,辅助工、油漆工为主。
4.3.1.6 严格按任务单管理,确保各个节点工序的按时或提前完成。
4.3.1.7 建立每周例会制度,认真检查进度计划完成情况,及时解决施工中出现的问题,根据检查落实情况,调整实施进度计划并做好调度。
4.3.1.8 编制网络计划,找出关键线路的关键工序,如结构施工中做好钢筋、模板,砼三者之间的紧凑搭接,确保关键线路和工序的按期完成。
4.1.3.9 加强施工组织管理,使各分部分项工序以最大限度合理搭接,保证施工流水段能按计划正常运转。
4.3.1.10 加强质量管理,减少返工现象。
4.3.1.11 科学组织用工,避免窝工现象。
4.3.1.12 充分利用现场条件尽可能让结构、安装、装饰三者立体交叉作业以缩短工程施工总工期。
4.3.1.13 及时按照停电、停水通知事先做好其它工作安排。
4.3.1.15 实行工人工资与产量、质量挂钩,每天工作量落实到班组到个人,凭施工员签证的“任务通知单”兑现工资,重奖重罚及开展重点工程立功竞赛活动。调动职工积极性,加班加点,保证工程质量,按计划实施。
4.1.3.16 根据工程进度需要,实行二班制连续作业,确保施工总工期或提前竣工。
4.3.2 技术保证措施
4.3.2.1 充分发挥我公司施工技术水平,运用先进的施工技术,测量技术,模板施工技术等,依靠技术领先确保工程施工的顺利、快速进行。
4.3.2.2 编制详细的施工网络计划,根据设计图纸的现场条件以及建设单位对节点完成要求,从施工流程搭接安排上进行优化。
4.3.2.3 进行多方案比较,优化施工方案,积极 选用建设部推广的十项新技术、新材料,以技术先行为指导思想,向技术要效率,保证工期的顺利完成。
4.3.2.4 找出施工过程中的特殊及关键工序,落实合理有效的施工方法和措施,着重投入机械设备和劳动力,安排好每一个阶段的施工流程。
4.3.2.5 建立及完善质量保证体系,将工程质量落实到每个施工管理人员和操作人员,加强分部分项工程施工前的技术交底,特别是特殊关键工序,并在施工过程中监督控制,做到一次成优,并加强成品的保护,从而来提高工作效率,保证工期。
4.3.3 劳动力保证措施
4.3.3.1 根据进度计划,预算用工以及项目部任务单,配足所需的劳动力,并依据工程进度需要,及时调整劳动力,配备两班制作业,以确保施工进度。
4.3.4 材料和机械设备保证措施
4.3.4.1 充分利用我公司机械设备的优势配备数量足够,性能先进的机械设备,提高机械化作业程度,最大限度的发挥机械作业效率,为加快进度作有力的保证。
4.3.4.2 根据施工进度,编制材料供应计划,及时组织材料采购进场,以满足生产需要。
4.3.4.3 确保材料供应质量,避免退货处理,影响工程工期。
5 项目组织机构人员职责
5.1 项目组织机构 见附录
5.2 人员职责
5.2.1 项目经理——负责监督、协调现场、施工、供应、财务等各方面的工作,负责与建设单位、厂商等外单位联系协商,是项目的决策者、管理者、组织者、协调者。
5.2.2 技术负责人——负责项目技术,协助项目经理工作。
5.2.3 施工员——负责施工现场的管理和生产调度工作。
5.2.4 质安员——负责施工质量和安全控制工作。
5.2.5 预算员——负责合同修订、工程材料决算、工程决算、成本分析和工程结算工作。
5.2.6 材料设备员——负责物资采购、运输、存贮、保管、发放;
机械设备的配备、调度、维护。
5.2.7 资料员——负责质量体系记录文件和工程资料的管理。
5.2.8 计量员——负责计量设备的配备、调度和校核等工作。
5.3 项目主要负责人简介见下表:
项目经理简历
姓名
陆建国
性 别
男
年龄
39
职务
处技术负责人
职 称
工程师
学历
大专
参加工作时间
88.7
从事项目经理时间
8年
项目经理经别
贰级
已完成工程项目情况
建设单位
项目名称
建设规模
开、竣工日期
工程质量
海门鑫源环保热电有限公司
主厂房
2*15MW抽凝机组工程
03.5.12~03.11.28
优良
启东蓝天热电有限公司
主厂房及附属工程
2*15MW抽凝机组工程
03.9.28~04.6.30
待定
江苏省外贸公司
金陵外贸大厦
1.8万m2,25层
01.5.18~02.10
优良
主要施工管理人员
机构
项目工程师
姓名
职务
职称
主要经历及承担过的项目
总
部
项目主管
黄瑾
主任
高级工程师
青岛银庄27层公寓工程项目经理、海门鑫源环保热电有限公司项目主管
技术负责人
黄锐
副总工程师
高级工程师
徐州西区环保热电有限公司技术负责人
现
场№
项目经理
陆建国
技术负责人
工程师
启东蓝天热电有限公司
项目副经理
王小聪
工程师
南京定淮门综合大楼(32层框架)
质量管理
张学文
施工员
工程师
海门鑫源环保热电有限公司工程质检员
材料管理
许纯华
南京定淮门综合大楼(32层框架)
计划管理
季志勇
经营科长
工程师
扬子江药业集团公司营销大楼工程预算管理员
安全管理
张宏均
海门鑫源环保热电有限公司工程安全员
施工管理
秦瑞华
施工员
助 工
启东蓝天热电有限公司
6 技术准备工作及主要材料计划
6.1 技术准备工作
6.1.1 成立工程项目经理部,全面负责本工程的施工协调和统一管理。
6.1.2 组织有关人员学习图纸,熟悉图纸,领会设计意图,进行技术交底。
6.1.3 编制工程预算及其它内业计算。
6.1.4 会同6.1.5 建设单位、监理单位对先期工程进行交接、交底。
6.1.6 检查验收标6.1.7 准桩,6.1.8 引出保证桩。根据工程需要建立测量平面和高程控制网。
6.1.9 根据施工进度计划,6.1.10 编制材料、设备6.1.11 进场计划,6.1.12 组织施工力量。
6.1.13 组织有关人员对关键工序编写施工方案及技术交底。
6.1.14 及时做好有关砼、砂浆等试验配合比工作。
6.2 主要材料计划
6.2.1 甲供材料提前一周报计划给业主物资部
6.2.2 地方材料提前5天报计划采购.
7. 资源配备
7.1 施工机械一览表(详见主要用电设备一览表)
7.2 主要周转材料一览表
序号
名 称
单 位
数 量
1
11夹板(胶合板)
M2
5000
2
钢管φ4.8
T
300
3
安全网(1.8m×6.0m)
张
480
4
竹笆(1.0m×1.5m)
张
400
5
木材(模板用)
M3
150
7.3 施工计量检测仪器一览表
施工计量、检测仪器具配备计划
序号
计量、检测
器 具
型号、规格
准 确 度
单
位
数
量
配备位置
钢卷尺
5m或3m
把
10
施工员、主要工种操作人员
50m
把
各2
施工组
2
经纬仪
J2
台
1
施工组
3
线锤
0.5kg
只
5
施工员、班组长、质检
4
水准仪
S3
台
1
施工组
5
水准尺
450mm
把
4
施工员、班组、质检
6
塞尺
楔形120mm
把
2
质检
7
靠尺
2000¡100¡15mm
把
2
质检
8
托线板
2000¡150¡15mm
把
6
班组
9
坍落度筒
只
1
施工
10
砼试模
150¡150¡150mm
组
2
施工
11
砂浆试模
70.7¡70.7¡70.7mm
组
1
施工
12
磅秤
台
2
工地
7.4 劳动力配备
工 种
劳动力
人数(人)
工 种
劳动力
人数(人)
备 注
瓦 工
18
预埋、安装
2
项目部根据各施工阶段实际需要及时调配人员数量,确保工程有序进行
钢筋工
30
电工
1
木 工
45
机操工
6
架子工
4
电焊工
2
后勤
3
合 计
111(施工高峰期)
8 主要分部分项工程施工方法及技术措施
8.1 工程测量
8.1.1 平面控制
采用J2经纬仪和50m钢卷尺建立现场平面测量控制。
8.1.2 施工测量控制网其图形闭合差应小于5”,最弱点平面偏差应小5mm,采用J2经纬仪,纵横轴线往返测量,精度不小于1/10000。
8.1.3 在控制网交点处设控制点,并将控制轴线向外延伸,埋设永久性控制桩,以便及时恢复控制轴线。控制桩应埋设于不受机械等因素影响的坚实地段上或固定的建(构)筑物上,并加醒目标志保护。
8.1.4 施工测量时,将经纬仪置于基坑边缘,向坑内直接投控制轴线,并在垫层上弹示墨线交圈闭合,复核四角及边长,精度满足要求后,以控制轴线为基准,控制其余轴线。
8.1.5 基础工程结束,根据井字形平面控制网准确地将轴线标记于各结构层上,再根据楼层平面图尺寸进行建筑物各细部放样量距测角定位,要求测角偏差<±2mm,量距往返丈量,精度为1/10000。
8.1.2 高程传递及层高控制
8.1.2.1 根据已知水准点,采用III等水准测量的方法往返测量,将高程引测到施工场地内不受机械等因素影响的坚实地段或周围永久性建筑物上,施工现场内埋设4个水准点,组成水准网以便相互校核。
8.1.2.2 在框架外柱精确测设并弹示高程线,用50m钢卷尺拉长向上传递,以避免积累误差。墙体及柱的垂直度偏差必须满足规范要求。
8.1.3 沉降观测
根据设计图纸和施工规范的要求进行沉降观测点布置,在规定标高处预埋钢板,采用φ16螺母焊接在钢板上,测量时用φ16螺栓与之连接(“L”形)。结构施工阶段每层观测一次,主体结束,按规范要求的次数进行观测。待工程竣工后编制成果图,作为竣工资料一部分。
8.2 土方工程
8.2.1 井水降水
本工程所处地区地下水位较高,地下水水位动态受季节性变化影响明
显,年变幅约1.0米,设计年最高地下水位埋深为0.3米,因此要采取相
应的降水措施,一般采用一级轻型井点降水,同时在坑底开挖排水盲沟,
间隔一段距离设集水井,把坑底明水排出坑外。
8.2.2 土方开挖
根据轴线放出土方开挖灰线。土方可采用机械结合人工大开挖,按1:0.75放坡,开挖出的土方堆放甲方指定地处。
开挖时由专人采用标桩控制标高,不得超挖,如超挖,采用砂石分层回填夯实至设计标高。局部基础地基需加深,用砂石换填至设计标高。
8.2.3 土方回填
土方回填要在基础验收结束后方可进行,并严格控制回填土的含水率,回填土中不含有草根等有机杂物。回填要分层进行,以300mm厚为一层,用样棒控制进行,采用蛙式打夯机分层夯实,每层回填土压实后必须按规定进行环刀取样,测定其干重,经试验合格后方可进行下一道工序。
8.2.4 桩头处理
8.2.4.1 土方开挖至设计标高上200mm时,采用水平仪将标高引至样棒上,以控制挖土深度,防止挖机抓斗碰撞桩头。对于桩顶标高符合设计要求的桩,桩头处理按“桩顶锚筋详图”处理,对于桩顶标高超过设计标高的桩,采用割桩处理,具体详见“割桩处理图”。
8.2.3.2由于特殊原因,若桩头标高低于设计桩头砼标高,应会同设计、监理及业主单位共同协商解决,办理技术核定单。
8.3 钢筋砼结构工程
8.3.1 钢筋工程
本工程基础承台及深设备基础同步进行,上部结构施工顺序采取先柱后梁、板。
8.3.1.1 钢筋砼柱的纵向钢筋,直径≥φ16的钢筋采用电渣压力焊接头,直径<φ16的钢筋采用绑扎接头。施工前搭设临时平台,当高度超过3m时,施工人员在施工平台上进行操作,并系好安全带。
8.3.1.2 板面钢筋采用冷搭接头。框架梁下部纵向钢筋采用闪光对焊,上部纵向钢筋采用冷搭接头。
8.3.1.3 板面钢筋的双层钢筋间设钢筋马凳(φ10间距1000mm)。砼浇筑时应避免施工人员踩踏钢筋。
8.3.1.4 竖向结构的纵向钢筋保护层采用塑料卡钢筋垫 ,间距为1000×1000mm。
8.3.1.5 钢筋在加工棚内集中加工,场地平整,道路畅通,并按冷加工、剪切、弯曲、成型等工序,合理布置,组织流水作业。成型 钢筋必须分类堆放、分类运输、绑扎对号入座。
8.3.1.6 凡电焊、对焊、电渣压力焊等接头必须先试验合格后方可进行施工。
8.3.1.7 对绑扎好的钢筋经自检合格后请工程监理进行隐蔽工程验收,符合要求后方可支模及浇筑砼。
8.3.1.8 严格按设计要求设置预埋铁和拉结筋。
8.3.2 模板工程
模板均采用胶合板(11夹板、厚18mm或15mm),采取散装散拆方案。模板支撑采用定型组合式支撑体系搭设排架,用扣件连接。
8.3.2.1 模板选择:
A 梁模板支撑采用钢管排架,模板采用胶合板模,其下设50×100mm木楞,间距300mm,钢管排架的立杆间距为800~1000mm.。
B 柱模板:采用组合胶合板拼装,夹具采用钢管间距为500~800mm,截面大于500mm的柱增设φ12对拉螺栓。
8.3.2.2 模板支设技术要求
8.3.2.3 模板用定位钢筋进行限位,限位钢筋的长度要严格按照柱的断面进行切割,并按平面放线位置拉通线点焊在主筋上,从而保证模板支设位置的正确。同时柱模板下口必须留设清理口,以便施工缝内清理、冲洗。柱、梁模板的上口通过对拉螺栓的限位套管进行限位,模板上口通过拉通线进行位置校正,梁侧模采用与梁断面宽度(厚度)相等的预制钢筋砼支撑块(50×50×梁宽@800×600支撑限位,以防侧模内倾,从而保证整个结构的几何尺寸。
8.3.2.4 通过三级检查来保证模板支设的质量,即工人在支模中,班长对支设模板的质量及垂直度要随时进行检查,对不符合图纸设计及规范要求的要重新支设、调整、校正直到符合要求为止,班组检查合格后由专业施工员进行复查,最后由质检人员进行复核,符合要求后向监理工程师报验,并对模板支设质量进行评定。
8.3.2.5 柱模板的钢箍间距、数量及对拉螺栓的数量、位置严格按要求进行施工,以保证模板的整体刚度,避免砼浇筑时过大的变形。
8.3.2.6 墙、柱、梁、板的接头模板如遇不符模数处用木模镶补整齐,并进行编号,确保接头处梁、柱、板、墙的断面尺寸。
8.2.3.7 拆下模板及时进行整修,以保证模板拼缝严密。
8.3.2.8 梁、板底模的拆除,须征得技术人员的同意,并在试块强度达到设计强度的75%时方可拆除。
8.3.3 砼工程
本工程砼浇筑,采用现场集中搅拌砼泵送入模。
水泥进场时必须有出厂合格证,同时要对水泥品种、标号、出厂日期等进行检查验收,并送试验室进行稳定性及强度等级的复试,复试合格后方可使用,砂石进场要做砂石分析,石子选用0.5—4cm洗净石。砼泵送剂或早强剂等外加剂的使用,除严格按规定使用外,还须得到业主认可监理同意。砼浇筑前的准备工作:检查模板的稳定性、位置、标高、截面尺寸、垂直度、接缝、清扫,检查钢筋及办理隐蔽验收手续,检查水电、安全、机具材料及铁件埋件等情况,并湿润模板。砼施工配料采用试验室配合比,配料应采用电脑控制电子称量法,严禁使用体积比,确保粗细骨料的级配,含泥量控制在规定范围内。砼搅拌:现场布置集中搅拌站,采用一次投料法,并按规定确保搅拌时间,控制砼坍落度。施工中专人看模护筋,事先结合天气预报,做好防护措施,正确预留施工缝。根据规范下料及振捣,指定专人负责,插入式振捣器必须直上直下,快插慢拔插点要均匀,勿漏插,上下插动层层扣搭,时间要掌握好,使砼达到最佳密实度,浇钢筋砼牛腿柱前应在柱模底留设洞口处理模内的垃圾和积水,并湿润模板。施工缝的处理:施工缝处理时,应先将砼表面松动的石子和浮尘等杂物清除干净,提前一天浇水并充分湿润,在水平施工缝处浇筑前先注入30-50mm厚与砼配比相同的水泥砂浆一层,使新老砼具有良好的结合,然后分层浇灌,分层振捣,但必须控制好每层的下料厚度达到振捣的最佳效果。楼板砼浇筑时,要搭设临时便桥,严禁施工人员踩踏钢筋网,用平板振动器振捣密实,浇筑时严格控制板面标高及平整度,从而保证结构标高的正确。砼质量检测,每施工班组每次须制作两组试块,一组与构件同条件养护作拆模试块,另一组测试28d强度,同时试块制作组数符合有关规定要求,注意砼表面外观质量、轴线、截面尺寸、垂直度。
8.3.3.1 对砼材料的要求:
本工程结构砼施工历经高温及雨季施工阶段,在高温条件下,砼要满足泵送工艺,因此事先必须进行配合比试验及级配的研究,以保证正常泵送的要求。水泥选用普通硅酸盐水泥,碎石规格为5—25mm连续级配,中粗砂和外加剂,砼配合比在试验室试配和现场试拌,在砼试块达到设计要求后,选用最佳配合比,砼初凝时间为6小时。选择合理的外加剂,既有利于砼泵送,同时砼强度能达到设计要求。
8.2.3.2 搅拌站管理:
A 在开盘前必须有配合比通知单,经
