温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
2023
11
标准
农田
建设
经验
范例

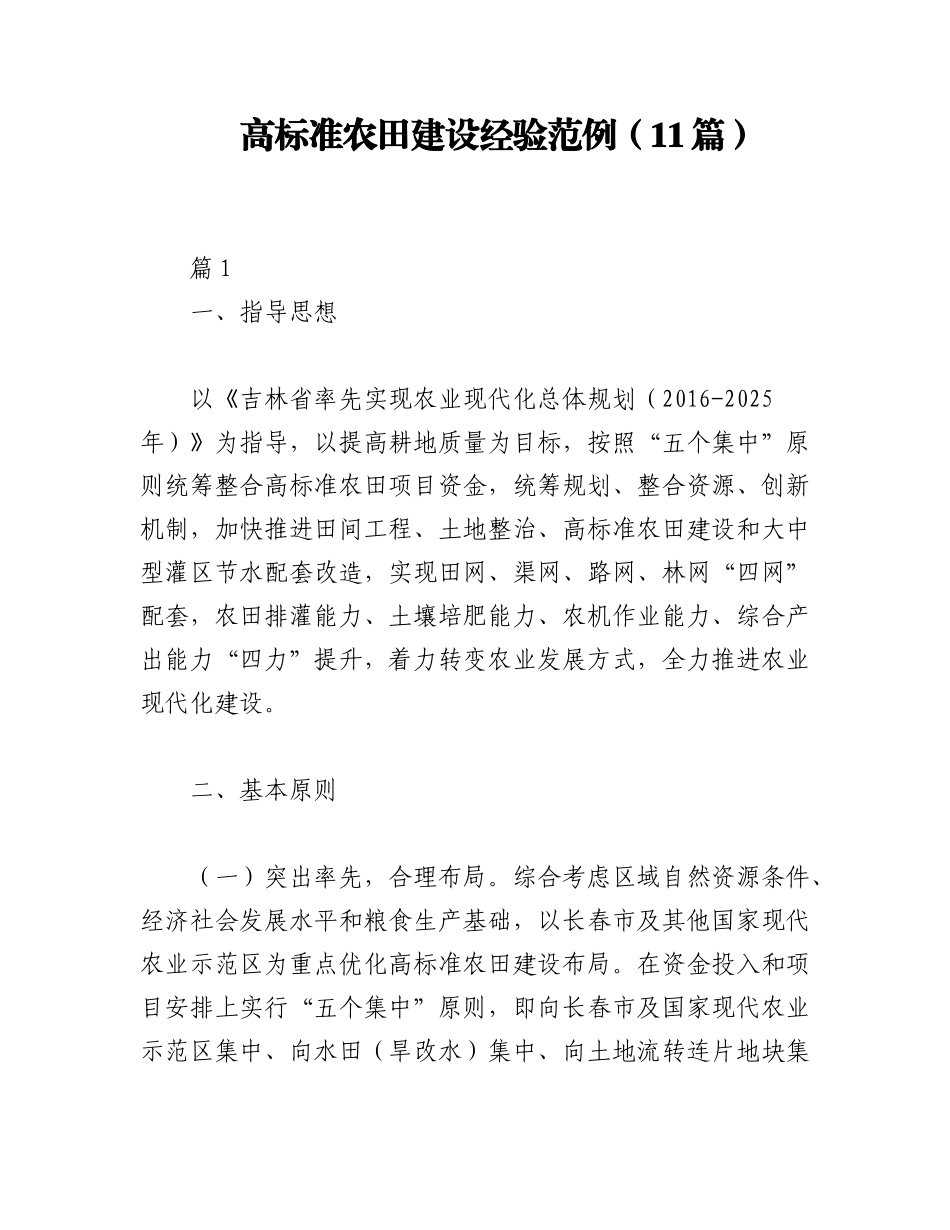

高标准农田建设经验范例(11篇)
篇1
一、指导思想
以《吉林省率先实现农业现代化总体规划(2016-2025年)》为指导,以提高耕地质量为目标,按照“五个集中”原则统筹整合高标准农田项目资金,统筹规划、整合资源、创新机制,加快推进田间工程、土地整治、高标准农田建设和大中型灌区节水配套改造,实现田网、渠网、路网、林网“四网”配套,农田排灌能力、土壤培肥能力、农机作业能力、综合产出能力“四力”提升,着力转变农业发展方式,全力推进农业现代化建设。
二、基本原则

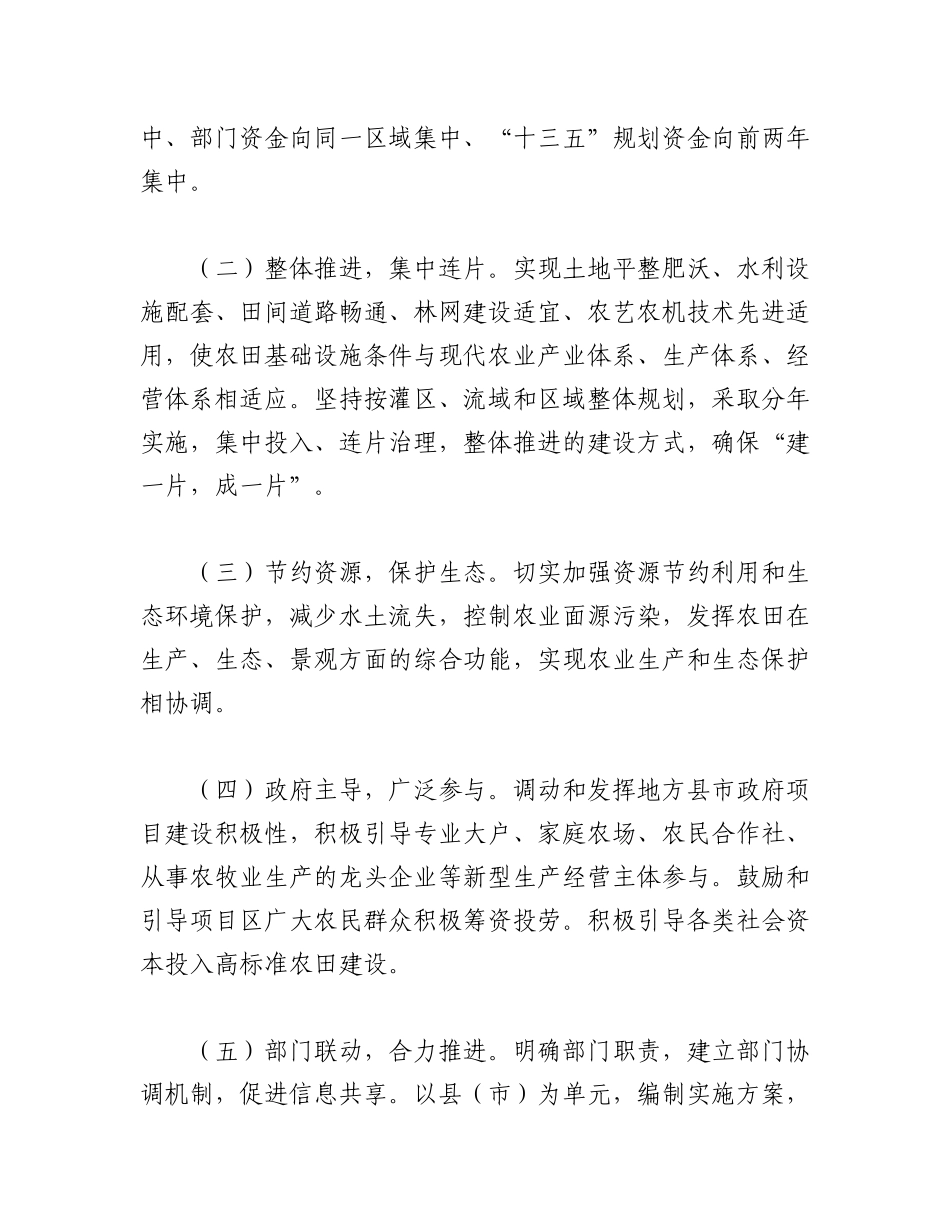

(一)突出率先,合理布局。综合考虑区域自然资源条件、经济社会发展水平和粮食生产基础,以长春市及其他国家现代农业示范区为重点优化高标准农田建设布局。在资金投入和项目安排上实行“五个集中”原则,即向长春市及国家现代农业示范区集中、向水田(旱改水)集中、向土地流转连片地块集中、部门资金向同一区域集中、“十三五”规划资金向前两年集中。
(二)整体推进,集中连片。实现土地平整肥沃、水利设施配套、田间道路畅通、林网建设适宜、农艺农机技术先进适用,使农田基础设施条件与现代农业产业体系、生产体系、经营体系相适应。坚持按灌区、流域和区域整体规划,采取分年实施,集中投入、连片治理,整体推进的建设方式,确保“建一片,成一片”。
(三)节约资源,保护生态。切实加强资源节约利用和生态环境保护,减少水土流失,控制农业面源污染,发挥农田在生产、生态、景观方面的综合功能,实现农业生产和生态保护相协调。
(四)政府主导,广泛参与。调动和发挥地方县市政府项目建设积极性,积极引导专业大户、家庭农场、农民合作社、从事农牧业生产的龙头企业等新型生产经营主体参与。鼓励和引导项目区广大农民群众积极筹资投劳。积极引导各类社会资本投入高标准农田建设。
(五)部门联动,合力推进。明确部门职责,建立部门协调机制,促进信息共享。以县(市)为单元,编制实施方案,明确任务分工,落实技术标准,规范验收程序,确保项目建设质量。各类项目建设按标准化要求建成后要及时确权登记,健全管护机制,强化信息管理,确保工程规范、良性运行,长久发挥效益。
三、总体任务
长春市及其他国家现代农业示范区14个县(市、区)建设任务见表1。
四、建设标准
按照国家《高标准农田建设通则》(GB/T30600
-2014)执行。建设目标主要涉及田、土、水、路、林、电、技、管8个方面:
(一)田。归并和平整土地、治理水土流失,实现连片规模适度,耕作层厚度增加,基础设施占地率降低,丘陵区梯田化率提高。实现田块相对集中,农田有效土层厚度达到50厘米以上,耕作层厚度达到35厘米以上,田间基础设施占地率下降到8%以下,丘陵区梯田化率不低于90%,形成一批5万亩以上的区域化、规模化、集中连片的高标准基本农田。
(二)土。通过土壤改良改善土壤质地,增加农田耕作层厚度。高标准农田的土壤有机质含量达到30克/公斤以上,各项养分含量指标应达到当地土壤养分丰缺指标体系的“中”或“高”值水平,土壤pH值保持在6.0~7.5,耕作层土壤重金属含量指标符合有关国家标准规定。
(三)水。大力加强农田水利设施建设、加快推广节水增效灌溉技术,增加有效灌溉面积,提高灌溉保证率、用水效率和农田防洪排涝标准。建成后,田间灌排系统完善、工程配套、利用充分,输、配、灌、排水及时高效,灌溉保证率达到50%以上,排涝标准达到5~10年一遇,农田防洪标准达到10~20年一遇,田间工程配套率达到80%以上,灌溉水利用效率和水分产出率明显提高。
(四)路。通过田间道(机耕路)和生产路建设、桥涵配套,合理增加路面宽度,提高道路的荷载标准和通达度,满足农业机械通行要求。整修和新建田间道、生产路和机械下田坡道等附属设施。田间道路通达度达到100%,机耕路的路面宽度4~6米,生产路的路面宽度控制在3米以内,满足农机作业、农业物资运输等农业生产活动的要求。
(五)林。实施农田林网、岸坡防护、沟道治理等农田防护和生态环境保持工程,扩大农田防护面积,提高防御风蚀能力,减少水土流失,改善农田生态环境。新建、修复防护林带,保护和改善农田生态环境,农田防护控制率不低于85%。
(六)电。完善农田电网、配备必要的输配电设施,满足现有机井、河道提水、农田排涝、喷微灌等设施应用的电力需求,实现农田机井、泵站等供电设施完善,电力系统安装与运行符合相关标准,用电质量和安全水平得到提高。
(七)技。加快推广农业良种良法、大力发展农业机械化,完善农技社会化服务体系,增强服务能力,提高良种覆盖率、肥料利用率、农林有害生物统防统治覆盖率和耕种收综合机械化水平。测土配方施肥技术推广覆盖率达到95%以上,基本形成农田监测网络,田间定位监测点覆盖率达到50%以上,农作物病虫害统防统治覆盖率达到50%以上,耕种收综合机械化水平至少达到90%以上,良种覆盖率达到96%以上。
(八)管。明确管护责任、完善管护机制、健全管护措施、落实管护资金,确保建成的高标准农田数量不减少、用途不改变、质量有提高。引导和激励专业大户、家庭农场、农民合作社、农民用水合作组织、涉农企业和村集体等参与高标准农田设施的运行管护。
五、工作步骤
分五个阶段开展工作。
第一阶段:项目前期。时间2015年12月1日~2016年2月15日。确定项目指标,启动项目前期,编制项目申报书、项目设计、项目预算、项目审批等。14个县(市、区)发改、国土、农发办、水利、农业部门要主动与省直相关部门汇报衔接,省直有关部门应尽快审批有关项目。省政府将与14个县(市、区)签订高标准农田建设工作责任书。
第二阶段:项目招标。2016年2月16日~3月15日,各县(市、区)完成项目规划设计、施工图件和方案,征求有关方面意见,进行项目工程招投标,确定单位、施工单位、监理单位。
第三阶段:春季施工。3月16日~6月底。组织项目春季施工,完成年度建设工程量的40%,其中土地平整等工程项目完成项目工程量50%。严格按照设计方案施工,拍照施工过程图片,收集完整内业资料,严格按照施工规程做好实施工作。县(市、区)农业、发改、农发办、国土、水利、林业、审计、监察等部门要组成高标准农田项目管理督查工作组,对项目建设、施工进度及质量、资金拨付使用情况进行全程跟踪监管。由省直部门组成联合工作督导组,进行进度、质量、任务量等抽查督导。
第四阶段:夏季施工及半年总结。7~8月底。继续推进项目道路建设、渠闸、林网、电力配套等非田间工程建设。省农委、省发改委、省农发办、省国土厅、省水利厅总结上半年高标准农田推进工作。研究谋划2017年项目安排。
第五阶段:秋季施工总结验收及安排落实2017年项目。9~12月底。组织项目秋季建设项目实施,完成年度工程量的50%。由省直部门组成联合工作验收督导组,由省政府督查室牵头,省农委、省发改委、省国土厅、省农发办、省审计厅、省监察厅等部门参加,进行督导检查和工作年度验收,年度工作情况报告省政府。同时安排落实2017年项目建设任务。
鉴于国家尚未批复我省2016年千亿斤粮食规划田间工程指标任务,此项工作依据省发改委的时间安排进行,但到年底验收时间一致。
六、保障措施
(一)加强组织领导。由主管农业省长牵头,省政府组建由省农委、省发改委、省国土厅、省农发办、省水利厅等部门负责人参加高标准农田整合建设工作协调组,负责统筹指导全省高标准农田建设,协调解决工作推进遇到的问题。进一步确定省里资金整合的方式,集中投放到14个县市,建立统一片区、统一规划、统一标准、统一验收、集中实施的工作机制。长春市及其它国家现代农业示范区政府是高标准农田建设的责任主体,一把手负总责,分管领导具体负责,建立由政府领导牵头,农业、发改、农发办、国土、水利、林业、审计、监察等有关部门参加的协调机制,明确工作职责,强化协作配合,全力推进高标准农田建设。
(二)做好规划编制。高标准农田建设必须统筹规划、协调落实、有序推进。按照田、土、水、路、林、电、技、管等各类规程,集中力量统筹建设。各县(市、区)政府要依据《吉林省率先实现农业现代化总体规划(2016-2025年)》和本方案,编制县级高标准农田项目整合建设实施方案,提出本区域内高标准农田建设的具体项目、布局和时序安排,确保各类项目建一块成一块。在建设目标、任务、布局以及重大项目安排上,要充分做好与土地利用总体规划等相关规划的衔接,避免出现规划冲突和投资浪费。
(三)严格建设监管。完善监管机制,采取“规划标准统一、相互协调配合、积极推进整合、共同完成目标”实施方式。认真履行建设程序,落实各项建设管理制度,健全监管工作机制,创新监管方式,对项目实行全过程监管。加强考核评价,建设健全高标准农田建设考核制度,省直有关部门对县(市、区)高标准农田建设情况进行考核,督促和规范、有效开展高标准农田建设工作。加强资金使用、建设进展、工程质量等监测,定期开展检查。开展项目实施后评价,对高标准农田的利用、产出效益进行跟踪,全面掌握项目建设绩效。按照“谁受益、谁管护”的原则,明确责任主体,建立奖惩机制,落实管护措施。切实做好资金的使用和审计监督工作,建立健全资金使用监管和资金绩效评价制度,确保资金使用效益。
高标准农田建设经验范文2
【关键词】高标准基本农田;土地整治
Thinking about The construction of Tianjin High-standard Basic Farmland
Zhao Hui
(TianJin Land Reclamation&Expropriation Affairs Centre TianJin 300221)
Abstract: In recent years, significant effects have been obtained in the construction of Tianjin high-standardbasic farmland. However, many problems were initiated. This paper describes the present situation of Tianjin high- standard basic farmland construction, Analysis of the problems existing in the work on the basis of summarizing the high standard basic farmland construction main methods, and puts forward suggestions for future work.
Key words: High-standard basic farmland ;land consolidation
1引言
《高标准基本农田建设标准》中明确指出:高标准基本农田是一定时期内,通过土地整治建设形成的集中连片、设施配套、高产稳产、生态良好、抗灾能力强,与现代农业生产和经营方式相适应的基本农田。高标准基本农田建设是指以建设高标准基本农田为目标,依据土地利用总体规划和土地整治规划,在农村土地整治重点区域及重大工程建设区域、基本农田保护区、基本农田整备区等开展的土地整治活动。2012年3月29日,国土资源部实施的《全国土地整治规划(2011-2015年)》提出“十二五”期间要再建成4亿亩高标准基本农田,到2020年力争建成8亿亩高标准基本农田。大力推进土地整治,加快建设旱涝保收高标准基本农田,是我国重要的战略举措,是优化土地利用结构、促进耕地保护、提高节约集约用地水平的重要手段,是统筹经济社会发展和土地资源保护、落实最严格土地管理制度的重要举措,是各级政府和国土资源、财政等部门的重要职责,对保障粮食安全、提高耕地综合
